Podrobný návod na svojpomocnú montáž plastových okien

Aj tie najkvalitnejšie plastové okná alebo hliníkové okná môžu zlyhať, ak nie sú správne osadené. Montáž okien je technický proces, ktorý rozhoduje o tepelnej izolácii, vzduchotesnosti, životnosti aj komforte bývania. Každé okno je súčasťou obvodového plášťa domu. Nejde len o výplň otvoru, ale o konštrukčný prvok, ktorý musí byť správne napojený na murivo, zateplenie aj parozábranu. Rozdiel medzi obyčajným „osadením“ a odbornou montážou okien spočíva v systémovom riešení detailov. Nestačí rám ukotviť a vypeniť. Dôležité je zdôrazniť, že reálne parametre Uw (prestup tepla celým oknom) často ovplyvňuje kvalita montáže viac než samotný profil.

Montáž okien je technicky náročná úloha, ktorá si vyžaduje precíznosť a odborné znalosti. Ak však máte skúsenosť s podobnými prácami, môžete si okná nainštalovať aj svojpomocne. Na úvod je potrebné poznamenať, že neodborná a nesprávna montáž okien môže spôsobiť problémy s tepelnou izoláciou, zatekaním, rosením a v horších prípadoch tiež so statikou. Svojpomocná montáž sa preto určite neodporúča bez predchádzajúcich skúseností. Montáž skladových plastových okien je skutočne jednoduchá a pomocou nášho návodu ju iste zvládnete.

Plastové okno v reze s popismi vrstiev

Čo budete potrebovať?

Materiál a nástroje

  • Okno s plastovým rámom
  • Vodováha (min. 150 cm)
  • Turboskrutky + krytky (prípadne ako alternatíva montážne kotvy)
  • Výkonná vŕtačka (príp. elektrická vŕtačka)
  • Polyuretánová montážna pena (nízkoexpanzná)
  • Pištol na penu
  • Kliny (drevené, plastové alebo vzduchové)
  • Bit Torx T30, bit krížový
  • Vrták č. 7 do železa (na prevŕtanie rámu)
  • SDS vrták (na vŕtanie do muriva)
  • Kladivko
  • Plochý skrutkovač
  • Zvinovací meter, zalamovací nôž
  • Plastové podložky
  • Kľúč pre nastavenie okna
  • Vnútorná parotesná fólia/páska
  • Vonkajšia paropriepustná hydroizolačná fólia/páska (alternatívne komprimačná páska)
  • Rýchlotvrdnúca malta (na opravy ostenia)
  • Akrylátový alebo polyuretánový tmel
  • Silikónový tmel
  • Ochranné fólie a kartóny

RAL montáž vyžaduje presné nástroje (vodováha 150 cm, vŕtačka), špeciálne materiály (parotesná a difúzna páska, nízkoexpanzná pena) a skúsenosti.

Príprava pred montážou

1. Kontrola okna a zameranie

Preverí sa správnosť dodaného typu okna a kompatibilita rozmerov s otvorom, do ktorého sa okno bude osádzať. Už pri zameraní okna treba ponechať medzi rámom okna a ostením pripojovaciu škáru so šírkou približne 10 až 25 mm. Skontrolujte, či máte správne rozmery podľa stavebných otvorov (vrátane rezervy pre penu a dilatáciu). Odborná montáž nezačína príchodom montážnikov, ale presným zameraním. Kontroluje sa rovinnosť a kolmosť ostení, statika prekladu a typ muriva - či ide o tehlu, pórobetón alebo železobetón. Zároveň sa určuje presná pozícia, kde bude okno osadené v hrúbke steny. Pred samotným osadením okna do otvoru aplikujte okolo vnútorného obvodu rámu parotesnú pásku a okolo vonkajšieho obvodu rámu paropriepustnú pásku.

Pred montážou okna sa nalepí na tri strany okna komprimačná tesniaca páska, ktorá sa osadí do otvoru v stene. Po rozbalení komprimačnej pásky sa odreže alebo odstrihne jej nadmerne skomprimovaný začiatok. Rám okna očistíme od prachu a mastnoty. Ak sa plánuje kotvenie okna kotviacimi plechmi, musia sa nainštalovať ešte pred prilepením komprimačnej pásky. Na rohoch sa komprimačná páska napája natupo. Pásky sa nastrihnú tak, aby v rohoch vznikli dostatočné presahy, vďaka ktorým budú na seba ľahko tlačiť. Strana pásky so svetlosivým pásom musí smerovať vždy do vnútra miestnosti. Ide o interiérovú parotesnú časť.

Komprimačná páska na ráme okna

2. Príprava otvoru a miestnosti

Montáž okien sa vykonáva z vnútorných priestorov. Interiérovú stenu totiž zapravíte ľahšie, než vonkajšiu omietku. Vypracte z miestnosti koberec, podlahu, radiátory a nevysťahovateľný nábytok zakryte fóliou a kartónmi. Z okenných otvorov vyčistite napadané kusy omietky, prach a ak nemontujete okná do novostavby, zapravte väčšie nerovnosti. Hrubé nerovnosti vzniknuté po vybúraní starého okna treba opraviť rýchlotvrdnúcou maltou a ostenie vyrovnať, aby sa mohla správne utesniť pripojovacia škára. Stavebné otvory musia byť rovné. Odporúča sa kontrola vodováhou alebo laserovým nivelačným prístrojom. V prvom rade zabezpečte, aby bol montážny otvor čistý, suchý a rovný.

3. Demontáž starého okna (ak ide o výmenu)

Pri výmene starých okien je kľúčová šetrná demontáž. Najskôr sa odstránia krídla a následne sa vyreže starý rám. Rýchla a neodborná demontáž môže poškodiť ostenie alebo narušiť nosnú časť otvoru. Pred začatím demontáže odporúčame pre istotu premerať stavebný otvor a nové okno či dvere. Najprv pri demontáži vyveste jednotlivé krídla zo starých okien. Následne pomocou kladiva a majzlíka uvoľnite vnútornú parapetnú dosku. Styk vnútornej parapety s murivom na ľavom aj pravom boku je vhodné uvoľniť odsekaním časti muriva, aby došlo k čo najmenšiemu poškodeniu vnútorného ostenia. Vonkajší parapetný plech, ak je ukotvený do rámu okna, taktiež uvoľnite. Následne na niekoľkých miestach rám starého okna narežte a pomocou páčidla pôvodný rám vyberte.

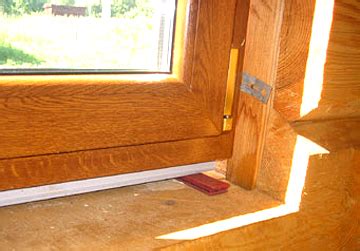

Demontáž starého okenného rámu

Montáž plastových okien

1. Príprava okenného rámu

Pred začatím montáže vyveste krídlo z rámu. Vysadíte ich tak, že odklapnete horný kryt zo strany okna, na ktorom je pánt, čap vysuniete dolu a v polohe otvorené s kľučkou vodorovne krídlo vysadíte. V prípade, že ste sa rozhodli pre montáž pomocou turboskrutiek, rám okna pred vložením do pripraveného stavebného otvoru najprv predvŕtajte, najlepšie vrtákom do železa priemeru 7 mm. Otvory do rámu vŕtajte vo zvislej polohe. Počet kotviacich bodov, a teda aj predvŕtaných otvorov rámu, závisí od typu otvorovej výplne a mnohých ďalších faktorov. Odporúčaná vzdialenosť kotviacich prvkov by mala byť do 700 mm. Vzdialenosť od vnútorného rohu, rámového rohu, a od stĺpikov a priečok by mala byť 100 mm až 150 mm, a 250 mm u plastových okien iných ako bielych.

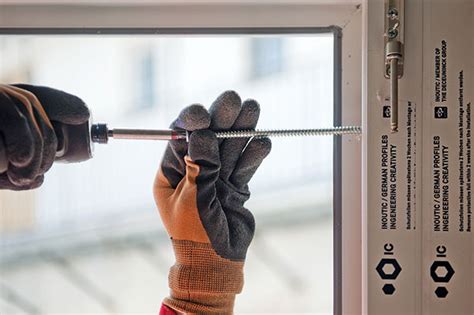

Predvŕtanie rámu okna pre turboskrutky

2. Osadenie a vyrovnanie rámu

Nasleduje osadenie okna do stavebného otvoru. Ak teda máte pripravený otvor aj rám, môžete okno - respektíve iba rám bez krídel - vložiť do otvoru. Rám by mal po stranách vyčnievať rovnako a je potrebné ho pomocou vodováhy vyvážiť vo vodorovnej i zvislej polohe. Aby sa vám rám neposúval, zaistite ho na niekoľkých miestach pomocnými klinmi. Po jeho osadení sa okno spoločne s rozširovacím profilom vyrovná vo všetkých osiach. Presné osadenie okna v horizontálnom aj vertikálnom smere vyžaduje vysokú mieru presnosti montážnych prác. Rovinnosť sa v oboch smeroch skontroluje vodováhou. Nezabudnite pritom, že výška osadenia okna nad parapetným murivom musí umožniť následné prevedenie dostatočnej hrúbky izolácie pod vonkajšou parapetou.

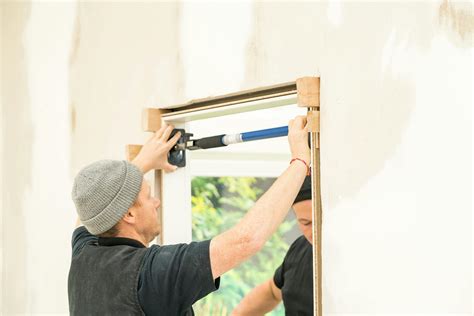

Vyrovnávanie okenného rámu pomocou vodováhy a klinov

3. Ukotvenie okna

Po vyrovnaní okna možno pristúpiť k jeho upevneniu do steny. V závislosti od veľkosti okna a materiálu steny, do ktorej sa bude kotviť, sa montáž vykonáva rôznymi spôsobmi. Jednou z možností je použitie kotviacich skrutiek (tzv. turboskrutiek), ktoré sa zavŕtajú cez rám do ostenia. Cez pripravené otvory v ráme okna vyvŕtate otvory do muriva. Pre vyvŕtanie otvorov do muriva odporúčame SDS vrták. Namiesto skrutiek zavŕtaných cez rám možno okno pripevniť pomocou tzv. pásových kotiev, ale ani tie nie sú univerzálne vhodné na všetky typy ostenia. Kotvu jednoducho zaseknite do drážok v ráme, prihnite k murivu a pomocou hmoždiniek a skrutiek uchyťte do muriva. Minimálna odporúčaná hĺbka kotvenia je 30 až 60 mm. Treba zabrániť prílišnému utiahnutiu a deformácii alebo prehnutiu rámu, ako aj zabezpečiť dostatočnú teplotnú dilatáciu rámu, obzvlášť pri tmavých profiloch. Maximálna vzdialenosť kotviacich prvkov by mala byť 700 mm. Na záver nasaďte na hlavičky turboskrutiek plastové krytky.

4. Vyplnenie pripojovacej škáry

Očistené múry priliehajúce k rámu sa navlhčia vodou. Montážna tesniaca pena reagujúca s vlhkosťou sa potom ľahšie aplikuje a rýchlejšie expanduje. Následne sa do priestoru medzi stavebným otvorom a oknom aplikuje izolačná pena. Správne zapravenie rámu montážnou penou je kľúčové. Pena sa strieka na navlhčený podklad po pretrepaní plechovky. Špáry vyplňte asi do dvoch tretín, do zvyšku pena nadobudne svoj objem. Vyhnite sa príliš veľkej vrstve peny. Keď bude pena dostatočne stuhnutá, prebytočné časti orežte. Po odstránení zvyškov peny treba nalepiť parotesné a paropriepustné pásky, inak pena oveľa rýchlejšie degraduje a stráca tak svoju izolačnú schopnosť.

Moderný prístup však pracuje so systémovým riešením vrstiev. Vnútorná vrstva musí byť vzduchotesná a parotesná, aby zabránila prenikaniu vlhkosti do spoja. Stredná vrstva tvorí tepelnoizolačnú bariéru. Odporúčame tiež použitie okennej fólie - vnútorné parotesné a vonkajšie paropriepustné, ktoré zaistia tesnosť a kvalitu tepelnej izolácie pripojovacej špáry po dlhšiu dobu a eliminujú vznik plesne okolo okna. Pripojenie ostenia k profilu by sa malo navyše vykonať tzv. APU lištami. V žiadnom prípade nesmie byť omietka priamo natiahnutá na profil.

How to insulate a window like professional

5. Montáž parapetov

K už zabudovanému rámu následne osaďte parapety - vnútorné a vonkajšie. Najprv si pripravte podklad. Musí byť rovný, čistý a v požadovanej výške. Pred osadením parapety nasaďte bočné krytky. Na podklad naneste nízkoexpanznú montážnu penu a na ňu parapetu uložte. Vnútornú parapetu pritlačte k podkladovému profilu (tzv. parapetnému dorazu), ktorý je súčasťou každého okna. Vonkajší parapet sa upevní skrutkami do rozširovacieho profilu a prilepí sa montážnou penou na spodnej časti ostenia. Následne parapet privŕtajte k oknu. Aby pri okne nestála voda, je potrebné mať parapetu pod určitým sklonom. Pri vnútorných parapetách by to malo byť 2 až 4 stupne, pri vonkajších okolo 7 stupňov. Po montáži je potrebné ešte parapetu po obvode utesniť. Na škáry medzi parapetou a murivom odporúčame pretierateľný akrylový tmel. Na utesnenie škár medzi oknom a parapetou je zase vhodnejší silikón.

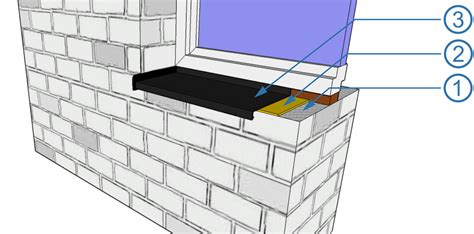

Inštalácia vonkajšieho parapetu so správnym sklonom

6. Nasadenie krídel a finálne úpravy

Po zakotvení rámu sa osádzajú krídla alebo izolačné sklá. Krídla nasadíte v opačnom postupe, v akom ste ich vysadili. Kľučku nastavíte do vodorovnej polohy, nasadíte spodný pánt a primknite k rámu. Potom zasuniete horný čap a pánt zapravíte kryt. Správne nastavenie má zásadný vplyv na tesnosť aj komfort používania. Po vykonaní montáže rámu okna (dverí) už môžete nasadiť krídla. Vyskúšajte funkcie okna - otvorenie do všetkých polôh. Nasaďte späť plastové krytky na pánty. Na záver je potrebné skontrolovať otváranie a zatváranie okna, ktoré musí byť plynulé. Je tiež potrebné nastaviť dorazy, prítlaky a pánty. Pohyblivé časti odporúčame namazať silikónovým olejom. Po dokončení murárskeho zapravenia okná očistite a odstráňte ochranné fólie (najneskôr do 2 mesiacov). Nezabudnite tiež najneskôr do dvoch mesiacov od montáže zložiť z rámov ochrannú fóliu.

Prečo je dôležitá RAL montáž?

Odborná montáž okien nie je technický detail, ale rozhodujúci faktor kvality bývania. RAL (Reichs-Ausschuß für Lieferbedingungen) je nemecká organizácia, ktorá vytvorila certifikované smernice pre montáž okien. RAL montáž ušetrí 20-30% na vykurovaní a predchádza vlhkosti a plesni. Používa 3-vrstvový systém (parotesná páska + pena + difúzna páska) podľa certifikovaných smerníc, zatiaľ čo štandardná montáž používa len vypenenie bez tesniacich pások. Chyba v montáži môže stáť 30% izolačných vlastností a spôsobiť plesne. RAL montáž je investícia, ktorá sa vyplatí. Hoci je drahšia (120-180 € na jedno okno), dlhodobé benefity prevyšujú počiatočné náklady. Najčastejšia chyba je použitie štandardnej montážnej peny namiesto nízkoexpanznej, ktorá napučí až 10× a pokrivuje okenný rám.

Porovnanie štandardnej a RAL montáže okien
Parameter Štandardná montáž RAL montáž
Systém tesnenia Len vypenenie 3-vrstvový (parotesná, pena, difúzna páska)
Použitá pena Štandardná (napučí až 10×, pokrivuje rám) Nízkoexpanzná pena
Úspora na vykurovaní Nízka alebo žiadna 20-30%
Prevencia vlhkosti/plesní Nízka Vysoká
Cena na okno Nižšia 120-180 € (o 40-60 € drahšia)
Potrebné skúsenosti Základné Vysoké, s presnými nástrojmi
Doba montáže Rýchlejšia 2-3 hodiny aktívneho času + 24 hodín na vytvrdnutie peny

tags: #osadenie #plastovych #okien #svojpomocne
