Plánujete výstavbu alebo rekonštrukciu hotela a hľadáte ideálneho architekta pre váš projekt? Výstavba a rekonštrukcia hotela je komplexný proces, ktorý si vyžaduje precízne plánovanie a riadenie. Aby bol projekt úspešný a efektívny, je nevyhnutné použiť robustné nástroje projektového manažmentu, ako je štruktúra rozkladu práce (WBS - Work Breakdown Structure).
Čo je štruktúra rozkladu práce (WBS) v stavebníctve?

Štruktúra rozkladu práce (WBS) v stavebníctve je hierarchický spôsob organizácie stavebného projektu. WBS je jeden dokument, ktorý rozdeľuje výstupy projektu na zvládnuteľné časti známe ako pracovné balíky. Projektoví manažéri vytvárajú vizuálnu reprezentáciu stavebnej WBS; obraz pripomína rodokmeň alebo organizačnú schému. Na samom vrchole diagramu sa zobrazuje dokončená budova (alebo rodičovský prvok). Každá vrstva pod rodičovským prvkom rozdeľuje projekt na podprvky (deti).
Spodná vrstva predstavuje najmenšie delenie práce, kde supervízori už nemôžu rozumne ďalej rozkladať prvky. Na tejto úrovni nájdete pracovné balíky špecifických komponentov, ako je strecha alebo interiérová maľba. Plánovači stavieb nazývajú tieto skupiny špecifických komponentov terminálnymi prvkami.

Princípy a pravidlá WBS
Kľúčovým princípom WBS pre stavebný projekt je 100-percentné pravidlo. Podľa tohto pravidla musí štruktúra rozkladu práce zobrazovať celý rozsah projektu vrátane všetkých výstupov: návrhových, inžinierskych a projektovo-manažérskych služieb. Práce mimo rozsahu sa v WBS nezobrazujú. Ako dôsledok 100-percentného pravidla, všetky stavebné práce na úrovni podprvkov musia zodpovedať celkovej práci reprezentovanej rodičovským prvkom.
Okrem grafickej reprezentácie môže stavebný manažér zobraziť WBS aj v texte a tabuľkách. Softvér WBS dokáže preložiť tieto informácie do rôznych formátov a synchronizovať vaše zmeny.
Slovník WBS a štandardy
Takzvaný slovník WBS (WBS dictionary) zvyčajne sprevádza diagram štruktúry rozkladu práce. Slovník definuje každý prvok stavebných prác vrátane výstupov, míľnikov, zdrojov a stavebných metód. V stavebníctve sa dáta z informačného modelovania budov (BIM) často objavujú v slovníkoch WBS, pretože štandardizovaný systém uľahčuje komunikáciu pre všetkých účastníkov projektu.
Uniformat, štandard pre klasifikáciu BIM v Severnej Amerike, označuje špecifické stavebné systémy, zatiaľ čo Masterformat, štandard číslovania, sa vzťahuje na materiály. Kódy Uniformat začínajú jedným z ôsmich písmen, z ktorých každé zodpovedá hlavným stavebným systémom, a potom pridávajú číslice, keď sa práca stáva špecifickejšou. Napríklad kód Uniformat pre podštruktúru je A a pre štandardné základy A1010.
Projektový manažment: Čo je to štruktúra rozdelenia práce?

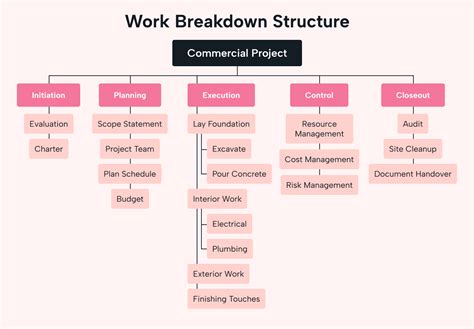

Typy WBS v stavebníctve
WBS je všestranný nástroj projektového manažmentu, ktorý môžete použiť v mnohých oblastiach. Mnohí stavební špecialisti uprednostňujú WBS orientovanú na výstupy (alebo na produkty), ktorá sa sústreďuje na hmatateľné výstupy, nie na procesy. Hierarchia tohto druhu WBS zachytáva to, čo budete stavať, a nie to, ako to budete stavať. V stavebníctve sú prvkami WBS orientovanej na výstupy fyzické komponenty budovy alebo dočasné výstupy, ktoré potrebujete na výrobu častí budovy. Dočasné výstupy môžu zahŕňať plány a špecifikácie. Komponenty WBS orientovanej na výstupy sú podstatné mená, a nie slovesá, pretože táto konkrétna štruktúra sa zameriava na hmatateľné produkty projektu, a nie na procesy.
Alternatívne, WBS založená na fázach rozdeľuje výstavbu na kroky alebo etapy. Tento druh WBS sa zameriava na procesy, ktoré potrebujete na dosiahnutie výstupov. V tomto type WBS sa objavujú skôr slovesá než podstatné mená. Tento druh dokumentu je známy aj ako procesne orientovaná, úlohovo orientovaná alebo činnosťovo orientovaná štruktúra rozkladu práce. Stavebný manažér rozdeľuje projekt na jeho komponentné činnosti. V grafickej reprezentácii WBS založenej na fázach tieto činnosti často postupujú v chronologickom poradí.
Niektorí projektoví manažéri sa domnievajú, že WBS založená na fázach nie je pravou štruktúrou rozkladu práce, ako ju definuje Kniha poznatkov projektového manažmentu (Project Management Book of Knowledge). Zastávajú toto presvedčenie, pretože WBS založená na fázach sa zameriava na procesy, a nie na výstupy. Zástancovia WBS založenej na fázach s touto interpretáciou nesúhlasia a poznamenávajú, že úrovne pod hlavnými fázami v dokumente sú často konkrétnymi výstupmi, a nie procesmi.

Kľúčové aspekty plánovania hotelovej rekonštrukcie
Pre projekt rekonštrukcie hotela je nevyhnutné stanoviť čo najviac parametrov a smerníc, aby tím architektov a interiérových dizajnérov mohol spolupracovať s kľudom. To zahŕňa definovanie počtu izieb, služieb a typov zariadení. Východiskovým bodom pre projekt výstavby alebo rekonštrukcie hotela je teda dôkladné programovanie, ktoré sa premieta do požiadaviek a výstupov WBS.
Ciele projektu rekonštrukcie hotela
Cieľom rekonštrukcie je vylepšiť zákaznícku skúsenosť a lojalitu. Vďaka tomu budú schopní vytvoriť skutočnú identitu pre hotel prostredníctvom jeho rekonštrukcie, pri rešpektovaní definovaného konceptu. Napríklad relaxačná miestnosť, umelecká miestnosť, svetelná šou s optickými efektmi - jedinečné priestory, kde môžu zákazníci uniknúť každodennému životu a užiť si zážitok. V dôsledku toho už spoločné priestory nie sú uzavreté a hranice medzi interiérom a exteriérom sú rozmazané, čo vedie k optimalizovanej zákazníckej skúsenosti, ktorá je čoraz viac žiadaná.
Definícia cieľového trhu hotela a výber materiálov
Pri rekonštrukcii hotela zohráva rozhodujúcu úlohu výber materiálov. Architekt vie, akým materiálom dať prednosť, berúc do úvahy stav existujúceho dedičstva, aby sa zabezpečila jeho stabilita v priebehu času. Voľba materiálov bude mať rozhodujúci vplyv na rešpektovanie životného prostredia a trvanlivosť samotnej budovy. Samozrejme, je potrebné vyhnúť sa použitiu plastov, rovnako ako je dôležitá správna orientácia izieb a iných priestorov na obmedzenie spotreby energie. Tieto voľby sú kľúčové pre definovanie špecifických pracovných balíkov v rámci WBS.
Spoločné priestory
Spoločné priestory musia urobiť veľký dojem: vysoké stropy, osvetlenie, predmety, dekorácia, farby, recepčný pult. Nemalo by sa zanedbať ani osvetlenie: večerné tlmené osvetlenie je preferované a prirodzené svetlo počas dňa. Použite ušľachtilé drevo na stoly, mramor na podlahu, koberce a dizajnové predmety... v závislosti od štýlu, ktorý ste si vybrali. Samozrejme, predovšetkým musia byť dodržané hygienické normy a musia sa brať do úvahy pri navrhovaní budovy. Vyžadujú si však veľkú údržbu, ale plnia svoju úlohu. Je to všetko o použití výnimočných materiálov a vytváraní originálnych atmosfér.
Spálne a individuálne priestory
Šikovné usporiadanie, riešenia na mieru a dvojúčelový nábytok môžu pomôcť optimalizovať priestor. Veľmi oceňované sú aj ušľachtilé materiály, ako je mramor. Napríklad môžete otvoriť priestor spálne/kúpeľne a nainštalovať veľký vstavaný šatník. Môžete použiť svetlé farby (biela, svetlosivá, pastelové) na stenách a rôznorodé osvetlenie (stropné svetlá, nočné lampy, bodové svetlá, neón), aby si zákazníci mohli vybrať náladu, ktorú chcú v miestnosti vytvoriť (tlmené, efekt denného svetla...). To kompenzuje problémy s orientáciou a zabezpečí stálu teplotu, ktorú je možné prispôsobiť potrebám hostí.
Dodržiavanie predpisov a modernizácia
Predovšetkým musia byť zariadenia otvorené pre verejnosť prístupné pre osoby so zdravotným postihnutím. Okrem toho musí byť osvetlenie elektricky ovládané a výťahy alebo nákladné výťahy, ako aj elektrické, plynové, vykurovacie a ventilačné systémy musia byť dostatočne bezpečné a funkčné. Od zvukovej izolácie izieb, cez veľkosť postelí, osvetlenie a štýl zrkadiel vybraných pre spálne, existuje množstvo kritérií, ktoré je potrebné splniť, aby sa hotel posunul vyššie.
Úloha architekta a tímu pri rekonštrukcii hotela
Štruktúra rozkladu práce pre stavebný projekt je tímová snaha. Na WBS prispievajú hlavní účastníci projektu vrátane architektov, inžinierov, generálnych dodávateľov, finančných manažérov a vlastníkov. Projektový manažér zvyčajne vlastní WBS a kontroluje všetky zmeny. Koho vylúčite z vašej WBS stavebného projektu, je rovnako dôležité ako to, koho zahrniete.
Pre rekonštrukciu hotela bude architekt schopný vziať do úvahy existujúcu budovu a vylepšiť ju. Prostredníctvom tejto úlohy môže navrhovať riešenia a alternatívy k vzniknutým problémom. Projektoví architekti, zvyknutí pracovať na vysokorozpočtových projektoch, vám môžu pomôcť udržať rozpočet pod kontrolou. Ich schopnosť vybrať architekta, ktorý najlepšie spĺňa technické a estetické očakávania, je kľúčová.
Vytvorenie efektívnej WBS pre projekt rekonštrukcie hotela
Cieľom štruktúry rozkladu práce v stavebníctve je urobiť projekt zvládnuteľnejším. WBS rozkladá stavebné práce na časti, ktoré podrobne definujú rozsah projektu a všetky výstupy. Na vytvorenie štruktúry rozkladu práce vezmite konečný cieľ projektu - dokončenú budovu - a postupne ju rozdeľte na menšie jednotky, kým nedosiahnete najmenší prvok práce.
Kroky na vytvorenie WBS pre stavebný projekt
- Zhromaždite všetky dostupné informácie o stavebnom projekte. Tieto informácie sa budú líšiť v závislosti od úrovne prepracovanosti projektu a môžu zahŕňať výkresy, inžinierske štúdie, predprojektové práce alebo návrhy.
- Definujte konečný cieľ - t. j. čo staviate. Na diagrame WBS sa tento cieľ zobrazí hore vo forme jednoduchého označenia, napríklad "Rekonštrukcia hotela Grand".
- Rozhodnite sa, či je pre vaše účely najlepšia WBS orientovaná na výstupy alebo na fázy. Ak ste stále v počiatočných fázach plánovania, procesne orientovaný prístup má najväčší zmysel, pretože v tomto bode ste ešte neodpovedali na mnohé otázky týkajúce sa návrhu a stavebných metód.
- Uveďte hlavné výstupy podľa ich stavebnej fázy alebo štrukturálneho systému. Tieto výstupy zahŕňajú míľniky a procesy. Použite kódovací systém na zobrazenie toho, ktorá sekcia práce sa vzťahuje na úroveň detailov každej položky.
- Rozdeľte každý z týchto výstupov na komponenty, kým nedosiahnete jednotlivé časti práce. Tieto úlohy predstavujú pracovné balíky a terminálne prvky diagramu WBS. Musíte byť schopní definovať, riadiť, odhadovať a merať tieto pracovné balíky. Zatiaľ čo každý balík musí byť diskrétny a identifikovateľný, musia sa tiež integrovať s ostatnými prvkami. A musíte byť schopní prispôsobiť pracovné balíky zmenám projektu.
Rekonštrukcia kancelárskej budovy na hotel zahŕňala zmenu účelu existujúcej obchodnej budovy na hotel s 50 ubytovacími jednotkami, konferenčnou sálou, reštauráciou a vnútorným bazénom. Železobetónová konštrukcia bola úplne zachovaná z pôvodného stavu, ktorá bola rozšírená o ďalšie podlažie a nový objem určený pre bazén, fitness a wellness zariadenia. Rôzne funkčné zóny hotela boli ďalej zdôraznené použitím rôznych materiálov na fasáde, čím sa dosiahla čitateľnosť programu. Takýto projekt by bol ideálnym kandidátom pre podrobnú WBS.
WBS ako základ pre harmonogram projektu
WBS budovy je odrazovým mostíkom k harmonogramu projektu. Na dosiahnutie harmonogramu použite časové odhady pre pracovné balíky v WBS a kritickú cestu celkového projektu. Kritická cesta je postupnosť plánovaných prác, ktorá určuje trvanie projektu.
Na určenie harmonogramu stavebného projektu začnite uvedením nasledujúcich informácií týkajúcich sa každého terminálneho prvku:
- Dĺžka času, ktorý práca pravdepodobne zaberie v hodinách, dňoch alebo týždňoch.
- Akékoľvek úlohy, ktoré musíte dokončiť pred začatím pracovného balíka.
- Zdroje, ktoré potrebujete - t. j. materiály, prácu a vybavenie.
- Akékoľvek časové obmedzenia týkajúce sa dostupnosti zdrojov.
Keď identifikujete predchádzajúce a nasledujúce činnosti pre pracovný balík, zisťujete jeho závislosti, ktoré sú kľúčovou súčasťou metódy kritickej cesty. Obmedzenia dostupnosti zdrojov sú ďalšou formou závislosti. Použite informácie, ktoré zhromaždíte ohľadom závislostí, na vytvorenie sieťového diagramu a Ganttovho diagramu. Sieťový diagram vizuálne znázorňuje postupnosť prác a jasne ukazuje, ktoré úlohy sa musia uskutočniť včas, aby projekt splnil svoj termín.
Príklad WBS pre rekonštrukciu hotela (zjednodušený)
Tu je príklad WBS pre projekt rekonštrukcie mestského hotela, ktorý demonštruje rozdelenie na kľúčové oblasti:
| Kód WBS | Pracovný balík/Deliverable | Popis |
|---|---|---|
| 1.0 | Rekonštrukcia hotela (celkovo) | Kompletná obnova existujúceho hotelového komplexu |
| 1.1 | Plánovanie a Design | Vypracovanie štúdií, projektovej dokumentácie a povolení |
| 1.1.1 | Prieskum a Analýza | Prieskum trhu, analýza konkurencie, definícia cieľového trhu |
| 1.1.2 | Architektonické štúdie | Koncepčný návrh, vizualizácie, výber materiálov fasády |
| 1.1.3 | Projektová dokumentácia | Stavebné povolenie, realizačný projekt (elektro, TZB, statika) |
| 1.2 | Demolačné práce | Odstránenie existujúcich nevyhovujúcich prvkov |
| 1.2.1 | Demolácia interiérov | Odstránenie priečok, starých obkladov, podláh |
| 1.2.2 | Demolácia exteriérových prvkov | Odstránenie fasádnych prvkov, starých okien |
| 1.3 | Konštrukčné práce | Úprava a rozšírenie nosných konštrukcií |
| 1.3.1 | Posilnenie ŽB konštrukcie | Opravy a statické zabezpečenie existujúcich železobetónových prvkov |
| 1.3.2 | Prístavba nového podlažia | Výstavba konštrukcie pre nový objem (bazén, fitness, wellness) |
| 1.4 | Interiérové práce | Úprava a zariadenie vnútorných priestorov |
| 1.4.1 | Izby a Suity | Nové dispozície, nábytok na mieru, osvetlenie, zvuková izolácia |
| 1.4.2 | Spoločné priestory | Recepcia, lobby, reštaurácia, konferenčná sála, umelecké priestory |
| 1.4.3 | Wellness a Fitness | Vybavenie bazénu, sauna, posilňovňa |
| 1.5 | Technické systémy | Inštalácia a modernizácia hotelových systémov |
| 1.5.1 | Elektroinštalácie | Rozvody, osvetlenie, bezpečnostné systémy |
| 1.5.2 | Vykurovanie, vetranie, klimatizácia (HVAC) | Inštalácia a optimalizácia systémov |
| 1.5.3 | Vodoinštalácie a kanalizácia | Sanita, rozvody vody, bazénová technika |
| 1.6 | Vonkajšie úpravy | Úpravy fasády a okolia hotela |
| 1.6.1 | Fasádne práce | Nové fasádne materiály, zateplenie, okná |
| 1.6.2 | Terénne úpravy | Parkovisko, zeleň, prístupové cesty |
| 1.7 | Uvedenie do prevádzky a odovzdanie | Testovanie, kolaudácia, školenie personálu |
| 1.7.1 | Testovanie systémov | Funkčné testy, revízie |
| 1.7.2 | Kolaudácia a povolenia | Získanie všetkých potrebných certifikátov a povolení |
| 1.7.3 | Školenie personálu | Zaučenie s novými systémami a vybavením |
Časté chyby a osvedčené postupy pri tvorbe WBS
Po dokončení štruktúry rozkladu práce pre stavebný projekt skontrolujte, či neobsahuje žiadne kritické chyby a či WBS dodržiava osvedčené postupy. To pomôže predísť nepríjemným prekvapeniam, ktoré by mohli vyplynúť z opomenutí alebo nesprávnych výpočtov.
Skontrolujte svoju WBS podľa tohto zoznamu bežných chýb, aby ste zistili, či spĺňate osvedčené postupy pre WBS v stavebníctve:
- Pokrýva WBS 100 percent stavebného projektu? Sú všetky podprvky (pracovné balíky) súčtom rodičovského prvku (hlavný výstup)? Zachyťte všetko.
- Môže účastník projektu pochopiť celý rozsah stavebného projektu z pohľadu na WBS? Hodnota WBS spočíva v jej schopnosti urobiť prácu okamžite pochopiteľnou. Ak je mätúca alebo neúplná, neslúži svojmu účelu.
- Existujú nejaké duplicity alebo prekrývania? Objavuje sa rovnaký prvok dvakrát? Všetky hlavné prvky sa musia objaviť a mali by sa objaviť iba raz.
- Má WBS aspoň dve úrovne, ale vyhýba sa zbytočne detailnému popisu? Väčšina stavebných odborníkov odporúča maximálne tri až päť úrovní.
- Nasledujú úrovne hierarchiu? Predstavte si WBS ako vŕtanie sa do hĺbky, pričom každá úroveň je podmnožinou úrovne nad ňou.
- Má každá položka jedinečný číselný kód, ktorý súvisí s jej miestom v hierarchii a štandardnými dátami stavebných systémov? Projektoví účastníci používajú tieto čísla na jasnú a rýchlu komunikáciu o aspektoch práce. Neprítomnosť kódovania môže viesť k nedorozumeniam.
- Rozdeľuje sa štruktúra rozkladu práce na zvládnuteľné pracovné balíky? Ak nie, pridajte úroveň.
- Používa WBS podstatné mená namiesto slovies, kedykoľvek je to možné? Ako osvedčená prax, organizujte WBS podľa hmatateľných výstupov, a nie podľa procesov.
- Definuje každý pracovný balík kritériá prijateľnosti? Tieto kritériá vám dajú vedieť, kedy ste úlohu dokončili.
- Môžete definovať, riadiť, odhadovať a merať pracovné balíky tak, ako ste ich formulovali v WBS? Ak nie, pracovné balíky potrebujú ďalšie spresnenie.
- Ak pracujete s WBS orientovanou na výstupy, uviedli ste súvisiace procesy, ako sú inšpekcie, spolu s ich výstupmi? Tieto procesy musíte považovať za súčasť výstupov, nie za samostatné položky.
- Pri použití WBS založenej na fázach stavebného projektu sa uistite, že prvá úroveň pokrýva všetky hlavné fázy? Môže byť ľahké prehliadnuť kroky, ako je stanovenie dočasných zmluvných míľnikov, spracovanie podaní, obstarávanie a ukončenie projektu.
- Slúži WBS ako adekvátny základ pre plánovanie a rozpočtovanie projektu? Ak nie, vykonajte potrebné zmeny. WBS by mala tiež slúžiť ako základ pre vytvorenie diagramu siete harmonogramu výstavby a definovanie potrieb zdrojov.
- Je predprojektová práca oddelená?
Nástroje a vizualizácia WBS
Štruktúra rozkladu práce je základom projektového plánovania popri Ganttovom diagrame. Projektoví manažéri aplikujú tieto dva prístupy na rozdelenie zložitých projektov, aby sa veci dokončili rýchlejšie a efektívnejšie. Rozdelenie projektov na menšie časti znamená, že prácu môžu vykonávať rôzni zamestnanci súčasne. Grafická povaha WBS je zvyčajne vizualizovaná ako strom orientovaný na výsledky, ktorý organizovaným spôsobom pokrýva všetky postupy projektu. Stromové zobrazenie nie je jedinou reprezentáciou štruktúry rozkladu práce. Existuje mnoho príkladov, šablón a nástrojov projektového manažmentu, ktoré pomáhajú pri vytváraní vizuálne príťažlivej štruktúry rozkladu práce. Môžete nájsť príklad štruktúry rozkladu práce projektu vizualizovaný pomocou vývojového diagramu, tabuľky alebo môžete vytvoriť Ganttov diagram online. Generujte svoj zoznam úloh a podúloh. Poznanie a pochopenie tohto nástroja je mimoriadne užitočné.
