Zabezpečiť prístup k pitnej vode je pre každú nehnuteľnosť kľúčové. Vodovodná prípojka predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. V tomto článku sa ponoríme do všetkých aspektov zriadenia vodovodnej prípojky na Slovensku, od legislatívnych požiadaviek a technických noriem, až po praktické kroky realizácie a zodpovednosti za jej údržbu.
Čo je vodovodná prípojka a aká je jej funkcia?
Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti, s výnimkou samotného vodomera, ak je osadený. Jej hlavnou funkciou je privádzanie pitnej vody z verejného vodovodu do objektu. Vodovodnou prípojkou sa privádza voda z verejného vodovodu do objektu, ktorý je pripojený na verejný vodovod.
Vodovodná prípojka sa spravidla pripája na verejný vodovod navŕtavacím pásom s uzáverom. Pripojenie na rozvádzaciu vetvu s uzáverom je súčasťou verejného vodovodu. Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady, a to spôsobom určeným prevádzkovateľom verejného vodovodu.
Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb. Vodovodná prípojka je ale samostatnou líniovou stavbou technickej infraštruktúry.

Legislatívny a normatívny rámec
Zriadenie a realizácia vodovodnej prípojky na Slovensku je prísne regulovaná platnou legislatívou a technickými normami. Tieto predpisy zabezpečujú kvalitu, spoľahlivosť a bezpečnosť dodávky vody.
Kľúčové zákony a normy
- Zákon č. 442/2002 Z. z. o verejných vodovodoch a kanalizáciách: Tento zákon definuje práva a povinnosti vlastníkov verejných vodovodov a kanalizácií, ako aj odberateľov vody. Podľa § 52 tohto zákona môže byť vodovodná prípojka považovaná za vodnú stavbu, ak to ustanovuje osobitný predpis (konkrétne § 52 zákona č. 364/2004 Z.z.).
- Zákon č. 364/2004 Z.z. (Vodný zákon): Vodovodná prípojka je vodnou stavbou pokiaľ spĺňa podmienky uvedené v § 52, ods.1., písm. j).
- Zákon č. 50/1976 Zb. (Stavebný zákon): Upravuje proces povolovania stavieb, vrátane prípojok. Podľa § 55 ods. 2 písm. c) stavebného zákona (č. 50/1976 Zb.) ohlásenie stavebnému úradu postačí pri stavbách technického vybavenia, konkrétne: prípojky stavieb a drobné stavby.
- Vyhláška MVRR SR č. 453/2000 Z. z.: Podrobnejšie vymedzuje požiadavky na ohlásenie stavieb.
- Novela zákona č. 516/2021 Z. z.: Táto novela (účinná od 30.12.2021) priniesla významné zmeny, vrátane ustanovenia, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).
- Technické normy (STN): Pri projektovaní vodovodnej prípojky a jej realizácii je nevyhnutné dodržiavať viaceré normy. Napríklad:
- STN EN 805: Norma pre projektovanie, výstavbu a skúšanie vonkajších vodovodných systémov.
- STN 75 6101: Norma špecificky zameraná na vodovodné prípojky.
- STN EN 12201: Norma pre PE (polyetylénové) potrubia.
- STN EN 1401: Norma pre PVC (polyvinylchloridové) rúry.
- STN 73 6005: Norma pre križovanie iných sietí.
- ON 755411 (STN 75 6101): Navrhovanie a výstavba vodovodných prípojok sa vykonáva v zmysle týchto noriem a montážnych predpisov výrobcov a technických podmienok.
Proces zriadenia vodovodnej prípojky krok za krokom
Zriadenie vodovodnej prípojky je proces, ktorý si vyžaduje systematický prístup a dodržiavanie stanovených postupov.
-
Prvotná žiadosť a stanoviská
Prvým krokom je kontaktovanie dodávateľa vody (vlastníka alebo prevádzkovateľa verejného vodovodu) vo vašej obci. Informácie o príslušnej vodárenskej spoločnosti získate na obecnom úrade, ktorý vás bude informovať o konkrétnom dodávateľovi vody z verejného vodovodu. Podáte žiadosť o vyjadrenie k možnosti pripojenia na vodovod, ku ktorej priložíte situačný nákres s trasou prípojky na kópii katastrálnej mapy. Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s podmienkami.

-
Projektová dokumentácia (PD)
Po kladnom vyjadrení je potrebné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky autorizovaným projektantom pre inžinierske stavby. Projekt musí rešpektovať technické podmienky vodární a príslušné STN normy. Súčasťou PD je situačný výkres, rez s hĺbkou uloženia, detail vodomernej šachty, spôsob napojenia na verejný vodovod a rozpočtový náklad. Projektant musí zapracovať podmienky správcov sietí, napr. ochranné pásma. V prípade kladného vyjadrenia k projektovej dokumentácii sa pristúpi k realizácii prác na prípojke podľa podmienok stanovených vo vyjadrení.
-
Povolenie stavby prípojky
Pre zriadenie vodovodnej prípojky pre rodinný dom obvykle stačí ohlásenie drobnej stavby na stavebnom úrade (obci), ak spĺňa podmienky drobnej stavby. Pri uzatváraní zmluvy musíte postupovať v súlade so stavebným zákonom, pretože prípojka je drobná stavba a má doplnkovú funkciu k hlavnej stavbe.
Kedy už nestačí ohlásenie a je potrebné stavebné povolenie:
- Ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia).
- Ak sa prípojka buduje súčasne s novou stavbou (napr. rodinným domom).
K stavbe prípojky je stavebník povinný zaistiť si v súlade so Zákonom č. 50/1976 Zb. (Stavebný zákon) rozhodnutie o umiestnení stavby a postupovať v súlade s týmto zákonom a pri príprave a realizácii stavby sa riadiť týmito technickými požiadavkami.
-
Žiadosť o pripojenie a zmluva
Po získaní súhlasu (alebo stavebného povolenia) podáte vlastníkovi vodovodu žiadosť o zriadenie vodovodnej prípojky. Žiadateľ a prevádzkovateľ uzatvoria zmluvu o pripojení, dodávke, odbere a platbe vody. Vodárenská spoločnosť uzavrie so žiadateľom písomnú zmluvu o pripojení a dodávke vody. Zmluva obsahuje podmienky dodávky vody, technické parametre, výšku vodného a stočného, a hranicu zodpovednosti. Na uzavretie zmluvy sú potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti, prípadne zmluvy o vecnom bremene. Ak vodovodná prípojka prechádza cez pozemok, ktorý nie je vo vlastníctve žiadateľa, musí žiadateľ na výstavbu a údržbu vodovodnej prípojky získať súhlas vlastníka susedného pozemku. Všetky údaje a požiadavky sú zapísané v pozemkovej knihe.
-
Výkopové práce a inštalácia prípojky
Pred výkopom je nutné vytýčiť všetky podzemné vedenia (elektrina, plyn, telekomunikácie). Hĺbka ryhy musí dosahovať nezámrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m). Minimálna hĺbka vodovodnej prípojky pod upraveným povrchom by mala byť minimálne 1,2 - 1,6 a maximálne 2 metre. Výkop musí spĺňať bezpečnostné požiadavky. Treba zhotoviť stavebnú jamu hĺbky asi 120 cm, všetky hlbšie výkopy je potrebné vykonať spôsobom, ktorý zabráni zrúteniu bočných vrstiev zeme. Pri tom sa používajú montované steny, ktoré sú usporiadané v smere vnútorného trenia zeme. Na hornom okraji výkopu je povinné zabezpečiť priestor široký 100 cm.
V prípadoch, keď je potrebné viesť prípojku pod cestou alebo inými prekážkami, využívajú sa moderné bezvýkopové technológie, ako je pretláčanie. Tieto metódy minimalizujú zásahy do existujúcej infraštruktúry a urýchľujú proces realizácie. Stavebník vybuduje vodomernú šachtu alebo pripraví prestup cez stenu domu. Následne sa položí potrubie a vykoná sa napojenie na verejný vodovod.

-
Napojenie na verejný vodovod
Túto časť môže vykonať iba pracovník vodárenskej spoločnosti alebo ňou poverená firma. Používa sa navŕtavací pás s uzáverom (prípojkový ventil). Vodárenská spoločnosť namontuje prípojkové armatúry, vrátane vodomernej zostavy, a vykoná tlakovú skúšku potrubia. Pripojenie vodovodnej prípojky na rozvádzaciu vetvu musí realizovať odbornej spôsobilá osoba, za podmienok určených obcou. Obec určuje aj typ a druh použitých komponentov pripojenia (navŕtavací pás, zemná súprava).

-
Skúška a uvedenie do prevádzky
Po montáži sa vykoná tlaková skúška a spíše protokol. Následne dezinfekcia a preplach potrubia. Správca vodovodu následne vykoná kontrolu a vydá potvrdenie o pripojení.
-
Dokončovacie práce a kolaudácia
Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži. Stavebník dokončí zásyp ryhy a uvedie terén do pôvodného stavu. Ak bola prípojka realizovaná na stavebné povolenie, je potrebná kolaudácia; pri drobnej stavbe zvyčajne nie.
-
Spustenie dodávky vody
Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie. Odberateľ, s ktorým bola uzavretá zmluva o dodávke vody z obecného vodovodu a ktorý má vodovodný systém v nehnuteľnosti pripravený k dodávke vody, oznámi svoj záujem o otvorenie prípojky na obecnom úrade. Otvorenie prípojky na základe požiadavky zabezpečí zástupca prevádzkovateľa. Je neprípustné, aby si prípojku otvoril odberateľ sám bez prítomnosti zástupcu prevádzkovateľa! Spustenie dodávky vody z verejného vodovodu inou osobou ako zástupcom prevádzkovateľa sa považuje za neoprávnený odber vody, na ktorý sa vzťahuje možnosť zmluvnej pokuty vo výške 1000,00 eur, ako aj ďalšie sankčné oprávnenia prevádzkovateľa. K vpusteniu vody do nehnuteľnosti pristúpi prevádzkovateľ až vtedy, keď odberateľ zabezpečí prepojenie od vodomeru na vnútorný rozvod v nehnuteľnosti a po kontrole, že prepojením nedôjde k zmiešaniu vôd z verejného vodovodu a z vlastného zdroja. Po vpustení vody do prípojky je nutné odpustiť dostatočné množstvo vody z prípojky, aby bolo zabezpečené jej prepláchnutie. Odberateľ platí za vodné a stočné podľa odpočtov vodomeru a cien regulovaných ÚRSO.
Ako fungujú vodárenské veže
Cena a financovanie vodovodnej prípojky
Výstavbu vodovodnej prípojky financuje prevažne žiadateľ (vlastník nehnuteľnosti). Náklady na projektovú dokumentáciu, správne poplatky, zemné práce, materiál potrubia, armatúry, vodomernú šachtu a samotné pripojenie znáša budúci odberateľ. Mnohé vodárenské spoločnosti účtujú poplatok za zriadenie prípojky, napríklad za navŕtanie potrubia a montáž vodomeru. Bežne investuje vlastník nehnuteľnosti do celej prípojky. Vodárne si však účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru).
Cena za kompletnú realizáciu vodovodnej prípojky pre rodinný dom sa pohybuje v rozmedzí od 1 600 do 2 500 EUR. Táto cena závisí od viacerých faktorov, ako sú dĺžka prípojky, použité materiály, náročnosť terénu a potrebné povolenia.
Príklady financovania a poplatkov
- Bezplatné prípojky: Vodovodné prípojky až po vodomerné šachty boli realizované pre budúcich odberateľov bezplatne v rámci budovania vodovodu v obci, v prípade, ak odberateľ v čase výstavby vodovodu prejavil o vybudovanie prípojky záujem.
- Pripojovací poplatok (Obec Zeleneč): V zmysle uznesenia Obecného zastupiteľstva obce Zeleneč č. 238 zo dňa 19.6.2014, v prípade, ak o pripojenie na obecný verejný vodovod požiada žiadateľ, ktorý vlastní nehnuteľnosť v Obci Zeleneč, do ktorej nebola realizovaná vodovodná prípojka v rámci výstavby verejného obecného vodovodu, žiadateľ uhradí Obci Zeleneč pripojovací poplatok vo výške 200,00 eur, ktorý bude použitý na krytie finančných nákladov spojených s realizáciou predmetnej vodovodnej prípojky (posúdenie odbornej spôsobilou osobou obce, dodávka a montáž navŕtavacieho pásu, zemnej súpravy, a vodomeru). Pripojovací poplatok nie je určený na krytie nákladov za zemné práce, dodávku a montáž ostatných súčastí vodovodnej prípojky. Tieto náklady hradí žiadateľ o pripojenie samostatne.
Zodpovednosť za údržbu a opravy
Hoci prípojku platí a vlastní majiteľ nehnuteľnosti, novela zákona č. 442/2002 Z.z. uložila vlastníkom verejných vodovodov povinnosť zabezpečovať a hradiť opravy a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve. Údržba a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostávajú na zodpovednosti vlastníka prípojky.
- Verejné priestranstvo: Vlastník verejného vodovodu (vodárne) zodpovedá za opravu a údržbu tej časti prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom). Ak dôjde k úniku vody na prípojke pred vodomerom, opravu by mala vykonať a uhradiť vodárenská spoločnosť (za predpokladu, že poruchu odberateľ bezodkladne nahlási).
- Súkromný pozemok: Úsek na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostáva na zodpovednosti vlastníka prípojky. Odberateľ je povinný chrániť vodomer pred mrazom.
Vodomer
Samotný vodomer je vlastníctvom vodárenskej spoločnosti. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady. Odberateľ je povinný zaistiť bezpečný prístup k vodomeru pre vykonávanie jeho kontroly, odčítavania stavu a výmeny a tiež zabezpečiť, aby nedošlo k zaplaveniu priestoru, v ktorom je vodomer umiestnený. Prípadné škody na vodomere hradí odberateľ a zodpovedá tiež za stratu a odcudzenie vodomera.
Technické aspekty a materiály

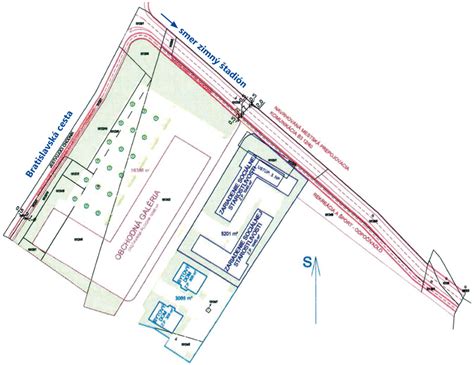

Trasa a hĺbka uloženia
Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005. Hĺbka ryhy musí dosahovať nezámrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m). Minimálna hĺbka vodovodnej prípojky pod upraveným povrchom by mala byť minimálne 1,2 - 1,6 a maximálne 2 metre. Trasa prípojky má byť priamočiara so spádom minimálne 0,3 % k verejnému vodovodu.
Potrubie musí byť uložené v priamke, pre akúkoľvek zmenu v horizontálnom alebo vertikálnom smere musí byť zabezpečený tzv. lom v polomere najmenej 1 m. Pri štandardnom pripojení musia mať otvory v stenách a základoch minimálny priemer 10 cm.
Materiál potrubia
Používajú sa najmä plastové potrubia, typicky PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky komponenty musia mať potravinársky atest.

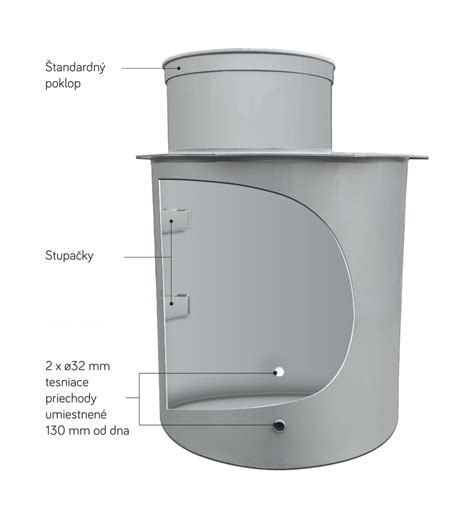

Vodomerná šachta a vodomer
Vodomernú šachtu si zriaďuje odberateľ na vlastné náklady, pričom je ďalej povinný starať sa o jej nezávadný stav počas celej prevádzky, chrániť vodomer pred poškodením (zvlášť mrazom), vrátane plomby. Vodomer sa umiestňuje na začiatok pozemku odberateľa vo vodomernej šachte. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sú cca 1,0 × 1,2 m a hĺbka 1,5-1,8 m. Vodomerná šachta má byť v zmysle príslušných právnych predpisov vybudovaná na pozemku odberateľa a to 1 meter za hranicou pozemku. Ak šachtu nie je možné vzhľadom k existujúcim situačným podmienkam vybudovať v zmysle uvedených pravidiel, môže obec výnimočne odsúhlasiť iné umiestnenie vodomernej šachty. Za vodomerom je spätná klapka.
Osadenie vodomeru musí byť zabezpečené tak, aby mohla byť vykonaná kontrola jeho funkčnosti, ako aj výmena prevádzkovateľom verejného vodovodu. Podmienkou pripojenia na verejný vodovod je vodomerná šachta schválená prevádzkovateľom. Vodomer dodáva a montuje výhradne prevádzkovateľ vodovodu.

Prepojenie s inými zdrojmi vody
Prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je zakázané, aby sa zabránilo ovplyvneniu kvality vody vo verejnej sieti. Vnútorný vodovod musí mať hlavný uzáver. V prípade, že v nehnuteľnosti je využívaná aj voda z iného (napr. vlastného) zdroja, či už ako pitná, prípadne úžitková, je nutné zabezpečiť oddelenú inštaláciu rozvodov tak, aby v žiadnom prípade nedošlo k zmiešaniu vôd z verejného vodovodu a z iného zdroja, ako to ustanovuje § 4 ods. (7) písm. b) a § 27 ods. (7) zákona. Žiadateľ o pripojenie musí umožniť zástupcovi prevádzkovateľa skontrolovať, či v žiadnom prípade nemôže dôjsť k zmiešaniu vôd z verejného vodovodu a z iného zdroja. V prípade, ak táto podmienka nie je splnená, nie je možné pripojenie na verejný vodovod realizovať.
Ostatné dôležité detaily
Prepojenie od namontovaného vodomeru na vnútorný rozvod vody v nehnuteľnosti realizuje odberateľ na vlastné náklady. Každá nehnuteľnosť by mala mať len jednu prípojku. Ak je zriadená „podvojná“ vodovodná prípojka pre viac nehnuteľností, prípadne časť potrubia je umiestnená na cudzom pozemku, odporúča sa zriadenie vecného bremena zaevidovaného katastrom nehnuteľností.
Práva a povinnosti prevádzkovateľa a odberateľa
Povinnosti odberateľa
Odberateľ je povinný:
- Dodržiavať podmienky ustanovené v prevádzkovom poriadku verejného vodovodu a podmienky dohodnuté v zmluve uzatvorenej s prevádzkovateľom.
- Oznamovať prevádzkovateľovi návrhy zmien v ním vykonávanej činnosti, ktoré môžu mať vplyv na zmeny v zásobovaní vodou.
- Oznámiť prevádzkovateľovi zistenú poruchu na vodovodnej prípojke vrátane poruchy na meradle.
- Dbať o to, aby nedošlo k poškodeniu meradla, k jeho odstráneniu alebo inému neoprávnenému zásahu na meradle.
- Neodkladne odstrániť prekážky, ktoré znemožňujú odčítanie na meradle, najmä neodkladne vykonať opatrenia proti zaplaveniu priestoru, v ktorom je meradlo umiestnené.
- Oznámiť prevádzkovateľovi nové údaje súvisiace s odberom vody z verejného vodovodu.
- Oznámiť prevádzkovateľovi zmenu vlastníckeho alebo iného obdobného práva k nehnuteľnosti pripojenej na verejný vodovod.
- Nesmiesť manipulovať s vodomerom ani plombami.
Práva prevádzkovateľa
Osoby poverené prevádzkovateľom sú oprávnené vstupovať v nevyhnutnom rozsahu na cudzie pozemky a do cudzích objektov na účely zabezpečenia spoľahlivej funkcie verejného vodovodu, zistenia stavu meradla alebo jeho montáže, demontáže, opravy, údržby alebo výmeny, vykonania kontrolného merania množstva a kvality vody a zistenia technického stavu prípojky, v zmysle § 17 ods. (4) zákona.
Prevádzkovateľ môže prerušiť alebo obmedziť dodávku vody verejného vodovodu (§ 32 ods. (1) zákona) z rôznych dôvodov, ako sú mimoriadne udalosti, poruchy, ohrozenie života a zdravia, plánované opravy, neodstránenie porúch odberateľom, neumožnenie prístupu k meradlu, neoprávnený odber vody alebo nezaplatenie vodného.
Neoprávnený odber vody
Neoprávneným odberom vody z verejného vodovodu sa v zmysle zákona považuje:
- Odber bez uzatvorenej zmluvy o dodávke vody alebo v rozpore s touto zmluvou.
- Odber pred meradlom alebo odber po odstránení meradla.
- Odber s používaním meradla, ktoré v dôsledku neoprávneného zásahu odber nezaznamenáva alebo zaznamenáva odber menší, ako je skutočný.
- Odber s používaním meradla, na ktorom bolo poškodené zaistenie proti neoprávnenej manipulácii.
- Odber s použitím požiarneho obtoku na iné účely ako požiarne.
- Odber bez súhlasu prevádzkovateľa.
Kto neoprávnene odoberá vody z verejného vodovodu, je povinný nahradiť spôsobenú škodu prevádzkovateľovi.
Často kladené otázky
Tu sú odpovede na najčastejšie otázky týkajúce sa vodovodných prípojok:
- Kto je vlastníkom vodovodnej prípojky?
Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady v súlade s podmienkami prevádzkovateľa vodovodu, čo je v praxi najčastejšie majiteľ pripojenej nehnuteľnosti.
- Kto zodpovedá za údržbu a opravy vodovodnej prípojky?
Zodpovednosť je rozdelená. Vlastník verejného vodovodu (vodárne) zodpovedá za opravu a údržbu tej časti prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom). Údržba a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostávajú na zodpovednosti vlastníka prípojky.
- Je potrebné stavebné povolenie na vodovodnú prípojku?
Pre zriadenie vodovodnej prípojky pre rodinný dom obvykle stačí ohlásenie drobnej stavby na stavebnom úrade (obci), ak spĺňa podmienky drobnej stavby. V zložitejších prípadoch (dlhšia trasa, pretlaky, budovanie súčasne s novou stavbou) je potrebné stavebné povolenie.
- Kto platí za vodomer a jeho výmenu?
Samotný vodomer je vlastníctvom vodárenskej spoločnosti. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady.
- Je možné prepojiť vodovodnú prípojku s vlastnou studňou?
Nie, prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je zakázané, aby sa zabránilo ovplyvneniu kvality vody vo verejnej sieti.
Spoločnosť Vykopeme.eu: Váš spoľahlivý partner
Spoločnosť Vykopeme.eu je vaším spoľahlivým realizátorom vodovodných, kanalizačných, plynových a elektrických prípojok. S dlhoročnými skúsenosťami a profesionálnym tímom poskytujeme kompletné služby od projektovania, vybavenia povolení až po realizáciu. Naše riešenia sú rýchle, precízne a šetrné k okoliu.
Prečo si vybrať firmu Vykopeme.eu?
- Rýchlosť a spoľahlivosť: Garantujeme rýchlu realizáciu do 1-2 dní od začatia prác. Dĺžka procesu vybavenia vodovodnej prípojky je individuálna a závisí od viacerých faktorov, štandardne trvá od podania žiadosti po realizáciu 4 až 6 týždňov.
- Profesionálny tím: Náš tím pozostáva z certifikovaných odborníkov s dlhoročnými skúsenosťami.
- Transparentné ceny: Ponúkame transparentné cenové ponuky bez skrytých poplatkov. Cena vodovodných prípojok sa pohybuje od 1 600 do 2 500 EUR.
- Dlhoročné skúsenosti: Naše niekoľkoročné skúsenosti zaručujú, že budete spokojní.
Služby Vykopeme.eu zahŕňajú:
- Bezplatná obhliadka: Online alebo osobne.
- Výstavba na kľúč: Kompletné riešenie od návrhu po realizáciu.
- Vybavenie povolení: Postaráme sa o všetku administratívu.
- Výkopové práce: Presne a šetrne k okoliu.
- Projekt prípojky: Kompletná dokumentácia podľa noriem.
- Projekt dopravného značenia: Návrh a schválenie pre práce na cestách.
- Pretláčanie pod cesty: Moderné technológie bez výkopov.
- Obnovenie terénu: Uvedieme váš pozemok do pôvodného stavu vrátane asfaltovania.
Okrem vodovodných prípojok ponúkame aj služby v oblasti kanalizačných a elektrických prípojok.
