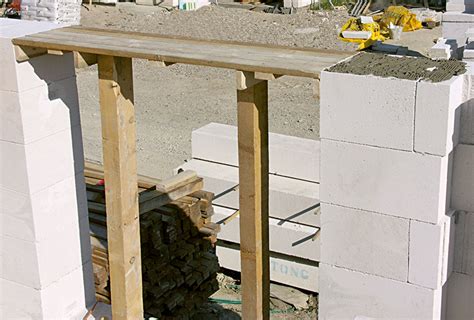

Nosný preklad z bieleho pórobetónu je určený na preklenutie otvorov v nosných a nenosných stenách. Tieto stavebné prvky charakterizuje okamžitá únosnosť, vysoká presnosť a jednoduchá montáž. Vhodnosť jeho použitia je však nevyhnutné vždy staticky posúdiť, pričom výška prekladov je vždy 249 mm. Správne zabudovaný preklad má ložnú škáru s rovnakou hrúbkou ako murivo (1 až 3 mm).
Najjednoduchšie preklenutie otvoru vytvoríte pomocou nosných pórobetónových prekladov Ytong príslušnej dĺžky a šírky, čím vznikne nadpražie s minimálnou výškou 250 mm. Nosný preklad Ytong vytvára pri použití tvárnic Ytong rovnaký podklad pre povrchové úpravy, čo minimalizuje riziko tepelných mostov pri zachovaní difúznych vlastností materiálu.

Minimálna dĺžka uloženia prekladu
Pri montáži je kritickým parametrom minimálna dĺžka uloženia nosného prekladu na tvárnici, ktorá závisí od jeho celkovej dĺžky. Nedodržanie týchto hodnôt môže vážne ohroziť stabilitu stavby. Minimálna dĺžka uloženia je 175 až 250 mm od okraja otvoru, v závislosti od typu prekladu.
Pre presné určenie uloženia podľa rozmerov prekladu môžete použiť nasledujúce údaje:
- 175 mm - pri dĺžke prekladu 1 250 mm;
- 200 mm - pri dĺžke prekladu od 1 500 mm do 2 000 mm;
- 225 mm - pri dĺžke prekladu 2 250 mm;
- 250 mm - pri prekladoch dlhších ako 2 250 mm.
V prípade dĺžky prekladu do 1 750 mm musí byť uloženie minimálne 200 mm. Pri dlhších prekladoch je to minimálne 250 mm. Je dôležité pamätať, že uloženie na murive môže byť v prípade potreby aj väčšie ako 250 mm.
Príprava podkladu a nanášanie malty
Pred kladením nosných prekladov sa prekontroluje a pomocou doskovej rašple upraví rovinnosť i výška ložných plôch muriva, na ktoré sa budú preklady klásť. Vyrovnajú sa ostenia otvorov, prípadne sa odstránia vyčnievajúce perá v tvárniciach. Ložná plocha prekladu musí byť rovná, bez nečistôt. Preklad musí vždy ležať na celistvej tvárnici, nie na dĺžkových odrezkoch.
Na úložnú plochu sa nanesie tenkovrstvová murovacia malta v rovnakej hrúbke ako pri murovaní tvárnic. Malta sa nanáša murárskou lyžicou so zubom 5 mm na hladkú stranu presnej tvárnice. Pre správnu prípravu malty sa zmes tenkovrstvovej malty vysype za stáleho miešania do plastovej nádoby s vodou a mieša sa elektrickým miešadlom, až kým nevznikne vláčna pastovitá hmota. Zmes sa nechá 5 minút odležať a opätovne sa premieša.

Postup osadenia a dôležité upozornenia
Nosný preklad sa kladie z lešenia alebo žeriavom. Pri manipulácii a osádzaní dodržujte tieto kroky:
- Kontrola poškodenia: Pred uložením je potrebné skontrolovať, či preklad nie je poškodený.

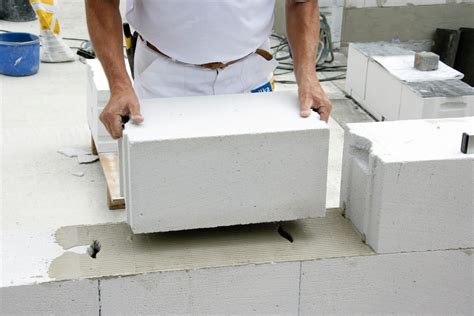

- Smer uloženia: Preklad ukladajú dvaja pracovníci, pričom treba dbať, aby šípka nakreslená na čele nosného prekladu smerovala nahor a nadpis Ytong bol v príslušnej polohe - správne čitateľný.
- Symetria: Po uložení sa upraví umiestnenie prekladu tak, aby bol rovnako uložený na obidvoch koncoch.
- Korekcia polohy: Následne sa skontroluje správnosť uloženia aj vo zvislom smere pomocou vodováhy. Prípadné nerovnosti sa skorigujú poklepom gumeným kladivom.
- Čas na úpravu: Polohu prekladu možno korigovať do 5 minút od nanesenia malty.
Pozor! Preklady sa nesmú skracovať ani ich prierez nie je dovolené upravovať. Akékoľvek rezanie nosného prekladu je neprípustné kvôli prítomnosti oceľovej výstuže, ktorej poloha je pre statiku kľúčová.

Prehľad minimálnych hodnôt uloženia
Nasledujúca tabuľka sumarizuje požiadavky na uloženie prekladov v závislosti od ich celkovej dĺžky:
| Dĺžka prekladu (mm) | Minimálne uloženie (mm) |
|---|---|
| 1 250 | 175 |
| 1 500 - 1 750 | 200 |
| 2 000 | 200 |
| 2 250 | 225 |
| 2 500 a viac | 250 |
Pri montáži dbajte na to, aby sa zvyšky malty, ktoré sa dostali mimo ložnej škáry, v rovnaký deň ostro stiahli a nezamazávali sa. Správnym dodržaním týchto postupov zabezpečíte nielen statickú bezpečnosť, ale aj vynikajúce tepelnoizolačné vlastnosti celej steny.
tags: #minimalne #prelozenie #nosneho #prekladu #ytong
