Rekonštrukcia Bytu: Legislatíva, Súhlasy a Spokojné Susedstvo

Rekonštrukcia bytu je významným krokom, ktorý môže zásadne zlepšiť kvalitu vášho bývania. Predtým, než sa pustíte do búracích prác, montáže nových prvkov či iných stavebných úprav, je nevyhnutné dôkladne sa oboznámiť s právnymi predpismi a povinnosťami, ktoré ako majiteľ bytu alebo domu vyplývajú zo zákona. Zároveň je dôležité nezabúdať na ohľaduplnosť voči vašim susedom, pretože dobré susedské vzťahy sú základom pokojného spolunažívania. Tento článok vás prevedie kľúčovými aspektami rekonštrukcie, od legislatívneho rámca až po praktické kroky, ktoré vám pomôžu predísť komplikáciám a zabezpečiť hladký priebeh celého procesu.

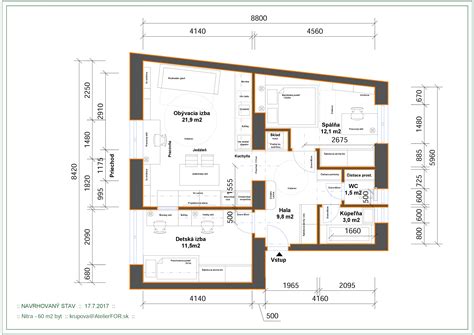

Plánovanie rekonštrukcie bytu

Legislatívny Rámec Rekonštrukcie Bytu: Od Ohlásenia po Stavebný Zámer

Pri plánovaní a realizácii rekonštrukcie bytu je nevyhnutné riadiť sa platnou legislatívou. Kým do 31. marca 2024 platil starý stavebný zákon (Zákon č. 50/1976 Z. z.), od 1. apríla 2024 je účinný nový zákon č. 200/2022 Z. z. o výstavbe. Od 1. apríla 2025 navyše vstupuje do platnosti nová vykonávacia vyhláška k stavebnému zákonu č. 60/2025 Z. z., ktorá spolu s novým stavebným zákonom č. 25/2025 Z. z. prináša ďalšie zmeny. Tieto zákony a vyhlášky definujú, kedy je potrebné získať stavebné povolenie (resp. nový stavebný zámer), kedy postačuje ohlásenie stavebnému úradu (resp. jednoduchý stavebný zámer) a kedy nie je potrebné úradné povolenie vôbec.

Podľa zákona o vlastníctve bytov a nebytových priestorov (Zákon č. 182/1993 Z. z.) musí vlastník tieto priestory udržiavať tak, aby boli spôsobilé na riadne užívanie. Pri rekonštrukčných prácach nesmie vlastník priestorov rušiť ani ohrozovať ostatných majiteľov vo výkone ich vlastníckych alebo užívacích práv.

Stavebné Povolenie / Stavebný Zámer: Kedy Je Nevyhnutné?

Stavebné povolenie, ktoré bolo vydávané podľa starého stavebného zákona, sa vo všeobecnosti vyžadovalo pri stavbách každého druhu. Podľa nového stavebného zákona č. 200/2022 Z. z. (účinného od 1.4.2024) je pri zásadných úpravách potrebné vybaviť stavebný zámer. Vyžaduje sa pri rozsiahlych rekonštrukciách, ktoré výrazne menia stavebné prvky bytu, zasahujú do statiky, nosných konštrukcií alebo do spoločných častí bytového domu, alebo zásadne menia vzhľad stavby.

Medzi takéto činnosti, ktoré si vyžadujú komplexný proces stavebného zámeru, patria najmä:

  • Búranie alebo zásah do nosných priečok a stien: Ak plánujete odstrániť priečku, ktorá má statickú funkciu (napr. podopiera strop alebo je súčasťou nosného systému stavby), ide o zásah do nosných konštrukcií. Akýkoľvek zásah do nosných stien je kľúčový pre stabilitu celej budovy a musí byť dôkladne posúdený statikom a schválený stavebným úradom.
  • Zväčšovanie existujúcich otvorov v nosných stenách: Aj zväčšenie dverného alebo okenného otvoru v nosnej stene si vyžaduje stavebné povolenie a statický posudok.
  • Nadstavby a prístavby: Tieto rozsiahlejšie stavebné úpravy vždy vyžadujú stavebný zámer.
  • Spojovanie dvoch bytov: Ak plánujete spojiť dva susedné byty (napr. vytvorenie otvoru medzi dvoma jednotkami, prepojenie elektroinštalácií alebo vody), je potrebné získať stavebný zámer, pretože ide o zásadnú zmenu dispozičného riešenia a pravdepodobne aj statiky, ovplyvňuje to technický stav budovy a môže ovplyvniť požiarne zabezpečenie či iné prvky.
  • Zmeny vzhľadu bytového domu alebo spoločných priestorov: Ak rekonštrukcia ovplyvní vonkajší vzhľad budovy (napr. zmena okien na fasáde s rozšírením otvoru, montáž balkónových zábradlí) alebo spoločné priestory, je potrebné stavebný zámer. Ak vymieňate okná bez zásahu do muriva (v rovnakých rozmeroch), postačuje jednoduchý stavebný zámer.
  • Inštalácia výťahu alebo výmena stúpačiek: Ide o technicky náročné zásahy do spoločných inštalácií, ktoré ovplyvňujú všetkých vlastníkov bytov v dome.

Proces je podrobne upravený v zákone č. 200/2022 Z. z. o výstavbe. Pred podaním žiadosti o stavebný zámer je často potrebné predložiť projektovú dokumentáciu, statický posudok a získať súhlas nadpolovičnej väčšiny vlastníkov bytov a nebytových priestorov v dome, v súlade so zákonom o vlastníctve bytov. Súhlas je povinný najmä pri zásahoch do spoločných častí domu, fasády, inžinierskych sietí alebo ak rekonštrukcia môže ovplyvniť užívanie iných bytov. Odporúča sa mať písomný súhlas potvrdený nadpolovičnou väčšinou, prípadne 2/3 hlasov podľa stanov domu.

Proces získania stavebného zámeru (komplexného)

  1. Projekt a posudky: Vypracovanie kompletnej dokumentácie autorizovanou osobou (projektová dokumentácia od autorizovanej osoby, statický posudok).
  2. Získanie súhlasov: Súhlas SVB (spoločenstva vlastníkov bytov) a ostatných dotknutých vlastníkov, prípadne iných inštitúcií.
  3. Podanie žiadosti: Elektronicky cez ISV - Portál výstavby. K žiadosti je potrebné doložiť viacero dokumentov, záleží od konkrétnej situácie.
  4. Uhradenie poplatkov: Správny poplatok sa podľa zákona o správnych poplatkoch spravidla pohybuje od 30 € do 100 €, pri zložitejších stavbách viac.
  5. Rozhodnutie úradu: Po doručení kompletnej žiadosti má príslušný úrad zákonnú lehotu 60 dní na rozhodnutie. Následne nasleduje 14-dňová odvolacia lehota, počas ktorej sa môžu účastníci konania (napr. susedia) odvolať.
Stavebná dokumentácia a povolenia

Ohlásenie Stavebnému Úradu / Jednoduchý Stavebný Zámer: Kedy Postačuje?

Podľa starého stavebného zákona postačovalo ohlásenie stavebnému úradu v prípadoch, ktoré nemali tak zásadný vplyv na stavbu ako tie vyžadujúce stavebné povolenie. Od 1. apríla 2024 platí nový zákon, ktorý pre tieto typy úprav zavádza pojem jednoduchý stavebný zámer.

Jednoduchý stavebný zámer sa podáva vtedy, keď rekonštrukcia bytu nezasahuje do nosných konštrukcií, ale ide o úpravy, ktoré menia technický stav bytu alebo sa týkajú spoločných častí domu, ale nemajú zásadný vplyv na stabilitu, požiarnu bezpečnosť, vzhľad stavby ani životné prostredie. Medzi takéto práce patria:

  • Stavebné úpravy, ktoré výraznejšie nemenia vzhľad stavby: Nesmie sa do nich zasahovať do nosných konštrukcií, nemení sa spôsob užívania stavby a nesmú ohrozovať záujmy spoločnosti.
  • Rekonštrukcia bytového jadra: Ak pri obnove starého bytového jadra len odstránite pôvodné umakartové priečky a nahradíte ich novými z ľahkých materiálov na pôvodnom mieste, bez zmeny rozmerov a dispozície kúpeľne a WC, ide o stavebnú úpravu, ktorá si vyžaduje len ohlásenie. Prepojenie kúpeľne a WC si vyžaduje ohlásenie stavebnému úradu a predloženie statického posudku.
  • Zmena nenosných priečok: Vymurovanie alebo odstránenie nenosných priečok, ktoré nemenia celkovú dispozíciu a stabilitu budovy. Zväčšenie alebo presunutie dverného otvoru v nenosnej priečke si vyžaduje ohlásenie a statický posudok. O tom, či je priečka nosná alebo nie, rozhodne statik v statickom posudku.
  • Výmena okien a dverí: Pokiaľ sa dodržia pôvodné rozmery a delenie okenných otvorov. Ak však meníte veľkosť okenného otvoru, zasahujete do fasády alebo meníte jednotný vzhľad budovy (napr. iný typ rámov), už ide o činnosť vyžadujúcu stavebný zámer.
  • Zasklenie balkóna alebo lodžie: Na zasklenie balkóna alebo lodžie je zvyčajne potrebné aspoň ohlásenie stavebnému úradu, ktorý posúdi vhodnosť použitého systému a zohľadní prípadné všeobecne záväzné nariadenia týkajúce sa architektonického stvárnenia vonkajších fasád budov.
  • Zásahy do inštalácií: Napríklad pri výmene elektroinštalácie či rozvodov plynu a vody. Odborná výmena rozvodov (vody, plynu, elektriny) má dosah na bezpečnosť všetkých obyvateľov domu. Vyžaduje si odbornú skúšku a vydanie revíznej správy.

Proces získania jednoduchého stavebného zámeru

Jednoduchý stavebný zámer sa podáva výlučne elektronicky cez Portál výstavby (ISV) na vystavba.uupv.sk.

  1. Vyplnenie elektronického formulára: Formulár nájdete na Portáli výstavby.
  2. Príprava príloh: List vlastníctva (nie starší ako 6 mesiacov) alebo kúpna zmluva. Ak ste v byte nájomníkom, budete potrebovať písomný súhlas majiteľa s prerábkou. Projekt alebo technický popis, statický posudok (ak zahŕňa zásahy do stavebných prvkov, ktoré môžu ovplyvniť statiku), súhlas vlastníkov bytu/domovej samosprávy (SVB), ak sa úpravy týkajú spoločných častí domu, súhlas pamiatkového úradu (ak je stavba kultúrnou pamiatkou).
  3. Úhrada správneho poplatku: Výška sa líši podľa rozsahu, spravidla od 20 € do 50 €. Platí sa elektronicky priamo cez portál.
  4. Podanie ohlásenia: Elektronicky.
  5. Čakacia lehota: Úrad má 20 dní na vyjadrenie.

Rekonštrukcie bytoveho jadra a kúpeľní v Bratislave

Práce Bez Potreby Ohlásenia Stavebnému Úradu

Stavebný zákon v § 139b ods. 15 definuje práce, ktoré nevyžadujú ani ohlásenie stavebnému úradu. Ide predovšetkým o bežné udržiavacie práce, ktoré nemajú vplyv na stabilitu, požiarnu bezpečnosť, vzhľad stavby ani životné prostredie. Sem patria napríklad:

  • Maľovanie stien a stierkovanie.
  • Výmena podláh a obkladov.
  • Montáž nových stierok.
  • Výmena interiérových dverí.
  • Oprava alebo výmena vodovodných batérií a sanity, pokiaľ nedochádza k zásahu do rozvodov.
  • Výmena osvetlenia.
  • Renovácia obývacej izby, výmena kuchynskej linky.

Napriek tomu, že tieto práce nevyžadujú úradné povolenie, je vždy dobrým zvykom informovať susedov o plánovaných aktivitách, ktoré by mohli spôsobiť zvýšený hluk alebo prašnosť.

Pokuty za nedodržanie legislatívy

V prípade, že sa rozhodnete pre stavebné úpravy bez potrebných povolení alebo súhlasov, pripravte sa na možné dôsledky. Stavebný úrad môže nariadiť uviesť byt do pôvodného stavu, čo môže byť finančne a časovo náročné. Podľa nového stavebného zákona č. 200/2022 Z. z. o výstavbe (účinného od 1. 4. 2024) sú sankcie prísnejšie než v starom zákone.

  • Ak ste mali rekonštrukciu ohlásiť (jednoduchý stavebný zámer), no neurobili ste tak, pokuta činí sumu až do výšky 331,94 €.
  • Začatie prác bez stavebného povolenia (stavebného zámeru) môže viesť k zastaveniu stavby a pokute až do výšky 829,85 €.

Budovanie Dobrých Susedských Vzťahov: Kľúč k Pokojnej Rekonštrukcii

Prerábka bytu je proces, ktorý sa dotýka mnohých obyvateľov bytových domov. Hoci prináša očakávané zlepšenie bývania, často sprevádza aj zvýšený hluk, vibrácie a prach, čo môže preveriť nielen trpezlivosť samotného stavebníka, ale aj susedské vzťahy. Aj keď z rozsahu rekonštrukcie nemusí vyplývať zákonná povinnosť ohlásiť ju stavebnému úradu alebo požiadať o stavebné povolenie, v záujme budovania dobrých susedských vzťahov je veľmi odporúčané oznámiť plánovanú rekonštrukciu ostatným majiteľom bytov v bytovom dome. Táto povinnosť nie je síce zákonne upravená pre všetky prípady, ale vychádza z nepísaných pravidiel medziľudských vzťahov a dobrých mravov.

Ako Efektívne Informovať Susedov?

Väčšine prípadov postačí jednoduchý oznam, ktorý je najlepšie vyvesiť na viditeľnom mieste v spoločných priestoroch bytového domu, ako je nástenka pri vchode, výťah alebo na dverách bytového domu. Ideálne je vyvesiť ho s dostatočným predstihom, minimálne týždeň pred začiatkom prác, a prípadne pripomenúť 1-2 dni pred začiatkom. Oznam by mal byť stručný, jasný a viditeľne umiestnený.

Oznam by mal obsahovať:

  • Ospravedlnenie za zvýšený hluk, prašnosť a iné nepríjemnosti: Prejaví vašu ohľaduplnosť.
  • Predpokladaný termín začatia a ukončenia rekonštrukcie: Aby si susedia mohli naplánovať svoje aktivity.
  • Časový harmonogram prác: Uvedenie, kedy budú realizované práce so zvýšenou hlučnosťou (napr. v pracovné dni od 08:00 do 17:00 hod.). Stavebné práce nie je vhodné vykonávať v skorých ranných a neskorých večerných hodinách. Začínať by ste mali najskôr o 8:00. Ukončenie je vhodné naplánovať na 18:00, prípadne 20:00. Neskôr však už pokračujte len v tichších prácach. Pre rodiny s malými deťmi by hluk po tomto čase mohol znamenať problém. Niektorým susedom môže vadiť tiež hluk počas víkendu. Ak musíte vykonávať niektoré činnosti cez víkend, vyhraďte si na to len sobotu.
  • Informácie o prípadných obmedzeniach: Napríklad nutnosť dočasnej odstávky vody alebo iných médií.
  • Poďakovanie za pochopenie a trpezlivosť: Zdvorilostný prejav.
  • Kontaktné údaje: Pre prípadné otázky alebo naliehavé situácie.

Vzorový Oznam o Rekonštrukcii Bytu

Vážení susedia,

v byte č. [číslo bytu] na [poschodie] bude v dňoch od [dátum začiatku] do [dátum ukončenia] prebiehať rekonštrukcia interiéru.

Práce, ktoré môžu spôsobiť zvýšený hluk a prašnosť, budú realizované výlučne v pracovné dni v čase od 08:00 do 17:00 hod.

Vopred sa Vám ospravedlňujeme za prípadné nepríjemnosti a ďakujeme za Vaše pochopenie a trpezlivosť počas realizácie týchto prác.

V prípade potreby nás môžete kontaktovať na telefónnom čísle: [Vaše telefónne číslo].

S pozdravom,
[Vaše meno/Vlastník bytu č. XY]

Súhlasy vlastníkov a správcu domu

Ak rekonštrukcia môže ovplyvniť ostatných vlastníkov bytov, je potrebné získať súhlas nadpolovičnej väčšiny všetkých vlastníkov bytov a nebytových priestorov v dome. Tento súhlas je nevyhnutný, ak plánované úpravy zasahujú do spoločných častí budovy, ako sú napríklad rozvody vody, vykurovacie systémy alebo zmena vzhľadu fasády. Ak si stavebné úpravy vyžadujú stavebné povolenie (stavebný zámer), dotknutí obyvatelia bytového domu majú možnosť uplatniť svoje námietky v rámci stavebného konania. Stavebný úrad ich o začatí konania upovedomí verejnou vyhláškou.

Správca bytového domu alebo predseda spoločenstva vlastníkov má právo kontrolovať stavebné práce, ktoré by mohli ovplyvniť spoločné časti domu. Vlastníci bytov sú preto povinní umožniť prístup správcovi, aby predišli právnym problémom. Ak stavebné úpravy narušujú spoločné priestory alebo ohrozujú stabilitu budovy, správca môže kontaktovať stavebný úrad.

Problémom môže byť tiež neporiadok v spoločných priestoroch. Vzniknutá škoda môže byť v niektorých prípadoch posudzovaná aj ako priestupok, vo výnimočných prípadoch môže byť naplnená skutková podstata trestného činu poškodzovania cudzej veci. Za škodu zodpovedá vždy ten, kto ju spôsobil.

Susedia a oznam o rekonštrukcii

Praktické Kroky k Úspešnej Rekonštrukcii

Okrem legislatívnych a susedských aspektov je pre úspešnú rekonštrukciu kľúčové aj dôkladné plánovanie a organizácia.

1. Dôkladné Plánovanie a Rozpočet

  • Stanovte si jasné ciele: Čo chcete rekonštrukciou dosiahnuť? Zvýšiť komfort, zmeniť dispozíciu, modernizovať? Ak žijete vo viacerých domácnostiach, jasné ciele pomôžu predísť konfliktom.
  • Vytvorte podrobný plán prác: Spíšte si všetky kroky, ktoré je potrebné vykonať.
  • Určite si približný rozpočet: Stanovte si, koľko peňazí môžete investovať. Nezabudnite si ponechať rezervu na nečakané výdavky, ktoré sa pri rekonštrukciách často vyskytujú (cca 10-15 % z celkového rozpočtu).

2. Výber Kvalitných Materiálov

  • Porovnajte možnosti: Pre dlhodobú spokojnosť s výsledkom je kľúčový správny výber materiálov.
  • Konzultujte s odborníkmi: Uistite sa, že volíte materiály, ktoré sú nielen estetické, ale aj funkčné a trvácne.
  • Fyzicky si materiály ohmatajte: Vyhnite sa výberu materiálov výlučne cez internet, web nikdy úplne presne neskopíruje realitu.

3. Výber Spoľahlivých Dodávateľov a Remeselníkov

  • Získajte referencie: Pýtajte sa známych alebo hľadajte recenzie na internete.
  • Počítajte s rezervou v termínoch: Remeselníci sú často výrazne vyťažení, preto počítajte s možným meškaním dodávok alebo prác.

4. Správne Načasovanie a Koordinácia Prác

  • Zabezpečte súčinnosť: Rekonštrukcia často zahŕňa viacero typov prác (elektrikár, vodár, obkladač, maliar), ktoré musia byť správne načasované a koordinované.
  • Poradte sa s odborníkmi: Tí vám povedia, s akými úkonmi je potrebné začať a ktoré sa vykonávajú nakoniec.

5. Dizajn a Estetika

  • Premyslite si celkový dizajn: Zvážte osvetlenie, úložné priestory a celkovú atmosféru, ktorú chcete dosiahnuť.
  • Zvážte spoluprácu s interiérovým dizajnérom: Profesionál vám pomôže vytvoriť harmonický a funkčný priestor.

6. Energetická Efektívnosť a Ekologické Riešenia

  • Investujte do úspor: Kvalitná izolácia, energeticky úsporné spotrebiče a ekologické materiály môžu znížiť vaše budúce náklady na energie a prispieť k ochrane životného prostredia.

7. Bezpečnosť pri Realizácii Prác

  • Dbajte na normy: Zabezpečte, aby všetky elektrické a vodovodné inštalácie boli vykonané odborníkmi a spĺňali všetky platné normy.
  • Odborná kontrola: Ak si nie ste istí, či sa náhodou nejedná o nosnú stenu, ktorú chcete upraviť, vždy si prizvite statika.
Plánovanie a rozpočet rekonštrukcie

Po Dokončení Rekonštrukcie

Aj keď sa rekonštrukcia bytu skončila, vaše povinnosti ešte nekončia. Finálna fáza je rovnako dôležitá ako samotná realizácia.

  • Po dokončení rekonštrukčných prác si vždy vyžiadajte preberací protokol od realizačnej firmy alebo majstra.
  • Uchovávajte si záručné listy na použité materiály (napr. okná, kotol) a na vykonané práce. Záruka sa vo väčšine prípadov pohybuje od 24 do 60 mesiacov, záleží na type prác a zmluvných podmienkach. Pre montážne práce (napr. sadrokartón, obklady) je štandardná záruka 2 roky.
  • Ak sa rekonštrukcia týkala spoločných častí domu (napr. výmena prípojok, zásahy do fasády, stúpačky), je povinnosťou informovať správcu alebo spoločenstvo vlastníkov bytov o jej ukončení.
  • Ak ste rekonštrukciu realizovali na základe jednoduchého stavebného zámeru alebo stavebného zámeru, musíte podať v Portáli výstavby (ISV) oznámenie o ukončení stavebných prác.
  • Odporúčame robiť fotodokumentáciu nielen počas rekonštrukcie, ale aj pred jej začiatkom, pre prípadné preukazovanie stavu alebo vznikania škôd.

Stavebný Odpad a Jeho Likvidácia

Viacero druhov rekonštrukčných prác sa nezaobíde bez vzniku stavebného odpadu. Nový zákon o výstavbe vyžaduje nakladanie s odpadom v súlade s podmienkami stavebného zámeru a zákonom o odpadoch. Je potrebné včas objednať pristavenie kontajnera a jeho umiestnenie konzultovať so správcom budovy, prípadne so zástupcom vlastníkov. Je možné, že budete musieť vybaviť povolenie pre záber verejného priestranstva, na ktorom bude kontajner dočasne umiestnený.

Technické Požiadavky na Vnútorné Prostredie

Okrem legislatívnych a administratívnych požiadaviek je dôležité zohľadniť aj technické aspekty rekonštrukcie, ktoré sa týkajú kvality vnútorného prostredia.

Tepelno-vlhkostná mikroklíma

Podľa príslušných predpisov sa určujú optimálne a prípustné podmienky tepelno-vlhkostnej mikroklímy. Základnými veličinami na hodnotenie sú teplota vzduchu, operatívna teplota, výsledná teplota guľového teplomeru, relatívna vlhkosť vzduchu a rýchlosť prúdenia vzduchu. V priestoroch na dlhodobý pobyt ľudí sa zabezpečujú optimálne podmienky. Nesmú byť viditeľné stopy po plesni, zatečení ani kondenzácii vodnej pary.

Vetranie

Všetky vnútorné priestory s dlhodobým a krátkodobým pobytom ľudí musia byť vetrané. Používa sa prirodzené vetranie (v priestoroch bez zdrojov škodlivín a tepla) alebo nútené, mechanické vetranie. Pri výmene vzduchu sa dodržiava zásada tlakového spádu z čistejších miestností do menej čistých. Cirkulácia vetracieho vzduchu musí znižovať koncentráciu škodlivín na prijateľné hodnoty. Vonkajší vzduch na vetranie a klimatizáciu sa musí nasávať z miest chránených pred znečistením. Vetracie zariadenia sa musia udržiavať vo vyhovujúcom technickom stave a pravidelne kontrolovať.

Osvetlenie

Vnútorné priestory s dlhodobým pobytom osôb musia mať vyhovujúce denné osvetlenie. Požiadavky na denné a umelé osvetlenie sa zabezpečujú podľa príslušných predpisov. V priestoroch s nedostatočným denným osvetlením je možné riešiť osvetlenie ako združené. Umelé osvetlenie sa objektivizuje meraním.

Kvalita vnútorného ovzdušia

Limitné hodnoty chemických látok, pevných častíc, mikrobiologických ukazovateľov a alergénov roztočov vo vnútornom ovzduší budov sú stanovené v prílohách relevantných predpisov. Požiadavky na kvalitu vnútorného ovzdušia sú splnené, ak koncentrácie sledovaných látok neprekročia limitné hodnoty.

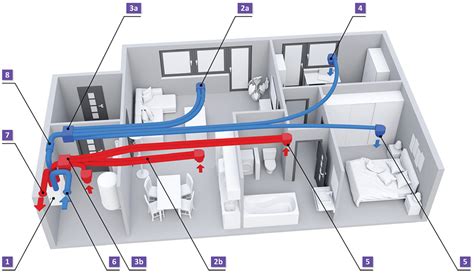

Systém vetrania v byte

Minimálna Obytná Plocha a Štandardy Ubytovania

Relevantné sú aj informácie o minimálnych požiadavkách na obytnú plochu a štandardy ubytovania, ktoré sú podrobne rozpracované v prílohách zákonov. Napríklad obytná plocha bytu nižšieho štandardu musí byť najmenej 12 m² na užívateľa a 6 m² na každú ďalšiu osobu. Predpisy tiež špecifikujú požiadavky na plochu izieb, vybavenie a spoločné priestory v rôznych typoch ubytovacích zariadení.
