Elektrická energia je neoddeliteľnou súčasťou nášho života, ale jej nesprávne zapojenie môže mať vážne dôsledky. Neodborná inštalácia skrine môže viesť k rôznym problémom, od nesprávneho fungovania elektrických zariadení až po vážne bezpečnostné riziká, ako sú elektrické požiare alebo úrazy elektrickým prúdom. Elektrická prípojka nie je len obyčajný kábel, skrinka a elektromer. Je to jedna z najhlavnejších častí každej stavby, skutočné srdce domu, bytu či akéhokoľvek objektu. Jej správna realizácia a pochopenie jej fungovania sú kľúčové pre bezpečnú a efektívnu prevádzku vašej domácnosti či firmy.
V tomto článku sa ponoríme do detailov elektrických prípojok, od základných typov merania až po komplexný proces ich zriadenia a údržby. Správne umiestnenie a zapojenie rozvádzačovej skrine je komplexná úloha, ktorá vyžaduje odborné znalosti a skúsenosti. Preto je dôležité túto prácu zveriť kvalifikovanému elektrikárovi, ktorý zabezpečí, že všetky časti elektrickej inštalácie budú fungovať spoľahlivo a bezpečne.

Typy Elektrických Prípojok a Merania
Pri bežných podmienkach sa v oblasti elektrických prípojok stretávame predovšetkým s dvoma základnými typmi merania: jednotarifným a dvojtarifným. Rozdiel medzi týmito druhmi prípojok nie je každému jasný. Ide o spôsob napájania objektu a odber z distribučnej siete. V neposlednom rade je tu rozdiel aj v type elektromerovej skrinky.
Jednotarifné Meranie
Jednotarifné meranie znamená, že počas celého dňa, v každej sekunde, platíte za elektrickú energiu rovnakú cenu. Cena sa nezvyšuje ani neznižuje, či už je poludnie alebo polnoc. Je to teda spôsob odberu elektrickej energie za konštantnú cenu. Elektromerová skrinka pri tomto type merania je zvyčajne menšia v porovnaní s dvojtarifným meraním. Pri jej nákupe je dôležité uviesť predajcovi presný typ merania. V každej zmluve o pripojení je detailne popísané o aké zásady ide.
Dvojtarifné Meranie
Dvojité meranie, ľudovo nazývané "denný a nočný prúd", znamená, že počas dňa neplatíte stále rovnakú sadzbu za elektrickú energiu. Vaša spotreba je rozdelená do dvoch tzv. taríf. Denná cena je v zásade drahšia ako nočná. Tento druh odberu je vhodný pre domácnosti, firmy alebo väčšie objekty, ktoré majú pomerne veľký odber elektrickej energie. V konečnom dôsledku sa im to môže vyplatiť z pohľadu ceny. Je však dôležité poznamenať, že pre bežné domácnosti s menšími odbermi nemusí byť dvojité meranie vždy výhodnejšie. V takom prípade môže samotné dvojité meranie vyjsť drahšie ako jednotarifné, nakoľko spadajú do inej skupiny odberateľa. Pri inštalácii dvojitého merania sa používa elektromerová skrinka s väčšími rozmermi ako v prípade jednotarifného odberu.
Elektromerová Skrinka do Plotu: Moderné a Funkčné Riešenie
Moderný plot dnes neplní len funkciu ohraničenia pozemku. Čoraz častejšie sa stáva technickým aj dizajnovým prvkom, ktorý musí spĺňať praktické požiadavky distribučných spoločností a zároveň zapadnúť do celkového vzhľadu domu. Práve preto sa dostáva do popredia riešenie, kde je skrinka na elektromer, skrinka na plynomer a poštová schránka do plotu integrovaná priamo do oplotenia. Takéto riešenie je nielen funkčné, ale aj esteticky čisté a čoraz obľúbenejšie pri novostavbách aj rekonštrukciách.
Prečo Integrovať Skrinky do Plotu?
Umiestnenie technických skriniek a pošty priamo do plotu má viacero výhod, ktoré ocenia nielen majitelia nehnuteľností, ale aj pracovníci distribučných spoločností.

- Estetika a úspora miesta: Samostatné betónové alebo plastové piliere často pôsobia rušivo a narúšajú líniu plotu. Naopak, elektrická skrinka v plote alebo plynová skrinka v plote je vizuálne nenápadná a tvorí prirodzenú súčasť oplotenia. Zároveň ide o výraznú úsporu miesta. Na menších pozemkoch alebo v úzkych uličkách je integrovaná rozvodná skriňa praktickým riešením, ktoré eliminuje potrebu ďalších stavebných prvkov pred pozemkom.
- Prístup pre dodávateľov: Distribučné spoločnosti vyžadujú, aby bol elektromer v plote alebo plynomer prístupný bez nutnosti vstupu na pozemok. Práve preto je elektromerový rozvádzač alebo skrinka na plynomer do plota ideálnym riešením. Technik má k meradlám prístup priamo z ulice, čo zjednodušuje odpočty, revízie aj servisné zásahy. Takéto riešenie je dnes často odporúčané už v projektovej fáze stavby domu.

Technické a Legislatívne Požiadavky na Elektromerovú Skrinku do Plotu
Správne navrhnutá skrinka na elektromer do plotu musí spĺňať technické normy a požiadavky distribučnej spoločnosti. Nejde len o dizajn, ale predovšetkým o bezpečnosť a súlad s legislatívou. Meracie zariadenia sa zásadne inštalujú do elektromerových rozvádzačov pre priame meranie a do USM skríň pre polopriame a nepriame meranie pri dodržaní bezpečnostných podmienok a v prevedení, ktoré vyhovuje prostrediu, v ktorom sú umiestnené. Montáž meracích zariadení pre dočasné el. Pre stavebné a iné dočasné prípojky je zakázané používať provizórne rozvádzače, ktoré nevyhovujú platným normám.
Umiestnenie a Výška
Osadenie elektromerovej skrine do plotu musí rešpektovať predpísanú výšku a umiestnenie. Elektromerové rozvádzače a USM je nutné inštalovať v zvislej polohe na miestach prístupných pre zamestnancov distribučnej spoločnosti i v čase neprítomnosti odberateľa. Stredy číselníkov elektromerov musia byť vo výške 1 000 - 1 700 mm od úrovne terénu. V budovách, kde sú umiestnené elektromery v spoločnom rozvádzači, 700 - 1 700 mm od podlahy. Zvyčajne sa elektrická skrinka v plote osádza tak, aby spodná hrana bola v stanovenej výške nad terénom, čo umožňuje pohodlný prístup a bezpečnú manipuláciu. Zároveň je dôležité, aby bola skrinka chránená pred priamym zatekaním vody a mechanickým poškodením. Správne osadený elektromer v plote výrazne znižuje riziko problémov pri revízii.
Elektormerový rozvádzač sa nesmie umiestňovať podľa náhodnej úvahy. Umiestnenie podlieha presnému definovaniu zo strany projektanta kam a v akej pozícií sa elektromerová skrinka môže umiestniť. Z pravidla platí, že nesmie byť nižšie, ako 60 cm nad finálnym upraveným terénom a musí byť od elektromerovej skrinky voľný priestor minimálne 80 cm z dôvodu manipulácie a obsluhovania zariadenia. V rodinných domoch, rekreačných chatách, garážach a pod. sa elektromerové rozvádzače umiestňujú výlučne na hranicu pozemku na fasáde, ak je na hranici pozemku.
Typy a Rozmery
Pri riešení elektrickej skrinky do plota sa najčastejšie stretávame s typmi TP (trvalý príkon) a SP (stavebný príkon). Rozmery elektromerového rozvádzača v plote sa líšia podľa typu prípojky, počtu elektromerov a doplnkových istiacich prvkov. Dôležité je, aby rozvodná skriňa do plotu mala dostatočný vnútorný priestor, kvalitné krytie a bola pripravená na osadenie plombovaných častí. Pri moderných kovových plotoch sa často rieši presný výrez, do ktorého sa skrinka osadí bez nutnosti dodatočných úprav.
Elektromerový rozvádzač môže byť jedno tarifný, čiže menšia skrinka alebo dvojtarif väčšia skrinka. Skrinky kúpite s okienkom na displej meracieho zariadenia (tzv. hodín) alebo bez. Odporúčame s okienkom aj keď je cena o niečo drahšia z dôvodu toho, že pracovníci, ktorí odpisujú stav elektromera nemusia zakaždým otvárať a tak mechanicky namáhať súčasti elektromerovej skrinky.
Detailný Postup Zriadenia Elektrickej Prípojky s Osadením Rozvádzača
Zriadenie elektrickej prípojky je komplexný proces, ktorý vyžaduje dodržanie viacerých krokov a zásad. Celý proces od podania žiadosti po spustenie elektriny v dome zvyčajne trvá tri až štyri mesiace. Praktické je postupovať v 7 krokoch:
032# Drážky pro kabely a otvory pro krabičky - příprava na elektroinstalace | e4 dům svépomocí
-
1. Žiadosť o Pripojenie
Celý proces začína podaním žiadosti o pripojenie na príslušného distribútora elektrickej energie. Žiadosť môžete podať online, a to buď sami, alebo prostredníctvom zastupujúcej osoby. V žiadosti je potrebné vyplniť všetky potrebné údaje pre dodávateľa elektrickej energie (ako sú ZSE, SSE alebo VSE). Bude potrebné vypísať adresu budúceho odberného miesta (väčšinou sa používa číslo parcely, ak to ešte nemá adresu) a štandardné údaje ako meno, priezvisko, adresa, kontakt a pod. Potom nasleduje výber, či sa bude jednať o jednofázovú alebo trojfázovú prípojku (klasika je trojfázová), amperáž hlavného ističa (štandardne sa používa trojfázový 25A), meranie (jedno/dvojtarifné, dvojtarifné = meranie aj nočného prúdu).
-
2. Zmluva o Pripojení
Po spracovaní vašich údajov vám distribútor zašle zmluvu o pripojení odberného elektrického zariadenia žiadateľa do distribučnej sústavy. Tento dokument je pre projektanta kľúčovým podkladom pre tvorbu projektovej dokumentácie. V zmluve sú detailne popísané všetky potrebné údaje, ako napríklad parcelné číslo, číslo podperného bodu (číslo stĺpu), z ktorého sa budete napájať, a definovanie hlavného istiacého prvku, ktorý sa umiestňuje v rozvodnej skrinke elektromera (napríklad 25A istič s charakteristikou B). Zmluvu treba podpísať najneskôr do 75 kalendárnych dní od podania žiadosti.
-
3. Projektová Dokumentácia
Projektová dokumentácia je mimoriadne dôležitou súčasťou celej realizácie elektrickej prípojky. Práve táto dokumentácia sa zameriava na to, aby sa dodržali všetky platné normy v danom čase a, aby ste vedeli detailne dať vyhotoviť prípojku odborníkom. Mala by obsahovať detailné informácie ako: nákresy vedenia vodiča a trasy, nákres schémy tarifu, popis vodičov, ktoré budú napájať elektromer a objekt, podrobný popis osadenia elektromera a uzemnenie elektromera. Ak nebudú mať k projektovej dokumentácii žiadne námietky, pristúpite k podpisu zmluvy o pripojení.
-
4. Realizácia Prípojky a Uzemnenie
Pri realizácii prípojky je potrebné striktne dodržiavať všetky ustanovenia projektovej dokumentácie. Medzi najdôležitejšie patrí typ a uloženie vodiča. Táto fáza zahŕňa aj prípravu odberného miesta, čo sú výkopové práce a uloženie kábla do chráničky, uzemnenie a osadenie elektromerového rozvádzača.
Káblové trasy a výkopy

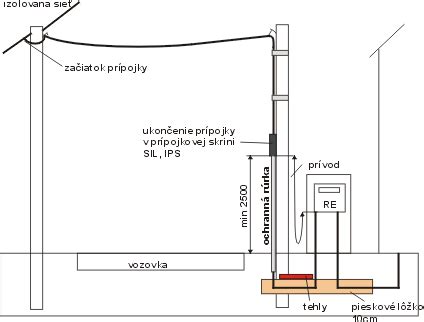

Káble sa ukladajú väčšinou do zeme, takže sa vopred dohodnite s elektroinštalačnou firmou, či vám vykopú aj výkopy. Pozor - skôr, než začnete kopať, uistite sa, že cez dané miesta nevedú inžinierske siete. Káblové trasy: Káble by mali byť vedené tak, aby sa minimalizovala možnosť ich poškodenia a aby boli jasne oddelené jednotlivé elektrické obvody. Jama (kanál) na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80 cm a šírka býva zvyčajne 20 - 30 cm. Ak budete mať jamu vykopanú, môžete pristúpiť k ukladaniu kábla. Kábel odporúčame dať do chráničky, ktorá chráni kábel pred mechanickým poškodením. Ako prívodný kábel ku elektromerovému rozvádzaču sa v drvivej väčšine používa hliníkový kábel s označením AYKY. Ak budete mať jednotarifné meranie, ukladáte iba hlavný prívodný kábel. Ak budete mať dvojtarifné meranie (meranie aj nočného prúdu), ku hlavnému prívodnému káblu ukladáte ešte aj druhý kábel (väčšinou CYKY-J3x1,5). Keď budete mať kábel v chráničke uložený v jame, treba uzemniť elektromerový rozvádzač pásovinou.
Po uložení kábla a chráničky do jamy, treba výkop zasypať asi cca 20 cm vrstvou hliny. Po tejto vrstve sa ukladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Po uložení výstražnej fólie môžete celú jamu kompletne zasypať. Na oboch stranách výkopu je potrebné nechať kábel trčať pre pripojenie na stĺp, alebo pripájacej skrine vedľa stĺpu a do elektromerového rozvádzača v potrebnej dĺžke. Ak máte kábel v zemi uložený, môžete pristúpiť k osadeniu elektromerového rozvádzača.
Uzemnenie

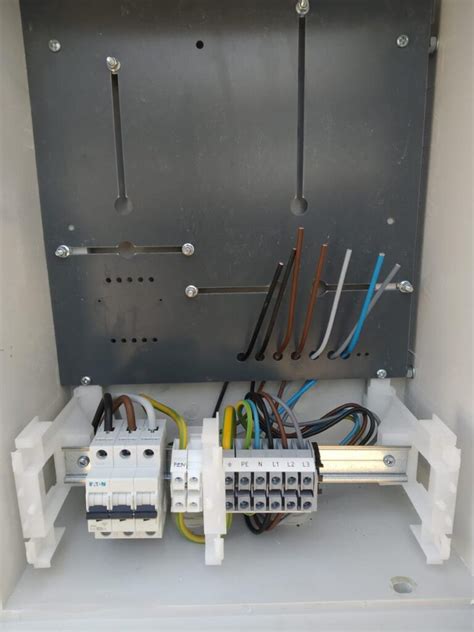

Uzemnenie elektromera je dôležitá súčasť výstavby. Pásovina sa taktiež ukladá do jamy pri elektrický kábel a tesne (cca 30-40cm) pri elektromerovom rozvádzači na ňu treba napojiť guľatinu a nechať ju trčať pri mieste, kde bude elektromerový rozvádzač osadený. Vzhľadom na to, že nie každý má doma revízny merací prístroj na meranie zemných odporov, odporúča sa zveriť realizáciu elektrickej prípojky skúsenej firme. Práve uzemnenie je srdcom celého projektu lebo tu dochádza k zmene elektrickej sústavy ktorá vám napája Váš domov. Ide tu o zmenu zo sústavy TN-C na sústavu TN-S. V dnešnej dobe každá rekonštrukcia musí zriadiť bod rozdelenia a vytvorenie sústavy TN-S. Táto firma si daný zemný odpor odmeria a v prípade vysokého zemného odporu musí prijať opatrenia na zabezpečenie optimálneho zemného odporu, čo môže zahŕňať konzultáciu s projektantom alebo umiestnenie viacerých uzemňovačov.

-
5. Osadenie Elektromerovej Skrinky
Ak máte kábel v zemi uložený, môžete pristúpiť k osadeniu elektromerového rozvádzača podľa pokynov, ktoré budete mať v návrhu zmluvy. Keď elektromerový rozvádzač osadíte, je doňho potrebné pripojiť kábel (káble ak sa jedná o dvojtarif) a uzemnenie. Tieto všetky úkony odporúčame zveriť do rúk elektrikárovi, ktorý Vám bude elektrickú prípojku realizovať/zapájať, dávať k nej revíziu, ktorú budete musieť doložiť elektrárňam.
-
6. Revízna Správa
Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Je to doklad, ktorý vystaví revízny technik a odzrkadľuje skutočný stav prípojky. Obsahuje záznam o meraniach, ako napríklad meranie izolačného stavu vodičov alebo odpor uzemnenia. Tieto merania sú dôležité na preverenie, či je vyhotovenie v súlade s platnými normami. Revíznu správu vykonáva kvalifikovaná osoba s príslušným vzdelaním ("paragraf 24"), ktorá vykoná odbornú skúšku a odbornú prehliadku elektrickej prípojky. Po dodaní revízie elektrikárom pristupujete k predposlednému bodu číslo 7. realizácie elektrickej prípojky.
-
7. Pripojenie na Distribučnú Sieť a Uzavretie Zmluvy
Samotné pripojenie na distribučnú sieť realizuje váš distribútor. V stanovenom čase prídu pracovníci distribučnej siete zapojiť kábel, ktorý je pripravený na zapojenie na podpernom bode podľa zmluvy o pripojení. Distribútor vám do 30 dní zašle návrh zmluvy. Distribučná spoločnosť na základe informácie od Vás o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (najčastejšie je to poistková skrinka na stĺpe pri vzdušnom vedení, rozpojovacia istiaca skriňa pri zemnom káblovom vedení a pod.), najneskôr do termínu uvedeného v Zmluve o pripojení. Až po pripojení zostáva iba posledný krok, a to uzavretie zmluvy o dodávke elektriny s vybraným dodávateľom.

Povinnosti Žiadateľa a Dôležité Aspekty
Ako žiadateľ o elektrickú prípojku máte niekoľko dôležitých povinností:
- Akceptácia smerníc: Ste povinný v plnej miere akceptovať všetky smernice predostrené v zmluve o pripojení a projektovej dokumentácii, vrátane spôsobu osadenia a typu istiacého prvku.
- Údržba zariadení: Ste povinný udržiavať vaše elektroenergetické zariadenia v technicky zodpovedajúcom stave, aby vyhovovali platným právnym predpisom a technickým normám, chránili život, zdravie a majetok osôb a nespôsobovali poruchy v distribučnej sústave.
- Dodanie dokumentácie: Je potrebné doručiť plán skutočného vyhotovenia a dodržať technické podmienky prevádzkovateľa distribučnej sústavy. Tento dokument odzrkadľuje skutočný stav kde je umiestnená elektromerová skrinka, ako hlboko a na akom mieste sa nachádza vodič napájajúci elektromer zo stĺpu, aký druh vodičov sa použil v skutočnosti, aký je hlavný istič v prípojkovej skinke alebo koľko uzemňovacích tyčí sa použilo na prizemnenie prípojky.
Bezpečnosť je pri práci s elektrickou energiou na prvom mieste. Ochrana pred elektrickým úrazom: Elektrikári musia používať ochranné pomôcky, ako sú izolačné rukavice a obuv. Označenie obvodov: Pre prehľadnosť a bezpečnosť je vhodné označiť jednotlivé obvody v rozvádzačovej skrini.
Náklady na Elektrickú Prípojku
Cena za elektrickú prípojku sa štandardne pohybuje v stovkách eur, pričom môže presiahnuť aj tisíc eur. Najpodstatnejšími nákladovými položkami sú:
- Projekt: Cena sa môže pohybovať od zhruba pár desiatok eur po 150 eur.
- Revízna správa: Cena do 50 eur.
- Poplatok za pripojenie: Zhruba 200 eur (pre štandardný rodinný dom s trojfázovým ističom 25 A).
- Samotná elektrická prípojka: Vrátane materiálu (skriňa s ističom od 100 eur, elektromer, kábel…) a práce, vrátane výkopu. Táto položka závisí od vzdialenosti najbližšieho miesta pripojenia. Dĺžka kábla môže dosahovať desiatky metrov, pričom cena za meter môže byť aj cez 25 eur.
Náklady môžu výrazne zvýšiť aj faktory ako pretláčanie chráničky pod cestou alebo nutnosť zriadenia vecného bremena na cudzom pozemku. Ak sa bod napojenia na distribučnú sieť nachádza na prístupovej ceste patriacej napríklad železniciam, náklady môžu dosiahnuť niekoľko tisíc eur. Cena elektrickej prípojky pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie.
Rekonštrukcia a Prekládka Elektrickej Prípojky
Táto problematika je pomerne častá. V starších domoch sa prípojky často realizovali priamo v objektoch. A však takýto druh umiestnenia elektromera je už dnes minulosťou. Podľa nových STN noriem sa má vyhotovovať elektrická prípojka výhradne na hranici pozemku v plote. Prekládka elektromera prebieha pomerne jednoducho. Stačí podať žiadosť u distribučnej spoločnosti. Distribučná spoločnosť Vám zašle zmluvné podmienky rovnako ako pri novej prípojke. Nastáva rovnaký postup vypracovanie projektovej dokumentácie elektrickej prípojky, realizácia, revízna správa, a niekedy plán skutočného vyhotovenia. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby im vyhovovala. Výmenu teda neberte iba ako nutné zlo. Staré prípojky majú často opotrebované svorky a hliníkové vodiče sa v nich uvoľňujú (hliník „tečie“). Vysoký prechodový odpor potom zahrieva svorky i okolie, v zlom stave býva aj izolácia prípojky. Výsledkom môže byť požiar alebo úraz elektrickým prúdom.
tags: #osadenie #elektromerovej #skrine #do #zeme
