Technologický postup výroby PUR podošiev

Výroba liatych poterov na báze síranu vápenatého je komplexný proces, ktorý si vyžaduje precízne dodržiavanie technologických postupov a kontrolu kvality. Tieto čerstvé zmesi sa vyrábajú zmiešaním kompozitného spojiva, vody a piesku. Celý výrobný proces je riadený výpočtovou technikou a kontrolovaný podľa platného Kontrolného a zabezpečovacieho plánu (KZP) dodávateľa, čo zaručuje konzistentnú kvalitu a spoľahlivosť produktu.

Príprava zmesi a transport na miesto uloženia

Jednotlivé zložky pre liaty poter sú dopravované na miesto uloženia pomocou špeciálneho miešacieho stroja. Týmto strojom sa zložky nielen miešajú, ale aj prečerpávajú priamo na miesto uloženia v konzistencii, ktorá je špecifikovaná v KZP. Chovanie zmesi pri uložení je kriticky ovplyvnené dobou od jej namiešania a množstvom pridanej vody. Predávkovanie vodou môže viesť k vzniku chýb na hotovej vrstve, čo podčiarkuje dôležitosť presného dávkovania.

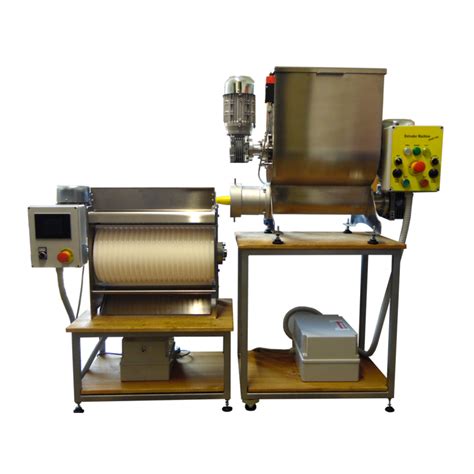

Špeciálny miešací stroj na výrobu a čerpanie poteru

Optimálna konzistencia zmesi

Pre dosiahnutie najlepších vlastností poteru je kľúčová optimálna konzistencia zmesi. Meria sa na suchej skúšobnej podložke pomocou rozliatia.

Parameter Hodnota
Optimálna hodnota rozliatia 240 mm
Tolerancia ± 20 mm
Maximálna hodnota rozliatia 260 mm
Odporúčané rozliatie pre vrstvy nad 50 mm do 230 mm

Ak je ukladaná vrstva vyššia ako 50 mm, odporúča sa pre dodržanie zodpovedajúcich vlastností konzistencia do 230 mm rozliatia. Tieto hodnoty sú dôležité pre správne spracovanie a zabezpečenie kvality finálneho poteru.

Ukladanie a spracovanie zmesi - technika „vlnenia“

Tekutá zmes sa ukladá na podklad, ktorý neprijíma vodu. Operátor pohybuje hadicou sem a tam, aby sa dosiahla rovnomerná štruktúra zrnenia v celej ploche. Pri liatí je nevyhnutné vždy zabezpečiť, aby zmes nevnikla pod separačnú vrstvu, čo by mohlo narušiť štrukturálnu integritu podlahy.

Po naliatí je nutné plochu bezprostredne spracovať pomocou špeciálnych hrázd, technikou známej ako „vlnenie“. Účelom vlnenia je uľahčiť rozliatie a zabezpečiť zatečenie zmesi do všetkých miest a dutín, ako sú rohy alebo priestory pod podlahovým vykurovaním. Okrem toho vlnenie efektívne odvzdušňuje naliatu zmes v celej jej hrúbke, čo je kritické pre pevnosť a rovnomernosť poteru.

Proces vlnenia sa vykonáva v dvoch fázach:

  1. Prvé vlnenie: Plocha sa rozvlní v jednom smere, pričom tyč je potrebné ponárať na celú hrúbku uloženej vrstvy - až na podklad - s väčšou silou.
  2. Druhé vlnenie: Následne sa plocha rozvlní v druhom, kolmom smere. Pri tomto vlnení sa tyč ponára zhruba do polovice hrúbky uloženej vrstvy, s o niečo jemnejšou silou.

Je dôležité, aby sa vlnenie vykonalo bezprostredne po naliatí plochy, keď je zmes maximálne spracovateľná. Kvalita povrchu je kľúčová; rovnosť takto upravených plôch spĺňa požiadavku STN 74 4505 Podlahy, s toleranciou 2 mm na 2 m. Túto skúšku vykonáva obsluha stroja alebo iný oprávnený pracovník dodávateľa zmesi.

Schéma techniky vlnenia poteru

Klimatické podmienky a opatrenia

Dodržiavanie správnych klimatických podmienok počas liatia a v prvých fázach tuhnutia je zásadné pre kvalitu poteru.

Vysoké teploty

Pri teplotách vonkajšieho (mimo stavbu) a vnútorného prostredia (v stavbe - v priestoroch uloženia) vyšších ako 25°C sa odporúča previesť opatrenia, ktoré zamedzujú prenikanie priameho slnečného žiarenia otvormi v stavbe. Okná, svetlíky a dvere je vhodné zakryť tmavými fóliami. Teplota zmesi nesmie v tomto prípade presiahnuť 30°C.

Nízke teploty

Liatie podláh je možné realizovať aj pri nižších teplotách, avšak s predpokladom dodržania minimálnej teploty +5°C v priestore liatia po dobu minimálne 5 dní od uloženia. Je tiež nutné prijať opatrenia, aby čerpaná zmes mala teplotu minimálne +8°C.

Prvé hodiny po uložení

Po uložení zmesi sa musí miestnosť v prvých 24 hodinách zabezpečiť proti prievanu a cirkulácii vzduchu. Prúdením vzduchu môže dôjsť k vzniku trhlín; trhliny do 1 mm sa však nepovažujú za chybu. Taktiež je potrebné chrániť poter proti teplotám nižším ako +5°C. Odporúčaná relatívna vlhkosť vzduchu v prvých 24 hodinách po vyliati zmesi je vyššia ako 75 %. Vyschnuté murivo môže pohlcovať vlhkosť a tým výrazne znižovať hodnotu relatívnej vlhkosti, čo je potrebné zohľadniť. Pri nevýhodnej konfigurácii priestoru, ako sú vysoké podkrovia, schodiská alebo chodby, sa odporúča zmenšiť objem priestoru vhodným rozdelením výšky.

Vysychanie a tvrdnutie poteru

Počas vysušovania a tvrdnutia naliatej zmesi sa môžu objaviť prípadné trhlinky s hĺbkou desatiny milimetra. Tieto trhlinky sú iba v povrchovej vrstve zatvrdnutej škrupiny a nemajú vplyv na celkovú kvalitu liatej podlahy.

Pred položením finálnych vrstiev je poter nutné nechať vyschnúť, prípadne manuálne vysušiť. Maximálna prípustná hodnota vlhkosti prevedeného poteru pred položením finálnych vrstiev závisí od druhu poteru a úpravy povrchu, pričom ju stanovuje dodávateľ tejto vrstvy.

Typy trhlín v betóne a ako im predchádzať

Podpora rýchleho vysychania

  • Po 48 hodinách od uloženia zmesi napomáha rýchlemu vysychaniu otvorenie okien a dverí.
  • Podporiť vysúšanie je možné aj vykurovaním, pričom je nevyhnutné zabrániť bodovému nahrievaniu podláh, inak hrozí nebezpečenstvo vzniku trhlín.
  • V zimných mesiacoch a počas daždivého počasia sa po dosiahnutí tvrdosti poteru, po ktorom je možné chodiť, odporúča pravidelné striedanie vetrania a uzatvárania okenných otvorov ako účinná metóda vysušovania.
  • V letných mesiacoch je odporúčané nechať okná otvorené, s výnimkou nočných hodín.
  • Pri vykurovaní nevyschnutého poteru je dobré vetrať počas celého vykurovacieho cyklu, až do vychladnutia na teplotu okolia.

Vykurovaný poter

Pri vykurovanom potere je možné začať s vykurovaním až po 7 dňoch po uložení. Počiatočná teplota na vstupe do vykurovacieho systému nesmie byť vyššia ako 25°C.

Kontrola stavu vysychania

Jednoduchou metódou kontroly stavu vysychania je položenie PE fólie s rozmermi 500x500 mm, ktorá je po obvode prilepená lepiacou páskou. Ak v priebehu 24 hodín pod fóliou kondenzuje voda, podlaha ešte nie je dostatočne vyschnutá.

Kontrola vlhkosti poteru pomocou PE fólie

Povrchová úprava a kontrola kvality

Pokiaľ sa liaty poter položí s nadbytkom vody, môže dôjsť ku koncentrácii spojiva a jemných podielov v hornej časti poteru. To spôsobuje milimetrové, často svetlejšie vrstvy, ktoré vykazujú značne zníženú tvrdosť povrchu. Tieto oblasti sa kontrolujú prostredníctvom skúšky mriežkovým vrypom a v neistých prípadoch skúškou súdržnosti povrchových vrstiev k podkladu (odtrhová pevnosť).

Pred uložením finálnych lepených podlahových vrstiev, vrátane uloženia dlažby, sa odporúča prebrúsenie povrchu a jeho vysatie priemyselným vysávačom. Tu je nutné zaistiť minimálnu požadovanú odtrhovú pevnosť, ktorej hodnota je rôzna podľa druhu finálnej vrstvy, minimálne však 0,4 MPa.

Finálnu povrchovú úpravu je nutné dilatovať podľa predpokladaného zaťaženia, najmä teplotného. Napríklad obklady z keramických dlaždíc by mali byť dilatované pri ploche nad 40 m² a pri postranných dĺžkach väčších ako 8 m, aby sa predišlo prasklinám z tepelnej rozťažnosti.
