Úvod
Žumpy netvoria skvelú tému rozhovorov na večierkoch, ale bezpochyby sú dôležitou súčasťou každej stavby. Váš septický systém vstupuje do hry každý deň, či už pustíte vodovodný kohútik, periete bielizeň alebo splachujete toaletu. Mať perfektne fungujúce odpadové hospodárstvo je dôležité, aby ste predišli nepríjemnostiam vo svojom každodennom živote.
Inštalácia prefabrikovanej betónovej žumpy môže byť náročný proces, ktorý vyžaduje dôkladné plánovanie a precízne prevedenie. Správna inštalácia je kľúčová pre zabezpečenie dlhodobej funkčnosti a bezpečnosti. Tento článok sa podrobne pozrie na všetky kroky potrebné k úspešnej inštalácii žumpy, od prípravy staveniska až po konečné úpravy.
Výber Vhodnej Žumpy a Plánovanie
Ako prvý je nutné nájsť miesto, kam žumpu umiestnite. Najskôr si musíte vybrať vhodnú nádrž a dodávateľa. Vždy vypočítajte celkové náklady na nádrž vrátane viacerých nákladov (výkop, opevnenie, inštalácia a preprava). Nie ste si istí kapacitou nádrže?
Overte si, či je pre vás vhodnejšia tradičná jednokomorová žumpa alebo septik s funkciou prečistenia. Žumpa je uzavretá nádrž na akumuláciu odpadovej vody, ktorú je potrebné pravidelne vyvážať. Septik je viac-komorová nádrž s prepadom, kde dochádza k biologickému predčisteniu vody. Septik vyžaduje ďalšie dočistenie (napr. filtračné pole).
Veľkosť nádrže závisí od stavby, počtu jej obyvateľov a pravidelnosti používania. Napríklad chata, ktorá je používaná zväčša v letných mesiacoch, bude mať nižšiu frekvenciu čerpania žumpy ako celoročne obývaná nehnuteľnosť. Ak sa žumpa pravidelne nečerpá, môže pretekať, čo vedie k tomu, že splašky a odpad sa do domu vracajú potrubím. Pre 2-3 osoby odporúčame 6 m³, pre 4-5 osôb 8-10 m³.
Tabuľka: Odporúčané objemy žúmp podľa počtu osôb
| Počet osôb | Odporúčaný objem žumpy |
|---|---|
| 2-3 osoby | 6 m³ |
| 4-5 osôb | 8-10 m³ |
Umiestnenie Žumpy
Kam ju umiestniť? Žumpa alebo septik by sa mali prirodzene nachádzať v blízkosti domu. Nechcete predsa viesť potrubia cez polovicu záhrady. Ale tiež nechcete mať terasu nad žumpou, však. Ideálne miesto na umiestnenie žumpy býva pod príjazdovou cestou alebo po strane domu.
Pretože odpadová voda prúdi do okolitej zeme zo žumpy, mala by byť táto oblasť čo najďalej od vašej stavby. Zároveň musí byť dostatočne blízko, aby sa zaistil dostatočný prietok potrubia, ktoré sa pripojí k vášmu WC alebo inému zdroju odpadových vôd. Oblasť by mala byť čo najsuchšia, stabilná a bez svahov. Vyhnite sa oblastiam s vysokou hladinou podzemnej vody a ílovitou pôdou, ktorá podporuje hromadenie vlhkosti. Musíte tiež pamätať na prístup pre ťažkú techniku - rýpadlo, žeriav a prepravu s prefabrikovaným prvkom.
Ak umiestňujete nádrž pod príjazdovú cestu, musíte zohľadniť statické zaťaženie. Pri výbere materiálu pre žumpu je potrebné mať na pamäti, že dlhodobý kontakt s agresívnym prostredím postupne zničí jej steny.

Typy Žúmp a Kvalita
Pri žumpe platí, že je lepšie si zvoliť kvalitu pred nízkou cenou. Na internete natrafíte na lacné poľské žumpy, ktoré vás môžu ohúriť nízkou cenou, ale myslíte na to, že žumpu budete užívať dlhé roky a oplatí sa investovať do kvality. Rozdiel medzi slovenskou a poľskou žumpou je v triede betónu a v železe, ktoré je pri slovenských žumpách hustejšie.
Betónová žumpa je ťažšia a stabilnejšia - nehrozí jej vyplavenie spodnou vodou. Je odolnejšia voči mechanickému poškodeniu a má dlhšiu životnosť. Nevyžaduje kotvenie ani obsyp štrkom. Pri výrobe sa najprv spraví príprava na betónovanie a potom montáž formy, do ktorej sa vloží železo. Betón dozrieva vo forme. Žumpa by mala zrieť aspoň 28 dní. Pri výrobe je potrebné použiť naozaj kvalitný betón a použiť vibrátor do betónu. Vibrácie slúžia na zamedzenie hromadeniu štrku a vzniku dutín a zabezpečia, že malta vyplní všetky priestory medzi pieskom a kameňmi. Potom zostávajú už len dokončovacie práce, ako je zarovnanie hrán.
Pri výrobe je dôležité testovanie vodeodolnosti, pri ktorom sa žumpa napustí vodou a zisťuje sa, či nepreteká. Vzhľadom k tomu, že sú nádrže vyrábané z kvalitného betónu triedy B-25, sú vystužené rebrovanou oceľou a chránené zvonka špeciálnou hmotou slúžiacou na tesnenie, žumpy poskytujú naozaj tú najvyššiu kvalitu. Súčasťou žumpy je aj betónový poklop a komín. Životnosť betónovej žumpy presahuje 50 rokov pri bežnom používaní.
Legislatíva a Povolenia
Nezabúdajte na ohlasovaciu povinnosť. Ak žumpa nie je súčasťou stavebného povolenia spolu so stavbou rodinného domu, nezabudnite, že ste povinní ju ohlásiť. Podľa ustanovení stavebného zákona patrí žumpa medzi drobné stavby. K ohláseniu budete potrebovať jednoduchý situačný výkres v dvoch vyhotoveniach s umiestnením žumpy na pozemku a zakreslením odstupov od stavby a hraníc pozemkov, stavebné výkresy a jednoduchý technický opis.
Podľa najnovších nariadení musí byť stavba pripojená na kanalizáciu, ak je v obci vybudovaná. Mnoho vidieckych a starších domov používa na odpadové hospodárstvo žumpu.

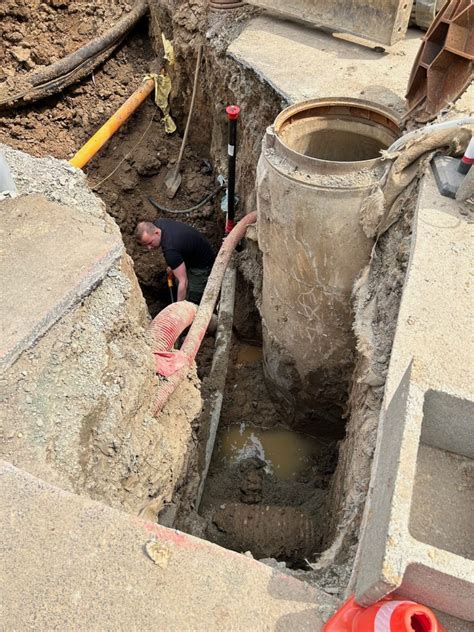

Príprava Výkopu Jamy
Dvakrát merajte, raz krájajte (alebo kopte). Najprv je však nutné podľa pozemkovej dokumentácie zistiť, kadiaľ na pozemku vedie potrubie a káble. Uistite sa, že na pozemku v tomto bode nevedú žiadne inžinierske siete. Jamu pre uloženie nádrže zabezpečuje zákazník a je treba ju vyhĺbiť podľa odporúčaných rozmerov pre daný typ nádrže. Pri objednávaní bagra pre tento druh práce odporúčame vždy porovnať ceny dodávateľov vrátane príjazdových nárokov pre tieto stroje.
Rozmery Výkopu
Pri výkope zohľadnite rozmery nádrže a pridajte minimálne 50 cm na každej strane pre obsyp pieskom a bezpečnú manipuláciu pri montáži (obsyp). Dĺžka a šírka výkopu by mali prevyšovať rozmery nádrže o 1 m, čo umožní bezpečný obsyp a hutnenie piesku okolo nádrže. Výkop musí byť o 0,5m širší a dlhší z každej strany ako je samotná nádrž, aby bolo možné nádrž dostatočne obsypať a zhutniť. Výkop by mal byť o 65 cm hlbší ako je výška nádrže.
Maximálna hĺbka montáže závisí na priemere nádrže plus jeden meter pre pokrytie. Napríklad nádrž s priemerom 1,6 m by mala byť umiestnená v jame s maximálnou hĺbkou 2,6 m. Vrstva zeminy o hrúbke 0,5 m postačuje ako ochrana proti zamrznutiu. Základná verzia nádrže je určená pre zasypanie do hĺbky 1 m zeminy. Pre hlbšie inštalácie alebo vysoký stav spodnej vody zvoľte zosilnenú verziu nádrže alebo použite betónovú platňu.
Príprava Dna a Stien Výkopu
Dno výkopu pokryte jemnozrnným pieskom frakcie 0-4 mm v hrúbke minimálne 30 cm a zhutnite mechanicky. Dno výkopu vyplňte pieskom alebo štrkom (bez väčších kusov). Na dno výkopu voľne navrstvíme štrk alebo piesok do výšky minimálne 10 cm, vhodný je štrk poterový (bez väčších kusov a kameňov). Podložie výkopu netreba betónovať. Dno výkopu by malo byť vyrovnané, aby bola žumpa po osadení v rovine.
Ručne upravte steny výkopu tak, aby boli vertikálne. Ak sa výkop realizuje v sypkom podloží, odporúča sa pripraviť steny šikmo von, nevadí ani väčšia rezerva v okolí jamy. Ak je oblasť vlhká, stojí za to urobiť drenáž - drenážne potrubia v kryte z geotextílie a vrstva štrku umožnia efektívny odtok vody. V prípade potreby môžete v spodnej časti výkopu vyrobiť aj takzvaný chudý betón, ktorý zvyšuje stabilitu zeme.

Osadenie Žumpy
Montáž samonosnej sklolaminátovej nádrže nevyžaduje prítomnosť odborníka, avšak je nevyhnutné striktne dodržiavať montážne pokyny a pravidlá bezpečnosti. Nádrže s objemom až do 7 000 litrov je možné osadiť do výkopu bez nutnosti ťažkej techniky. Pre väčšie nádrže, začínajúce od 8 000 litrov, je doporučené použitie mechanizácie, napríklad bagra alebo vysokozdvižného vozíka. Ak mechanizácia nie je dostupná, je potrebné zabezpečiť dostatočný počet osôb na bezpečnú manipuláciu s nádržou. Betónové žumpy majú problém s ich hmotnosťou. Ukladanie žumpy je možné len za pomoci stavebných strojov.
Prefabrikovanú betónovú žumpu je potrebné prepraviť na miesto inštalácie pomocou ťažkej techniky, ako je žeriav alebo nákladné auto s hydraulickým ramenom. Pretože auto ma hydraulickú ruku v zadnej časti, je dôležité, aby prístup pri osádzaní neblokovala zemina z výkopu. Ideálne je ak auto môže k výkopu nacúvať čo najbližšie (cca. 1-2 m).
Osadenie betónovej žumpy
Umiestnenie a Vyrovnanie Nádrže
Umiestnite nádrž do vykopanej jamy na pieskové lôžko s minimálnou hrúbkou 30 cm podľa stavebných predpisov. Pomocou žeriavu alebo iného zdvíhacieho zariadenia opatrne umiestnite žumpu do pripravenej jamy. Žeriavom uložíme žumpu alebo septik z vozidla priamo do pripravenej jamy. Skontrolujte, či je žumpa správne vyrovnaná a stabilná. Dôležité je, aby osadená žumpa bola v rovine, preto je potrebné dôkladné vyrovnanie.
Napojenie a Tesnenie
Po umiestnení žumpy do výkopu je potrebné vykonať napojenie na kanalizačný systém. Dôležité je zachovanie potrebných spádov pre kanalizačné potrubie. Do steny žumpy sa vyvŕta otvor pre vstupné potrubie (štandardne DN 150 mm). Otvor sa utesní gumovou priechodkou. Miesta, ktoré spájajú jednotlivé elementy musia byť dodatočne zaizolované vhodným hydroizolačným prípravkom "gumoasfalt, tekutá lepenka ap." na náklady kupujúceho. Pre utesnenie potrubia použite kvalitné flexibilné lepidlo, používané na lepenie dlaždíc a obkladov. To zaistí dokonalú vodotesnosť a mrazuvzdornosť. Následne použite asfaltovú lepenku, ktorá je odolná proti tlaku.
Nádrž sa napustí do 1/3 a osadí sa komín, aby sa do nej pri zásype nedostal piesok. Nádrže je zakázané plniť nad určenú prevádzkovú hladinu. V nádrži nesmie dôjsť k vytvoreniu iného ako hydrostatického tlaku skladovanej kvapaliny.

Obsyp a Zasypávanie
Nádrž umiestnite na pripravený podsyp a obsypte ju pieskom, pričom každú vrstvu zhutňujte. Pre stabilnú a rovnomernú oporu nádrže použite jemnozrnný piesok frakcie 0-4 mm na obsyp okolo a nad nádržou. Pri obsype použite manuálnu silu a nástroje ako lopaty alebo laty a vyhnite sa hutneniu bágrom či inou mechanizáciou. Po dokončení obsypu pieskom umiestnite komín nádrže a naneste ešte aspoň 20 cm vrstvu piesku 0-4 mm na okraj komína.

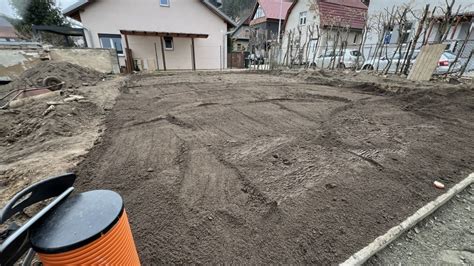

Po obsypnutí pieskom nasleduje zasypávanie čistou zeminou bez prítomnosti skál, konárov a iných predmetov. Následne dosypte zeminu okolo komína a nad celú nádrž pre jej stabilizáciu. Zeminu na zahrnutie je nutné umiestniť tak, aby neprekážala pri inštalácii nádrže a nesvážela sa do výkopu. Po zasypaní jamy vykonajte konečné úpravy terénu, aby bol povrch rovný a esteticky prijateľný. Maximálna výška násypu na krycej doske je 500 mm. Odporúčame zasypať jamu a nádrž približne 2 dni po inštalácii, keď sú všetky spoje riadne vytvrdnuté. Pred samotným zasypaním, je potrebné dostatočne utesniť spoje a zásyp zeminou vykonať až po ich vytvrdnutí, čo zvyčajne trvá dva dni.

Údržba a Dlhodobá Prevádzka
Po inštalácii je dôležité vykonávať pravidelné kontroly žumpy a jej komponentov, aby bola zabezpečená jej správna funkčnosť. Pravidelná údržba a čistenie žumpy pomôže predĺžiť jej životnosť a zabrániť problémom s hromadením sedimentov alebo upchávaním. Žumpu vyváža fekálnym (sacím) vozidlom. Frekvencia vyvážania závisí od veľkosti žumpy a počtu osôb v domácnosti. Pri 4-člennej rodine a žumpe 8 m³ je to približne raz za 4-6 týždňov. Nezabúdajte na zákonnú povinnosť likvidovania odpadových vôd zo žúmp, ktorú vykonávajú špecializované firmy.
