Vodovodná prípojka: Podrobný sprievodca schémou a realizáciou na Slovensku

Vodovodná prípojka je základnou časťou každej stavby, ktorá sa pripája na verejný vodovod. Predstavuje nevyhnutný stavebný prvok, ktorý zabezpečuje prístup k čistej pitnej vode pre vašu domácnosť, firmu či priemyselný objekt. Správne navrhnutá a realizovaná prípojka je základom pre hygienickú bezpečnosť, dostatočný tlak vody a dlhodobú bezporuchovú prevádzku. V tomto článku sa podrobne ponoríme do všetkých aspektov zriadenia vodovodnej prípojky na Slovensku, od legislatívnych požiadaviek a technických noriem, až po praktické kroky realizácie a zodpovednosti za jej údržbu.

Čo je vodovodná prípojka a aká je jej funkcia?

Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu, s výnimkou samotného vodomera, ak je osadený. Jej hlavnou a neoddiskutovateľnou funkciou je privádzanie pitnej vody z verejného vodovodu do objektu. Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb, pričom ide o samostatnú líniovú stavbu technickej infraštruktúry.

Zabezpečiť prístup k pitnej vode je pre každú nehnuteľnosť kľúčové. V kontexte stavebného zákona (č. 50/1976 Zb.) je vodovodná prípojka klasifikovaná ako technická infraštruktúra, nie ako doplnková stavba k domu typu garáž či kôlňa. Vlastník verejného vodovodu (vodárenská spoločnosť alebo obec) zabezpečuje dodávku pitnej vody verejným vodovodom a odvádzanie a čistenie odpadovej vody verejnou kanalizáciou. V prípade nespokojnosti ohľadom poruchy, množstva, kvality alebo tlaku vody sa každý odberateľ môže obrátiť na svojho dodávateľa prostredníctvom zákazníckeho centra.

Schéma vodovodnej prípojky s vyznačením jednotlivých komponentov

Legislatívny a normatívny rámec

Zriadenie a realizácia vodovodnej prípojky na Slovensku je prísne regulovaná platnou legislatívou a technickými normami. Tieto predpisy zabezpečujú kvalitu, spoľahlivosť a bezpečnosť dodávky vody.

Kľúčové zákony a normy

  • Zákon č. 442/2002 Z. z. o verejných vodovodoch a kanalizáciách: Tento zákon definuje základné pojmy, práva a povinnosti súvisiace s prevádzkou verejných vodovodov a kanalizácií, vrátane vodovodných prípojok. Podľa § 52 tohto zákona môže byť vodovodná prípojka považovaná za vodnú stavbu, ak to ustanovuje osobitný predpis.
  • Novela zákona č. 516/2021 Z. z.: Účinná od 30. decembra 2021, priniesla zmeny, vrátane ustanovenia, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).
  • Zákon č. 50/1976 Zb. (Stavebný zákon): Upravuje proces povolovania stavieb, vrátane prípojok.
  • Vyhláška MVRR SR č. 453/2000 Z. z.: Podrobnejšie vymedzuje požiadavky na ohlásenie stavieb, čo sa často týka aj vodovodných prípojok ako drobných stavieb.
  • STN EN 805: Norma pre projektovanie, výstavbu a skúšanie vonkajších vodovodných systémov. Stanovuje požiadavky na použité materiály, hydraulické výpočty a správnu inštaláciu.
  • STN 75 6101: Norma špecificky zameraná na vodovodné prípojky. Zahŕňa technické riešenia, materiálové špecifikácie a spôsob pripojenia na verejný vodovod.
  • STN EN 12201: Norma pre PE (polyetylénové) potrubia používané vo vodárenstve.
  • STN EN 1401: Norma pre PVC (polyvinylchloridové) rúry.
  • STN 73 6005: Norma, ktorá upravuje križovanie inžinierskych sietí.

Všetky komponenty použité pri výrobe vodovodnej prípojky musia mať potravinársky atest.

Proces zriadenia vodovodnej prípojky krok za krokom

Zriadenie vodovodnej prípojky je komplexný proces, ktorý si vyžaduje systematický prístup a dodržiavanie stanovených postupov. Dĺžka procesu vybavenia vodovodnej prípojky je individuálna a závisí od viacerých faktorov, štandardne trvá od podania žiadosti po realizáciu 4 až 6 týždňov.

1. Prvotná žiadosť a stanoviská

Prvým krokom je kontaktovanie dodávateľa vody (vlastníka alebo prevádzkovateľa verejného vodovodu) vo vašej obci. Informácie o príslušnej vodárenskej spoločnosti získate na obecnom úrade. Nasleduje podanie žiadosti o vyjadrenie k možnosti pripojenia na vodovod. K žiadosti je potrebné priložiť situačný nákres s trasou prípojky na kópii katastrálnej mapy. Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s podmienkami.

2. Projektová dokumentácia (PD)

Po získaní kladného vyjadrenia a technických podmienok od správcu siete je nevyhnutné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky autorizovaným projektantom pre inžinierske stavby (zdravotechniku). Projekt musí rešpektovať technické podmienky vodární a príslušné STN normy. Súčasťou PD je situačný výkres, rez s hĺbkou uloženia, detail vodomernej šachty, spôsob napojenia na verejný vodovod a rozpočtový náklad. Projektant musí zapracovať podmienky správcov sietí, napr. ochranné pásma. Projekt sa následne predloží správcovi na potvrdenie.

Projekt vypracúva autorizovaný projektant a je povinný pre správcu siete aj stavebný úrad. Projektant pozná technické podmienky pripojenia jednotlivých správcov sietí (napr. VVS, BVS, ZsVS, TAVOS), takže vie pripraviť projekt aj podľa všeobecných zásad pripojenia. Vo väčšine prípadov je tento postup postačujúci.

3. Povolenie stavby prípojky

Podľa § 55 ods. 2 písm. c) Stavebného zákona postačí ohlásenie stavebnému úradu pri stavbách technického vybavenia, konkrétne prípojok stavieb a drobných stavieb. Podrobnosti sú ďalej vymedzené vo vyhláške MVRR SR č. 453/2000 Z. z. Pre zriadenie vodovodnej prípojky pre rodinný dom obvykle stačí ohlásenie drobnej stavby na stavebnom úrade (obci), ak spĺňa podmienky drobnej stavby, napríklad ak ide o jednoduchú prípojku vedenú na krátku vzdialenosť, bez zložitých technických zásahov.

Existujú však prípady, kedy ohlásenie nestačí:

  • Ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia).
  • Ak sa prípojka buduje súčasne s novou stavbou (napr. rodinným domom).

V takýchto prípadoch je potrebné požiadať o stavebné povolenie na miestnom stavebnom úrade. Po získaní súhlasu (ohlásenia alebo stavebného povolenia) je potrebné predložiť doklady stavebnému úradu.

4. Žiadosť o pripojenie a zmluva

Po získaní súhlasu (alebo stavebného povolenia) podáte vlastníkovi vodovodu žiadosť o zriadenie vodovodnej prípojky. Vodárenská spoločnosť následne uzavrie so žiadateľom písomnú zmluvu o pripojení a dodávke vody. Zmluva obsahuje podmienky dodávky vody, technické parametre, výšku vodného a stočného, a hranicu zodpovednosti. Na uzavretie zmluvy sú potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti, prípadne zmluvy o vecnom bremene, ak prípojka prechádza cez cudzí pozemok. Ako nový odberateľ pitnej vody musíte vlastníkovi verejného vodovodu oznámiť zmenu vlastníckeho práva k nehnuteľnosti.

5. Výkopové práce a inštalácia prípojky

Pred výkopom je nevyhnutné zabezpečiť vytýčenie všetkých podzemných vedení (elektrina, plyn, telekomunikácie) odbornou firmou. Hĺbka ryhy musí dosahovať nezámrznú úroveň (minimálne 1,2 m, odporúča sa 1,3-1,5 m). Minimálna hĺbka uloženia vodovodnej prípojky pod upraveným povrchom by mala byť 1,2 až 1,6 metra, s maximálnou hĺbkou 2 metre. Výkop musí spĺňať bezpečnostné požiadavky; odporúča sa použiť montované steny alebo iné vhodné konštrukcie a zabezpečiť priestor široký minimálne 100 cm na hornom okraji výkopu.

Bezpečnostné opatrenia pri výkopových prácach a vytýčenie inžinierskych sietí

V prípadoch, keď je potrebné viesť prípojku pod cestou alebo inými prekážkami, využívajú sa moderné bezvýkopové technológie, ako je pretláčanie. Tieto metódy minimalizujú zásahy do existujúcej infraštruktúry a urýchľujú proces realizácie. Stavebník vybuduje vodomernú šachtu alebo pripraví prestup cez stenu domu. Následne sa položí potrubie a vykoná sa napojenie na verejný vodovod. Materiál na lôžko a obsyp potrubia musí spĺňať príslušné normy (napr. piesok).

6. Napojenie na verejný vodovod

Túto špecifickú časť práce môže vykonať iba pracovník vodárenskej spoločnosti alebo ňou poverená firma. Používa sa navŕtavací pás s uzáverom (prípojkový ventil). Vodárenská spoločnosť namontuje prípojkové armatúry, vrátane vodomernej zostavy, a vykoná tlakovú skúšku potrubia. Toto pripojenie je súčasťou verejného vodovodu.

7. Skúška a uvedenie do prevádzky

Po inštalácii prípojky vykonajú sa tlakové skúšky a dezinfekcia potrubia. Správca vodovodu následne vykoná kontrolu a vydá potvrdenie o pripojení. Po montáži sa vyhotoví protokol o tlakovej skúške a montáži. Následne sa vykoná dezinfekcia a preplach potrubia.

8. Dokončovacie práce a kolaudácia

Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži. Stavebník dokončí zásyp ryhy a uvedie terén do pôvodného stavu (vrátane asfaltovania, ak je potrebné). Ak bola prípojka realizovaná na stavebné povolenie, je potrebná kolaudácia; pri drobnej stavbe zvyčajne nie.

9. Spustenie dodávky vody

Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie. Odberateľ platí za vodné a stočné podľa odpočtov vodomeru a cien regulovaných ÚRSO. Cena za dodávku pitnej vody z verejného vodovodu a cena za odvádzanie odpadovej vody (tzv. vodné a stočné regulované) stanovuje Úrad pre reguláciu sieťových odvetví (ÚRSO). Cena sa určuje pre každý regulovaný subjekt (poskytovateľ týchto služieb) zvlášť.

TEST | Funkčnosť drenážneho systému

Zriaďovacie náklady a financovanie

Cena za kompletnú realizáciu vodovodnej prípojky pre rodinný dom sa pohybuje v rozmedzí od 1 600 do 2 500 EUR. Táto cena závisí od viacerých faktorov, ako sú dĺžka prípojky, použité materiály, náročnosť terénu a potrebné povolenia.

Výstavbu vodovodnej prípojky financuje prevažne žiadateľ (vlastník nehnuteľnosti). Náklady na projektovú dokumentáciu, správne poplatky, zemné práce, materiál potrubia, armatúry, vodomernú šachtu a samotné pripojenie znáša budúci odberateľ. Mnohé vodárenské spoločnosti účtujú aj poplatok za zriadenie prípojky, napríklad za navŕtanie potrubia a montáž vodomeru. Bežne investuje vlastník nehnuteľnosti do celej prípojky. Vodárne si však účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru).

Zodpovednosť za údržbu a opravy

Zodpovednosť za údržbu a opravy vodovodnej prípojky je rozdelená:

  • Vlastník verejného vodovodu (vodárne): Od 1. januára 2022 zodpovedá za opravu a údržbu tej časti prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom). Ak dôjde k úniku vody na prípojke pred vodomerom, opravu by mala vykonať a uhradiť vodárenská spoločnosť (za predpokladu, že poruchu odberateľ bezodkladne nahlási).
  • Vlastník prípojky (najčastejšie majiteľ nehnuteľnosti): Údržba a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostávajú na zodpovednosti vlastníka prípojky.
  • Vodomer: Samotný vodomer je vlastníctvom vodárenskej spoločnosti. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady. Odberateľ je povinný chrániť vodomer pred mrazom a nesmie bez povolenia manipulovať s vodomerom ani s plombami.

Technické aspekty a materiály

Trasa a hĺbka uloženia

Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005. Hĺbka uloženia by mala byť v nezamŕzajúcej hĺbke (zvyčajne 1,0-1,5m), pričom minimálny spád smerom k objektu môže pomôcť pri odvzdušnení. Vodovod je tlakový systém, preto sa primárne nespáduje, ale dôležitá je hĺbka uloženia a ochrana potrubia.

Materiál potrubia

Používajú sa najmä plastové potrubia, typicky PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky komponenty musia mať potravinársky atest.

Vodomerná šachta a vodomer

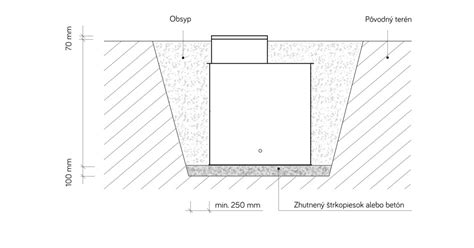

Vodomer sa umiestňuje na začiatok pozemku odberateľa vo vodomernej šachte. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sú približne 1,0 × 1,2 m a hĺbka 1,5-1,8 m. Vodomer dodáva a montuje výhradne prevádzkovateľ vodovodu. Za vodomerom je spätná klapka. V prípade, ak dĺžka prípojky neumožňuje umiestnenie šachty, môže byť vodomer osadený aj v budove, musí však mať hlavný uzáver. Najčastejšie býva umiestnená do 1 m od hranice pozemku, podľa požiadaviek správcu (VVS/BVS a pod.).

Detail vodomernej šachty s osadeným vodomerom a uzávermi

Prepojenie s inými zdrojmi vody

Prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je prísne zakázané, aby sa zabránilo ovplyvneniu kvality vody vo verejnej sieti. Cieľom je zabrániť kontaminácii vody vo verejnej sieti a zabezpečiť jej kvalitu. Vnútorný vodovod musí mať hlavný uzáver.

Vlastníctvo a hranica zodpovednosti

Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady v súlade s podmienkami prevádzkovateľa vodovodu. V praxi je to najčastejšie majiteľ pripojenej nehnuteľnosti.

Hranica medzi prípojkou a verejným vodovodom je dôležitá pre rozdelenie zodpovednosti. Verejný vodovod končí rozvádzacou vetvou s uzáverom a miestom napojenia (navŕtavací pás + uzatváracia armatúra), ktoré sú súčasťou verejného vodovodu. Vodomer, hoci je osadený na súkromnom pozemku, je príslušenstvom verejného vodovodu a patrí vodárňam.

Dôležité aspekty a obmedzenia

  • Jedna nehnuteľnosť = jedna prípojka: Zásadou je, že každá nehnuteľnosť by mala mať len jednu vodovodnú prípojku. Spoločné prípojky pre viacero nehnuteľností sú možné len so súhlasom vlastníka verejného vodovodu. V prípade rozsiahlych objektov môže byť povolených aj viac prípojok pre jednu nehnuteľnosť.
  • Odpadové vody: Podmienkou napojenia na verejný vodovod je aj zabezpečenie odvodu odpadových a meteorických vôd z objektu, čo sa rieši kanalizačnou prípojkou.
  • Dostupnosť a technická realizovateľnosť: Nehnuteľnosť musí byť v území s vybudovaným verejným vodovodom a kapacita siete musí umožňovať pripojenie.
  • Zmluvné zabezpečenie: Pripojenie sa realizuje až po uzavretí písomnej zmluvy o dodávke vody. Odberateľ musí preukázať vzťah k nehnuteľnosti (napr. list vlastníctva).
  • Prevádzka a odpojenie: Odberateľ nesmie manipulovať s vodomerom ani plombami. Ak nový odberateľ pitnej vody zmení vlastnícke právo k nehnuteľnosti, musí to oznámiť vlastníkovi verejného vodovodu.

Tabuľka: Rozdiel medzi Ohlásením drobnej stavby a Stavebným povolením pre vodovodnú prípojku

Kritérium Ohlásenie drobnej stavby Stavebné povolenie
Typ stavby Jednoduchá prípojka, krátka vzdialenosť, bez zložitých technických zásahov Zložitejšia stavba (dlhšia trasa, cez viac pozemkov, pretlaky, väčšie priemery potrubia)
Súbeh s inou stavbou Samostatná realizácia prípojky Súčasť výstavby novej hlavnej stavby (napr. rodinného domu)
Legislatívny základ § 55 ods. 2 písm. c) Stavebného zákona, Vyhláška MVRR SR č. 453/2000 Z. z. Stavebný zákon č. 50/1976 Zb.
Proces Jednoduchšie, menej administratívy Zložitejší proces, potrebných viac vyjadrení a posudkov
Kolaudácia Zvyčajne nie je potrebná Povinná po dokončení stavby
