Komplexný sprievodca stavbou základov domu svojpomocne

Základová doska je doslova srdcom celej stavby - tvorí prechod medzi domom a zemou, rozkladá jeho hmotnosť a zároveň chráni konštrukciu pred vlhkosťou, mrazom aj radónom. Základová doska je srdcom každého domu a pri stavbe svojpomocne na nej možno výrazne ušetriť, ak viete, ako na to. Stačí dodržať správny postup, vyhnúť sa častým chybám a zvoliť kvalitné materiály. Správny návrh a realizácia základov zaručujú dlhú životnosť aj stabilitu domu, zatiaľ čo jej podcenenie vedie k vážnym problémom, ako je praskanie muriva, nerovnosti podláh alebo dokonca sadanie základov. Kvalitná základová doska je teda nielen technickou nevyhnutnosťou, ale aj investíciou do budúcej bezpečnosti celej stavby. Správne urobené základy domu rovnomerne prenášajú celkové zaťaženie domu na zem. Základové konštrukcie musia byť dostatočne únosné, aby zvládli aj mimoriadne zaťaženie ako napr. zemetrasenie. Len pevné základy vedia vydržať celý život a prekonať všetky prekážky. Rovnaké pravidlá platia aj pri stavbe domu.

Typy základov: Pásy alebo doska?

Základové konštrukcie delíme na základové dosky a pásy. Výber medzi základovou doskou a základovými pásmi závisí od geologických pomerov, od tvaru terénu, od toho či je dom podpivničený alebo nie. Druh zeminy a jej nosnosť majú vplyv na veľkosť základov a hĺbku spodnej vody. Jej pôsobenie na základy ovplyvňuje spôsob zakladania. Vďaka vopred zisteným informáciám môžeme zistiť, na ktorej pôde sa nedajú vykopať základové pásy a budeme potrebovať základovú dosku.

Základové pásy

Základové pásy sú najčastejším využívaným typom zakladania rodinných domov. Vďaka svojej jednoduchosti a cenovej náročnosti sú základové pásy najbežnejším typom základov pre rodinné domy. Používajú sa pre založenie stenových aj skeletových konštrukčných systémov. Základový pás tvorí súvislý nosník s prierezom, ktorý má tvar obdĺžnikový, stupňovitý, rebrový. Rovnako ako základová doska, tiež musia byť uložené do nezamŕzajúcej hĺbky. Šírka základových pásov je daná váhou zaťaženia a únosnosťou zeminy. Líšiť sa bude v prípade jednopodlažného alebo dvojpodlažného domu, ktoré majú rozdielne zaťaženia. Šírka základových pásov pre rodinné domy je navrhnutá na základovej škáre 500mm až 600mm. Pre lepšiu stabilitu môžu byť vystužené oceľovou konštrukciou. Základové pásy sa dajú riešiť aj svojpomocne, čo však neznamená manuálne.

Základová doska

Základová doska sa vďaka svojej hrúbke využíva pri domoch s veľmi zlými neúnosnými zeminami alebo keď sa pod ňou nachádza spodná tlaková voda. Tento spôsob nemá u nás takú tradíciu ako základové pásy, ale získava si čoraz väčšiu obľubu - o to viac, ak máte na pozemku komplikovanejšie geologické pomery. Výhodou základovej dosky je kompletná hydroizolácia a ľahkosť samotného vyhotovenia základovej dosky. Základová doska rovnomerne rozkladá tiaž stavby na podklad, zamedzuje posunom stien a eliminuje riziko praskania múrov či narušenia statiky. Základová doska je samonosná, čo znamená, že celý dom leží na doske bez základových pásov. Jej hrúbka je 30 cm. Samotná základová doska musí mať hrúbku minimálne 30 cm. Ak určí statik, tak aj 60 cm, pričom musí byť vystužená jednou alebo viacerými vrstvami kari sietí 150 × 150 × 8 mm (určí statik). Takáto železobetónová doska potom nesie váhu celej stavby a rovnomerne ju rozkladá na podložie. Základová doska pozostáva z hrubej betónovej vrstvy a z oceľových výstuh, preto je potrebné rátať s väčšou spotrebou betónovej zmesi. Táto betónová vrstva sa vyleje do výkopu celej pôdorysnej plochy domu.

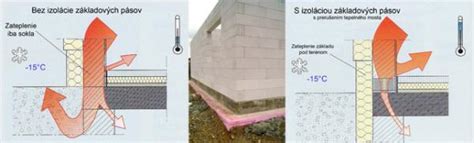

Porovnanie základových pásov a základovej dosky

Príprava pozemku a nevyhnutné prieskumy

Ešte predtým ako začnete s pokladaním základov je nevyhnutné získať čo najviac informácií o pozemku na ktorom bude dom stáť. Predtým ako začnete kopať základy je potrebné urobiť niekoľko dôležitých krokov:

  1. Geologický prieskum pod budúcim objektom: Mnohí stavebníci potrebu geologického prieskumu bagatelizujú. Prieskum podložia vykonáva geológ, ktorý dá vykopať sondu, a vo fáze prípravy projektu na stavebné povolenie sa vyjadrí k únosnosti zeminy. Zároveň príde prekontrolovať základovú škáru po vykopaní základových rýh, k čomu sa vyjadrí písomne do stavebného denníka. Ak ste si kúpili katalógový projekt (ktorý je značne všeobecný) a podložie vykazuje určitú nestabilitu, nebodaj prítomnosť spodnej vody, okamžite sa poraďte s odborníkom. Konštrukcie musí prepočítať statik.
  2. Zhrnutie ornice pod budúcim objektom: Na mieste budúcich základov sa odhrnie ornica v hrúbke 200 až 300 mm, alebo 20 až 30 cm.
  3. Presné zameranie stavby, ktoré vykoná geodet: Prvým krokom je vymeranie základov domu podľa projektu. Na zemi treba vymerať nárožia stavieb v súlade s geometrickým plánom. Túto prácu urobí na objednávku odborník - geodet. Geodét vám presne vytýči osadenie domu, teda jeho presné umiestnenie. Vyznačené body potom v súlade s projektom (šírka základov) pospájame a na zemi vyznačíme vápnom obrysy základových pásov. Následne môžete vytýčiť pôdorys pomocou drevených kolíkov, ktoré slúžia ako orientačné body.
  4. Kontrola podzemných vedení: Ešte skôr než začnete s výkopovými prácami by ste sa mali informovať u doterajšieho vlastníka pozemku alebo u príslušných správcov podzemných vedení, či v mieste, kde bude pivnica, nie sú uložené nejaké podzemné vedenia ako káble, či potrubia. Ak áno, musíte práce vykonávať opatrne.

Prečo sa každý inžinier mýli v geologickom mapovaní

Krok za krokom: Stavba základových pásov

Postup výstavby základovej dosky sa môže v detailoch líšiť podľa projektu aj typu domu, no princíp zostáva rovnaký. Každý krok je dôležitý pre stabilitu, presnosť a dlhú životnosť celej stavby. Chyby v tejto fáze sa neskôr len ťažko napravujú, preto je lepšie pracovať pomaly a precízne. Tu sú kroky pre realizáciu základových pásov:

  1. Výkopy základových pásov: Po označení základovej jamy začnete vykopávať základy. Hĺbka základov závisí od výšky osadenia stavby, sklonu kanalizácie, počtu schodov a pod. Ryhy na pásy hĺbite zásadne až do nezamŕzajúcej hĺbky. Hĺbka závisí od typu pôdy a nezámrznej hĺbky, zvyčajne 80 až 100 cm. V našej krajine je nezámrzná hĺbka medzi 78 cm (napr. Bratislava) a 127 cm (napr. Levoča). Záleží na tom, aké silné sú mrazy v oblasti a ako dlho môžu trvať. Hĺbku treba dodržať aj napriek tomu, že pôda v ostatných rokoch nepremŕza ani do polovice stanovených hodnôt. Dno výkopu musí byť pevné a vodorovné. Dôležité je, aby dno základov, teda základová škára, bola rovná. Vzhľadom na neznáme geologické zloženie základovej pôdy je potrebné počas výkopových prác prizvať na miesto stavby projektanta statiky a geológa, aby sa overila únosnosť zeminy v základovej škáre s pôvodnou rastlou zeminou. Základovú škáru treba chrániť v zmysle STN EN 73 1001. Dôležité tiež je, že základovú škáru nezhutňujeme („nežabujeme“).
  2. Príprava pre inštalácie a uzemnenie: V súlade s projektovou dokumentáciou sa uloží uzemňovacia pásovina, časti kanalizačných potrubí a vodovodných chráničiek. Na rohoch stavby sa vyvedie uzemňovacia guľatina. Na dno základových pásov uložíme podľa elektrickej časti projektu pásovinu ZnFe 30 × 4 mm a pospájame ju svorkami (ešte lepšie je pozvárať ich), pričom spoje zaasfaltujeme, aby sa k nim nemohla dostať voda. Urobíme vývody pásoviny smerom nahor na príslušných nárožiach stavby. Vodovodné potrubie, elektrinu, plyn ukladáme do plastových ohybných chráničiek (tzv. harmoník). Už pri kopaní základov nesmieme zabudnúť na komín, ktorý bude vidno až nad strechou! Musí mať svoj samostatný základ a netreba ľutovať tú trochu železa na jeho vystuženie.
  3. Zalievanie základových pásov: Výkopy základovej konštrukcie sa zalejú betónom triedy min. C 12/15. Betón sa leje postupne, zvyčajne triedy C16/20 až C20/25, a necháva sa dostatočne vyzrieť. Pri betonáži dbajte na vhodné podmienky pre vykonanie kvalitnej betonáže, ktoré zahŕňajú teplotu prostredia a vlhkosť betónovanej časti. Po vyliatí základových pásov si dajte záležať na vyrovnaní ich povrchu. Vrchná vybetónovaná časť základových pásov sa vyrovná pomocou 2 m hliníkovej laty a vodováhy. Pri vylievaní základov sa usilujte dostať „do vodováhy“ aspoň približne. Pri rýchlej práci nebudete mať veľa času na vyrovnanie, takže výsledok +/- 5 cm považujte za výborný. Zabetónovanú základovú dosku treba polievať, aby nedošlo k popraskaniu a zmrašťovaniu betónu rýchlym odparením vody. Po zaliatí je betón potrebné chrániť pred vysychaním, preto ho nezabudnite polievať. Čerstvý betón chráňte v zimnom období pred chladom a mrazom a v horúcom počasí ho polievajte častejšie. Betón treba polievať vodou cez rozprašovač, postrekovač alebo z kanvy, nie priamym prúdom.
  4. Stratené debnenie a výstuž: Do vyrovnaného betónu sa ešte predtým ako stvrdne odporúča vertikálne zapichnúť oceľové roxorové tyče. Tyče umiestnite v rozostupoch tak, aby potom po osadení debniacich betónových tvárnic boli umiestnené približne v ich strede. Pre rýchlu a dobrú realizáciu soklovej časti je najlepšie použiť pevné betónové tvárnice. Soklová časť sa muruje z pevných betónových debniacich tvárnic so šírkou 30 cm, ktoré sa po uložení zalejú betónom. Podľa toho, ako sa potrebujete prispôsobiť terénu, nadmurujte na vytvrdnuté pásy betónové tvárnice formou strateného debnenia. Tvárnice spájajte navzájom (a takisto s pásmi) betonárskymi oceľovými výstužami (roxorovými prútmi). V sokli musia byť uložené prútové vodorovné výstuže. Hlavnú ťahovú výstuž základového pásu je potrebné dôsledne stykovať - presahom minimálne 50 ds, prípadne zváraním.
Schéma základových pásov s výstužou a debnením

Krok za krokom: Stavba základovej dosky

Pre stavbu základovej dosky sa princíp práce líši od základových pásov predovšetkým v širšom výkope a plošnejšej aplikácii betónu a materiálov.

  1. Príprava podkladu: Kopať sa začína na jar za dobrého počasia. Dno výkopu musí byť rovné. V prípade malej únosnosti základovej škáry je potrebné vykonať spevnenie základovej škáry vhodným štrkovým zhutneným podsypom. Podložie vystlané geotextíliou zavozte štrkom s frakciou 16/32 mm v hrúbke závislej od terénnych pomerov (minimálne však 20 cm) a priebežne zhutňujte vibračnou doskou. Na dno výkopu sa nanesie vrstva drveného kameniva s frakciou 16/32 v hrúbke 100 až 150 mm. Ako alternatívu môžete na podsyp použiť penové sklo. Drvené penové sklo má zhruba takú istú frakciu ako štrk, no disponuje vynikajúcimi protišmykovými vlastnosťami. Predpokladáme, že všetky ležaté vedenia ste obsypali dostatočne hrubou aspoň 15 cm vrstvou piesku či veľmi jemného štrku, urobili ste z nich vývody ponad úroveň budúceho podkladného betónu. Nad zhutneným štrkovým zásypom vám vyčnievajú priechody a ústia sietí.
  2. Zhutnenie štrku: Kvalitný štrk pod základovou doskou je kľúčovým prvkom stability celej stavby. Slúži na rozloženie zaťaženia, odvádza vodu a chráni základ pred mrazom. Pri nesprávnom založení môže dôjsť k sadaniu alebo praskaniu dosky už v prvých rokoch po výstavbe. Najvhodnejšie je drvené kamenivo frakcie 16/32 alebo 8/16, ktoré sa hutní vibračnou doskou po vrstvách s hrúbkou 10 až 15 cm. Minimálna hrúbka vrstvy pod doskou je 20-30 cm, pri problémovej ílovitej pôde až 40 cm. Zhutnenie každej vrstvy by malo byť minimálne 95 % Proctor. Dôležité upozornenie: rozhodne sa vyhnite okrúhlemu riečnemu štrku, pretože ho nemožno dobre zhutniť! Makadam 16/32 (kamenná drvina) sa pri zhutňovaní „zahryzne hranami“ do seba, takže sa po tzv. „užabovaní“ nebude ďalej hýbať. Smerom navrch frakciu zjemníme až na 0/4. Poslednú vrstvu možno urovnať presne.
  3. Rozvody a prestupy: Pred betonážou dosky sa inštaluje kanalizácia, prívod vody, elektroinštalácia aj uzemňovací pás. Niektoré práce sa časovo prekrývali.
  4. Pokládka izolácie a armovanie dosky: Na rovnú a tvrdú vrstvu jemného štrku uložíme výstuž z kari sietí s priemerom 10 - 12 mm (pozrite sa radšej do projektu). Kari sieť by mala mať priemer drôtu 6-8 mm a oka 150 × 150 mm. Jednotlivé siete sa spájajú s presahom minimálne 10 cm, aby bol zabezpečený plynulý prenos napätia po celej ploche základovej dosky. Roxory je vhodné viazať drôtom do mriežky s rozstupom približne 25 cm. Urobili sme zvislé vývody vedení a na 8-centimetrové kúsky betónu sme naukladali kari siete s priemerom prútov 10 mm. Pozor, nemá ležať na makadame, lebo by neplnila svoju úlohu z hľadiska statiky a mohla by predčasne skorodovať. Použite plastové alebo betónové dištančné podložky, aby siete aj prúty mali potrebnú kryciu vrstvu betónu.
  5. Finálna betonáž dosky: Hneď na to sme pomocou pumpy načerpali potrebné množstvo betónu, ktorý sme priebežne vibrovali a uťapkávali latou. Betón sa rovnomerne rozprestrie, vibruje a vyrovná laserom do finálnej roviny. Avšak betónovú dosku (podkladný betón) už musíte vytvoriť rovnú s presnosťou na 1 cm, inak sa budete trápiť pri murovaní. Na vybetónovanie tzv. Takto vystužený základ vytvorí stabilný a odolný podklad pre celú stavbu. Pred betónovaním dôkladne premeriame podklad pomocou laserového nivelačného prístroja a nájdeme najvyšší bod. Tu bude vodorovná doska najtenšia, takže musí mať hrúbku stanovenú v projekte. Inde bude ešte hrubšia. Tu si položíme ukazovateľ, podľa ktorého sa budeme orientovať. Môžeme si zhotoviť aj iné výškové ukazovatele, terče, podľa ktorých sa budeme orientovať pri betónovaní. Rátajte s tým, že bez vibračnej dosky na uhládzanie betónu sa nezaobídete.
  6. Ošetrenie a zrenie betónu: Po zaliatí je betón potrebné chrániť pred vysychaním, preto ho nezabudnite polievať. Čerstvý betón chráňte v zimnom období pred chladom a mrazom a v horúcom počasí ho polievajte častejšie. Betón treba polievať vodou cez rozprašovač, postrekovač alebo z kanvy, nie priamym prúdom. Majiteľ nášho pasívneho domu betónoval na jeseň, pri miernych teplotách. Napriek tomu dosku polieval asi týždeň a nechal ju zrieť asi dva mesiace.
  7. Vybrúsenie povrchu: Po vybrúsení pomocou kotúčovej brúsky nasledoval asfaltový náter v dvoch vrstvách a následne po vysušení sa robila hydroizolácia, ktorá na vybrúsený povrch dobre priľnula bez vytvorenia bublín, a tak sa nezvyšuje riziko, že pod ňu vnikne voda. Takto vyzerala doska po vybrúsení.
Ilustrácia postupnej betonáže a vyrovnávania dosky

Kľúčové materiály: Betón, štrk, debnenie a výstuž

Betón na základovú dosku - výber a spotreba

Na stavbu základovej dosky svojpomocne sa najčastejšie používa betón triedy C20/25 alebo C25/30, ktorý zabezpečuje dostatočnú pevnosť a odolnosť voči zaťaženiu aj poveternostným vplyvom. Na základové pásy vo väčšine prípadov stačí betón triedy C12/15, v našom prípade však majiteľ rozhodol, že celý spodok stavby bude z C25/30. Betón na základové pásy je navrhnutý z betónu triedy C20/25 (B25), odporúčame konštrukčne ich vystužiť oceľou triedy 10 505 (R). Podkladový betón je z betónu triedy C20/25 (B25) a vystužený zváranými sieťovinami Q 131 (Ø 5,0/150 - Ø 5,0/150) pri oboch povrchoch. Odporúča sa pridávať plastifikačné prísady pre lepšiu spracovateľnosť a prísady proti mrazu, najmä ak sa betónuje v chladnejšom období. Predpísanú pevnosť však betón dosiahne len pri odvzdušnení vibrovaním alebo aspoň prepichovaním. Ak tieto operácie zanedbáte, nevyužijete možnosti kvalitného a drahého betónu, preto si to musíte ustrážiť. Spotreba betónu závisí od hrúbky a rozmerov dosky - na 1 m² pri hrúbke 15 cm je potrebných približne 0,15 m³ betónu, teda napríklad pre dosku s plochou 100 m² asi 15 m³ betónu. Hoci sa presná suma určuje individuálne, orientačný prehľad spotreby pomôže získať jasnejšiu predstavu.

Oplatí sa objednať betón z certifikovanej betonárky, kde garantujú stálu kvalitu zmesi a presné zloženie podľa projektovej dokumentácie. Laickí stavebníci sa často domnievajú, že existujú dva, nanajvýš tri druhy betónu. Betónov však je omnoho viac (a to nielen čo sa týka pevnostnej triedy). Preto je rozumnejšie objednať si betón v betonárke a nevyrábať si ho svojpomocne.

Tabuľka spotreby betónu

Plocha dosky Hrúbka dosky Spotreba betónu
80 m² 15 cm 12 m³
100 m² 15 cm 15 m³
150 m² 20 cm 30 m³

Štrk pod základovú dosku - správne založenie a hutnenie

Kvalitný štrk pod základovou doskou je kľúčovým prvkom stability celej stavby. Slúži na rozloženie zaťaženia, odvádza vodu a chráni základ pred mrazom. Pri nesprávnom založení môže dôjsť k sadaniu alebo praskaniu dosky už v prvých rokoch po výstavbe. Najvhodnejšie je drvené kamenivo frakcie 16/32 alebo 8/16, ktoré sa hutní vibračnou doskou po vrstvách s hrúbkou 10 až 15 cm. Minimálna hrúbka vrstvy pod doskou je 20-30 cm, pri problémovej pôde (ílovitá) až 40 cm. Zhutnenie každej vrstvy by malo byť minimálne 95 % Proctor. Pred betonážou je vhodné celú plochu skontrolovať laserom a prípadné nerovnosti dosypať jemnejšou frakciou. Dobre pripravený a zhutnený štrk zabezpečí, že základová doska bude dlhodobo stabilná a odolná voči vlhkosti aj mrazu. Pod podkladný betón je navrhnutá vrstva zhutneného štrku v minimálnej hrúbke 150 mm. Mieru zhutnenia štrkovej vrstvy je nutné overiť.

Stratené debnenie a výstuž

Stratené debnenie tvorí pevnú formu pre základové pásy a po zaliatí betónom sa stáva ich neoddeliteľnou súčasťou. Najčastejšie sa používajú betónové tvárnice so šírkou 30 až 40 cm, ktoré sa kladú nasucho a vypĺňajú betónom. Debniace betónové tvárnice sú napríklad Premac Debniaca tvárnica, šírka: min. 300 mm. Pre vyššiu pevnosť sa medzi jednotlivé vrstvy vkladá armovacia oceľ (roxory Ø 8-12 mm), ktorá zabezpečuje stabilitu pásov a prenáša tlak z konštrukcie. Na hornú plochu základových pásov sa následne ukladajú kari siete, ktoré spevňujú základovú dosku a zabraňujú vzniku trhlín. Pred betonážou si dôkladne skontrolujte polohu výstuže - roxory nesmú ležať priamo na štrku. Použite plastové alebo betónové dištančné podložky, aby siete aj prúty mali potrebnú kryciu vrstvu betónu. Roxory je vhodné viazať drôtom do mriežky s rozstupom približne 25 cm. Kari sieť by mala mať priemer drôtu 6-8 mm a oka 150 × 150 mm. Jednotlivé siete sa spájajú s presahom minimálne 10 cm, aby bol zabezpečený plynulý prenos napätia po celej ploche základovej dosky. Takto vystužený základ vytvorí stabilný a odolný podklad pre celú stavbu. Rozmery, kvalitu a množstvo určí statik.

Prečo sa každý inžinier mýli v geologickom mapovaní

Hydroizolácia a ochrana proti radónu

Izolácia základovej dosky je kľúčová pre dlhú životnosť stavby. Používajú sa asfaltové pásy alebo PVC fólie, ktoré bránia prenikaniu vlhkosti aj radónu z podložia. Aby vám do domu neprenikala voda či vlhkosť musíte zaizolovať základy domu. Len tak zabránite nepriaznivým vplyvom okolia. V prípade zlej hydroizolácie môžu steny začať plesnivieť, praskať a suterénny priestor sa zaplaví vodou. Predtým ako začnete s hydroizoláciou si určte pred čím všetkým chcete spodnú stavbu ochrániť. Preskúmajte okolie stavby a vplyvy, ktoré nepriaznivo pôsobia na vašu stavbu. Ak chcete stavbu ochrániť len proti zemnej vlhkosti, stačí keď aplikujete jednu vrstvu asfaltovej hydroizolácie.

Asfaltové hydroizolačné pásy sa na podklad aplikujú celoplošne nataveným plameňom. Používajú sa spolu s penetračným náterom a drenážnou vrstvou. Voda sa pod nimi voľne nepohybuje, čo umožňuje presnejšie lokalizovanie prípadného poškodenia. Modifikované asfaltové pásy doplnené o elastoméry a plastoméry sú elastickejšie. Pred pokladaním asfaltových pásov musíte vyhladiť a upraviť nedokonalosti povrchu. Týmto spôsobom zabezpečíte dostatočnú funkčnosť hydroizolácie. Druhým krokom je aplikácia penetračného náteru maliarskym valčekom, ktorým zabezpečíte lepšiu priliehavosť samotného pásu. Keď je náter suchý, začnete s pokládkou asfaltových pásov. Asfaltové pásy je vhodné naniesť iba pod budúce nosné murivo. Rolku asfaltového pásu položte na zem, postupne ju rozbaľujte a naťahujte do želanej polohy. Pás musí byť položený rovnomerne a nemali by sa pod ním vytvárať vzduchové bubliny. Väčšinou sa pokladá od najnižšieho miesta k najvyššiemu. Izolácia sa natavuje alebo lepí na podkladný betón a spoje sa prekrývajú minimálne o 10 cm. Hydroizolácia by sa mala realizovať za suchého a teplého počasia. Na povrch ošetrený náterom sme lepili hydroizolačné asfaltované pásy s ochranou proti radónu. Táto je z asfaltovaných pásov a obsahuje aj vrstvu proti prenikaniu radónu. Vždy by ste ju mali použiť, ak staviate dom čiastočne zapustený do svahu alebo suterén.

Rozdiel medzi PVC fóliami a asfaltovanými pásmi spočíva v tom, že fólie sa na podklad kladú voľne a kotvia sa bodovo alebo líniovo. V oblastiach so stredným a vysokým radónovým indexom je potrebné pridať odvetrávaciu vrstvu alebo potrubia, ktoré odvádzajú radón mimo stavby. Tým sa zabráni hromadeniu plynu pod domom. Pasívny dom má zateplené aj základy - z vonkajšej strany vytvárajú bariéru proti premŕzaniu zvnútra. Zároveň tvoria stratené debnenie základových pásov, a tým ušetria trochu betónu. Na tento účel je vhodné použiť extrudovaný polystyrén s hrúbkou 2 × 50 mm, teda v dvoch vrstvách tak, aby boli škáry navzájom prekryté.

Časté chyby a ako sa im vyhnúť

Aj keď stavba základovej dosky na prvý pohľad nevyzerá zložito, každá chyba v tejto fáze môže neskôr znamenať nákladné opravy alebo dokonca statické problémy celej stavby. Oplatí sa preto venovať pozornosť každému detailu - od prípravy podkladu až po finálnu betonáž. Najčastejšou chybou je nedostatočné zhutnenie podložia a zle vykonaná hydroizolácia. Tieto detaily sa síce spočiatku neprejavia, no po rokoch môžu spôsobiť vážne konštrukčné problémy. Pri svojpomocnej realizácii je preto zásadné riadiť sa projektovou dokumentáciou, konzultovať každý krok so statikom a použiť kvalitné materiály - od betónu cez výstuž až po hydroizoláciu. Dôslednosť a precíznosť v tejto fáze sa mnohonásobne vrátia v podobe stabilného a suchého domu bez zbytočných opráv. Medzi najčastejšie chyby patria:

  • Nedostatočné zhutnenie podkladu: Zle zhutnený štrk si časom sadne, čo vedie k nerovnostiam, prasklinám alebo poškodeniu izolácie. Každú vrstvu je potrebné hutniť po 10-15 cm, ideálne vibračnou doskou.
  • Zle rozmiestnené prestupy: Nesprávne umiestnené potrubia pre vodu, kanalizáciu alebo elektrinu komplikujú napojenie rozvodov. Vždy ich konzultujte s projektantom, aby sa predišlo búraníu už hotovej dosky.
  • Príliš riedky betón: Hoci sa s ním lepšie pracuje, obsahuje priveľa vody, čo znižuje jeho pevnosť a trvanlivosť. Správna konzistencia by mala byť plastická, nie tekutá.
  • Chýbajúca výstuž v rohoch a spojoch: Rohy sú najviac namáhané časti dosky a bez výstuže môžu prasknúť už pri zaťažení prvými stenami.
  • Betonáž bez vibrácie: Neodstránené vzduchové bubliny v betóne vytvárajú dutiny, ktoré znižujú pevnosť a môžu spôsobiť nasiakavosť alebo premŕzanie konštrukcie.
  • Nepodcenenie kvality materiálov: Nepodceňujte kvalitu materiálov použitých pri zakladaní stavby, avšak jednotlivé konštrukcie nepredimenzujte. Zbytočne tým predražíte stavbu. Pri hydroizolácií je nesmierne dôležitý výber materiálov. Nehľaďte len na tie najlacnejšie materiály, zamerajte sa na kvalitu.

Úspora nákladov a svojpomocná realizácia

Stavba základovej dosky svojpomocne patrí medzi najčastejšie spôsoby, ako výrazne znížiť celkové náklady na dom. Pri dobrej príprave a dostatku času môžete ušetriť až polovicu ceny oproti realizácii firmou. Najväčšiu úsporu prináša vlastná práca pri výkopoch, hutnení štrku, príprave debnenia a viazaní výstuže. Profesionála sa naopak oplatí prizvať pri betonáži alebo kontrole správneho založenia - chyby v tejto fáze môžu byť veľmi nákladné.

Úspora oproti firme môže byť 40 až 50 %, podľa rozsahu svojpomocných prác a použitej techniky. Priemerný čas realizácie je 2 až 3 týždne, v závislosti od počasia, veľkosti dosky a dostupnosti materiálu. Ideálny počet ľudí sú 2 až 4 pomocníci - jeden skúsenejší vedúci prác a ostatní na fyzicky náročnejšie úkony. Pri dôslednej organizácii a dobrom plánovaní zvládne základovú dosku aj šikovný kutil. Kľúčom je nepodceniť prípravu, kontrolu výšok a kvalitné zhutnenie podložia, ktoré rozhoduje o životnosti celej stavby.

Tabuľka porovnania nákladov (orientačné ceny pre rok 2026)

Plocha dosky Realizácia svojpomocne Realizácia firmou
80 m² 230 000 Kč 400 000 Kč
100 m² 270 000 Kč 480 000 Kč
150 m² 370 000 Kč 600 000 Kč
