Pripojenie nehnuteľnosti na elektrickú sieť je kľúčovým krokom pri výstavbe nového domu, rozsiahlej rekonštrukcii alebo pri zabezpečovaní dočasného napájania staveniska. Tento proces však nie je len o inštalácii kábla a elektromera. Zahŕňa celý rad právnych, technických a finančných aspektov, ktoré je potrebné dôkladne pochopiť. Zároveň je nevyhnutné zohľadniť existenciu ochranných pásiem okolo elektrických vedení, ktoré majú zásadný vplyv na možnosti umiestnenia stavieb a vykonávanie prác na pozemku. Pochopenie týchto pravidiel a postupov je kľúčové pre hladký priebeh celého procesu a pre predchádzanie možným komplikáciám a sankciám.
Právne aspekty umiestnenia elektrického vedenia na cudzom pozemku
Vedenie (rozvody) elektriny a plynu cez pozemok je upravené zákonom. Podľa zákona o energetike (zákon č. 251/2012 Z.z.) platí, že podnik, ktorý podniká v elektroenergetike alebo plynárenstve (ďalej len podnik) je oprávnený zriaďovať na cudzích pozemkoch mimo zastavaného územia obce elektrické vedenie a elektroenergetické zariadenie prenosovej sústavy a distribučnej sústavy, plynovody a plynárenské zariadenia prepravnej siete, distribučnej siete, zásobníky a pod.
Oprávnenia držiteľa povolenia na podnikanie v energetike zodpovedajú povinnostiam vlastníkov dotknutých nehnuteľností, ktoré majú charakter vecných bremien. Tieto energetické zariadenia, vrátane stĺpov, vedení a trafostaníc, sú podľa zákona považované za vecné bremená. Povinnosti vlastníka nehnuteľnosti sú vecnými bremenami, ktoré sa viažu na nehnuteľnosť. Toto vecné bremeno ostáva na parcele aj vtedy, ak sa pozemok predáva niekomu inému, čím sa stáva trvalou súčasťou právneho stavu nehnuteľnosti.
Práva zodpovedajúce vecným bremenám patria držiteľovi povolenia. Ak dôjde k zmene osoby držiteľa povolenia, práva zodpovedajúce vecným bremenám prechádzajú na nového držiteľa povolenia. Povinnosť strpieť umiestnenie rozvodu plynu, či elektriny prechádza s prevodom (či prechodom) vlastníctva k nehnuteľnosti aj na nového nadobúdateľa.
Obdobný režim platí aj pri rozvodoch telekomunikačných káblov. Práva a povinnosti zriaďovateľa a vlastníka pozemku upravuje § 66 zákona č. 351/2011 Z.z., ktorý vychádza z veľmi podobnej právnej logiky ako pri zriaďovaní energetických rozvodov.
Postup pri zriaďovaní elektrického vedenia a náhrada za obmedzenie vlastníctva
Ak sa energetický podnik rozhodne, že cez váš pozemok povedie rozvod, zašle vám najmenej 15 dní pred plánovaným začatím výstavby rozvodu oznámenie. Doručenie verejnou vyhláškou sa použije v prípade veľkého počtu vlastníkov alebo ak pobyt vlastníka nie je známy. Je dôležité poznamenať, že váš súhlas na zriadenie rozvodu sa nevyžaduje. Podnik teda môže legálne zriadiť rozvod aj bez vášho stanoviska. Môže sa stať, že o zrealizovaní a uložení rozvodu alebo výstavbe stožiaru elektrického vedenia sa dozviete náhodou s odstupom času. Občas sa stáva, že podniky Vám „zabudnú” zaslať oznámenie o začatí výstavby rozvodu.

Ak ste ako vlastník nehnuteľnosti obmedzený pri jej obvyklom užívaní, máte nárok na primeranú jednorazovú náhradu. Nárok však treba uplatniť u držiteľa povolenia (energetický podnik) do šiestich mesiacov odo dňa, keď sa o tom dozvedeli, najneskôr do jedného roka od vzniku núteného obmedzenia užívania nehnuteľnosti. Ak si nárok neuplatníte včas, zanikne vám, ide o prekluzívnu lehotu.
O výške primeranej jednorazovej náhrady môžete s podnikom aj vyjednávať. Ak sa nedohodnete, každý z vás môže podať návrh, aby o výške náhrady rozhodol súd. Výška náhrady závisí od rozsahu obmedzenia a zásahu do vášho vlastníckeho práva. Rozsah obmedzenia a výška náhrady taktiež závisí od ochranných a bezpečnostných pásiem, ktoré s rozvodmi súvisia.
Návrh na vykonanie zápisu (záznamom) vecného bremena do katastra nehnuteľností je oprávnený podať držiteľ povolenia (podnik). Váš súhlas sa pri zápise do katastra nevyžaduje.

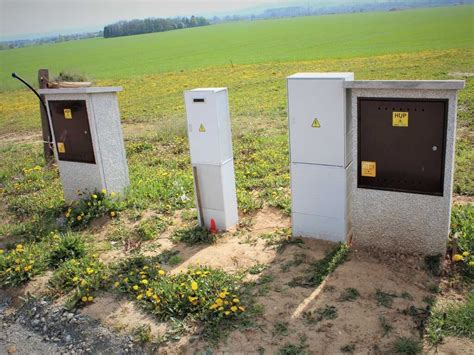

Ochranné a bezpečnostné pásma elektrických a iných vedení
Po uložení rozvodu na vašom pozemku musíte akceptovať tzv. ochranné alebo bezpečnostné pásmo, ktoré sa zriaďuje za účelom ochrany rozvodu. Ochranné pásmo je priestor v bezprostrednej blízkosti zariadenia, ktorý je určený na zabezpečenie spoľahlivej a plynulej prevádzky a na zabezpečenie ochrany života a zdravia osôb a majetku. Ochranné pásmo elektrických vedení definuje Zákon o energetike č. 251/2012 Z. z. a predstavuje priestor okolo energetických zariadení, v ktorom platia špecifické obmedzenia.

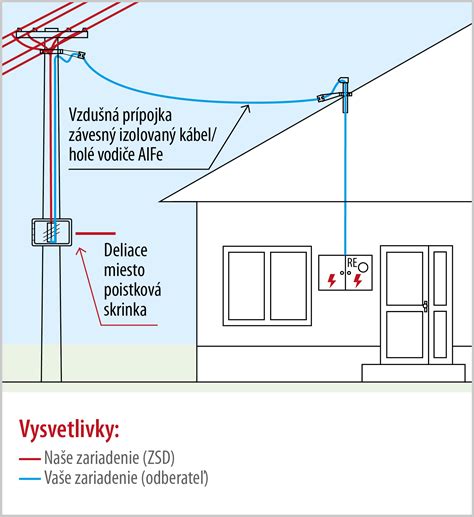

Ochranné pásma nadzemného elektrického vedenia
Ochranné pásmo vonkajšieho nadzemného elektrického vedenia je vymedzené zvislými rovinami po oboch stranách vedenia vo vodorovnej vzdialenosti meranej kolmo na vedenie od krajného vodiča. V ochrannom pásme nie je dovolené umiestňovať žiadne stavby, zariadenia ani vykonávať zemné práce, ktoré by mohli akýmkoľvek spôsobom ohroziť bezpečnú prevádzku elektrickej siete alebo samotné elektrické vedenie. Cieľom týchto obmedzení je zabezpečiť nepretržitú a bezpečnú dodávku elektrickej energie a chrániť zdravie a majetok osôb.
Čo je zakázané v ochrannom pásme:
- Zriaďovať stavby, konštrukcie a skládky.
- Vysádzať a pestovať trvalé porasty s výškou presahujúcou 3 m.
- Uskladňovať ľahko horľavé alebo výbušné látky.
- Vykonávať činnosti ohrozujúce bezpečnosť osôb a majetku.
- Vykonávať činnosti ohrozujúce elektrické vedenie a bezpečnosť a spoľahlivosť prevádzky sústavy.
Zriaďovať stavby v ochrannom pásme elektroenergetického zariadenia možno iba po predchádzajúcom súhlase prevádzkovateľa sústavy. Stavby, konštrukcie, skládky, výsadbu trvalých porastov, práce a činnosti vykonané v ochrannom pásme je povinný odstrániť na vlastné náklady ten, kto ich bez súhlasu vykonal alebo dal vykonať. Aj keď sa elektrické vedenie, stĺpy či trafostanice nachádzajú na súkromných pozemkoch, zákon ukladá majiteľom pozemkov povinnosť sprístupniť ich distribučnej spoločnosti.
Za hranicu bezpečnej vzdialenosti sa k elektrickým vodičom nesmú okrem osôb priblížiť ani nástroje používané pracovníkom, mechanizmy alebo predmety (aj padajúce) zo staveniska. V ochrannom pásme nie je možné realizovať akékoľvek činnosti s nákladnými automobilmi so zdvihnutými korbami a mechanizmami s vysunutými časťami (napríklad mobilné žeriavy, nakladače, zemné stroje, vrtné súpravy).
Ak je pod elektrickým vedením zriadená skládka zeminy, treba si uvedomiť, že pribúdajúcim množstvom skladovanej zeminy sa bude vzdialenosť medzi vedením a prechádzajúcimi mechanizmami postupne zmenšovať. V prípade priblíženia sa korby k neizolovanému vodiču dochádza k vzniku elektrického oblúka medzi vozidlom a vodičom.

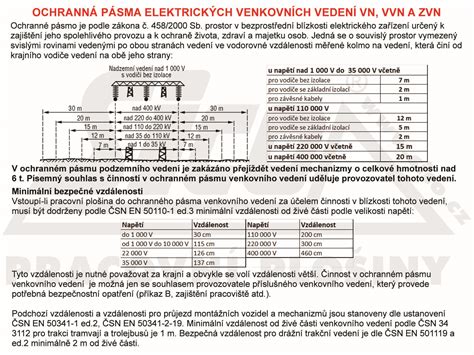

V ochrannom pásme nadzemného vedenia je výška porastov obmedzená na tri metre. V prípade nadzemného vedenia prenosovej a distribučnej sústavy s napätím väčším ako 1 kV do 35 kV, s vodičmi bez izolácie a s napätím nad 35 kV musí zachovanie ochranného pásma zabezpečiť prevádzkovateľ príslušnej sústavy. Ak je to nutné, musí udržiavať ochranné pásmo v lesných priesekoch, a to ponechaním voľného pruhu pozemkov (bezlesie) so šírkou 4 m po oboch stranách vonkajšieho nadzemného vedenia. Táto vzdialenosť sa vymedzuje od dotyku kolmice spustenej z vonkajšej strany nadzemného elektrického vedenia na vodorovnú rovinu ukotvenia podperného bodu.
| Napätie | Vzdialenosť od krajného vodiča (vodiče bez izolácie) | Vzdialenosť od krajného vodiča (vodiče so základnou izoláciou) |
|---|---|---|
| Od 1 kV do 35 kV | 10 m (v súvislých lesných priesekoch 7 m) | 4 m (v súvislých lesných priesekoch 2 m) |
| Od 35 kV do 110 kV | 15 m | - |
| Napätie | Vzdialenosť od krajného vodiča |
|---|---|
| Od 110 kV do 220 kV | 20 m |
| Od 220 kV do 400 kV | 25 m |
| Nad 400 kV | 35 m |

Ochranné pásma podzemného vedenia elektrizačnej sústavy
V ochrannom pásme podzemného vedenia nemožno predchádzať mechanizmami s celkovou hmotnosťou väčšou ako 6 ton. Pred začiatkom zemných prác v ochrannom pásme musí zhotoviteľ v teréne vyznačiť trasu elektrického kábla. V prípade, že sa trasa kábla nedá určiť presne, musí zhotoviteľ v súlade s pokynmi prevádzkovateľa sietí realizovať ručne kopané sondy. Použitie pneumatického, motorového, akumulačného a elektrického náradia a strojov v blízkosti vedenia musí zhotoviteľ prediskutovať s prevádzkovateľom (správcom) sietí.
| Napätie | Vzdialenosť od krajného kábla |
|---|---|
| Do 1 kV | 1 m |
| Nad 1 kV do 35 kV | 1 m |
| Nad 35 kV do 110 kV | 3 m |

Bezpečnostné pásmo pri plynovode
Bezpečnostným pásmom sa rozumie priestor vymedzený vodorovnou vzdialenosťou od osi plynovodu alebo od pôdorysu plynárenského zariadenia meraný kolmo na os alebo na pôdorys. Zriaďovať stavby v bezpečnostnom pásme plynárenského zariadenia možno iba po predchádzajúcom súhlase prevádzkovateľa siete.
Telekomunikačné ochranné pásmo
Ochranné pásmo telekomunikačného vedenia je široké 1,5 m od osi jeho trasy po oboch stranách a prebieha po celej dĺžke jeho trasy. Ochranné pásmo vzniká dňom nadobudnutia právoplatnosti rozhodnutia o umiestnení stavby alebo dňom doručenia ohlásenia drobnej stavby.
Postup pri zriadení novej elektrickej prípojky
Proces zriadenia novej elektrickej prípojky, či už pre novostavbu, alebo pri rozsiahlej rekonštrukcii staršieho domu, vyžaduje systematický postup.
Krok 1: Online žiadosť o pripojenie
Vyplňte online žiadosť na stránke distribučnej spoločnosti pre oblasť, pod ktorú spadáte (Západoslovenská, Stredoslovenská, Východoslovenská distribučná). Bude potrebné vypísať adresu budúceho odberného miesta (väčšinou sa používa číslo parcely, ak to ešte nemá adresu) a štandardné údaje ako meno, priezvisko, adresa, kontakt a pod. Potom nasleduje výber, či sa bude jednať o jednofázovú alebo trojfázovú prípojku (klasika je trojfázová), amperáž hlavného ističa (štandardne sa používa trojfázový 25A), meranie (jedno/dvojtarifné, dvojtarifné = meranie aj nočného prúdu).
Krok 2: Návrh zmluvy o pripojení
Počkajte na návrh zmluvy o pripojení odberného elektrického zariadenia žiadateľa do distribučnej sústavy. Distribučná spoločnosť vám ho pošle do 30 dní od doručenia žiadosti.
Krok 3: Projektová dokumentácia
Dajte si vypracovať projektovú dokumentáciu k elektrickej prípojke. Väčšinou sa to rieši cez elektrikára, ktorého si treba zavolať na obhliadku miesta budúcej elektrickej prípojky a on Vás už nasmeruje ako ďalej, alebo cez projektantskú spoločnosť, ktorá Vám vypracovala projekt k rodinnému domu, alebo inej stavbe. Cena za projekt elektrickej prípojky sa zvykle začína na približne 80 €.
Krok 4: Podpis zmluvy
Ak nebudú mať k projektovej dokumentácii žiadne námietky, pristúpite k podpisu zmluvy o pripojení. Podpis zmluvy o pripojení sa taktiež dá realizovať elektronicky cez distribučný portál danej distribučnej spoločnosti. Zmluvu treba podpísať najneskôr do 75 kalendárnych dní od podania žiadosti.
Krok 5: Úhrada poplatku za pripojenie
Uhradte poplatok za pripojenie, ktorý je vyčíslený v zmluve. V zmluve o pripojení budete mať vyčíslený aj poplatok za pripojenie, spolu s číslom bankového účtu a variabilným symbolom a dátumom splatnosti. Po uhradení poplatku za pripojenie môžete považovať zmluvu za uzatvorenú.
Krok 6: Príprava odberného miesta

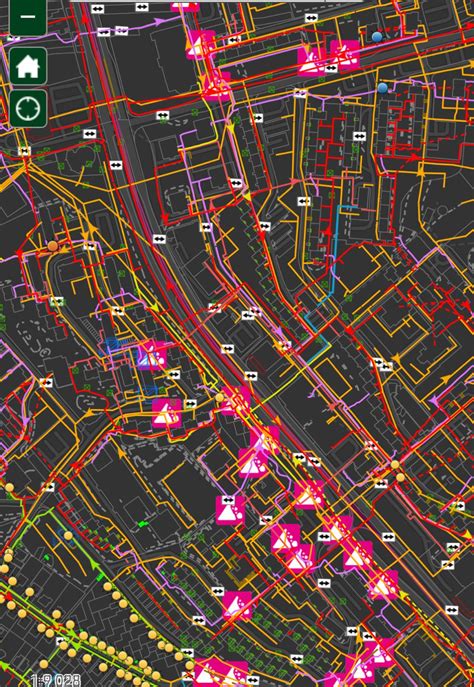

V prvom rade je potrebné ohlásenie drobnej stavby na príslušnom úrade (v obci je to obecný úrad). Ak cez Vaše budúce odberné miesto idú nejaké iné káble distribučnej spoločnosti, je potrebné si dať vytýčiť trasu daných káblov. Žiadosť o vytýčenie existujúceho NN vedenia je možné podať takisto online cez distribučný portál distribučnej spoločnosti. Neónovým sprejom Vám distribučná spoločnosť vytýči, kadiaľ idú ich káble a v tom úseku je potrebné robiť výkopové práce s maximálnou opatrnosťou, aby sa nepoškodilo ich jestvujúce vedenie. Takisto je treba požiadať o vytýčenie trás všetkých spoločností, ktorých vedenia idú cez Vaše budúce odberné miesto (napríklad plynárne, ak tadiaľ ide plyn, poskytovaľ internetu, ak tam náhodou má optické internetové káble a pod.).

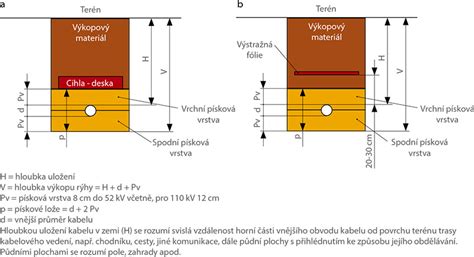

Ak už budete mať jestvujúce trasy vytýčené (zvyčajne to je 7-10 kalendárnych dní od podania žiadosti), môžete pristúpiť k výkopovým prácam. Jama (kanál) na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80cm a šírka býva zvyčajne 20 - 30 cm. Kábel odporúčame dať do chráničky, ktorá chráni kábel pred mechanickým poškodením (pred prípadným preseknutím kábla pri zásype a pod.). Ako prívodný kábel ku elektromerovému rozvádzaču sa v drvivej väčšine používa hliníkový kábel s označením AYKY. Ak budete mať jednotarifné meranie, ukladáte iba hlavný prívodný kábel. Ak budete mať dvojtarifné meranie (meranie aj nočného prúdu), ku hlavnému prívodnému káblu ukladáte ešte aj druhý kábel (väčšinou CYKY-J3x1,5). Veľkosť chráničky si treba zvoliť v závislosti od toho, aký prívodný kábel budete ukladať a či budete mať jedno alebo dvojtarifné meranie.
Keď budete mať kábel v chráničke uložený v jame, treba uzemniť elektromerový rozvádzač pásovinou. Pásovina sa taktiež ukladá do jamy pri elektrický kábel a tesne (cca 30-40cm) pri elektromerovom rozvádzači na ňu treba napojiť gulatinu a nechať ju trčať pri mieste, kde bude elektromerový rozvádzač osadený. Ak uzemnenie na elektromerový rozvádzač máte pripravené taktiež, treba výkop zasypať asi cca 20 cm vrstvou hliny. Po tejto vrstve sa ukladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Po uložení výstražnej fólie môžete celú jamu kompletne zasypať.
Na oboch stranách výkopu je potrebné nechať kábel trčať pre pripojenie na stĺp, alebo pripájacej skrine vedľa stĺpu (tu ešte budete potrebovať kovovú 3m dlhú rúrku ako ochranu kábla pri stĺpe spolu s kovovými páskami na prichytenie, ak Vás budú pripájať hore na stĺp) a do elektromerového rozvádzača v potrebnej dĺžke. Ak máte kábel v zemi uložený, môžete pristúpiť k osadeniu elektromerového rozvádzača podľa pokynov, ktoré budete mať v návrhu zmluvy. Keď elektromerový rozvádzač osadíte, je doňho potrebné pripojiť kábel (káble ak sa jedná o dvojtarif) a uzemnenie. Tieto všetky úkony odporúčame zveriť do rúk elektrikárovi, ktorý Vám bude elektrickú prípojku realizovať/zapájať, dávať k nej revíziu, ktorú budete musieť doložiť elektrárňam.

Ak máte aj osadený a zapojený elektromerový rozvádzač elektrikárom a uložený a zasypaný kábel v zemi, pristupujete k ďalšiemu kroku.
Vytvorenie podzemného elektrického spoja
Krok 7: Revízia elektrickej prípojky
Ďalším krokom bude revízia elektrickej prípojky od elektrikára. Po dokončení inštalácie je potrebná revízia prípojky, ktorú vykoná revízny technik. Môže to byť samotný elektrikár, ktorý prípojku realizoval, alebo externý pracovník s príslušným osvedčením. Po dodaní revízie elektrikárom pristupujete k predposlednému bodu realizácie elektrickej prípojky.
Krok 8: Kontrola a pripojenie distribučnou spoločnosťou
Distribučná spoločnosť na základe informácie od Vás o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (ďalej len prípojka) - najčastejšie je to poistková skrinka na stĺpe pri vzdušnom vedení, rozpojovacia istiaca skriňa pri zemnom káblovom vedení a pod., najneskôr do termínu uvedeného v Zmluve o pripojení. Po lopate povedané, prídu Vás pripojiť do sústavy a namontujú Vám elektromer.
Krok 9: Výber dodávateľa elektrickej energie
Teraz Vám už zostáva iba posledný krok a to výber dodávateľa elektrickej energie. Na Slovensku pôsobia tri distribučné spoločnosti, avšak dodávateľov elektriny pre domácnosti je oveľa viac (k 1.1.2024 ich bolo až 32). S vybraným dodávateľom je potrebné uzavrieť zmluvu o dodávke elektriny.
Rekonštrukcia a modernizácia existujúcich elektrických prípojok

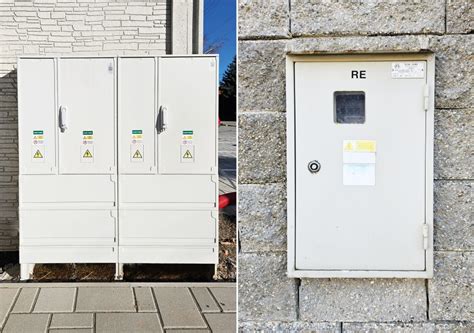

Pri rekonštrukcii staršieho domu, výmene strechy alebo úprave elektroinštalácie sa často stretávame s nutnosťou riešiť aj existujúcu elektrickú prípojku. Elektromerový rozvádzač a prípojková skrinka umiestnené na fasáde domu alebo na pozemku môžu pri takýchto prácach prekážať. Ak do takejto prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby zodpovedala aktuálnym technickým normám a požiadavkám. Týmto zásahom sa nemyslí odplombovanie hlavného ističa kvôli jeho výmene alebo oprava havarijného stavu, ako napríklad poškodenie izolácie.
Výmena starých prípojok je často nevyhnutná aj z dôvodu ich technického stavu. Staré prípojky majú často opotrebované svorky, kde sa hliníkové vodiče uvoľňujú (hliník "tečie"). Vysoký prechodový odpor v takýchto svorkách spôsobuje prehrievanie a môže viesť až k požiaru alebo úrazu elektrickým prúdom. Rovnako aj izolácia prípojky môže byť v zlom stave. Preto by sa k výmene prípojky nemalo pristupovať len ako k nutnému zlu, ale ako k dôležitej investícii do bezpečnosti a spoľahlivosti dodávky elektriny.
Základné kritériá pre nové prípojky sú však podobné aj pri rekonštrukcii. Ak patríte medzi súkromných odberateľov, napríklad pri pripájaní elektriny do domu, budete musieť umiestniť elektromerový rozvádzač tak, aby bol elektromer prístupný z verejného priestranstva. V niektorých prípadoch je možné zachovať aj strešnú prípojku, ale toto riešenie podlieha individuálnemu posúdeniu a schváleniu.

Stavebný prúd ako dočasné riešenie a potenciálne náklady
Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam, často sa hovorí o "stavebnom prúde". V tomto prípade je vhodné vybrať si elektromerový rozvádzač, ktorý je osadený zásuvkami. Cena prípojky by mala zahŕňať materiál, montážne práce, vypracovanie projektu, náklady na revíziu a poplatok za pripojenie distribučnej spoločnosti. Je však dôležité uvedomiť si, že ide o orientačné ceny a môžu sa líšiť v závislosti od konkrétnych podmienok.
Medzi možné dodatočné náklady, ktoré nie sú vždy zahrnuté v základnej cene, patria napríklad:
- Preložka elektroenergetického zariadenia: Ak je potrebné premiestniť existujúce vedenie alebo stĺp, náklady na preložku hradí žiadateľ podľa § 45 zákona 251/2012 Z. z.
- Projektová dokumentácia: V zložitejších prípadoch alebo pri špecifických požiadavkách môže byť cena za projekt vyššia.
- Získanie povolenia na výstavbu: Ak stavba prípojky vyžaduje stavebné povolenie, sú s tým spojené administratívne poplatky.
- Geodetické práce: V niektorých prípadoch môžu byť potrebné geodetické zamerania.
- Vysporiadanie pozemkov: Ak je potrebné riešiť vlastnícke vzťahy k pozemkom, cez ktoré bude prípojka viesť.
- Pretláčanie chráničky pod cestou: Ak je potrebné viesť kábel pod cestou pomocou technológie pretláčania, môže to výrazne navýšiť cenu prípojky.
Predpokladané náklady sú preto orientačné a nezohľadňujú všetky potenciálne dodatočné výdavky.
Vytvorenie podzemného elektrického spoja
Preložka elektrického vedenia a riešenie susedských sporov
Náklady na preložku elektroenergetického alebo plynového rozvodného zariadenia je povinný uhradiť ten, kto potrebu preložky vyvolal. Preložku rozvodného zariadenia vykonáva prevádzkovateľ sústavy. Vlastníctvo elektroenergetického rozvodného zariadenia sa preložkou nemení. Môžete požiadať distribučnú spoločnosť o preloženie elektrického vedenia, s čím môžu ale aj nemusia súhlasiť. Na preloženie elektrického vedenia je potrebné pripraviť projektovú dokumentáciu a niekedy si to dokonca vyžaduje aj stavebné konanie. Samotné náklady sa potom odvíjajú od projektantom zvoleného technického riešenia. Dobré je sa priamo spýtať distribučnej spoločnosti, či neplánujú rekonštrukciu vedenia, napríklad odklonenie trasy či jeho zmenu. A následne sa podľa toho zariadiť. Možnosťou je aj navrhnúť, že v rámci svojho pozemku postavíte ďalší oporný bod na inom mieste tak, aby ste potom pri stavbe dodržali ochranné pásmo.
Proces žiadosti o preložku elektroenergetického zariadenia
Pre úspešné vybavenie preložky je potrebné predložiť: Žiadosť o vykonanie preložky adresovanú príslušnej distribučnej spoločnosti. Následne počkajte na stanovisko s návrhom technického riešenia, rozsahu prekladaného zariadenia a odhady nákladov. Lehota na dodanie stanoviska je 30 dní. Vypracujte projektovú dokumentáciu preložky pre územné rozhodnutie a stavebné konanie a požiadajte distribučnú spoločnosť o vyjadrenie k projektovej dokumentácii. Nezabudnite priložiť situačný plán (môže byť vytvorený v aplikácii Geoportál alebo na Katasterportáli), stavebné alebo iné povolenia (ak stavba preložky vyžaduje povolenie podľa stavebného zákona) a ostatné doklady vyplývajúce z povolenia na výstavbu. Dôležitá je aj zmluva o vykonaní preložky, podpísaná a doručená distribučnej spoločnosti.
Práce na preložke môžu vykonávať výlučne osoby s príslušnou odbornou spôsobilosťou. Pracovník zodpovedný za montáž káblových súborov musí byť držiteľom príslušného preukazu. Pre získanie takého preukazu je potrebné vyplniť špecifickú žiadosť.

Riešenie susedských sporov a vecné bremená
Vlastníctvo nehnuteľnosti prináša nielen radosť a slobodu, ale aj potenciál pre komplexné právne a susedské spory. Často sa stretávame so situáciami, kde nejasné ústne dohody z minulosti, chýbajúce písomné súhlasy alebo nedostatočná informovanosť o právnych predpisoch môžu viesť k zdĺhavým a frustrujúcim konfliktom. Jedným z najčastejších zdrojov konfliktov sú inžinierske siete, najmä elektrická prípojka, ktorá často vedie cez pozemky susedov. Prípad podzemnej elektrickej prípojky ilustruje, ako sa ústna dohoda môže premeniť na právnu dilemu.
Je dôležité poznamenať, že stavebný úrad často pri vydávaní stavebného povolenia takýto písomný súhlas nevyžaduje. Napriek tomu, ak sa inžinierske siete - v tomto prípade elektrina - majú viesť cez cudzí pozemok, písomný súhlas suseda je nevyhnutný. Ak má investor vypracovaný projekt na inžinierske siete elektriny a žiada o jeho schválenie príslušnú distribučnú spoločnosť, tá by mala automaticky vyžadovať predloženie špecifického tlačiva. Toto tlačivo podpisuje vlastník nehnuteľnosti, cez ktorú má byť elektrina vedená, čím udeľuje neodvolateľný súhlas so zriadením odberného elektrického zariadenia a s uzatvorením zmluvy o pripojení do distribučnej sústavy.
Ak sused odmieta podpísať súhlas, hoci elektrina viedla na pozemok už desiatky rokov, stavebný úrad môže odmietnuť vydať nové stavebné povolenie a odporučiť zabezpečiť si vlastný zdroj elektriny. Zákon o energetike (§ 39 ods. 10) stanovuje, že vlastník nehnuteľnosti je povinný vyhovieť žiadosti o súhlas so zriadením odberného elektrického zariadenia alebo elektrickej prípojky, pokiaľ nepreukáže, že v dôsledku zriadenia dôjde k neprimeranému porušeniu jeho práv. Odmietnutie žiadosti musí vlastník nehnuteľnosti riadne odôvodniť.
V extrémnych prípadoch, keď je stavebné povolenie zrušené, môže sused podať trestné oznámenie za čiernu stavbu. Je však dôležité vedieť, že trestný zákon pri trestnom čine neoprávneného uskutočňovania stavby vyžaduje, aby bola stavba postavená bez stavebného povolenia alebo v rozpore s ním a aby spôsobila vážnu ujmu na právach alebo oprávnených záujmoch vlastníka pozemku. Ak bol dom postavený na základe pôvodne platného stavebného povolenia, a sused podal podnet až po dlhšej dobe (napríklad po roku a pol), trestné oznámenie by malo byť zamietnuté.
Vecné bremeno sa vždy musí zapísať do katastra nehnuteľností. Na vznik je potrebná písomná zmluva, ktorou sa vecné bremeno zriaďuje. Následne sa vecné bremeno zapisuje do katastra nehnuteľností. Riešením môže byť pokus o dohodu so susedom o zriadení vecného bremena na uloženie inžinierskej siete. Vecné bremeno je možné zriadiť na dobu neurčitú alebo na dobu určitú a môže byť zriadené bezodplatne alebo za odplatu. Odporúča sa písomná komunikácia so susedom. Ak by súhlasil s podpisom zmluvy za odplatu, je dôležité trvať na tom, aby bol jeho podpis osvedčený notárom alebo na matrike. Vždy sa snažte o konštruktívny dialóg, ale buďte pripravení na právne kroky, ak sa sused odmieta dohodnúť.

Dôležité upozornenia pre vlastníkov pozemkov
Odporúčame, pri kúpe pozemku získať aj vyjadrenie správcov sietí, či sa pod pozemkom nenachádzajú rozvody, ktoré by vás mohli obmedziť pri realizovaní prípadného stavebného zámeru. Ak ste vlastníkom pozemku, odporúčame byť ostražitý a občas si preveriť, či Vám niekto nezasahuje do vlastníctva.
Aj keď sa elektrické vedenie, stĺpy či trafostanice nachádzajú na súkromných pozemkoch, zákon ukladá majiteľom pozemkov povinnosť sprístupniť ich distribučnej spoločnosti. Keďže dostupnosť elektrickej energie je nevyhnutnosťou a ide o činnosti vo verejnom záujme, majiteľ pozemku je povinný tieto zariadenia v prípade potreby sprístupniť na účely údržby, opráv či kontroly.
Nerešpektovanie týchto povinností môže mať vážne dôsledky. Majiteľ pozemku, ktorý nedodržiava stanovené pravidlá, môže dostať pokutu od Slovenskej obchodnej inšpekcie. V závažnejších prípadoch, najmä ak nerešpektuje ani nariadenie súdu sprístupniť zariadenia, sa môže dokonca dostať do exekúcie. V prípade úmyselného konania, ktoré ohrozí prevádzku verejnoprospešného zariadenia, sa majiteľ dopúšťa trestného činu všeobecného ohrozenia. Zákon však zároveň myslí aj na práva majiteľov pozemkov a určuje, že energetici musia majiteľa daného pozemku vopred informovať o vstupe na pozemok. Jedinou výnimkou sú nečakané kalamity a poruchy, kde je nevyhnutné konať okamžite na odstránenie havarijného stavu.
