Návod: Ako položiť kanalizačné potrubie svojpomocne

Je nemysliteľné uvažovať o dodávke vody do obytnej nehnuteľnosti bez inštalácie systému na likvidáciu odpadových vôd. Preto sa ešte pred výstavbou musíte rozhodnúť, kde a ako položiť kanalizačné potrubie v súkromnom dome. Aj keď sa nerozhodnete vykonávať prácu svojpomocne, nasledujúci sprievodca vám pomôže pochopiť technológiu a kontrolovať najatých špecialistov.

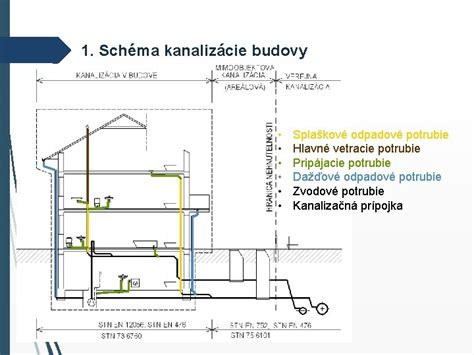

schéma vnútornej kanalizácie v dome

Príprava a plánovanie systému

Bez predbežnej prípravy schémy zapojenia systému odvádzania odpadových vôd neprichádza výstavba do úvahy. Starostlivo premyslená schéma umožní racionálne využitie kapitálových investícií a dosiahnutie požadovanej účinnosti. Pri návrhu zohľadnite počet ľudí v domácnosti, technológiu čistenia odpadov a rozloženie vnútorných aj vonkajších línií.

Základné pravidlá pre rozvody

  • Priemery potrubí: Pre umývadlá, vane a drezy sa tradične používajú rúry s priemerom 50 mm, zatiaľ čo odtoky z WC vyžadujú 110 mm.
  • Sklon potrubia: Pre horizontálne vedenia s priemerom 40 - 50 mm sa dodržiava norma sklonu 0,03 m na 1 m dĺžky. Pri priemeroch 85 - 110 mm je potrebný sklon 0,02 m na 1 m.
  • Spojovacie prvky: Používajte systémové tvarovky (odpaliská, kríže). Priame spojenia medzi výstupným potrubím a stúpačkou sa tvoria pod uhlom 45º alebo 60º.

Animation of Canal Syphon - A Hydraulic Structure

Etapy výstavby kanalizačného systému

  1. Inštalácia dvorovej siete: Začína sa výstavbou vonkajšej časti. Ak je dĺžka siete k existujúcej šachte viac ako 12 metrov, je nutné inštalovať dodatočnú revíznu studňu.
  2. Vstup do domu: Prechody cez základy alebo steny suterénu musia byť vyhotovené s prihliadnutím na možné deformácie stavby a následne spoľahlivo zaizolované.
  3. Inštalácia stúpačiek: Stúpacie potrubia sa odporúča predinštalovať bez pevného upevnenia. Úplné upevnenie pomocou svoriek s gumovou výstelkou sa vykonáva až po konečnej montáži, aby sa zabezpečil voľný vertikálny pohyb potrubia.
  4. Pripojenie armatúr: V záverečnej fáze sa pripájajú sanitárne zariadenia cez sifónové potrubia.
detail osadenia revíznej kanalizačnej šachty

Technické zásady uloženia do zeme

Fázy pokladania rúr definuje norma UNI EN 1610. Podklad musí byť rovný a hladký, najlepšie vytvorený z drobného piesku alebo štrku - nikdy nie z materiálu s ostrými hranami.

Parametre Hodnoty
Hĺbka uloženia (vonkajšia sieť) min. 90 cm
Hrúbka vrstiev hutnenia približne 30 cm
Cieľový Proctorov index 90 - 92 %

Zasýpanie výkopu je chúlostivou činnosťou. Zhutňovanie sa musí vykonávať v postupných vrstvách, pričom do jedného metra nad horným oblúkom rúry používajte len ľahké prostriedky, aby nedošlo k poškodeniu potrubia.

Výber materiálu a údržba

V súčasnosti dominujú plastové potrubia (PVC alebo polypropylén), ktoré vytlačili liatinu a kameninu. Sú ľahké, odolné voči korózii a ľahko sa spájajú pomocou hrdlových spojov s tesniacimi krúžkami. Pri montáži nezabudnite konce rúr a tesnenia očistiť a použiť klzné mazivo. Pre zabezpečenie prístupu na kontrolu a čistenie je nevyhnutné plánovať dostatočný počet čistiacich kusov a revíznych šácht.
