Podhrabová doska predstavuje kvalitný betónový panel, ktorý spoľahlivo a bezpečne nahrádza podmurovku. Jej obrovskou výhodou je, že sa nemusí podbetonovávať. Podhrabová doska je štandardne vystužená oceľovými prútmi a predstavuje časovo aj finančne optimálne riešenie, ktoré účinne nahrádza prácne betónovanie plotového múrika.
Ako už z názvu vyplýva, podhrabová doska zamedzuje podhrabaniu zvierat. Je skvelým riešením, ak máte domácich miláčikov a chcete ich udržať v ohraničenom priestore, alebo ak chcete svoj pozemok chrániť pred nechcenými zvieracími návštevníkmi. Výhoda podhrabovej dosky spočíva aj v ochrane spodnej časti pletiva. Eliminuje zničenie a opotrebovanie, ku ktorému zvyčajne dochádza pri kosení trávy v blízkosti plotu.

Príprava a materiál
Pri výbere stĺpikov je dôležité pamätať na to, že by mali byť aspoň o 50 cm dlhšie, než je celková výška oplotenia (výška pletiva + výška podhrabovej dosky). Pri vytýčovaní pozemku starostlivo zmerajte rozostupy medzi stĺpikmi podľa dĺžky podhrabovej dosky, aby sa vošla presne do medzery.
Čo budete potrebovať:
- Betónové podhrabové dosky
- Plotové stĺpiky (o 50 cm dlhšie než výška plota)

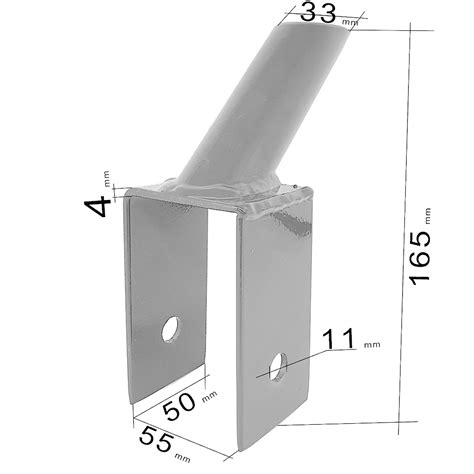

- Držiaky podhrabových dosiek (priebežné a koncové)
- Šikmé vzpery a držiaky vzpier
- Betónová zmes (odporúčame suchšiu zmes s prísadou kameniva)
- Náradie: vodováha, vŕtačka, uhlová brúska, lopata, povrázok
Podhrabové desky pod plot – MONTÁŽ VE SVAHU, montáž vzpěr, zapuštění do země aj. | Pletipedie [4K]
Postup montáže krok za krokom
- Vytýčenie línie: Pomocou povrázku a kolíkov si presne vyznačte líniu oplotenia.
- Výkopové práce: Vyvŕtajte diery pre stĺpiky. Hĺbka by mala siahať do nezamrznutej hĺbky 70-80 cm, pri priemere 15-20 cm.
- Betonáž stĺpikov: Stĺpiky zasuňte do dier, zasypte hustou betónovou zmesou a postupne zhutňujte. Pri betonáži stĺpikov zároveň nainštalujte priebežné i koncové držiaky podhrabových dosiek.
- Vzpery: V záťažových bodoch spevnite oplotenie šikmými vzperami, ktoré zamedzia vyvráteniu stĺpikov.
- Vytvrdnutie: Pred montážou samotného pletiva a dosiek nechajte betón riadne zaschnúť, podľa počasia 3-5 dní.

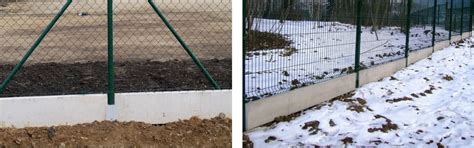

- Osadenie dosiek: Po vytvrdnutí betónu vsuňte podhrabové dosky do pripravených držiakov.

Montáž v nerovnom teréne
Pri montáži v prudkých terénnych zlomoch postupujte rovnako ako pri montáži v rovine, zvoľte však kratšie úseky. Nezabudnite kúpiť dlhšie stĺpiky, aby ste mohli vytvoriť dostatočné výškové odskoky (odporúčame max. do 20 cm). Medzi jednotlivými susednými úsekmi pletivo prerušujte a napojujte na stĺpikoch.
| Činnosť | Časový odhad (100 m plota) |
|---|---|
| Zameranie a výkopové práce | 1. deň |
| Betonáž stĺpikov a vzpier | 2.-3. deň |
| Tvrdnutie betónu | 4.-7. deň |
| Osadenie dosiek | 8.-9. deň |
Ak chcete stavať plot efektívne a rýchlo, podhrabová doska je skvelým riešením. Ušetrí vám nielen značné množstvo času, ale aj financií. V prípade, že potrebujete vyššiu bariéru, nič vám nebráni uložiť podhrabové dosky aj v dvoch radoch na seba.
