Podrobný sprievodca osadením okna do celej miestnosti

Výmena starých okien mení komfort v celom byte aj dome. Nové okná zlepšujú tepelnú pohodu, obmedzujú prievan a spríjemňujú bežné fungovanie. Pre úspešnú realizáciu osadenia okien je kľúčová dostatočná príprava a odborný prístup. Mnohí sa sústredia najmä na profil, sklo alebo farbu rámu. To je dôležité. Rovnako dôležité však je pripraviť domácnosť na samotný deň montáže a zabezpečiť správne technické riešenie.

I. Príprava pred montážou okien

Dôležitosť prípravy

Príprava pred montážou nie je formalita. Je to jednoduchý spôsob, ako mať celý proces pod kontrolou. Keď uvoľníme priestor, ochránime vybavenie a dohodneme si detaily, montáž prebieha pokojnejšie. Výsledkom nie je len rýchlejší zásah. Dobre pripravená výmena okien skracuje prestoje v domácnosti a zvyšuje komfort od prvého dňa.

Príprava priestoru v domácnosti

Aby montáž prebehla pokojne, pripravíme sa vopred. Pred montážou si pozrieme, čo sa nachádza okolo okien. Záclony, rolety, dekorácie, kvetináče a menší nábytok odložíme bokom. Vznikne bezpečný pracovný priestor. Myslíme aj na prístup v interiéri. Montážny tím potrebuje preniesť nové okná a náradie až na miesto osadenia. Preto uvoľníme chodby, schody aj vstup do miestnosti. Optimálny je voľný priestor 1-2 m pred otvorovou výplňou.

Pri demontáži starých okien vzniká prach a menší stavebný odpad. Aj pri opatrnej práci chránime interiér vopred. Nábytok pri okne odtiahneme. Elektroniku presunieme. Podlahu a väčšie kusy zariadenia zakryjeme. Osobitnú pozornosť venujeme detským izbám, pracovniam a miestnostiam s textíliami. Čím menej vecí zostane pri okne, tým lepšie sa pracuje a tým skôr je hotovo.

Na zakrytie sú najlepšie silnejšie polyetylénové fólie, ktoré sa prilepia ochrannými lepiacimi páskami. Tieto silnejšie fólie, na rozdiel od slabých mikroténových, odolajú zvýšenému mechanickému namáhaniu a tiež prípadnému prievanu. Podlahu chránime ešte pred príchodom montáže. Najlepšie funguje dvojitá ochrana. Najprv dáme kryciu fóliu proti prachu a vlhkosti. Na ňu položíme kartón, hrubú lepenku alebo pevnú dosku proti pádu náradia a kusov muriva. Zakryjeme aj trasu od dverí k oknám a spoje prelepíme páskou. Pri bytoch, kde meníme okná vo viacerých izbách, odporúčame pripraviť si dočasné miesto na presunuté veci. Pri výmene viacerých okien sa oplatí určiť si poradie miestností.

Príprava miestnosti a ochrana nábytku pred montážou okien

Potvrdenie rozsahu prác

Pred montážou si potvrdíme rozsah prác. Overíme si, či riešime aj demontáž starých rámov, odvoz odpadu, nastavenie kovania alebo parapety. Klientom pomáhame nielen s výberom okien, ale aj s prípravou priestoru, ochranou vybavenia, organizáciou dňa montáže a kontrolou po odovzdaní. Osvedčilo sa nám rozdeliť realizáciu na jasné kroky. Najprv nastavíme rozsah prác. Potom pripravíme domácnosť. V praxi tento prístup prináša konkrétne výsledky. Montáž býva plynulejšia. V interiéri ostáva menej prachu a menej chaosu. Klienti majú jasnejšiu predstavu o tom, čo ich čaká. A nové okná môžu začať používať bez zbytočných komplikácií.

V deň montáže potrebujeme voľný prístup ku všetkým oknám. Pripravíme si kľúče od miestností, miesto na presunuté veci a základný plán, kde budeme počas prác fungovať. Niektoré miestnosti budú istý čas menej komfortné. Pri väčšej realizácii odporúčame jednoduchý zoznam priorít. Niekto chce začať spálňou. Iný obývačkou alebo detskou izbou.

II. Výber správneho času a podmienok na montáž

Montáž okien v novostavbe

Pri montáži okien je potrebné zohľadniť dva faktory. Výstavba domu sa delí na niekoľko dôležitých fáz, z ktorých niekoľko sa nazýva míľnikmi. Jedným z nich je montáž okien a vonkajších dverí, po ktorých môžeme hovoriť o uzavretom stave budovy. Najčastejšie sa okná montujú v stave hrubej stavby, teda vtedy, keď má budova vymurované steny a dokončenú strechu. Táto práca sa zvyčajne zadáva odbornému tímu ešte pred vykonaním tzv. vnútorných omietok.

Montáž okien po vykonaní vnútorných omietok je zvykom z čias, keď boli dostupné iba drevené okná. Ich rámy sa vplyvom vlhkosti uvoľňujúcej sa z omietky a betónu deformovali a napúčali. Pri pevných PVC oknách takého obmedzenia neexistujú, preto ich možno montovať pred vonkajšími a vnútornými omietkami. Treba však pamätať na pravidelné vetranie miestností a ochranu okien pred znečistením. Tento postup je obzvlášť vhodný, ak sa práce v interiéri plánujú v jesennom alebo zimnom období.

Výmena okien v obývanej nehnuteľnosti

Plánujete v dome alebo byte výmenu starých, teda deformovaných, netesných, neestetických alebo poškriabaných okien za nové modely z PVC? Na rozdiel od situácie, keď sú okná montované v novo budovanej nehnuteľnosti, nemusíte čakať na vhodnú fázu stavebných prác. Ak však plánujete generálnu rekonštrukciu, pri ktorej sa budú nanovo vykonávať omietky a betónovať podlahy, platia pravidlá uvedené vyššie. Ak je byt alebo budova obývaná, pamätajte, že výmena okien - v závislosti od počtu okien na montáž - potrvá od jedného do niekoľkých dní. Pred začatím montáže je vhodné naplánovať si, aby výmena prebiehala postupne. Týmto spôsobom budú mať obyvatelia stále prístup k vykurovanému priestoru uzavretému oknami.

Vplyv ročného obdobia a počasia

Faktorom, ktorý ovplyvňuje výber času montáže okien, je aj ročné obdobie a s ním súvisiace poveternostné podmienky. Najčastejšie sa montáž okien uskutočňuje koncom jari alebo v lete. Dôvodom je jednak priaznivé počasie (vysoké teploty vzduchu, nižšia vlhkosť než na jeseň a v zime), ako aj fakt, že väčšina stavebných prác začína na jar a ďalšia fáza po vytvorení základov, vymurovaní stien a zhotovení strechy pripadá na leto.

Je montáž okien na jeseň alebo v zime nemožná? Stále populárnejšou sa stáva montáž okien pred zimou. Montáž vieme robiť aj v zime. Rozhodujú však podmienky na stavbe, stav podkladu, vlhkosť a vhodné materiály. V mraze sa predlžujú mokré procesy a vysprávky bývajú náročnejšie. Je však dôležité zveriť túto úlohu odborníkom. Tí sa postarajú o výber vhodných produktov pre nízke teploty na montáž stolárie (montážne peny, ktoré zachovávajú tesnosť aj pri teplotách až do -10 stupňov Celzia). Rozhodnú tiež, kedy bude najvhodnejší čas - nesmie byť totiž silný mráz a niekoľko dní po montáži by mali byť teploty bližšie k nule. Pri montáži okien v zime, pred fázou kladenia inštalácií, betónovania a omietania alebo ich maľovania, je potrebné pamätať na pravidelné a efektívne vetranie budovy.

III. Technické aspekty montáže okien

Význam správnej montáže

Na otvorové výplne budov, teda na okná a dvere, kladieme stále väčšie požiadavky. Ale ani okno s vynikajúcimi tepelnoizolačnými alebo zvukovoizolačnými vlastnosťami nezaistí očakávaný výsledok, pokiaľ nie je správne vykonaná aj jeho montáž. Pritom sa o montáži okien často hovorí ako o niečom jednoduchom, čo zvládne takmer každý zručnejší človek. Základným predpokladom úspechu je dostatočná príprava.

Pripojovacia škára a jej riešenie

Dokumentácia (najlepšie od projektanta) by mala zahŕňať aj riešenie tzv. pripojovacej škáry, čo je oblasť medzi rámom okna a stavebnou konštrukciou (ostením), a to po celom svojom obvode, teda i v parapetnej časti. Pri menších projektoch, ako je výmena okien v byte či rodinnom dome, sa nám často nechce do projektovej dokumentácie investovať. „Určite pomôže, keď budete mať zdokumentovaný súčasný stav otvorových výplní, napríklad fotku z mobilného zariadenia, kde bude zachytený celkový pohľad z interiéru a exteriéru, detail ostenia s rámom z interiéru a exteriéru.“

Články, ktoré sa venujú montáži okien, aj keď sú písané odborníkmi, konštatujú, že sa má zákazník uistiť, či cenová ponuka obsahuje montáž iba s použitím montážnej peny, alebo či je zmienená montáž i s parotesným interiérovým uzáverom a hydroizolačným exteriérovým uzáverom pripojovacej škáry, teda tzv. „páskami“. Aplikácia „pások“ má však svoje pravidlá. Aby bola zaistená ich plná funkčnosť, je potrebné dodržať technologický postup. Bohužiaľ, nie vždy je to uskutočniteľné.

„Zvlášť problematické je použitie „pások“ v prípade rekonštrukcií, keď je pôvodné okno nahradené novým. Je takmer nemožné, aby pri demontáži okna nedošlo k poškodeniu existujúceho ostenia. Na trhu však existuje celý rad riešení, ktoré možno kombinovať. I takúto situáciu možno teda vhodnou voľbou použitých materiálov vyriešiť ku spokojnosti zákazníka,“ vysvetľuje P. Detaily pre návrh riešení pripojovacej škáry a požiadaviek kladených na realizáciu vlastnej montáže sú uvedené v norme STN 73 3134: 2014 s názvom Stavebné práce. Styk okenných konštrukcií a obvodového plášťa budovy. Požiadavky, zhotovovanie a skúšanie.

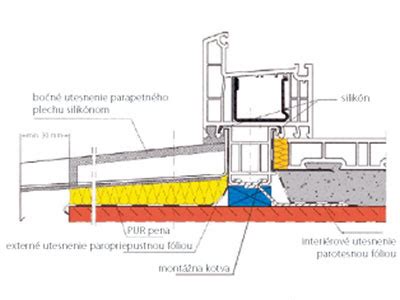

Detail pripojovacej škáry s izolačnými páskami

Previesť montáž okien iba s použitím montážnej peny a nadväzujúce stavebné práce je možné, ale komplexné riešenie s páskami zabezpečuje lepšie izolačné vlastnosti.

Typy osadenia okna v stene

Vhodná pozícia zabudovania okna v obvodovom murive je závislá od zloženia steny, možnosti ukotvenia a utesnenia, priebehu izoterm (čiar spájajúcich miesta s rovnakou teplotou) a požiadaviek na úpravu v exteriéri a interiéri. Optimálny priebeh izoterm (zabránenie stavebno-fyzikálnych chýb) musí mať vysokú prioritu už pri projektovaní. Je dôležité pochopiť, že na koeficient prechodu tepla okna Uw má okrem iného vplyv aj odpor pri prestupe tepla na vnútornom povrchu Rsi, ktorý sa môže meniť. Treba si dať pozor na tepelné mosty okolo konštrukcie okna a na zásadný vplyv tepelných mostov na interiérové povrchové teploty. Dodatkom k zmluve s montážnou firmou by mal byť detail osadenia, ktorý znižuje vplyvy tepelných mostov.

  • Osadenie na stred steny: Pokiaľ je okno zabudované na stred steny, je nutné dostatočne zatepliť rám okna z exteriéru.
  • Osadenie blízko exteriérovej hrany: Keď je okno zabudované blízko exteriérovej hrany steny bez zateplenia, zvyšuje sa možnosť vzniku kondenzátu na vnútornej strane zasklenia.
  • Osadenie do roviny tepelnej izolácie (predsadená montáž): Pri sendvičových stenách sa musí okno osadiť do roviny tepelnej izolácie. Tento prípad osadenia okna vzniká pri novostavbách alebo rekonštrukciách domu, ktorý bude zateplený. Okno je osadené tak, aby vonkajšia hrana okenného rámu lícovala s vonkajšou hranou obvodovej steny, čo umožní maximálne prekrytie rámu okna tepelnou izoláciou. Tento prípad osadenia okna je považovaný z hľadiska tepelnej ochrany i z hľadiska povrchových teplôt za jeden z najlepších detailov, vhodných i pre pasívne domy.

Izolovanie ostenia po obvode okennej konštrukcie musí byť v minimálnej hrúbke 30 mm pomocou tepelnej izolácie (na báze polystyrénu alebo minerálnej vlny) alebo s použitím špeciálnych izolačných omietkových zmesí. Pri novostavbách zo systému stien zo strateného debnenia, kde stredovú časť sendvičovej steny tvorí tepelná izolácia, sa okno osádza do špeciálnej tvarovky, ktorá má v sebe vybratie pre osadenie tepelnej izolácie po celom obvode stavebného otvoru.

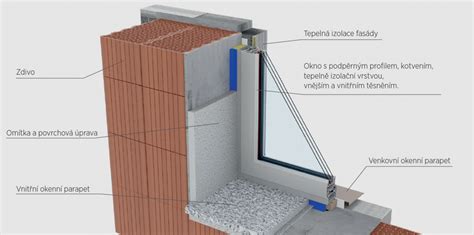

Schéma osadenia okna v stene podľa typu izolácie

Vysvetlenie tepelného mosta: Neviditeľný, ale nebezpečný

Dôležitosť parapetov

Parapety často podceňujeme, ale výsledkom nedostatočne či nevhodne riešenej tepelnej izolácie je tepelný most pod parapetnou časťou okna a zamŕzanie v tejto časti počas zimných mesiacov. Už pri návrhu montáže okna treba zvoliť vhodné riešenie pre konkrétny prípad, a to tak, aby bola zaistená dostatočná tepelná izolácia spodnej pripojovacej škáry (napr. XPS). Osadenie vnútorného parapetu nesmie porušiť parotesnú fóliu. „Presah prednej hrany vonkajšieho parapetu cez lícnu časť omietky musí byť minimálne 30 mm a odporúčaný sklon by mal byť viac ako 3°. Ukončenie parapetu na boku ostenia musí byť prevedené tak, aby nedochádzalo k zatekaniu vody pod parapet a poškodeniu omietky,“ hovorí Petr Sýs.

Odporúčané parametre parapetov
Typ parapetu Minimálny presah Odporúčaný sklon Utesnenie škár
Vonkajší 30 mm cez lícnu časť omietky Viac ako 3° (ideálne cca 7°) Silikón (medzi oknom a parapetou)
Vnútorný - Okolo 2 - 4° Pretierateľný akrylový tmel (medzi parapetou a murivom)

IV. Montážny proces krok za krokom

Nasledujúci text nie je záväzným návodom, ale všeobecným odporúčaním. Montážne postupy sa môžu líšiť v závislosti od typu otvorovej výplne, typu a stavu stavby a mnohých ďalších faktorov. Montáž vykonaná iným spôsobom, než je uvedené v tomto návode, nemusí byť chybná a rozdiely nemusia byť predmetom reklamácie.

Kroky demontáže starého okna

  1. Zakrytie pomocou fólií: Výmena starého okna za nové sa vykonáva najčastejšie z interiéru miestnosti, teda z vnútornej strany domu či bytu. Je to z toho dôvodu, aby nedošlo k narušeniu vonkajšej fasády, ktorej oprava je vždy náročnejšia než úprava vnútorných omietok. Na výmenu okna je teda potrebné miestnosť najprv pripraviť, odsťahovať všetko v jeho blízkosti a zakryť podlahu, radiátor a nábytok.

  2. Vybratie pôvodného dreveného rámu: Pred začatím demontáže odporúčame pre istotu premerať stavebný otvor a nové okno či dvere. Najprv pri demontáži vyveste jednotlivé krídla zo starých okien. Následne pomocou kladiva a majzlíka uvoľnite vnútornú parapetnú dosku. Styk vnútornej parapety s murivom na ľavom aj pravom boku je vhodné uvoľniť odsekaním časti muriva, aby došlo k čo najmenšiemu poškodeniu vnútorného ostenia a znížila sa tak pracnosť a náklady spojené s opravou. Vonkajší parapetný plech, ak je ukotvený do rámu okna, taktiež uvoľnite. Následne na niekoľkých miestach rám starého okna narežte a pomocou páčidla pôvodný rám vyberte.

  3. Príprava otvoru: Skôr ako do otvoru budete osadzovať nový rám, je potrebné ho očistiť. Pokiaľ pri búraní vzniknú v ostení hrubé nerovnosti alebo vypadnú časti muriva, je nutné tieto nerovnosti zapraviť a ostenie vyrovnať, aby mohla byť pripojovacia škára správne utesnená. Pred montážou má byť ostenie čisté, bez uvoľnených vrstiev a bez prachu. Starú omietku odstraňujeme najmä tam, kde je dutá, praská, odpadáva alebo ju poškodila vlhkosť. Pevný a súdržný podklad zvyčajne ponecháme a lokálne ho upravíme.

Kroky montáže nového okna

  1. Vyvesenie krídla z rámu: Pred začatím montáže vyveste krídlo z rámu. Vyvesenie krídla vykonáte odklopením hornej krytky na pántovej strane okna a vysunutím čapu smerom dolu. Po vysunutí čapu dôjde k uvoľneniu krídla - krídlo otvorte kľukou do polohy otvorené a pohybom hore vysuňte krídlo zo spodného pántu. V prípade, že máte v jednej miestnosti viac okien, odporúčame označiť si krídla a rámy.

  2. Príprava okenného rámu: V prípade, že ste sa rozhodli pre montáž pomocou turboskrutiek, rám okna pred vložením do pripraveného stavebného otvoru najprv predvŕtajte, najlepšie vrtákom do železa priemeru 7 mm. Otvory do rámu vŕtajte vo zvislej polohe. Počet kotviacich bodov a predvŕtaných otvorov rámu závisí od typu otvorovej výplne a mnohých ďalších faktorov.

  3. Osadenie a vyváženie rámu: Ak teda máte pripravený otvor aj rám (ak ste sa rozhodli pre kotvenie pomocou turboskrutiek, je potrebné mať v ráme vyvŕtané diery), môžete okno - respektíve iba rám bez krídel - vložiť do otvoru. Rám by mal po stranách vyčnievať rovnako a je potrebné ho pomocou vodováhy vyvážiť vo vodorovnej i zvislej polohe. Aby sa vám rám neposúval, zaistite ho na niekoľkých miestach pomocnými klinmi. Nezabudnite pritom, že výška osadenia okna nad parapetným murivom musí umožniť následné prevedenie dostatočnej hrúbky izolácie pod vonkajšou parapetou.

  4. Ukotvenie rámu: Umiestnenie a vzdialenosť kotviacich bodov uvádza norma. Vzájomná vzdialenosť kotviacich prvkov by mala byť do 700 mm. Vzdialenosť od vnútorného rohu, rámového rohu, a od stĺpikov a priečok by mala byť 100 mm až 150 mm, a 250 mm u plastových okien iných ako bielych. Minimálna hĺbka ukotvenia je 30 - 60 mm. Počet kotviacich bodov závisí od typu otvorovej výplne a mnohých ďalších faktorov.

    Najjednoduchším spôsobom ukotvenia je použitie montážnych kotiev. Kotvu jednoducho zaseknite do drážok v ráme, prihnite k murivu a pomocou hmoždiniek a skrutiek uchyťte do muriva. Nezabudnite po ukotvení prekontrolovať správne vyváženie rámu. Ďalším spôsobom je upevnenie rámu pomocou turboskrutiek. Tento spôsob montáže zabezpečí pevnejšie spojenie rámu s telesom stavby, ale počítajte s o niečo náročnejšou prípravou spojenou s predvŕtaním otvorov do rámu. Pred vlastným zaskrutkovaním turboskrutiek prekontrolujte správne vyváženie. Túto kontrolu odporúčame vykonávať priebežne počas celej montáže. Potom už je aplikácia turboskrutiek jednoduchá. Pozor, aby ste príliš nepritiahli turboskrutku k rámu, a nedošlo tak k jeho prehnutiu - vznikla by potom netesnosť medzi rámom a krídlom. Na záver nasaďte na hlavičky turboskrutiek plastové krytky.

    Montážny postup ukotvenia rámu je možné rozšíriť o použitie nosných a dištančných podložiek. Nosné podložky musia mať dostatočnú nosnosť, musia byť nenasiakavé, trvanlivé, chemicky kompatibilné s vedľajšími materiálmi a musia mať tepelnú vodivosť rovnakú alebo nižšiu ako materiál rámu. Dištančné podložky musia spĺňať rovnaké kritériá s výnimkou požiadavky na ich dostatočnú nosnosť. Nie je vhodné kotvenie umiestniť oproti spojom priečnikov a stĺpikov výrobku.

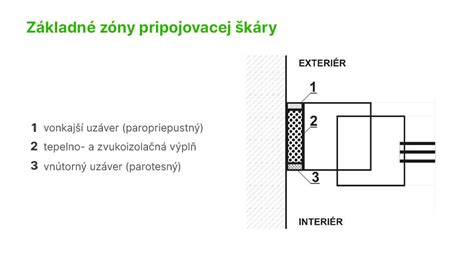

    Rozmiestnenie kotviacich bodov na okennom ráme
    Použitie nosných a dištančných podložiek
  5. Vyplnenie montážnou penou: Po zakotvení rámu je potrebné priestor medzi rámom a ostením vyplniť izolačným materiálom. Použite montážnu penu, ktorú jednoducho vstreknete pomocou pištole alebo trubičky. Pred aplikáciou peny aerosólovú plechovku dokonale pretrepte a podklad navlhčite vodou. Medzery vypeňte zhruba z dvoch tretín, pretože pena ešte napučí. Penu nanášajte zdola smerom nahor. Aby pena dostatočne vytvrdla, nemal by vyplňovaný priestor na jednu vrstvu čerstvej peny byť väčší ako 50 až 100 mm. Montážnu penu môžete aplikovať po celý rok, v závislosti od konkrétnej teploty si môžete zakúpiť montážnu penu letnú, či montážnu penu zimnú. Po zatuhnutí peny vyberte pomocné kliny a vzniknuté medzery vyplňte penou. Keď bude pena dostatočne stuhnutá, prebytočné časti orežte.

  6. Montáž parapetov: K už zabudovanému rámu následne osaďte parapety - vnútorné a vonkajšie. Najprv si pripravte podklad. Musí byť rovný, čistý a v požadovanej výške. Pred osadením parapety nasaďte bočné krytky. Na podklad naneste nízkoexpanznú montážnu penu a na ňu parapetu uložte. Vnútornú parapetu pritlačte k podkladovému profilu, ktorý je súčasťou každého okna a nachádza sa pod spodným okrajom rámu okna. Vonkajšiu parapetu zasuňte do drážky v spodnej časti rámu okenného profilu a upevnite pomocou dodaných skrutiek, na ktoré následne nasadíte plastové krytky. Po montáži je potrebné ešte parapetu po obvode utesniť. Na škáry medzi parapetou a murivom odporúčame pretierateľný akrylový tmel. Na utesnenie škár medzi oknom a parapetou je zase vhodnejší silikón.

  7. Murárske zapravenie: Po vykonaní montáže rámu okna už môžete nasadiť krídla. Nasadenie krídel vykonáme podobne ako sme vykonali ich vyvesenie. Teraz sa môžeme pustiť do murárskeho zapravenia. Vnútorné vysprávky robíme až po pevnom osadení a utesnení okna. Najprv musí byť hotová pripojovacia škára, parapet a finálne napojenie rámu na ostenie. Pri rýchlych zmesiach vieme špaletu dokončiť aj v ten istý deň. V chlade alebo pri mokrých procesoch však schnutie trvá dlhšie. Pre pekné zapravenie a aj na elimináciu popraskania odporúčame z vonkajšej i vnútornej strany inštalovať začisťovacie okenné lišty - tzv. APU lišty, ktoré umožňujú dilatovať. Napojenie ostenia k profilu by naviac malo byť prevedené APU lištami, ktoré zaistia čistý a bezchybný prechod medzi omietkou a okenným profilom a zároveň ochránia profil proti poškriabaniu pri aplikácii omietky. V žiadnom prípade nesmie byť omietka priamo natiahnutá cez profil.

    Vysvetlenie tepelného mosta: Neviditeľný, ale nebezpečný

  8. Očistenie, nasadenie krytiek, montáž žalúzií a sietí proti hmyzu: Po dokončení murárskeho zapravenia okná očistite a odstráňte ochranné fólie (najneskôr do 2 mesiacov). Neodkladajte to zbytočne dlho. Na slnku sa môže fólia zapiecť do profilu a potom ide dole ťažko. Môže zanechať lepidlo a zhoršiť vzhľad rámu. Očistenie a umytie okien urobte v súlade s Návodom na obsluhu a údržbu plastových okien. Skontrolujte správnu funkciu okna a prípadne upravte nastavenie. Nakoniec nasaďte krytky na jednotlivé časti kovania. Pokiaľ by sme si ochranné pásky dávali dole sami, napr. až po vymaľovaní a zistili by sme nejaké závažné poškodenie profilu, bude už reklamácia náročnejšia. Potom si môžete prípadne do okien namontovať žalúzie alebo siete proti hmyzu.

V. Rekonštrukcia v bytovom dome

Obávate sa výmeny okien v bytovom dome? Napriek tomu, že sa to môže zdať náročné, táto úloha sa dá vykonať rýchlo, efektívne a bez nadmerného hluku a neporiadku. Najdôležitejší je dobrý plán a overený tím odborníkov. Bez ohľadu na to, či vás čaká výmena jedného okna v byte alebo celej okennej stolárie, zoznámte sa s naším návodom krok za krokom. V ponuke nájdete široký výber okenných systémov, ktoré sa líšia štýlom profilov, tepelnoizolačnými vlastnosťami a cenou, pričom všetky spĺňajú základné funkcie.

Na mieste si môžete detailne prezrieť dostupné systémy a poradiť sa s odborníkom, ktorý vám poskytne užitočné rady a pomôže s výberom vhodného okna. Po zadaní objednávky prichádza na rad ďalšia dôležitá fáza výmeny okien - meranie v miestnosti. Tento krok je kľúčový a mal by byť vykonaný odborníkmi podľa presných postupov. Doba čakania na objednané okná na mieru obvykle trvá niekoľko týždňov, v závislosti od počtu objednaných okien, ich rozmerov a vybranej farebnosti. Klientom pomáhame od výberu vhodného riešenia až po odovzdanie hotovej realizácie. Práve tento postup sa nám osvedčil najviac.

Deň pred plánovanou dodávkou nových okien a demontážou starých je dôležité miestnosť pripraviť na prácu montážneho tímu. Pred montážou nového okna je potrebné odstrániť starú okennú stolárinu. Odborníci na tento úkon používajú elektrické nástroje určené na stavebné a rekonštrukčné práce, preto je dôležité zabezpečiť prístup k zdroju elektrickej energie. Po odstránení starého okna tím dôkladne vyčistí okenný výklenok od zvyškov montážnej peny a nadbytočných omietok. Potom umiestnia profil nového okna do výklenku a venujú sa jeho presnému osadeniu. Tento krok je kľúčový, pretože správna montáž okna je zásadná pre zachovanie jeho funkčných vlastností a dlhú životnosť. Demontáž a montáž jedného okna zvyčajne zaberie niekoľko hodín.

Či už plánujete výmenu jedného okna alebo celej okennej stolárie v byte, ďalším krokom po osadení nového okna je úprava okenného výklenku. Po správnom osadení okna odborníci aplikujú montážnu penu, ktorá po zaschnutí vyplní vzniknuté medzery. Hoci stavebné a rekonštrukčné práce už skončili, kľúčovým krokom je nastavenie okien, aby vám slúžili bezchybne čo najdlhšie. Poslednou etapou výmeny okien v byte je upratovanie. Podľa dohody so zhotoviteľom môže tím zabezpečiť odvoz odpadu a starých okien.

Pri bytových domoch odporúčame zachovať pôvodné členenie, rozmery, farbu aj celkový výraz okien, najmä na uličnej fasáde. Ak by sme vzhľad domu menili, nejde už len o technickú výmenu. Môže to zasiahnuť do pravidiel správcu, spoločenstva alebo úradu. Klientom odporúčame overiť si aktuálny režim na miestnom stavebnom úrade ešte pred realizáciou.
