Proces pripojenia rodinného domu alebo inej nehnuteľnosti do distribučnej siete zemného plynu je administratívne a technicky náročný proces, ktorý si vyžaduje dôkladné plánovanie. Hoci sa môže zdať komplikovaný, pochopenie jednotlivých fáz a požiadaviek môže tento proces značne zjednodušiť. Vybavovanie a realizácia plynovej prípojky, od podania žiadosti na pripojenie plynu až do úspešného odberu, môže trvať až 6 mesiacov, preto odporúčame začať v dostatočnom časovom predstihu.

1. Žiadosť o pripojenie do distribučnej siete
Prvým a kľúčovým krokom je uzavretie Zmluvy o pripojení s distribútorom plynu, ktorým je na Slovensku spoločnosť SPP - distribúcia, a. s. Žiadosť môžete podať poštou, osobne v zákazníckom centre alebo vyplnením online formulára na webovej stránke SPP - distribúcia.
- Potrebné prílohy: Pri podávaní žiadosti nezabudnite na kópiu katastrálnej mapy a výpis z listu vlastníctva, alebo kópiu iného dokladu, ktorým preukážete vzťah k nehnuteľnosti.
- Poplatok: Na základe predloženej žiadosti vám bude zaslaná faktúra na úhradu poplatku za pripojenie, ktorú je potrebné uhradiť do 21 dní od jej vystavenia.
- Podpis zmluvy: Do 30 dní od pripísania poplatku na účet vám bude zaslaný návrh Zmluvy o pripojení v dvoch exemplároch. Tie podpíšete a odošlete späť spoločnosti.
2. Projektová dokumentácia
Po uzavretí Zmluvy o pripojení nasleduje fáza vypracovania projektovej dokumentácie. Jej rozsah závisí od toho, či je v blízkosti vášho pozemku už vybudovaná plynová prípojka.

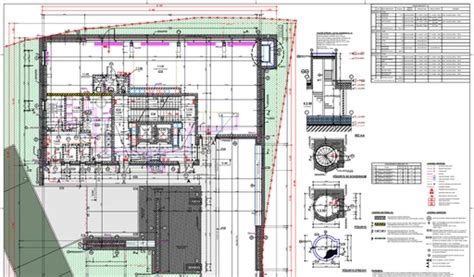

Ak plynová prípojka neexistuje, musíte si dať vypracovať projektovú dokumentáciu pripojovacieho plynovodu aj odberného plynového zariadenia. Spracovanú dokumentáciu následne predložíte na posúdenie spoločnosti SPP - distribúcia, ktorá má na vyjadrenie 30 dní. Projektant zodpovedá za správne a úplné vypracovanie dokumentácie, preto je dôležité dbať na presnosť hneď od začiatku.

3. Realizácia výstavby a kontrola
Po doručení vyjadrenia k projektovej dokumentácii si môžete vybrať zhotoviteľa, ktorý zrealizuje výstavbu pripojovacieho plynovodu a odberného plynového zariadenia. Pred zasypaním plynovodu je nevyhnutná kontrola zo strany distribučnej spoločnosti, o ktorú musíte požiadať minimálne 3 dni vopred.
| Fáza | Čas na vyjadrenie / realizáciu |
|---|---|
| Vystavenie faktúry po žiadosti | do 7 dní |
| Vyjadrenie k projektu SPP | do 30 dní |
| Vyjadrenie k žiadosti o montáž meradla | do 25 dní |
4. Uzatvorenie zmluvy o dodávke plynu
Po úspešnom absolvovaní technických krokov si vyberiete dodávateľa plynu a uzatvoríte zmluvu o dodávke plynu. SPP - distribúcia odporúča urobiť tak minimálne 30 dní pred požadovaným začiatkom odberu. K zmluve je vhodné priložiť aj dokument Mandát pre inkaso, ak si želáte realizovať platby týmto spôsobom.
Ako postupovať pri úniku plynu | SPP - distribúcia
5. Žiadosť o realizáciu pripojenia a montáž meradla
Posledným krokom je podanie žiadosti o montáž meradla (plynomera). Po splnení všetkých technických a obchodných podmienok, ktoré SPP - distribúcia posúdi do 25 dní, bude namontovaný plynomer a vy môžete začať plnohodnotne využívať plyn vo vašej domácnosti.
Ak ste časovo vyťažení, môžete zvážiť službu „Pomoc pri pripájaní“, pri ktorej vybraní Alianční partneri SPP prevezmú administratívny proces a inžiniersku činnosť za vás. Odborníci vám taktiež pomôžu zistiť, či je plynová prípojka pre vašu novostavbu z ekonomického hľadiska najvhodnejším riešením.
