Zabezpečenie prístupu k pitnej vode je pre každú nehnuteľnosť kľúčové. Vodovodná prípojka predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Jej správne zriadenie a pochopenie legislatívnych a technických aspektov je zásadné pre bezproblémové fungovanie domácnosti. Tento článok sa podrobne venuje všetkým krokom, od prvotnej žiadosti až po kolaudáciu, a objasňuje práva a povinnosti vlastníkov nehnuteľností, ako aj prevádzkovateľov vodovodných sietí.
Definícia a legislatívny rámec vodovodnej prípojky
Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti, s výnimkou samotného vodomeru, ak je osadený. Jej hlavnou funkciou je privádzanie pitnej vody z verejného vodovodu do objektu. Meradlo, teda vodomer, je umiestnené na vodovodnej prípojke spravidla vo vodomernej šachte. Vodovodná prípojka je základnou časťou každej stavby, ktorá sa pripája na verejný vodovod.
Podľa zákona č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách môže byť vodovodná prípojka považovaná za vodnú stavbu, ak to ustanovuje osobitný predpis. Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb, pričom je považovaná za technickú infraštruktúru. Vodovodná prípojka je ale samostatnou liniovou stavbou technickej infraštruktúry.
Pri projektovaní vodovodnej prípojky a jej realizácii je nevyhnutné dodržiavať viaceré normy, vrátane STN EN 12201 pre PE potrubia alebo STN EN 1401 pre PVC rúry. Novela zákona č. 516/2021 Z.z., účinná od 30. decembra 2021, priniesla významné zmeny, vrátane ustanovenia, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.). Správne navrhnutá prípojka zabezpečuje hygienickú bezpečnosť, dostatočný tlak vody a bezporuchovú prevádzku.
Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady, čo je v praxi najčastejšie majiteľ pripojenej nehnuteľnosti. Zodpovednosť za opravy a údržbu je rozdelená: vlastník verejného vodovodu zodpovedá za časť prípojky na verejnom priestranstve, zatiaľ čo úsek na súkromnom pozemku je v zodpovednosti vlastníka prípojky. Samotný vodomer je vlastníctvom vodární, ktoré ho udržiavajú a vymieňajú.

Proces zriadenia novej vodovodnej prípojky: Krok za krokom
Zriadenie novej vodovodnej prípojky je proces, ktorý si vyžaduje dodržanie presných postupov a spoluprácu s kompetentnými orgánmi a dodávateľmi vody.
1. Prvotná žiadosť a stanoviská
- Prvým krokom je kontaktovanie dodávateľa vody (vlastníka alebo prevádzkovateľa verejného vodovodu) vo vašej obci.
- Informácie o príslušnej vodárenskej spoločnosti získate na obecnom úrade.
- Žiadateľ o napojenie sa na verejný vodovod sa informuje na príslušnom prevádzkovom obvode vodovodov o možnosti napojenia na verejný vodovod, t.j. kde sa nachádza najbližšie verejný vodovod pri danej nehnuteľnosti a akým spôsobom bude naň napojený.
- Žiadateľ v zákazníckom centre obdrží tlačivá o zriadenie vodovodnej prípojky, kde bude oboznámený s jednotlivými časťami žiadosti ako aj s podmienkami.
- Je potrebné podať žiadosť o vyjadrenie k možnosti pripojenia na vodovod, ku ktorej priložíte situačný nákres s trasou prípojky na kópii katastrálnej mapy.
- Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s podmienkami. Po doručení žiadosti prevádzkovateľ vyhotoví vyjadrenie.
2. Projektová dokumentácia (PD)
- Po kladnom vyjadrení je potrebné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky autorizovaným projektantom pre inžinierske stavby.
- Projekt vypracúva autorizovaný projektant a je povinný pre správcu siete aj stavebný úrad.
- Projekt musí rešpektovať technické podmienky vodární a príslušné STN normy.
- Súčasťou PD je situačný výkres, rez s hĺbkou uloženia, detail vodomernej šachty, spôsob napojenia na verejný vodovod a rozpočtový náklad.
- Projektant musí zapracovať podmienky správcov sietí, napr. ochranné pásma.
- Pri jej návrhu je dôležité dodržať požiadavky správcu vodovodu, technické normy a zásady bezpečného križovania inžinierskych sietí.
- Projekt prípojky vody môže vypracovať iba autorizovaný projektant zdravotechniky, ktorý pozná technické podmienky pripojenia jednotlivých správcov.
- K projektu prípojky sú potrebné: lokalizácia existujúcich sietí, technické podmienky, geodetické podklady a údaje o objekte.

3. Povolenie stavby prípojky
- Podľa § 55 ods. 2 písm. c) stavebného zákona (č. 50/1976 Zb.) ohlásenie stavebnému úradu postačí pri stavbách technického vybavenia, konkrétne pri prípojkách stavieb a drobných stavbách.
- Podrobnosti sú ďalej vymedzené vo vyhláške MVRR SR č. 453/2000 Z. z.
- Toto platí pre jednoduché prípojky vedené na krátku vzdialenosť, bez zložitých technických zásahov.
- Kedy už nestačí ohlásenie: ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia) alebo ak sa prípojka buduje súčasne s novou stavbou.
4. Žiadosť o pripojenie a zmluva
- Po získaní súhlasu (alebo stavebného povolenia) podáte vlastníkovi vodovodu žiadosť o zriadenie vodovodnej prípojky.
- Vodárenská spoločnosť uzavrie so žiadateľom písomnú zmluvu o pripojení a dodávke vody.
- Zmluva obsahuje podmienky dodávky vody, technické parametre, výšku vodného a stočného, a hranicu zodpovednosti.
- Na uzavretie zmluvy sú potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti, prípadne zmluvy o vecnom bremene.
5. Vytyčovanie sietí a výkopové práce
- Pred výkopom je nutné vytýčiť všetky podzemné vedenia (elektrina, plyn, telekomunikácie).
- Hĺbka ryhy musí dosahovať nezamrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m).
- Výkop musí spĺňať bezpečnostné požiadavky.
- Stavebník vybuduje vodomernú šachtu alebo pripraví prestup cez stenu domu.
- Materiál na lôžko a obsyp potrubia je dôležitý pre jeho stabilitu a ochranu.
Ako funguje vaša domáca inštalatérska práca (od začiatku do konca) | GOT2LEARN

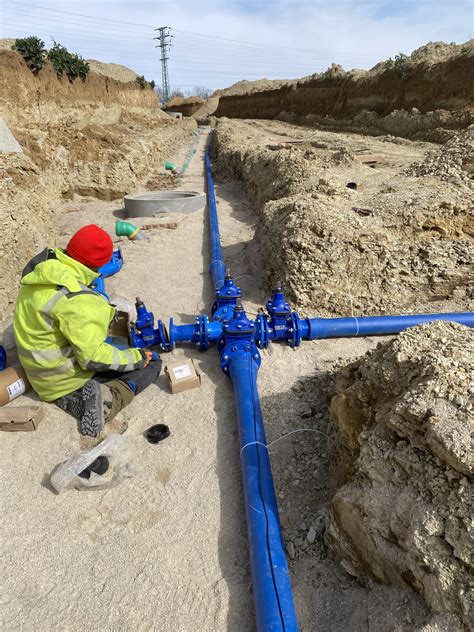

6. Napojenie na verejný vodovod
- Túto časť môže vykonať iba pracovník vodárenskej spoločnosti alebo ňou poverená firma.
- Používa sa navrtávací pás s uzáverom (prípojkový ventil).
- Vodárenská spoločnosť namontuje prípojkové armatúry, vrátane vodomernej zostavy, a vykoná tlakovú skúšku potrubia.
- Technológia vodovodnej prípojky bude realizovaná prevádzkovateľom podľa cien v zmysle platného Cenníka výkonov, služieb a prác.
7. Dokončovacie práce a kolaudácia
- Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži.
- Stavebník dokončí zásyp ryhy a uvedie terén do pôvodného stavu.
- Ak bola prípojka realizovaná na stavebné povolenie, je potrebná kolaudácia; pri drobnej stavbe zvyčajne nie.
8. Spustenie dodávky vody
- Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie.
- Odberateľ platí za vodné a stočné podľa odpočtov vodomeru a cien regulovaných ÚRSO.
Financovanie a zodpovednosť za prípojku
Výstavbu vodovodnej prípojky financuje prevažne žiadateľ (vlastník nehnuteľnosti). Náklady na projektovú dokumentáciu, správne poplatky, zemné práce, materiál potrubia, armatúry, vodomernú šachtu a samotné pripojenie znáša budúci odberateľ. Mnohé vodárenské spoločnosti účtujú poplatok za zriadenie prípojky, napríklad za navŕtanie potrubia a montáž vodomeru. Bežne investuje vlastník nehnuteľnosti do celej prípojky, pričom vodárne si účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru).
Rozdelenie zodpovednosti za údržbu a opravy
Zodpovednosť je rozdelená. Hoci prípojku platí a vlastní majiteľ nehnuteľnosti, novela zákona č. 442/2002 Z.z. uložila vlastníkom verejných vodovodov povinnosť zabezpečovať a hradiť opravy a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve. Údržba a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostávajú na zodpovednosti vlastníka prípojky. Ak dôjde k úniku vody na prípojke pred vodomerom, opravu by mala vykonať a uhradiť vodárenská spoločnosť (za predpokladu, že poruchu odberateľ bezodkladne nahlási). Samotný vodomer je vlastníctvom vodární, ktoré ho udržiavajú, overujú a vymieňajú na vlastné náklady.
| Časť vodovodnej prípojky | Vlastníctvo | Zodpovednosť za opravy a údržbu |
|---|---|---|
| Úsek na verejnom priestranstve (pred vodomerom) | Vlastník prípojky | Vlastník verejného vodovodu (vodárne) |
| Vodomer | Vodárenská spoločnosť | Vodárenská spoločnosť |
| Úsek na súkromnom pozemku (od vodomeru do domu) | Vlastník prípojky | Vlastník prípojky |
Technické aspekty vodovodnej prípojky
- Trasa a hĺbka uloženia: Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005. Minimálna hĺbka uloženia vodovodnej prípojky pod upraveným povrchom by mala byť 1,2 - 1,6 metra, maximálne však 2 metre, aby sa zabránilo zamrznutiu v našich klimatických podmienkach. Vodovod je tlakový systém, preto sa nespáduje. Dôležitá je hĺbka uloženia a ochrana potrubia.
- Materiál potrubia: Používajú sa najmä plastové potrubia, typicky PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky komponenty musia mať potravinársky atest.

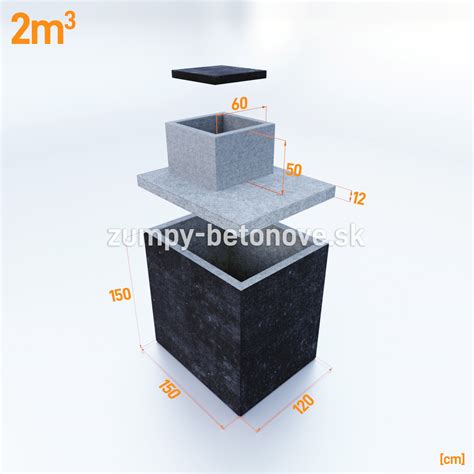

- Vodomerná šachta a vodomer: Vodomer sa umiestňuje na začiatok pozemku odberateľa vo vodomernej šachte. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sú cca 1,0 × 1,2 m a hĺbka 1,5-1,8 m. Vodomer dodáva a montuje výhradne prevádzkovateľ vodovodu. Za vodomerom je spätná klapka. Odberateľ je povinný chrániť vodomer pred mrazom. Vodomer, hoci je osadený na súkromnom pozemku, je príslušenstvom verejného vodovodu a patrí vodárňam.
- Ostatné detaily: Po montáži sa vykoná tlaková skúška a spíše protokol. Následne dezinfekcia a preplach potrubia. Prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je zakázané, aby sa zabránilo ovplyvneniu kvality vody v sieti. Vnútorný vodovod musí mať hlavný uzáver.

Riešenie komplikovaných situácií: Spoločné prípojky a susedské vzťahy
Situácie, kedy je vodovodná prípojka spoločná pre viacero nehnuteľností, alebo kedy vedie cez pozemok iného vlastníka, si vyžadujú špecifické riešenia.

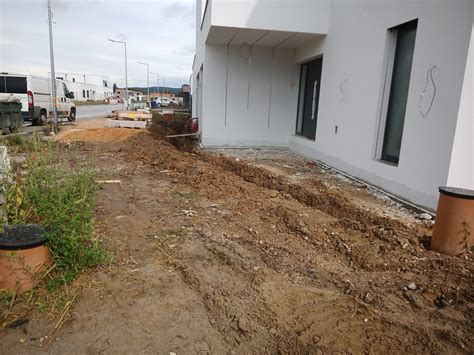

Spoločné prípojky
Zásadou je jedna nehnuteľnosť = jedna prípojka. V prípade zriadenia spoločnej vodovodnej prípojky je dohoda uzatvorená medzi vlastníkmi nehnuteľností. Na tlačive žiadosti o pripojenie je potrebné predložiť písomný, notárom overený súhlas majiteľa vodomernej šachty s umiestnením vodomeru do vodomernej šachty na T-kus, ak sa jedná o napojenie z vodomernej šachty iného odberateľa.

Trasa prípojky cez susedný pozemok
Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom. V prípade zriadenia časti vodovodnej prípojky na cudzom pozemku je dohoda uzatvorená medzi žiadateľom a vlastníkom dotknutej nehnuteľnosti.
Právne riešenia zahŕňajú zriadenie vecného bremena, ktoré upravuje právo suseda užívať vašu nehnuteľnosť na účely prístupu k vodovodnej prípojke. V takom prípade je dôležité mať písomnú dohodu, ideálne notársky overenú.
Ak cez váš pozemok vedie potrubie tranzitného vodovodu a toto vám obmedzuje výkon vlastníckych práv, môžete mať nárok na finančnú náhradu. Podľa občianskeho zákonníka, vlastník, ktorému je obmedzené vlastnícke právo, nemusí svoj pozemok v plnej miere užívať, a preto mu môže prináležať nárok na náhradu za obmedzenie práva k pozemku. Rozhodujúce je zistiť, či existuje právny základ pre prechod potrubia cez váš pozemok, napríklad zriadenie vecného bremena alebo iný právny akt, a či bolo za tento zásah poskytnuté patričné vyrovnanie.
Riešenie sporov so susedmi
V prípade, že sused nemá písomný súhlas na vedenie prípojky cez váš pozemok a odmieta sa dohodnúť, je možné postupovať podľa stavebného zákona. Ak bola prípojka postavená bez príslušného písomného oznámenia stavebnému úradu, podľa § 57 ods. 2 stavebného zákona je možné začať konanie o jej odstránenie. Sused, ako účastník stavebného konania, môže podať námietky, o ktorých rozhoduje stavebný úrad. Ak nedôjde k dohode, je na zváženie obrátiť sa na súd s urýchlenou žalobou. V takýchto prípadoch je nevyhnutné zhromaždiť všetky podstatné listiny, ako sú osvedčenie o dedičstve, výpisy z katastra a doklady od prevádzkovateľa vodovodu.
Cena za dodávku vody a stočné
Cenu za dodávku pitnej vody z verejného vodovodu a cenu za odvádzanie odpadovej vody (tzv. vodné a stočné regulované) stanovuje Úrad pre reguláciu sieťových odvetví (ÚRSO). Cena sa určuje pre každý regulovaný subjekt (poskytovateľ týchto služieb) zvlášť. Pri uzatváraní zmluvy je dôležité oboznámiť sa s týmito regulovanými cenami.
Zodpovednosť za poruchy a kvalitu vody
V prípade nespokojnosti ohľadom poruchy, množstva, kvality alebo tlaku vody sa každý odberateľ môže obrátiť na svojho dodávateľa prostredníctvom zákazníckeho centra. Ako nový odberateľ pitnej vody musíte vlastníkovi verejného vodovodu alebo verejnej kanalizácie oznámiť zmenu vlastníckeho práva k nehnuteľnosti.
