Modernizácia elektrickej siete a proces zriadenia elektrickej prípojky v Banskej Štiavnici

Banská Štiavnica, historické banské mesto zapísané na zozname svetového dedičstva UNESCO, čelí výzve modernizácie svojej infraštruktúry. Jedným z kľúčových projektov je rozsiahla rekonštrukcia takmer kilometrového úseku nízkonapäťovej elektrickej siete. Investícia vo výške približne 110-tisíc eur je zameraná na zlepšenie dodávok elektrickej energie pre obyvateľov Banskej Štiavnice a jej okolia. Cieľom tohto ambiciózneho projektu je eliminovať časté poruchy, zvýšiť spoľahlivosť distribúcie elektriny a zároveň umožniť pripojenie nových odberateľov.

modernizácia elektrického vedenia v historickom meste

Zastaralé vedenie vyžaduje komplexnú obnovu

Pôvodné 400-voltové elektrické vedenie, ktoré bolo postavené energetikmi ešte začiatkom 70. rokov minulého storočia, doslúžilo. Na približne 600-metrovom úseku sa v súčasnosti nachádza 18 betónových stĺpov s neizolovanými vodičmi a trafostanica zamurovaná do jednej z budov. Tieto prvky, staré viac ako päťdesiat rokov, sú zastarané a opotrebované, čo si vyžaduje komplexnú rekonštrukciu. Situáciu komplikuje aj náročná terénna situácia v Banskej Štiavnici, charakteristická úzkymi a strmými uličkami, ktoré kladú zvýšené nároky na realizáciu stavebných prác.

Lúka

Rozsah a technická náročnosť prác

Rekonštrukcia zahŕňa komplexnú obnovu trafostanice, výmenu pätnástich stĺpov, nahradenie takzvaných holých vodičov za izolovaný kábel a rekonštrukciu elektrických prípojok na dvadsiatich šiestich rodinných domoch. Výmena stĺpov, zakopanie kábla, natiahnutie nového vedenia a práce v trafostanici si vyžiadajú nasadenie ťažkých mechanizmov, ako sú bagre, žeriavy a nákladné autá. Vzhľadom na veľmi obmedzený manévrovací priestor v úzkych uličkách budú elektromontéri v niektorých prípadoch kopať aj ručne.

Tabuľka: Kľúčové kroky rekonštrukcie

  • Komplexná obnova: Rekonštrukcia trafostanice a výmena 15 stĺ

    Nová elektrická prípojka v Banskej Štiavnici: Informácie a postup

    Banská Štiavnica, historické banské mesto zapísané na zozname svetového dedičstva UNESCO, čelí výzve modernizácie svojej infraštruktúry. Energetikov čaká v Banskej Štiavnici náročná výmena elektrického vedenia súvisiaca s úzkymi a strmými uličkami. Investícia za približne 110-tisíc eur eliminuje poruchy a umožní pripojenie nových odberateľov.

    Mapa historického centra Banskej Štiavnice so zvýraznením rekonštruovaných úsekov

    Rekonštrukcia infraštruktúry v historickom meste

    Na približne 600-metrovom úseku sa v súčasnosti nachádza 18 betónových stĺpov s neizolovanými vodičmi a trafostanica zamurovaná do jednej z budov. Tieto prvky, staré viac ako päťdesiat rokov, sú zastarané a opotrebované, čo si vyžaduje komplexnú rekonštrukciu. Rekonštrukcia zahŕňa výmenu pätnástich stĺpov, nahradenie takzvaných holých vodičov za izolovaný kábel a rekonštrukciu elektrických prípojok na dvadsiatich šiestich rodinných domoch.

    Situáciu komplikuje aj náročná terénna situácia v Banskej Štiavnici, charakteristická úzkymi a strmými uličkami, ktoré kladú zvýšené nároky na realizáciu stavebných prác. Vzhľadom na veľmi obmedzený manévrovací priestor budú elektromontéri v niektorých prípadoch kopať aj ručne. Obzvlášť náročná bude výmena stĺpa, ku ktorému vedie taká úzka cesta, že sa k nemu nedostane potrebná technika.

    Lúka

    Proces pripojenia na elektrickú sieť

    Proces pripojenia na elektrickú sieť, či už ide o novostavbu alebo modernizáciu existujúcej prípojky, si vyžaduje dodržanie stanovených krokov a získanie potrebných povolení. Pre každý objekt sa zriaďuje len jedna elektrická prípojka. Môže byť vzdušná alebo káblová.

    Kľúčové kroky pri zriaďovaní prípojky:

    1. Vypracovanie projektu: Elektrická prípojka nízkeho napätia (NN) sa nezaobíde bez kvalitného projektu elektroinštalácie, ktorý musí byť schválený distribučnou spoločnosťou.
    2. Administratíva a povolenia: Podanie žiadosti o pripojenie do distribučnej siete, získanie vyjadrenia distribučnej spoločnosti a podpis Zmluvy o pripojení.
    3. Stavebné a rozkopávkové povolenia: Ak realizácia zasahuje do verejného priestranstva, je potrebné vybaviť stavebné povolenie a rozkopávkové povolenie od správcu komunikácie.
    4. Montáž a realizácia: Po vybavení povolení nasleduje výkop, uloženie káblov, montáž elektromerovej skrine a zapojenie istiacich prvkov licencovaným elektrikárom.
    5. Odborná prehliadka: Po realizácii musí elektrotechnik - špecialista na vykonávanie odborných prehliadok - vykonať skúšku zariadenia.
    Typ prípojky Výhody Nevýhody
    Vzdušná Nižšie náklady Menej odolná voči vplyvom počasia
    Káblová (v zemi) Bezpečnejšia a estetickejšia Náročnejšia realizácia a cena

    Dôležité upozornenia pre žiadateľov

    Pri novostavbách alebo miestach odpojených dlhšie ako 24 mesiacov je príprava odberného miesta realizovaná s elektrikárom s príslušnou odbornou spôsobilosťou a oprávnením. Odberné miesto je potrebné pripraviť v zmysle vydaného vyjadrenia a platných noriem. Všetky práce súvisiace s elektrickými prípojkami musia byť vykonávané v beznapäťovom stave a v súlade s platnými predpismi a normami, ako je STN 33 3320.

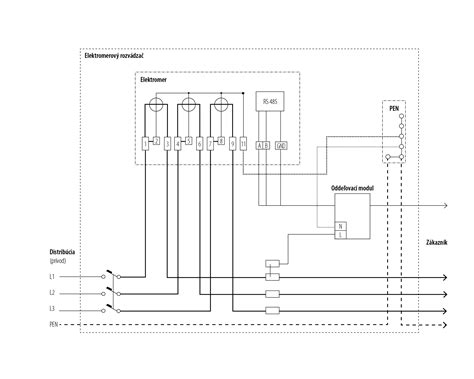

    Schéma zapojenia elektromerového rozvádzača

    Spoločnosť Stredoslovenská distribučná (SSD) informuje, že návrh Zmluvy o pripojení je zaslaný do 30 dní od doručenia žiadosti. Pri výbere dodávateľa sa zamerajte na ich skúsenosti, licencovanie a schopnosť zabezpečiť komplexný servis od administratívy až po revíznu skúšku.
