Pri stavbe nového domu, rekonštrukcii strechy či elektroinštalácie, vrátane hlavného rozvádzača, sa nevyhnutne stretnete s potrebou novej elektrickej prípojky. Elektrická NN prípojka nie je len jednoduchý kábel, skrinka a elektromer; je to komplexný proces, ktorý si vyžaduje pozornosť k detailom a dodržiavanie noriem. Predstavuje jeden z najdôležitejších inžinierskych pripojení a je nevyhnutné začať jej realizáciu v dostatočnom predstihu pred samotnou stavbou. Hoci sa preferuje ukladanie káblov v zemi z dôvodu estetiky a ochrany pred poškodením, existujú situácie, kedy je vzdušná prípojka nevyhnutná alebo praktickejšia. Tento článok sa zameriava na špecifiká elektrických prípojok vzduchom, ich technické požiadavky, legislatívny rámec a možné výnimky.

Čo tvorí elektrickú prípojku a kto ju hradí?
Vaším majetkom začína kábel, ktorý vedie z prípojkovej skrinky do elektromerového rozvádzača s elektromerom, hlavným ističom a komponentmi hromadného diaľkového ovládania (HDO). HDO slúži na prepínanie nízkej sadzby, napríklad pre ohrev vody či elektrické kúrenie. Od elektromerového rozvádzača ďalej platíte za všetok materiál, okrem samotného elektromera a modulu HDO. Materiál si môžete nakúpiť sami alebo prostredníctvom vášho elektrikára, ktorý vám poskytne presný zoznam.
Proces zriadenia novej elektrickej prípojky krok za krokom
Proces zriadenia elektrickej prípojky je štandardizovaný a vyžaduje si spoluprácu investora, projektanta, realizačnej firmy a distribučnej spoločnosti. Celý proces zriadenia prípojky vám môže zabrať od 2 do 4 mesiacov, preto je dôležité začať včas.
-
Žiadosť o pripojenie
Prvým krokom je odoslanie žiadosti o pripojenie na príslušnú distribučnú spoločnosť. Na Slovensku pôsobia tri hlavné distribučky (ZSE, SSE, VSE). Túto žiadosť môžete podať online. Na jej vybavenie budete potrebovať príslušné tlačivo, ktoré nájdete na stránkach lokálnej distribúcie, katastrálnu mapu a mapu širších vzťahov. Mal by v nej byť zakreslený náčrt, kadiaľ chcete viesť elektrickú prípojku. Poplatok za pripojenie elektriny je síce vo všetkých podobný, no líši sa podľa hodnoty hlavného ističa. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch, je poplatok štandardizovaný. Ak plánujete stavať nový dom, pripojte k žiadosti aj povinnú prílohu - parcelné číslo pozemku s názvom ulíc.
-
Návrh zmluvy o pripojení
Do 30 dní od doručenia žiadosti Vám pošle distribučná spoločnosť návrh zmluvy o pripojení odberného elektrického zariadenia žiadateľa do distribučnej sústavy. V tejto zmluve sú všetky potrebné údaje k realizácii projektu. Žiadateľ je povinný v plnej miere akceptovať všetky smernice, ktoré mu boli predostrené v zmluve o pripojení a ktoré sú v projektovej dokumentácii. Zmluvu treba podpísať najneskôr do 75 kalendárnych dní od podania žiadosti. Podpis zmluvy o pripojení sa taktiež dá realizovať elektronicky cez distribučný portál danej distribučnej spoločnosti.
-
Úhrada poplatku za pripojenie
V zmluve o pripojení budete mať vyčíslený aj poplatok za pripojenie, spolu s číslom bankového účtu a variabilným symbolom a dátumom splatnosti. Po uhradení poplatku za pripojenie môžete považovať zmluvu za uzatvorenú. Ak poplatok neuhradíte, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie.
-
Projekt elektrickej prípojky
Po podaní žiadosti a akceptácii zmluvy je potrebné zabezpečiť projekt elektrickej prípojky. Projekt môže vytvoriť projektant, revízny technik alebo inak odborne spôsobilá osoba. Cena za takýto projekt začína približne na 80 €. V tomto kroku je dobré nechať si poradiť od skúseného elektrikára alebo firmy. Projektová dokumentácia obsahuje Technickú správu, Výkresovú časť a Protokol o určení vonkajších vplyvov. Podľa tejto dokumentácie sa následne prípojka vyhotoví.
-
Prípravné práce a realizácia odberného miesta
Keď distribučná spoločnosť projekt odsúhlasí, prichádza čas na prípravné práce. Ak nebudú mať k projektovej dokumentácii žiadne námietky, pristúpite k podpisu zmluvy o pripojení. V prvom rade je potrebné ohlásenie drobnej stavby na príslušnom úrade (v obci je to obecný úrad). Káble sa väčšinou ukladajú do zeme. Je dôležité vopred sa dohodnúť s elektroinštalačnou firmou, či zabezpečí aj výkopové práce. Pred kopaním si overte, či cez dané miesta nevedú inžinierske siete. Dohodnite sa tiež, kto nakúpi materiál. Elektrikár potom natiahne káble, osadí a zapojí elektromerový rozvádzač (zatiaľ bez elektromera). Ak dôjde k zmenám oproti pôvodnému projektu, vypracuje sa dokumentácia skutočného vyhotovenia. Po dokončení je potrebné doručiť prevádzkovateľovi distribučnej sústavy doklady uvedené v technických podmienkach pripojenia.
-
Revízia prípojky
Po zhotovení technickej časti je nevyhnutné vykonať odbornú prehliadku a skúšku (revíziu) prípojky. Tú vykonáva revízny technik, ktorým môže byť aj samotný elektrikár alebo externý odborník s potrebným osvedčením. Revízna správa je dôležitým dokumentom, ktorý odzrkadľuje skutočnosť prípojky a obsahuje záznam o meraniach, ako napríklad meranie izolačného stavu vodičov alebo odpor uzemnenia.
-
Kontrola splnenia technických podmienok a pripojenie
Distribučná spoločnosť na základe informácie od Vás o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy - najčastejšie je to poistková skrinka na stĺpe pri vzdušnom vedení, rozpojovacia istiaca skriňa pri zemnom káblovom vedení a pod. To sa stane najneskôr do termínu uvedeného v Zmluve o pripojení. Prevádzkovateľ distribučnej sústavy vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky.
-
Výber dodávateľa elektriny
Po úspešnej revízii a pripojení je potrebné uzavrieť zmluvu o dodávke elektriny s jedným z 32 dodávateľov pre domácnosti (k 1.1.2024). Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Pripojenie elektriny je tým hotové.
Typy elektrických prípojok
Elektrická prípojka v zemi

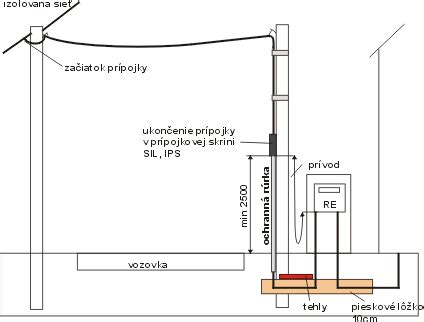

Elektrická prípojka v zemi predstavuje moderné a esteticky príjemnejšie riešenie, keďže káble sú vedené pod povrchom a nie sú viditeľné stĺpy či vedenia. Tento typ prípojky poskytuje niekoľko výhod:
- Estetický vzhľad: Čistejší vzhľad okolia bez rušivých prvkov.
- Bezpečnosť: Káble sú lepšie chránené pred vonkajšími vplyvmi ako extrémne počasie či mechanické poškodenia, čo znižuje riziko porúch.
- Menšie riziko poškodenia: Menej náchylné na poškodenie silnými vetrami alebo náhodným kontaktom s vetvami stromov.
- Čistejší priestor: Bez viditeľných vedení a stĺpov je priestor vo vašej záhrade či okolí viac využiteľný.
Proces inštalácie prípojky v zemi zahŕňa plánovanie a získanie povolení, výkopové práce, pokládku káblov v ochranných rúrach a následné pripojenie a testovanie. Pre tento typ prípojky sa často používa kábel s označením AYKY-J 4×16 (hliník) alebo CYKY-J 4×10 (meď), pričom sa aj pri jednofázovom odbernom mieste ťahá kábel na tri fázy ako rezerva do budúcnosti. Ako prívodný kábel ku elektromerovému rozvádzaču sa v drvivej väčšine používa hliníkový kábel s označením AYKY. Ak budete mať jednotarifné meranie, ukladáte iba hlavný prívodný kábel. Ak budete mať dvojtarifné meranie (meranie aj nočného prúdu), ku hlavnému prívodnému káblu ukladáte ešte aj druhý kábel (väčšinou CYKY-J3x1,5).
Káble musia byť vždy zriadené s plným počtom vodičov rozvodu, to znamená, že aj keď budujeme odberné miesto na jednu fázu, aj tak ťaháme prívodný kábel na tri fázy ako rezervu do budúcnosti. Minimálny prierez vodiča je 16 mm2 hliník, alebo 10 mm2 meď. Čiže káble budú mať označenie buď AYKY-J 4×16 alebo CYKY-J 4×10. Označenie CYKY/AYKY hovorí o tom, z akého materiálu je jadro vodiča, čiže meď/hliník. Označenie „-J“ hovorí o tom, akými farbami sú jednotlivé vodiče značené. Označenie „4×10“ hovorí o tom, koľko žíl má kábel a aké sú tieto žily hrubé.
Elektromerový rozvádzač sa umiestňuje na hranicu pozemku, verejne prístupné miesto, minimálne 0,6 m nad terénom, s ohľadom na možné sneženie či záplavy. Spodný okraj musí byť osadený aspoň 0,6m nad úroveň terénu. Okienko elektromera má byť podľa STN 33 2130:1983 minimálne 0,7m nad terénom. Uloženie káblovej prípojky rieši STN 34 1050.

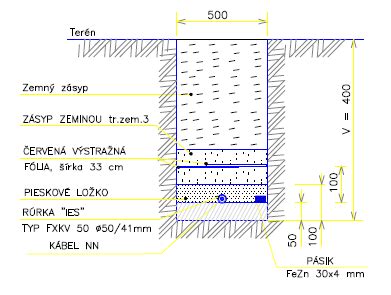

Jama (kanál) na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80cm a šírka býva zvyčajne 20 - 30 cm. Kábel odporúčame dať do chráničky, ktorá chráni kábel pred mechanickým poškodením. Keď budete mať kábel v chráničke uložený v jame, treba uzemniť elektromerový rozvádzač pásovinou. Pásovina sa taktiež ukladá do jamy pri elektrický kábel a tesne (cca 30-40cm) pri elektromerovom rozvádzači na ňu treba napojiť guľatinu a nechať ju trčať pri mieste, kde bude elektromerový rozvádzač osadený. Ak uzemnenie na elektromerový rozvádzač máte pripravené, treba výkop zasypať asi cca 20 cm vrstvou hliny. Po tejto vrstve sa ukladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Po uložení výstražnej fólie môžete celú jamu kompletne zasypať.

Elektrická prípojka vzduchom

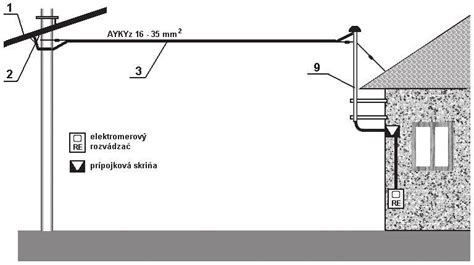

Vzdušné prípojky sa zhotovujú z izolovaných vodičov, závesných alebo samonosných káblov. Minimálny prierez použitého vodiča je 16 mm² hliník. Káble určené na tento účel majú označenie napríklad AYKY-Z 4×16 alebo AYKY-Z 4×25. Označenie "AYKY" hovorí o tom, že kábel je hliníkový, "Z" naznačuje, že je závesný, čiže má v sebe oceľové lano, za ktoré sa vešia. Číslo 16/25 značí prierez použitého vodiča v milimetroch štvorcových. Kábel nesmie byť prerušovaný, ani nadstavovaný. Dôležité je tiež dodržať dostatočnú výšku previsu kábla.
Pri vzdušných prípojkách je dôležité umiestnenie prípojkovej skrine na verejne prístupné miesto, prednostne na stĺpe rozvodu elektrickej energie. Vedenie od prípojkovej skrine k elektromerovému rozvádzaču sa považuje za prívod. Ak kábel odbočuje zo vzdušného vedenia, musí byť na stĺpe chránený voči mechanickému poškodeniu minimálne do výšky 2,5 metra. V mieste zaústenia musí byť riadne utesnený voči zatekaniu vody.
V technických podmienkach pripojenia je určené deliace miesto, napríklad poistkové spodky v skrini na stĺpe. Prípojku, teda "stiahnutie elektriky" z drôtov vzdušného vedenia do prípojkovej skrinky, vykoná distribučná spoločnosť v rámci pripojovacieho poplatku. Úlohou elektrikára je potom osadiť na stĺp ochrannú trubku, natiahnuť kábel zemou do elektromerového rozvádzača, osadiť elektromerový rozvádzač a zapojiť káblový vývod do domu. Ak by ste plánovali vedenie po elektrických stĺpoch, to býva často komplikovanejšie a museli by ste každoročne platiť „nájom“.

Výnimky a špecifické situácie pre vzdušné prípojky
Aj keď sa preferuje ukladanie káblov v zemi, existujú situácie, kedy je vzdušná prípojka nevyhnutná alebo praktickejšia:
- Nepriaznivý terén: V náročnom teréne s vysokou hladinou spodnej vody, kamenistým podložím alebo inými geologickými prekážkami môže byť zemné ukladanie kábla technicky komplikované a finančne náročné.
- Krátke vzdialenosti: Pri pripájaní objektov, ktoré sú v bezprostrednej blízkosti existujúceho vzdušného vedenia, môže byť vzdušná prípojka jednoduchším a rýchlejším riešením.
- Dočasné prípojky: Pre dočasné stavby, ako sú napríklad staveniská alebo dočasné prevádzky, môže byť vzdušná prípojka ekonomicky výhodnejšia.
- Špecifické lokality: V niektorých lokalitách, ako sú napríklad záhradkárske osady, alebo rekreačné chaty, kde sa vybudovanie podzemnej prípojky stretáva s obmedzeniami, sa môže pristúpiť k realizácii vzdušnej prípojky.
Je dôležité poznamenať, že aj pri vzdušných prípojkách je nutné dodržiavať platné normy a predpisy.
Rekonštrukcia starších prípojok a ich nevyhnutnosť
Ak vybavujete elektrickú prípojku pre starší dom, môžete sa stretnúť s tým, že elektromerový rozvádzač a prípojková skrinka vám pri rekonštrukcii prekážajú. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby spĺňala aktuálne normy a požiadavky. Výnimkou nie je ani výmena hlavného ističa či oprava havarijného stavu. Staré prípojky často trpia opotrebovanými svorkami a hliníkovými vodičmi, ktoré sa uvoľňujú ("tečú"), čo môže viesť k vysokému prechodovému odporu, prehrievaniu a v krajnom prípade k požiaru alebo úrazu elektrickým prúdom. Izolácia prípojky býva tiež často v zlom stave. Tieto aspekty by ste nemali podceňovať a výmenu starej prípojky brať ako nutné zlo. Pri rekonštrukcii elektrickej prípojky je možné ponechať pôvodnú časť prípojky ako prívod len vtedy, ak neprechádza vnútornými priestormi budovy a ak sú urobené opatrenia na zamedzenie neoprávneného odberu.
Stavebný prúd a jeho špecifiká
Pri vybavovaní elektrickej prípojky na pozemok vopred kvôli stavebným prácam (tzv. stavebný prúd) je vhodné zvoliť elektromerový rozvádzač osadený zásuvkami. Tým sa vyhnete nutnosti kupovať alebo si požičiavať samostatný stavebný rozvádzač.
Elektrická prípojka pre chatu, garáž či záhradu
- Elektrická prípojka na chatu: Pri pripájaní rekreačných objektov ako sú chaty či záhradné domčeky sa projekt prípojky nelíši od iných stavieb, rozdiel spočíva najmä vo veľkosti ističa a počte fáz.
- Elektrická prípojka garáže: Zriadenie elektroinštalácie v garáži, najmä pri starých garážach, môže byť náročnejšie, keďže sa pri ich výstavbe s privedením elektriny často nepočítalo. Pri novostavbách a podzemných garážach je proces obdobný ako pri rodinných domoch.
- Elektrická prípojka na záhradu: V záhradkárskych osadách sú prípojky často špecifické spoločným elektromerovým rozvádzačom a individuálnymi prívodnými káblami pre každého vlastníka.
Riešenie sporov týkajúcich sa elektrických prípojok
Vlastníctvo nehnuteľnosti môže priniesť aj komplexné právne a susedské spory, najmä ak elektrická prípojka vedie cez pozemky susedov. V takýchto prípadoch je nevyhnutný písomný súhlas vlastníka pozemku, cez ktorý má elektrina viesť. Tento súhlas sa zvyčajne udeľuje prostredníctvom špecifického tlačiva distribučnej spoločnosti, ktorému predchádza vypracovaný projekt.
Ak sused odmieta udeliť súhlas, napriek tomu, že elektrina viedla cez jeho pozemok desiatky rokov, stavebný úrad môže odmietnuť vydať nové stavebné povolenie. Zákon o energetike (§ 39 ods. 10) však stanovuje povinnosť vlastníka nehnuteľnosti vyhovieť žiadosti o súhlas, pokiaľ tým nedôjde k neprimeranému porušeniu jeho práv. Odmietnutie musí byť riadne odôvodnené. V extrémnych prípadoch môže dôjsť aj k trestnému oznámeniu za čiernu stavbu, avšak trestný zákon vyžaduje vážnu ujmu na právach alebo oprávnených záujmoch vlastníka pozemku.
Riešením môže byť aj zriadenie vecného bremena, ktoré sa musí zapísať do katastra nehnuteľností na základe písomnej zmluvy. Vecné bremeno môže byť zriadené na dobu neurčitú alebo určitú, bezodplatne alebo za odplatu. Dôležitá je písomná komunikácia so susedom a overenie jeho podpisu.
Problémy môžu vzniknúť aj v prípade, ak sa elektrická prípojka nachádza vo vnútri objektu. Podľa nových STN noriem sa má elektrická prípojka vyhotovovať výhradne na hranici pozemku. Prekládka elektromera si vyžaduje podanie žiadosti u distribučnej spoločnosti a následne prebieha podobný proces ako pri novej prípojke.
Jednotarifné a dvojtarifné meranie
Pri realizácii elektrickej prípojky je dôležité zvážiť, či bude využívané jednotarifné alebo dvojtarifné meranie.
- Jednotarifné meranie: Platíte rovnakú cenu za elektrickú energiu počas celej doby, bez ohľadu na dennú hodinu. Elektromerová skrinka je v tomto prípade menšia. Tento typ je vhodný pre objekty s nižšou spotrebou.
- Dvojtarifné meranie: Cena za elektrickú energiu sa líši v závislosti od dennej a nočnej tarify. Nočný prúd býva lacnejší. Tento typ je vhodný pre domácnosti, firmy alebo väčšie objekty s vyšším odberom, ktoré v konečnom dôsledku profitujú z nižšej ceny nočnej energie. Pri dvojtarifnom elektromeri sa inštaluje elektromerová skrinka s väčšími rozmermi.
Pri inštalácii dvojtarifného merania je dôležité správne vyhodnotiť, či sa vám tento systém oplatí, nakoľko pri nízkej spotrebe môže byť nakoniec drahší ako jednotarifné meranie.
Pripojenie optickej siete
Podobne ako elektrická prípojka, aj pripojenie k optickej sieti môže byť realizované vzduchom alebo zemou.
- Optická prípojka vzduchom: Zahŕňa vedenie optického kábla v závese od najbližšieho elektrického stĺpa k bodu pripojenia. Technik na mieste zhodnotí ideálne vedenie a kábel ukotví o povrch stavby.
- Optická prípojka zemou: Elegantnejšie, no náročnejšie riešenie. Vyžaduje vopred pripravený výkop alebo zakopanú chráničku na optický kábel, ktorá by mala byť privedená k najbližšiemu elektrickému stĺpu s dostatočnou rezervou.
Pri realizácii optickej prípojky sa používajú rôzne techniky pripojenia, ako klasický konektorovaný drop kábel, zafukovací kábel s privarením pigtailu alebo kombinácia oboch.
Náklady a dokumentácia
Cena elektrickej prípojky pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie. Konkrétne náklady ovplyvňuje dĺžka kábla, umiestnenie stĺpa, či ide o jednotarifné alebo dvojtarifné meranie. Umiestnenie miesta pripojenia - Pretláčanie chráničky na kábel pod cestou prípojku predraží. Orientačné náklady môžu zahŕňať:
- Projekt: približne 80 €
- Pripojovací poplatok: približne 210 € (podľa počtu fáz, veľkosti ističa)
- Vybudovanie odberného miesta: cca 400-700 € (záleží od dĺžky kábla, na ktorej strane cesty je stĺp, či je prípojka jednotarifná alebo dvojtarifná a pod.)
- Revízia: 50 €
Po realizácii elektrickej prípojky je nevyhnutné zabezpečiť a odovzdať kompletnú dokumentáciu. Táto dokumentácia zahŕňa:
- Projekt skutočného vyhotovenia: Ak sa na mieste robili nejaké zmeny oproti pôvodnému projektu.
- Vyhlásenie o zodpovednosti osoby zodpovednej za montáž: Podľa platných noriem.
- Osvedčenie o kusovej skúške rozvádzača NN a vyhlásenie o zhode: Od výrobcu elektromerového rozvádzača.
- Revízna správa: Dokument, ktorý vystaví revízny technik a odzrkadľuje skutočnosť prípojky.
Všetky tieto dokumenty tvoria prílohy k východiskovej revíznej správe elektrickej prípojky, ktorá je archivovaná až do zrušenia tejto prípojky.
Profesionálny prístup a spoľahlivosť
Pri realizácii elektrickej prípojky je kľúčové obrátiť sa na profesionálnu firmu, ktorá má s týmito prácami dlhoročné skúsenosti. Kvalitná firma kladie maximálny dôraz na kvalitu, spoľahlivosť a korektný prístup. Za profesionálnu firmu hovoria výsledky a stovky spokojných zákazníkov. V oblasti elektrických prípojok vzduchom sa pohybuje už dlhé roky a služby ponúka za rozumnú cenu. Pri montáži či rekonštrukcii elektrickej prípojky profesionáli pracujú svižne a nevytvárajú zbytočné prestoje. Pred jej odovzdaním všetko skontrolujú a premerajú v rámci revízie. Do rúk dostanete kompletnú dokumentáciu vrátane projektu pre distribučnú spoločnosť a revíznej správy. Pri všetkých prácach je nutné držať sa projektu.
