Zabezpečenie prístupu k pitnej vode je pre každú nehnuteľnosť kľúčové. Vodovodná prípojka predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Vodomerná šachta pritom zohráva nezastupiteľnú úlohu ako prístupový a revízny priestor pre vodomer a prípojku. Správne umiestnenie a dôkladné osadenie vodomernej šachty sú preto základom pre dlhodobo spoľahlivé a bezproblémové zásobovanie vodou. Tento článok poskytne komplexný pohľad na proces výberu miesta, výkopu, prípravy podkladu, samotného osadenia a zapojenia vodomernej šachty, ako aj právne a technické aspekty súvisiace s vodovodnou prípojkou.

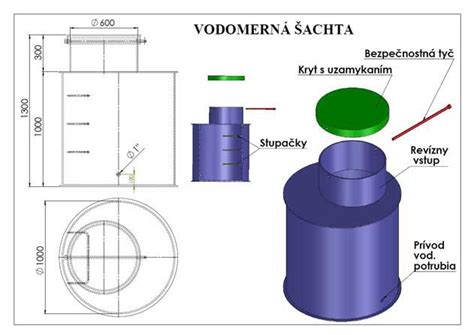

Výber správneho miesta pre osadenie šachty
Prvým a zásadným krokom pri inštalácii vodomernej šachty je výber jej optimálneho umiestnenia. Toto rozhodnutie ovplyvňuje nielen funkčnosť celej prípojky, ale aj bezpečnosť a dostupnosť pre budúcu údržbu. Je dôležité dodržiavať stanovené pravidlá a odporúčania, aby sa predišlo budúcim komplikáciám.
Kľúčové zásady pre výber miesta
- Dostupnosť poklopu: Poklop šachty by mal zostať ľahko prístupný pre účely kontroly a údržby vodomeru. Zároveň je však potrebné zvážiť zabezpečenie proti prístupu nepovolaných osôb, najmä detí. V takýchto prípadoch je vhodné zvážiť možnosť uzamykania poklopu.
- Vzdialenosť od stavby: Šachtu by ste nemali osadzovať v tesnej blízkosti stavby alebo budovy. Dodržanie dostatočnej vzdialenosti zabráni potenciálnemu poškodeniu základov budovy v prípade technických problémov so šachtou alebo pri výkopových prácach.
- Hladina spodnej vody: Vyhnite sa osadeniu šachty v oblastiach so zvýšenou hladinou spodnej vody. V takom prípade by sa šachta mohla správať ako "plavák", čo by viedlo k jej vytlačeniu zo zeme alebo deformácii dna. Ak však nemáte inú možnosť, je nevyhnutné výkop oddrenážovať do trativodu a poprípade šachtu zabetónovať pre jej stabilizáciu.
- Napojenie na existujúce potrubie: Ak šachtu plánujete použiť na rozdelenie existujúceho vodovodného potrubia, jamu vykopete priamo nad ním.
- Napojenie na vŕtanú studňu: V prípade napojenia na vŕtanú studňu je ideálne umiestniť šachtu priamo na vrt. V opačnom prípade by miesto osadenia mal určiť poverený stavebník.
Pri výbere miesta je dôležité brať do úvahy aj sezónne vplyvy, ako sú obdobia dažďov, kedy môže byť pôda mäkká a okraje vykopanej jamy sa môžu zosúvať. Taktiež je potrebné počítať s možnou dlhšou dodacou lehotou pre samotnú šachtu, najmä počas stavebnej sezóny, kedy je dopyt vyšší.

Výkop jamy a príprava podkladu

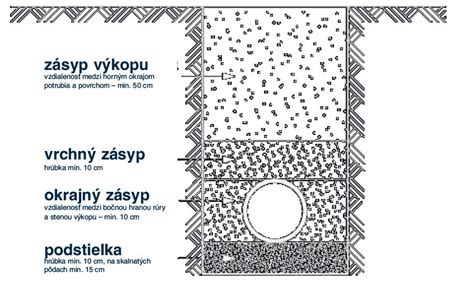

Po výbere vhodného miesta nasleduje samotný výkop jamy pre vodomernú šachtu. Dôležité je dodržať správne rozmery, ktoré zabezpečia dostatočný priestor pre manipuláciu a následný zásyp.
Rozmery výkopu
- Jama by mala byť minimálne o 25 centimetrov väčšia ako priemer vybranej šachty.
- Hĺbka výkopu by mala presahovať výšku šachty o minimálne 10 centimetrov.
- Tvar jamy závisí od spôsobu kopania. Pri ručnom kopaní sa môžete pokúsiť o kruhový tvar, zatiaľ čo pri použití bagra je tvar závislý od zručnosti obsluhy. Tvar jamy následne ovplyvňuje množstvo potrebného obsypového materiálu.
Príprava lôžka
Pred samotným osadením šachty je kľúčové dôkladne pripraviť podklad na dne jamy. Tento krok je nevyhnutný pre zabezpečenie stability a dlhodobej funkčnosti šachty.
- Pre šachty s priemerom do 127 cm: V tomto prípade sa pripravuje tzv. lôžko.
- Pre šachty väčších rozmerov: Je potrebné použiť železobetónovú platňu o hrúbke minimálne 10 cm.
Kvalitná príprava lôžka alebo platne zabráni prepadaniu šachty v budúcnosti a zabezpečí pevné a rovné dno.

Typy vodomerných šácht a ich charakteristiky
Na trhu existuje niekoľko typov vodomerných šácht, ktoré sa líšia konštrukciou, spôsobom inštalácie a určením. Voľba správneho typu závisí od konkrétnych podmienok a požiadaviek. Vodomerná šachta je určená ako revízny priestor na osadenie jedného, prípadne dvoch vodomerov. Je riešením pre rodinné domy s vodomerom umiestneným mimo dom a pre líniové stavby vodovodov. Konštrukcia vodomernej šachty je valcového tvaru s dvojitým kónickým zúžením. Táto patentovaná konštrukcia bola vyvinutá pri úspešnom hľadaní maximálnej odolnosti proti hydrogeologickým tlakom.
| Typ šachty | Charakteristika |
|---|---|
| Vodomerná šachta SOFT | Tento typ je určený na obetónovanie. Využíva sa najmä v prípadoch, kedy je potrebná zvýšená statická odolnosť, napríklad pri umiestnení šachty v pojazdnej komunikácii. |
| Vodomerná šachta HARD | Ide o samonosnú konštrukciu, ktorá nevyžaduje dodatočné obetónovanie pri inštalácii do terénu. |
| Vodomerná šachta UNIVERSAL | Taktiež samonosná šachta, určená do náročnejších hydrogeologických podmienok. |
Väčšina plastových vodomerných šácht je valcového tvaru s dvojitým kónickým zúžením. Táto patentovaná konštrukcia je navrhnutá pre maximálnu odolnosť proti hydrogeologickým tlakom. Šachty sú štandardne vybavené samosvornými vodotesnými mechanickými prestupmi pre privedenie prípojky k vodomeru, najčastejšie DN 32. Vodomerná šachta je vybavená ľahkým plastovým poklopom, ktorý je možné, na základe požiadavky zákazníka, nahradiť poklopom záťažovým. Plastovú šachtu je potom možné umiestniť napr. do komunikácie. Pre pohodlný prístup k vodomeru sú šachty vybavené rebríkom s antikoróznou úpravou. Veľkosť vnútorného priestoru vodomernej šachty je optimalizovaný pre pohodlnú manipuláciu obsluhy. Vodomerná šachta disponuje pochôdznym poklopom, schodíkmi a má umiestnené 2 prestupy na PE potrubie DN pripojenia (mm) 32 (1″). Je hermetická, čo znamená že je absolútne vodotesná. Konštrukcia plastovej vodomernej šachty zaisťuje kvalitnú ochranu a dobrú prístupnosť vodomeru po celý rok.

Postup osadenia a zapojenia vodomernej šachty

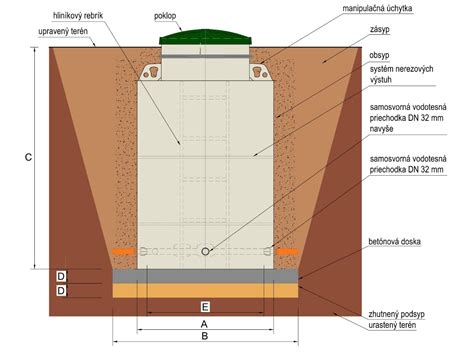

Po príprave podkladu nasleduje samotné osadenie a zapojenie šachty. Tento proces si vyžaduje presnosť a dodržanie postupnosti krokov. Vodomerná šachta sa osadzuje do výkopu stanovenej hĺbky na vodorovný podklad vytvorený armovanou betónovou doskou alebo zhutneným podsypom vhodnej štruktúry. Následne sa vykoná ukotvenie plastovej šachty vhodným spôsobom, napríklad pribetónovaním. Parametre kotvy a spôsob jej vykonania sa volí s ohľadom na súčasné a predpokladané budúce hydrogeologické podmienky. Šachta sa inštaluje pod terén a slúži pre umiestnenie vodomeru v nemrznúcej hĺbke.
- Príprava lôžka/platne: Na dno jamy sa sypú vrstvy jemnejšieho štrku (napr. 4/8), ktoré sa pravidelne zhutňujú. Po dosiahnutí požadovanej výšky a rovnosti lôžka (cca 10-15 cm) sa naň opatrne usadí šachta.
- Zapojenie prestupov: Ak sú súčasťou šachty prestupy pre hadice, je potrebné ich vnútri povoliť v protismere hodinových ručičiek, až kým nespadnú modré poistné matice. Následne sa odstráni celé vnútro priechodu, aby bolo možné zvonku pretiahnuť hadicu dovnútra šachty. Po pretiahnutí hadíc sa prechod opäť zloží a pevne dotiahne, čím sa zabezpečí vodotesnosť.
- Pripojenie na vŕtanú studňu (ak relevantné): V prípade napojenia na vŕtanú studňu sa najprv skráti rúra vrtu tak, aby zasahovala zhruba 15 cm od dna šachty. Koniec rúry sa jemne namastí a šachta sa nasadí priamo na vrt cez pripravený prechod v jej dne.
- Pripojenie hadice a prívodu: Po osadení šachty a pripojení na vrt (ak je to relevantné) sa pripojí hadica pre vývod vody a prípadne elektrický prívod.
- Inštalácia vodomeru: Hadice sa jednoducho prestrčia z vonku dovnútra šachty cez prestupy, zaistia maticami a medzi ich konce sa zapojí vodomer.
Ako pripojiť inštalatérske práce na VAŠEJ strane vodomera
Zásyp šachty
Po úspešnom zapojení šachty a všetkých jej komponentov nasleduje fáza zásypu. Tento proces je dôležitý pre stabilizáciu šachty a ochranu pred vonkajšími vplyvmi.
- Materiál zásypu: Používa sa štrk jemnejšej frakcie (napr. 4/8 alebo 8/16).
- Postup: Zásyp sa realizuje v pravidelných vrstvách, ktoré je potrebné dôkladne zhutňovať. Tým sa zabráni neskoršiemu usadaniu obsypu.
- Vrchná vrstva: Šachta sa zasýpa až približne 15 cm pod vrch. Na vrchnú vrstvu sa potom použije hlina alebo zámková dlažba, v závislosti od povrchu terénu.
- Špeciálne úpravy: Pri úpravách na prejazd automobilu je nutné nad šachtou vybudovať betónovú roznášaciu platňu, ktorá je väčšia ako okraje jamy. Tento postup je potrebné konzultovať s dodaným návodom k šachte.

Vodovodná prípojka: Legislatíva a technické normy
Zabezpečenie vodovodnej prípojky a jej správne fungovanie je regulované legislatívou a technickými normami. Pochopenie týchto aspektov je kľúčové pre hladký priebeh celého procesu.
Zákonné rámce a normy
- Zákon č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách: Tento zákon definuje vodovodnú prípojku ako technickú infraštruktúru a ustanovuje pravidlá pre jej výstavbu a prevádzku.
- Stavebný zákon (č. 50/1976 Zb.): Vodovodná prípojka sa z pohľadu stavebného práva považuje za líniovú stavbu. Pre drobné stavby, kam často patrí aj vodovodná prípojka pre rodinný dom, obvykle postačuje ohlásenie stavebnému úradu.
- Technické normy (STN): Pri projektovaní a realizácii je nevyhnutné dodržiavať príslušné normy, napríklad STN EN 12201 pre PE potrubia alebo STN EN 1401 pre PVC rúry.
- Novela zákona č. 516/2021 Z.z.: Táto novela (účinná od 30.12.2021) priniesla významné zmeny, vrátane ustanovenia, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).

Proces pripojenia na verejný vodovod krok za krokom
Proces pripojenia na verejný vodovod je komplexný a vyžaduje si spoluprácu s dodávateľom vody a príslušnými úradmi.
- Prvotná žiadosť a stanoviská: Najprv kontaktujte dodávateľa vody (vlastníka alebo prevádzkovateľa verejného vodovodu) vo vašej obci a podajte žiadosť o vyjadrenie k možnosti pripojenia na vodovod. K žiadosti priložte situačný nákres trasy prípojky na kópii katastrálnej mapy.
- Projektová dokumentácia (PD): Po kladnom vyjadrení je potrebné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky autorizovaným projektantom pre inžinierske stavby. Projekt musí rešpektovať technické podmienky vodární a príslušné normy.
- Povolenie stavby: Podľa § 55 ods. 2 písm. c) stavebného zákona (č. 50/1976 Zb.) ohlásenie stavebnému úradu postačí pri stavbách technického vybavenia, konkrétne: prípojky stavieb a drobné stavby. V závislosti od rozsahu prác môže byť potrebné stavebné povolenie alebo postačí ohlásenie drobnej stavby na stavebnom úrade.
- Žiadosť o pripojenie a zmluva: Po získaní súhlasu (alebo stavebného povolenia) podajte vlastníkovi vodovodu žiadosť o zriadenie vodovodnej prípojky a uzavrite písomnú zmluvu o pripojení a dodávke vody s vodárenskou spoločnosťou.
- Vytyčovanie sietí a výkopové práce: Pred výkopom je nutné vytýčiť všetky podzemné vedenia (elektrina, plyn, telekomunikácie). Hĺbka ryhy musí dosahovať nezámrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m).
- Napojenie na verejný vodovod: Túto časť môže vykonať výhradne pracovník vodárenskej spoločnosti alebo ním poverená firma.
- Dokončovacie práce a kolaudácia: Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži. Stavebník dokončí zásyp ryhy a uvedie terén do pôvodného stavu. V prípade stavebného povolenia je potrebná kolaudácia.
- Spustenie dodávky vody: Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie.

Náklady, zodpovednosť a údržba
Výstavba vodovodnej prípojky je vo väčšine prípadov financovaná žiadateľom (vlastníkom nehnuteľnosti). Náklady zahŕňajú projektovú dokumentáciu, správne poplatky, zemné práce, materiál, armatúry a samotné pripojenie. Vodárenské spoločnosti si účtujú poplatok za zriadenie prípojky a montáž vodomeru.
Novela zákona č. 442/2002 Z.z. uložila vlastníkom verejných vodovodov povinnosť zabezpečovať a hradiť opravy a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve. Údržba a opravy časti prípojky na súkromnom pozemku zostávajú na zodpovednosti vlastníka prípojky. Vodomer je vlastníctvom vodární, ktoré ho pravidelne overujú a vymieňajú na vlastné náklady.
Často kladené otázky
Kto je vlastníkom vodovodnej prípojky?
Vlastníkom je osoba, ktorá ju zriadila na vlastné náklady, v praxi najčastejšie majiteľ pripojenej nehnuteľnosti.
Kto zodpovedá za údržbu a opravy?
Vlastník verejného vodovodu (vodárne) zodpovedá za opravu a údržbu tej časti prípojky, ktorá je umiestnená na verejnom priestranstve. Vlastník nehnuteľnosti zodpovedá za časť na svojom pozemku.
Je potrebné stavebné povolenie na vodovodnú prípojku?
Pre zriadenie vodovodnej prípojky pre rodinný dom obvykle stačí ohlásenie drobnej stavby na stavebnom úrade.
Kto platí za vodomer a jeho výmenu?
Samotný vodomer je vlastníctvom vodárenskej spoločnosti, ktorá zabezpečuje jeho overovanie a výmenu na vlastné náklady.
