Jedna vodovodná prípojka pre dve odberné miesta: Legislatíva, možnosti a výzvy

Zabezpečiť prístup k pitnej vode je pre každú nehnuteľnosť kľúčové. V súčasnej dobe, keď sa čoraz viac zameriavame na optimalizáciu nákladov a efektívnejšie využívanie zdrojov, sa otázka zdieľania infraštruktúrnych prvkov stáva relevantnou. Jednou z takýchto situácií môže byť aj snaha o napojenie dvoch odberných miest na jednu spoločnú vodovodnú prípojku.

Tento scenár, hoci na prvý pohľad jednoduchý, prináša so sebou celý rad technických, legislatívnych a vzťahových výziev, ktoré je potrebné dôkladne zvážiť. Základným princípom, ktorý sa často stretáva s očakávaniami majiteľov nehnuteľností, je zásada "jedna nehnuteľnosť = jedna prípojka". Tento prístup, aj keď sa môže zdať niekedy neefektívny, má svoje opodstatnenie v platnej legislatíve a v praxi vodárenských spoločností.

Ako ukazuje prípad, keď úradník SCVAKU zásadne odmietol pripojenie dvoch rodinných domov do jednej vodomernej šachty s odôvodnením, že „každý RD musí mať vlastnú sachtu“, táto zásada je pevne zakotvená. Namiesto očakávaného zjednodušenia a úspory práce sa tak namiesto jedného poklopu musia budovať dva, čo môže pôsobiť neesteticky a neefektívne. Pochopenie platných pravidiel a možných alternatív je preto nevyhnutné.

Čo je vodovodná prípojka a jej legislatívny rámec

Vodovodná prípojka predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Pod pojmom vodovodná prípojka chápeme úsek potrubia, ktorý spája vnútorný vodovod stavby s rozvádzacou vetvou verejnej vodovodnej siete. Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti, s výnimkou samotného vodomera, ak je osadený. Jej hlavnou funkciou je privádzanie pitnej vody z verejného vodovodu do objektu.

Legislatívne vymedzenie

  • Zákon č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách: Podľa tohto zákona môže byť vodovodná prípojka dokonca považovaná za vodnú stavbu, ak to ustanovuje osobitný predpis (konkrétne § 52 zákona č. 364/2004 Z.z. o vodách).
  • Stavebný zákon: Vodovodná prípojka je považovaná za technickú infraštruktúru, nie za stavbu doplnkovú k domu typu garáž či kôlňa. Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb. Vodovodná prípojka je ale samostatnou líniovou stavbou technickej infraštruktúry.
  • Novela zákona č. 516/2021 Z.z.: Táto novela (účinná od 30.12.2021) priniesla významné zmeny, vrátane ustanovenia, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).
  • Vyhlášky a technické normy (STN): Pri projektovaní vodovodnej prípojky a jej realizácii je nevyhnutné dodržiavať viaceré normy. Normy pre materiály potrubí, ako napríklad STN EN 12201 pre PE potrubia alebo STN EN 1401 pre PVC rúry.

Vlastníkom prípojky je osoba, ktorá ju zriadila na vlastné náklady. V praxi je to väčšinou majiteľ pripojenej nehnuteľnosti. Hranica medzi prípojkou a verejným vodovodom je dôležitá pre určenie zodpovednosti. Verejný vodovod končí rozvádzacou vetvou s uzáverom a miestom napojenia (navŕtavací pás + uzatváracia armatúra), ktoré sú súčasťou verejného vodovodu.

Proces zriadenia vodovodnej prípojky

Zriadenie vodovodnej prípojky je komplexný proces, ktorý si vyžaduje dodržanie legislatívnych postupov a technických noriem.

Schéma procesu pripojenia na verejný vodovod
  1. Prvotná žiadosť a stanoviská: Najprv kontaktujte dodávateľa vody (vlastníka alebo prevádzkovateľa verejného vodovodu) vo vašej obci. Informácie o príslušnej vodárenskej spoločnosti získate na obecnom úrade. Podáte žiadosť o vyjadrenie k možnosti pripojenia na vodovod, ku ktorej priložíte situačný nákres s trasou prípojky na kópii katastrálnej mapy. Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s podmienkami. Zásobovanie vodou, odvádzanie odpadových vôd a nakladanie s odpadovými vodami zo žúmp zabezpečuje samospráva obce. Preto je prvým kontaktom obecný úrad vo svojej obci, ktorý vás bude informovať o konkrétnom dodávateľovi vody z verejného vodovodu. Západoslovenská vodárenská spoločnosť, a. s., už 25 rokov zásobuje takmer 785-tisíc obyvateľov kvalitnou pitnou vodou a spravuje 5 829 km vodovodnej siete v regióne svojej pôsobnosti.
  2. Vypracovanie projektovej dokumentácie (PD): Po kladnom vyjadrení je potrebné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky autorizovaným projektantom pre inžinierske stavby. Projekt musí rešpektovať technické podmienky vodární a príslušné STN normy. Súčasťou PD je situačný výkres, rez s hĺbkou uloženia, detail vodomernej šachty, spôsob napojenia na verejný vodovod a rozpočtový náklad. Projektant musí zapracovať podmienky správcov sietí, napr. ochranné pásma. Na to, že sa bude kopať, musíte upozorniť i telekomunikácie, diaľkové káble, plynárne a elektrozvody, aby mohli vyznačiť presnú trasu ich vedení, z dôvodov nepoškodenia iného vedenia.
  3. Povolenie stavby prípojky: Podľa § 55 ods. 2 písm. c) stavebného zákona (č. 50/1976 Zb.) ohlásenie stavebnému úradu postačí pri stavbách technického vybavenia, konkrétne: prípojky stavieb a drobné stavby. Podrobnosti sú ďalej vymedzené vo vyhláške MVRR SR č. 453/2000 Z. z. Je to jednoduchá prípojka vedená na krátku vzdialenosť, bez zložitých technických zásahov. Pri uzatváraní zmluvy musíte postupovať v súlade so stavebným zákonom, pretože prípojka je drobná stavba a má doplnkovú funkciu k hlavnej stavbe. Kedy už nestačí ohlásenie: 1/ ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia), 2/ ak sa prípojka buduje súčasne s novou stavbou.
  4. Žiadosť o pripojenie a zmluva: Po získaní súhlasu (alebo stavebného povolenia) podáte vlastníkovi vodovodu žiadosť o zriadenie vodovodnej prípojky. Vodárenská spoločnosť uzavrie so žiadateľom písomnú zmluvu o pripojení a dodávke vody. Zmluva obsahuje podmienky dodávky vody, technické parametre, výšku vodného a stočného, a hranicu zodpovednosti. Na uzavretie zmluvy sú potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti, prípadne zmluvy o vecnom bremene.
  5. Vytyčovanie sietí a výkopové práce: Pred výkopom je nutné vytýčiť všetky podzemné vedenia (elektrina, plyn, telekomunikácie). Hĺbka ryhy musí dosahovať nezámrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m). Výkop musí spĺňať bezpečnostné požiadavky. Stavebník vybuduje vodomernú šachtu alebo pripraví prestup cez stenu domu.
  6. Napojenie na verejný vodovod: Túto časť môže vykonať iba pracovník vodárenskej spoločnosti alebo ňou poverená firma. Používa sa navrtávací pás s uzáverom (prípojkový ventil). Vodárenská spoločnosť namontuje prípojkové armatúry, vrátane vodomernej zostavy, a vykoná tlakovú skúšku potrubia.
  7. Dokončovacie práce a kolaudácia: Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži. Stavebník dokončí zásyp ryhy a uvedie terén do pôvodného stavu. Ak bola prípojka realizovaná na stavebné povolenie, je potrebná kolaudácia; pri drobnej stavbe zvyčajne nie.
  8. Spustenie dodávky vody: Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie. Odberateľ platí za vodné a stočné podľa odpočtov vodomeru a cien regulovaných ÚRSO. Cena za dodávku pitnej vody z verejného vodovodu a cena za odvádzanie odpadovej vody (tzv. vodné a stočné regulované) stanovuje Úrad pre reguláciu sieťových odvetví. Cena sa určuje pre každý regulovaný subjekt (poskytovateľ týchto služieb) zvlášť. Ako nový odberateľ pitnej vody musíte vlastníkovi verejného vodovodu alebo verejnej kanalizácie oznámiť zmenu vlastníckeho práva k nehnuteľnosti.

Poznámka: Konkrétny postup sa môže mierne líšiť podľa interných pravidiel vodárenských spoločností.

Ako navrhnúť systém zásobovania vodou - 1. časť

Zdieľanie jednej vodovodnej prípojky pre dve odberné miesta: Výzvy a možnosti

Otázka, či je možné mať jednu vodovodnú prípojku pre dve odberné miesta, napríklad pre dva rodinné domy, je častou dilemou. Ako už bolo spomenuté v úvode, úradníci vodárenských spoločností (napr. SCVAKU) sa zvyčajne striktne držia zásady, že „každý RD musí mať vlastnú šachtu“ a teda aj vlastnú prípojku. Zásadou je jedna nehnuteľnosť = jedna prípojka.

Právne a vlastnícke vzťahy pri zdieľanej prípojke

Základným predpokladom pre akékoľvek riešenie je pochopenie právnych a vlastníckych vzťahov. Legislatíva v oblasti vodovodov a kanalizácií sa zameriava na princíp "jedna nehnuteľnosť = jedna prípojka". Napriek tomu, existujú možnosti, ako toto pravidlo obísť, najmä prostredníctvom podružných vodomerov alebo individuálnej dohody s dodávateľom vody.

  • Dva domy na jednej parcele: V prípade dvoch domov na jednej parcele, ktoré sú v spoločnom vlastníctve, napríklad dvoch bratov, je situácia menej komplikovaná z pohľadu vlastníctva pozemku. Avšak, ak ide o dva samostatné byty v jednom dome, alebo dva domy s rozdielnym vlastníctvom, nastávajú komplikácie.
  • Prepísanie prípojky: V jednom z prípadov, kde jeden z majiteľov odmietol platiť za vodu, si druhý sused nechal prípojku prepísať len na seba. V tomto prípade vzniká otázka, či má druhý majiteľ nárok na prístup k existujúcej prípojke, ak tá pôvodne slúžila obom.

Technické možnosti napojenia jednej prípojky na viacero odberných miest

Technicky je možné napojiť viacero odberných miest na jednu hlavnú prípojku, avšak s určitými obmedzeniami a požiadavkami.

Schéma rozdelenia vody s podružnými vodomermi
  • Podružné vodomery: Jednou z najčastejších metód, ako rozdeliť spotrebu vody medzi viacerých odberateľov pri jednej hlavnej prípojke, je inštalácia podružných vodomerov. Tento systém je bežný najmä v bytových domoch, kde je jedno číslo popisné. Hlavný vodomer, ktorý je v majetku dodávateľa vody, meria celkovú spotrebu. Na odbočke k jednotlivým bytom alebo domom sa potom nainštalujú podružné vodomery. Tieto merajú spotrebu konkrétneho odberateľa a umožňujú tak spravodlivé rozdelenie nákladov. Je dôležité, aby boli všetky vodomery, vrátane podružných, pravidelne kontrolované a overované, aby sa zabezpečila presnosť merania. Vlastníctvo a zodpovednosť za podružný vodomer sa líši v závislosti od dohody.
  • Odbočky a rozvody vo vnútri objektu: V prípade, že je už existujúca prípojka a je potrebné ju rozdeliť na dva samostatné domy, je technicky možné vykonať odbočku čo najbližšie ku vstupu potrubia do domu. Z tejto odbočky sa potom vytvorí samostatný rozvod pre druhé odberné miesto. Toto riešenie si vyžaduje precízne plánovanie a realizáciu, aby sa predišlo stratám vody a zabezpečila sa dostatočná tlaková hladina pre oba systémy.

Potenciálne problémy a konflikty

Okrem technických a legislatívnych aspektov, zdieľanie vodovodnej prípojky prináša aj riziko vzniku konfliktov medzi užívateľmi.

  • Spory o náklady a spotrebu: Ak nie sú náklady na vodu rozdelené transparentne a spravodlivo, môžu vzniknúť spory. V prípade dvoch bratov, ktorí chcú ušetriť na paušálnych platbách, je kľúčové, aby sa pred zrušením staršej prípojky a napojením oboch domov na novú dôkladne dohodli na systéme merania a rozdeľovania nákladov.
  • Právne spory a „prepredávanie energie“: V extrémnych prípadoch by mohlo dôjsť k právnym sporom, či nejde o nedovolené prepredávanie energie, ak by jeden majiteľ odpredával vodu druhému. V tomto kontexte je dôležité poznamenať, že technicky vzaté, sused Vám vodu predávať nemôže, pokiaľ nemá licenciu na prevádzkovanie vodovodu. Môže vám ju však preúčtovať podľa dohodnutých podmienok.
  • Závislosť a nezávislosť odberateľov: V situácii, keď si jeden majiteľ nechal prípojku prepísať len na seba, môže sa druhý majiteľ cítiť závislý. Odmietnutie dohody zo strany jedného vlastníka môže viesť k komplikovaným riešeniam, vrátane požiadavky na preloženie prípojky mimo pozemku.

Technické detaily a požiadavky na vodovodnú prípojku

Správna realizácia vodovodnej prípojky je kľúčová pre jej dlhodobú a bezproblémovú prevádzku. Preto je dôležité dodržiavať špecifické technické požiadavky.

  • Trasa a hĺbka uloženia: Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005. Hĺbka ryhy musí dosahovať nezámrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m). Výkop musí spĺňať bezpečnostné požiadavky.
  • Materiál potrubia: Používajú sa najmä plastové potrubia, typicky PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky komponenty musia mať potravinársky atest.
  • Vodomerná šachta a vodomer: Vodomer sa umiestňuje na začiatok pozemku odberateľa vo vodomernej šachte. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sú cca 1,0 × 1,2 m a hĺbka 1,5-1,8 m. Pri budovaní vodovodnej prípojky je samozrejmosťou aj vodomerná šachta, ktorú vám odborníci takisto vykopú a zrealizujú. Vodomer dodáva a montuje výhradne prevádzkovateľ vodovodu. Za vodomerom je spätná klapka. Odberateľ je povinný chrániť vodomer pred mrazom.
  • Ostatné detaily: Po montáži sa vykoná tlaková skúška a spíše protokol. Následne dezinfekcia a preplach potrubia. Prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je zakázané, aby sa zabránilo ovplyvneniu kvality vody v sieti. Vnútorný vodovod musí mať hlavný uzáver.

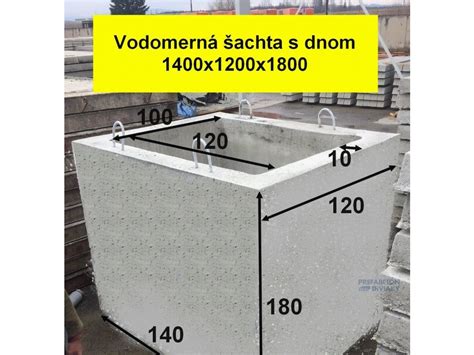

Vodomerná šachta a osadenie vodomeru

Náklady a zodpovednosť za údržbu

Finančná stránka a rozdelenie zodpovednosti za vodovodnú prípojku sú dôležitými aspektmi, ktoré treba zohľadniť.

  • Zriaďovacie náklady: Výstavbu vodovodnej prípojky financuje prevažne žiadateľ (vlastník nehnuteľnosti). Náklady na projektovú dokumentáciu, správne poplatky, zemné práce, materiál potrubia, armatúry, vodomernú šachtu a samotné pripojenie znáša budúci odberateľ. Mnohé vodárenské spoločnosti účtujú poplatok za zriadenie prípojky, napríklad za navŕtanie potrubia a montáž vodomeru. Bežne investuje vlastník nehnuteľnosti do celej prípojky. Vodárne si však účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru). Vo všeobecnosti je vybudovanie prípojky individuálnou investíciou vlastníka domu.
  • Zodpovednosť za opravy: Hoci prípojku platí a vlastní majiteľ nehnuteľnosti, novela zákona č. 442/2002 Z.z. uložila vlastníkom verejných vodovodov povinnosť zabezpečovať a hradiť opravy a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve. Údržba a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostávajú na zodpovednosti vlastníka prípojky. Ak dôjde k úniku vody na prípojke pred vodomerom, opravu by mala vykonať a uhradiť vodárenská spoločnosť (za predpokladu, že poruchu odberateľ bezodkladne nahlási).
  • Vodomer: Samotný vodomer je vlastníctvom vodární, ktoré ho udržiavajú, overujú a vymieňajú na vlastné náklady.

Alternatívne scenáre: Vlastná studňa pre viacero odberných miest

V niektorých prípadoch, najmä v lokalitách s obmedzeným prístupom k verejnej vodovodnej sieti, môže byť alternatívou zriadenie vlastnej studne. Zdieľanie jednej studne dvoma domami má svoje výhody, ako napríklad nižšie zriaďovacie a prevádzkové náklady. Prináša však aj značné nevýhody:

  • Možné konflikty: Spory medzi susedmi o priestor, elektrinu, alebo samotný prístup k vode.
  • Problémy s predajom nehnuteľnosti: Zdieľaná infraštruktúra môže komplikovať predaj jednej z častí.
  • Chyby vo výpočte prietoku: Nedostatočný výpočet kapacity studne môže viesť k nedostatku vody pre všetkých.
  • Technická náročnosť: Studňa pre dva domy vyžaduje špeciálne vybavenie, ako sú kesóny, a inštaláciu viacerých vodomerov, čo môže byť komplikované.

Existujú rôzne schémy pripojenia vody zo spoločnej studne, vrátane použitia jedného alebo dvoch čerpadiel a hydraulických akumulátorov, v závislosti od vzdialenosti domov a požadovaného prietoku. Výpočet prietoku studne je kľúčový, aby jeho kapacita prevýšila celkovú priemernú spotrebu všetkých užívateľov a aby sa predišlo riziku "suchého chodu" čerpadla.

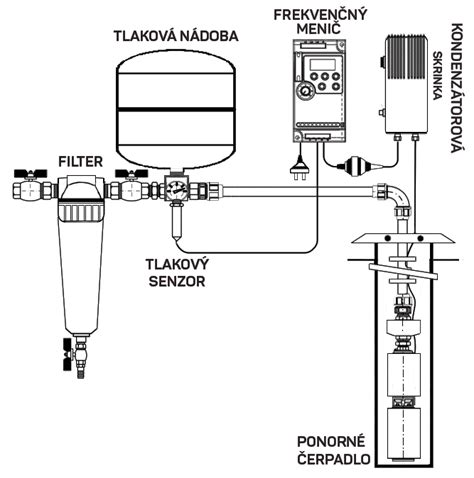

Schéma pripojenia dvoch domov na studňu

Často kladené otázky

Hoci vodovodnú prípojku platí a vlastní majiteľ nehnuteľnosti, prevádzka a údržba podliehajú prísnym pravidlám. Prinášame odpovede na najčastejšie otázky:

1. Kto je vlastníkom vodovodnej prípojky?

Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady v súlade s podmienkami prevádzkovateľa vodovodu, čo je v praxi najčastejšie majiteľ pripojenej nehnuteľnosti.

2. Kto zodpovedá za údržbu a opravy vodovodnej prípojky?

Zodpovednosť je rozdelená. Vlastník verejného vodovodu (vodárne) zodpovedá za opravu a údržbu tej časti prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom).

3. Je potrebné stavebné povolenie na vodovodnú prípojku?

Pre zriadenie vodovodnej prípojky pre rodinný dom obvykle stačí ohlásenie drobnej stavby na stavebnom úrade (obci), ak spĺňa podmienky drobnej stavby.

4. Kto platí za vodomer a jeho výmenu?

Samotný vodomer je vlastníctvom vodárenskej spoločnosti. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady.

tags: #jedna #pripojka #vody #na #dve #odberne
