Komplexný Sprievodca Elektrickými Prípojkami: Typy, Proces a Kľúčové Aspekty

Elektrická prípojka patrí medzi najhlavnejšie časti stavby. Je to srdce domu, bytu či iného objektu a predstavuje jeden z najdôležitejších inžinierskych pripojení. Pri realizácii elektrickej prípojky je dôležité postupovať podľa zásad a smerníc, ktoré distribútor uvádza v zmluve o pripojení. Pri stavbe nového domu, rekonštrukcii strechy či elektroinštalácie, vrátane hlavného rozvádzača, sa nevyhnutne stretnete s potrebou novej elektrickej prípojky.

Elektrická prípojka nie je len jednoduchý kábel, skrinka a elektromer; je to komplexný proces, ktorý si vyžaduje pozornosť k detailom a dodržiavanie noriem. Pre súkromných odberateľov, ako sú majitelia rodinných domov, znamená elektrická prípojka nielen dodávku elektriny pre bežnú prevádzku, ale aj možnosť napájania stavebných strojov a nástrojov počas výstavby. Norma STN 33 3320 definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok a stanovuje podmienky na pripojenie na rozvodné zariadenia dodávateľa elektriny. Elektrická prípojka začína odbočením od zariadenia verejného rozvodu elektrickej energie smerom k odberateľovi.

Elektrická prípojka - schéma zapojenia

Základné Typy Elektrických Prípojok

V bežných podmienkach sa stretávame s dvoma hlavnými druhmi elektrických prípojok, ktoré sa ďalej delia podľa spôsobu uloženia a iných kritérií. Elektrické prípojky NN sú nízkonapäťové prípojky, ktoré slúžia na spojenie nízkonapäťového distribučného systému s nízkonapäťovými zariadeniami. Tieto prípojky sú obvykle pripojené k transformátoru, ktorý znižuje vysoké napätie z elektrickej siete na nízke napätie, bezpečné pre použitie v domácnostiach a priemyselných podnikoch. Sú kľúčovým prvkom elektroinštalácie, bez ktorého by nebolo možné pripojiť elektrinu do budov. Elektrické prípojky NN možno rozdeliť podľa niekoľkých kritérií, pričom najčastejšie delenie je podľa spôsobu uloženia.

Vzdušné Prípojky

V minulosti bolo vzdušné vedenie bežným riešením pre pripojenie objektov k elektrickej sieti. V tomto prípade sa elektrická energia privádza pomocou vodičov vedených nad zemou, zvyčajne na stĺpoch. Prípojka môže byť realizovaná pomocou holých vodičov, izolovaných vodičov alebo závesného kábla. Minimálne prierezy vodičov elektrickej vzdušnej prípojky sú AlFe 16 mm2 pri holých vodičoch a 16 mm2 pri závesných kábloch. Použitie holých vodičov je dovolené len v odôvodnených prípadoch a so súhlasom dodávateľa elektrickej energie.

Časť prípojky od posledného podperného bodu (strešníka, konzoly do múra a pod.) do prípojkovej skrine má byť čo najkratšia, prednostne vyhotovená káblom. Kábel ani izolované vodiče nesmú byť prerušované ani nastavované. Pri vzdušných prípojkách je dôležité umiestnenie prípojkovej skrine na verejne prístupné miesto, prednostne na stĺpe rozvodu elektrickej energie. Vedenie od prípojkovej skrine k elektromerovému rozvádzaču sa považuje za prívod. Ak kábel odbočuje zo vzdušného vedenia, musí byť na stĺpe chránený voči mechanickému poškodeniu minimálne do výšky 2,5 metra a v mieste zaústenia musí byť riadne utesnený voči zatekaniu vody. Úlohou elektrikára je potom osadiť na stĺp ochrannú trubku, natiahnuť kábel do elektromerového rozvádzača, osadiť ho a zapojiť káblový vývod do domu.

Vzdušná elektrická prípojka

Zemné (Káblové) Prípojky

Elektrická prípojka v zemi predstavuje moderné a esteticky príjemnejšie riešenie, keďže káble sú vedené pod povrchom a nie sú viditeľné stĺpy či vedenia. Pri riešení novostavieb, ale aj pri rekonštrukciách, sa preferuje vyhotovenie elektrickej prípojky v zemi. Tento typ prípojky poskytuje niekoľko výhod, ako sú estetický vzhľad okolia bez rušivých prvkov, vyššia bezpečnosť vďaka lepšej ochrane káblov pred vonkajšími vplyvmi a menšie riziko mechanického poškodenia, napríklad silnými vetrami. Káble sú zakopané pod povrchom a pripojené k hlavnému distribučnému systému.

Proces inštalácie prípojky v zemi zahŕňa plánovanie a získanie povolení, výkopové práce, pokládku káblov v ochranných rúrach a následné pripojenie a testovanie. Pre tento typ prípojky sa často používa kábel s označením AYKY-J 4×16 (hliník) alebo CYKY-J 4×10 (meď), pričom sa aj pri jednofázovom odbernom mieste ťahá kábel na tri fázy ako rezerva do budúcnosti. Je dôležité dodržiavať bezpečnostné opatrenia pri inštalácii a údržbe, aby sa minimalizovalo riziko úrazu elektrickým prúdom alebo požiaru. Inštalácia by mala byť vykonávaná iba kvalifikovanými elektrikármi a pravidelná údržba podľa predpísaných postupov. Vodiče elektrických prípojok NN sú navzájom oddelené izolačnými materiálmi, aby sa minimalizovalo riziko poškodenia a skratu. Elektrické prípojky NN sú zvyčajne spojené s elektrickým rozvádzačom alebo prepínačom, aby sa mohlo ovládať množstvo elektrickej energie dodávanej do jednotlivých zariadení.

Zemná elektrická prípojka - uloženie kábla

Proces Získania Elektrickej Prípojky Krok za Krokom

Zriadenie novej elektrickej prípojky je proces, ktorý si vyžaduje systematický postup a dodržiavanie stanovených krokov. Hoci sa detaily môžu mierne líšiť v závislosti od konkrétnej distribučnej spoločnosti a typu prípojky, základná postupnosť zostáva podobná.

1. Žiadosť o pripojenie

Prvým krokom je podanie žiadosti o pripojenie na príslušnú distribučnú spoločnosť. Na Slovensku pôsobia tri hlavné distribučky: Západoslovenská distribučná (ZSD), Stredoslovenská distribučná (SSD) a Východoslovenská distribučná (VSD). Žiadateľ podá žiadosť online sám alebo prostredníctvom zastupujúcej osoby. V žiadosti vyplníte potrebné údaje pre dodávateľa elektrickej energie. Na jej vybavenie budete potrebovať príslušné tlačivo, ktoré nájdete na stránkach lokálnej distribúcie, katastrálnu mapu a mapu širších vzťahov. Mal by v nej byť zakreslený náčrt, kadiaľ chcete viesť elektrickú prípojku. Potom nasleduje výber, či sa bude jednať o jednofázovú alebo trojfázovú prípojku (klasika je trojfázová), amperáž hlavného ističa (štandardne sa používa trojfázový 25A) a typ merania (jednotarifné alebo dvojtarifné). Poplatok za pripojenie elektriny je síce vo všetkých podobný, no líši sa podľa hodnoty hlavného ističa. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch, je poplatok štandardizovaný.

2. Návrh zmluvy o pripojení

Váš dodávateľ po spracovaní údajov Vám zašle zmluvu o pripojení odberného elektrického zariadenia, v ktorej sú všetky potrebné údaje k realizácii projektu. Distribučná spoločnosť Vám pošle návrh zmluvy do 30 dní od doručenia žiadosti. V zmluve sú uvedené všetky detaily, ako napríklad parcelné číslo, číslo podperného bodu, z ktorého sa budete napájať (inak povedané číslo stĺpu), a definovanie hlavného istiaceho prvku, ktorý sa umiestňuje v rozvodnej skrinke elektromera (môže ísť napríklad o 25A istič s charakteristikou B).

3. Vypracovanie projektovej dokumentácie

Po podaní žiadosti je potrebné zabezpečiť projekt elektrickej prípojky. Projektová dokumentácia je mimoriadne dôležitou súčasťou celej realizácie elektrickej prípojky. Práve táto dokumentácia sa zameriava na to, aby sa dodržali všetky platné normy v danom čase a aby ste vedeli detailne dať vyhotoviť prípojku odborníkom. Tento dokument slúži projektantovi ako základný kameň pri tvorbe projektu elektrickej prípojky. Projektová dokumentácia by mala obsahovať všetky dôležité časti, ako napríklad nákresy vedenia vodiča a trasy, nákres schémy tarifu, popis vodičov, ktoré vám budú napájať elektromer a objekt, podrobný popis osadenia elektromera a uzemnenie elektromera. Cena za takýto projekt začína približne na 80 €. Projekt môže vypracovať buď projektant, revízny technik, alebo inak odborne spôsobilá osoba. Projektová dokumentácia obsahuje technickú správu, výkresovú časť a protokol o určení vonkajších vplyvov. Podľa tejto projektovej dokumentácie sa elektrická prípojka vyhotoví.

Projektová dokumentácia elektrickej prípojky

4. Podpis zmluvy a úhrada poplatku

Ak distribučná spoločnosť nebude mať k projektovej dokumentácii žiadne námietky, pristúpite k podpisu zmluvy o pripojení. Podpis zmluvy o pripojení sa taktiež dá realizovať elektronicky cez distribučný portál danej distribučnej spoločnosti. Zmluvu treba podpísať najneskôr do 75 kalendárnych dní od podania žiadosti. V zmluve o pripojení budete mať vyčíslený aj poplatok za pripojenie, spolu s číslom bankového účtu a variabilným symbolom a dátumom splatnosti. Po uhradení poplatku za pripojenie môžete považovať zmluvu za uzatvorenú.

5. Príprava odberného miesta

Táto fáza zahŕňa viacero krokov. V prvom rade je potrebné ohlásenie drobnej stavby na príslušnom obecnom úrade. Ak cez vaše budúce odberné miesto idú nejaké iné káble distribučnej spoločnosti, je potrebné si dať vytýčiť trasu daných káblov. Žiadosť o vytýčenie existujúceho NN vedenia je možné podať takisto online cez distribučný portál distribučnej spoločnosti. Neónovým sprejom Vám distribučná spoločnosť vytýči, kadiaľ idú ich káble, a v tom úseku je potrebné robiť výkopové práce s maximálnou opatrnosťou, aby sa nepoškodilo jestvujúce vedenie. Takisto je treba požiadať o vytýčenie trás všetkých spoločností, ktorých vedenia idú cez vaše budúce odberné miesto (napríklad plynárne, poskytovateľ internetu a pod.).

Ak už budete mať jestvujúce trasy vytýčené (zvyčajne to je 7-10 kalendárnych dní od podania žiadosti), môžete pristúpiť k výkopovým prácam. Jama (kanál) na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80cm a šírka býva zvyčajne 20 - 30 cm. Ak budete mať jamu vykopanú, môžete pristúpiť k ukladaniu kábla. Kábel odporúčame dať do chráničky, ktorá chráni kábel pred mechanickým poškodením. Ako prívodný kábel k elektromerovému rozvádzaču sa v drvivej väčšine používa hliníkový kábel s označením AYKY. Ak budete mať jednotarifné meranie, ukladáte iba hlavný prívodný kábel. Ak budete mať dvojtarifné meranie, ku hlavnému prívodnému káblu ukladáte ešte aj druhý kábel (väčšinou CYKY-J3x1,5). Veľkosť chráničky si treba zvoliť v závislosti od typu kábla a merania.

Keď budete mať kábel v chráničke uložený v jame, treba uzemniť elektromerový rozvádzač pásovinou. Elektromerový rozvádzač musí byť uzemnený a jeho zemný odpor nesmie presahovať 5 Ohm. Uzemnenie sa vykonáva pomocou pásoviny, ktorá sa kladie na dno výkopu v dostatočnej vzdialenosti od silového vodiča, najčastejšie po celej dĺžke a v niektorých prípadoch sa aj spája s Hlavnou Uzemňovacou svorkou v dome. Tu je nutné znovu pripomenúť, že túto časť musí realizovať profesionálna firma, ktorá si daný zemný odpor odmeria a v prípade vysokého zemného odporu musí prijať opatrenia na zabezpečenie optimálneho zemného odporu. Po tejto vrstve sa ukladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Po uložení výstražnej fólie môžete celú jamu kompletne zasypať. Na oboch stranách výkopu je potrebné nechať kábel trčať pre pripojenie na stĺp alebo pripájacej skrine vedľa stĺpu a do elektromerového rozvádzača v potrebnej dĺžke.

Elektromerový rozvádzač musí byť vyhotovený v oplotení alebo na hranici pozemku tak, aby bol kedykoľvek prístupný. Umiestnenie podlieha presnému definovaniu zo strany projektanta. Spodný okraj skrine má byť 0,6 m nad definitívne upraveným terénom. Ak sa na pripojenie objektu použije elektromerový rozvádzač s prípojkovou skriňou, je potrebné dodržať ustanovenie čl. 4.6.8 normy [304], aby najmenšia výška stredu okienka elektromera bola 0,7 m nad definitívne upraveným terénom. V mieste rozdelenia na sústavu TN-S musí byť zhotovený na prípojnici PE (svorke PE) uzemňovací prívod na uzemňovač s hodnotou uzemnenia max. do 15 Ω. V bode rozdelenia musia byť na pripojenie ochranných a neutrálnych vodičov samostatné svorky alebo prípojnice. V každej budove musí byť zhotovené hlavné pospájanie, na ktoré sa musí pripojiť hlavný ochranný vodič, hlavný uzemňovací vodič, hlavná uzemňovacia svorka a cudzie vodivé časti. Ak máte osadený a zapojený elektromerový rozvádzač elektrikárom a uložený a zasypaný kábel v zemi, pristupujete k ďalšiemu kroku.

Zapojenie rozvádzača

6. Revízia prípojky

Po zhotovení technickej časti je potrebné vykonať Odbornú Prehliadku a Odbornú Skúšku (Revíziu). Ďalším krokom bude revízia elektrickej prípojky od elektrikára. Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Je to doklad, ktorý vystaví revízny technik a odzrkadľuje skutočnosť prípojky. Revízna správa elektrickej prípojky obsahuje záznam o meraniach, ako napríklad meranie izolačného stavu vodičov alebo odpor uzemnenia. Tieto merania sú veľmi dôležité, nakoľko preverujú, či je vyhotovenie v súlade s platnými normami Slovenskej republiky. Revíznu správu vykonáva kvalifikovaná osoba s príslušným vzdelaním “paragraf 24”, ktorá vykoná odbornú skúšku a odbornú prehliadku elektrickej prípojky. Po dodaní revízie elektrikárom pristupujete k predposlednému bodu realizácie elektrickej prípojky.

7. Pripojenie k distribučnej sieti a montáž elektromera

Distribučná spoločnosť na základe informácie od Vás o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (prípojky) - najčastejšie je to poistková skrinka na stĺpe pri vzdušnom vedení, rozpojovacia istiaca skriňa pri zemnom káblovom vedení a pod., najneskôr do termínu uvedeného v Zmluve o pripojení. Samotné pripojenie na distribučnú sieť realizuje Váš dodávateľ. V stanovenom čase podľa dohody k Vám pracovníci distribučnej siete prídu zapojiť kábel, ktorý je pripravený na zapojenie na podpernom bode podľa zmluvy o pripojení. Po lopate povedané, prídu Vás pripojiť do sústavy a namontujú Vám elektromer.

8. Výber dodávateľa elektriny

Teraz Vám už zostáva iba posledný krok, a to výber dodávateľa elektrickej energie. Po pripojení k distribučnej sieti si musíte vybrať dodávateľa elektrickej energie. Na Slovensku pôsobí viacero dodávateľov, a preto je vhodné porovnať ich ponuky a uzatvoriť s vybraným dodávateľom zmluvu o dodávke elektriny.

Tarify Merania: Jednotarifné a Dvojtarifné

Pri elektrickej prípojke sa rozlišuje medzi jednotarifným a dvojtarifným meraním. Rozdiel medzi týmito druhmi prípojok nie je každému jasný, avšak ide o spôsob napájania objektu a odber z distribučnej siete. V neposlednom rade je tu rozdiel aj v type elektromerovej skrinky.

Jednotarifné meranie

Jednotarifné meranie je zjednodušene povedané to, že platíte v každej sekunde dňa rovnakú cenu za elektrickú energiu. Cena sa nezvyšuje ani neznižuje počas celého dňa. Je to teda spôsob odberu elektrickej energie za konštantnú cenu. Elektromerová skrinka pri jednotarifnom meraní spotreby elektrickej energie je v zásade menšia.

Dvojtarifné meranie

Dvojtarifné meranie znamená, že neplatíte počas dňa 24 hodín stále rovnakú sadzbu za elektrickú energiu. Ste rozdelení do dvoch tzv. taríf. Ľudovo sa tomu u nás na Slovensku hovorí denný a nočný prúd. Samotná táto zvyklosť nám našepkáva, že tu ide o dve rôzne tarify merania. Denná cena je v zásade drahšia ako nočná. Tento druh odberu je vhodný pre domácnosti, firmy alebo väčšie objekty, ktoré majú pomerne veľký odber, nakoľko sa im to oplatí z pohľadu ceny. Tento princíp však neplatí pre bežné domácnosti, keďže nemajú tak veľké odbery. Pri inštalácii dvojtarifného merania spotreby elektrickej energie nastáva pre bežné domácnosti paradox: pokiaľ nemáte veľké odbery, samotné dvojtarifné meranie vás nakoniec vyjde drahšie ako jednotarifné meranie, nakoľko spadnete do inej skupiny odberateľa. Pri dvojtarifnom elektromeri sa inštaluje elektromerová skrinka s väčšími rozmermi ako v prípade jednotarifného odberu.

Pre lepšiu prehľadnosť je možné zhrnúť rozdiely medzi jednotarifným a dvojtarifným meraním do nasledujúcej tabuľky:

Kritérium Jednotarifné meranie Dvojtarifné meranie
Cena elektriny Konštantná počas celého dňa Líši sa (denná sadzba drahšia ako nočná)
Vhodnosť odberateľa Bežné domácnosti, menšie odbery Domácnosti, firmy, väčšie objekty s veľkým odberom
Elektromerová skrinka Menšie rozmery Väčšie rozmery
Ľudový názov N/A Denný a nočný prúd

Dôležité Aspekty a Špecifické Situácie

Umiestnenie elektromerového rozvádzača a prípojkovej skrine

Elektromerový rozvádzač musí byť vyhotovený v oplotení alebo na hranici pozemku tak, aby bol kedykoľvek prístupný. Musí byť uzemnený a jeho zemný odpor nesmie presahovať 5 Ohm. Umiestňuje sa spravidla na hranici odberateľovej nehnuteľnosti tak, aby jej dvere a odnímateľné kryty káblového priestoru boli na verejne prístupnom mieste. Spodný okraj skrine má byť 0,6 m nad definitívne upraveným terénom. Ak sa na pripojenie objektu použije elektromerový rozvádzač s prípojkovou skriňou, je potrebné dodržať ustanovenie čl. 4.6.8 normy [304], aby najmenšia výška stredu okienka elektromera bola 0,7 m nad definitívne upraveným terénom. Elektromerový rozvádzač môže byť buď jednotarifný (menšia skrinka) alebo dvojtarifný (väčšia skrinka). Skrinky môžete kúpiť s okienkom na displej meracieho zariadenia (tzv. hodín) alebo bez. Odporúčame s okienkom, aj keď je cena o niečo drahšia, z dôvodu, že pracovníci, ktorí odpisujú stav elektromera, nemusia zakaždým otvárať a tak mechanicky namáhať súčasti elektromerovej skrinky.

Pri odbočení káblovej prípojky zo vzdušného vedenia sa prípojková skriňa umiestňuje na verejne prístupné miesto, môže byť umiestnená na podpernom bode vzdušného vedenia vo výške 2,5 až 3 m. Kábel na podpernom bode musí byť do výšky minimálne 2,5 m chránený ochrannou rúrkou proti mechanickému poškodeniu. Hlavná domová poistková skrinka HDS (SP), ak je prípojka zhotovená vzdušným vedením (holými vodičmi, izolovanými vodičmi alebo závesným káblom), musí byť plombovateľná a označená značkou podľa STN IEC 60417. Pre káblové vedenie sa používa hlavná domová káblová skriňa. Pre bezpečné vykonávanie obsluhy a prác musí byť pred prípojkovou skriňou voľný priestor minimálnej šírky 0,8 m. V odôvodnených prípadoch, s písomným súhlasom dodávateľa elektrickej energie, je možné prípojkovú skriňu umiestniť v blízkosti odberateľovej nehnuteľnosti, ba dokonca aj na vonkajší obvodový múr. Prípojková skriňa pri novobudovanej stavbe musí byť vždy umiestnená na verejne prístupnom mieste. Pre každý objekt sa má zriadiť len jedna elektrická prípojka.

Rekonštrukcia starších prípojok a ich nevyhnutnosť

Táto problematika je pomerne častá. V starších domoch sa realizovali prípojky zásadne v objektoch, avšak takýto druh umiestnenia elektromera je už dnes minulosťou. Podľa nových STN noriem sa má vyhotovovať elektrická prípojka výhradne na hranici pozemku v plote. Prekládka elektromera prebieha pomerne jednoducho - stačí podať žiadosť u distribučnej spoločnosti, ktorá Vám zašle zmluvné podmienky rovnako ako pri novej prípojke. Nastáva rovnaký postup: vypracovanie projektovej dokumentácie, realizácia, revízna správa a niekedy plán skutočného vyhotovenia. Ak vybavujete elektrickú prípojku pre starší dom, môžete sa stretnúť s tým, že elektromerový rozvádzač a prípojková skrinka vám pri rekonštrukcii prekážajú. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby spĺňala aktuálne normy a požiadavky. Výnimkou nie je ani výmena hlavného ističa či oprava havarijného stavu.

Staré prípojky často trpia opotrebovanými svorkami a hliníkovými vodičmi, ktoré sa uvoľňujú ("tečú"), čo môže viesť k vysokému prechodovému odporu, prehrievaniu a v krajnom prípade k požiaru alebo úrazu elektrickým prúdom. Izolácia prípojky býva tiež často v zlom stave. Tieto aspekty by ste nemali podceňovať a výmenu starej prípojky brať ako nutné zlo. V prípade rekonštrukcií starších objektov môže pôvodná prípojka, často realizovaná ako „strešník“ (elektrická prípojka na streche), už nespĺňať súčasné bezpečnostné a technické požiadavky, a preto je jej obnova nevyhnutná.

Materiály a ich prierezy

Minimálne prierezy vodičov elektrickej vzdušnej prípojky sú AlFe 16 mm2 pri holých vodičoch a 16 mm2 pri závesných kábloch. Použitie holých vodičov je dovolené len v odôvodnených prípadoch a so súhlasom dodávateľa elektrickej energie. Ako prívodný kábel k elektromerovému rozvádzaču sa v drvivej väčšine používa hliníkový kábel s označením AYKY. Ak budete mať dvojtarifné meranie, k hlavnému prívodnému káblu ukladáte ešte aj druhý kábel (väčšinou CYKY-J3x1,5). Pozor na vyhotovenie elektrickej prípojky medeným vodičom! V dnešnej dobe niektoré energetiky toto vyhotovenie nedovoľujú. Množstvo elektrikárov si neuvedomuje, že ak spája medený a hliníkový vodič, nastáva elektrochemická reakcia, ktorá môže spôsobiť veľké problémy, dokonca až požiar. Z toho dôvodu si energetické podniky takmer všetko prispôsobujú na pripojenie hliníkových vodičov.

Stavebný prúd a jeho špecifiká

Pri vybavovaní elektrickej prípojky na pozemok vopred kvôli stavebným prácam (tzv. stavebný prúd) je vhodné zvoliť elektromerový rozvádzač osadený zásuvkami. Tým sa vyhnete nutnosti kupovať alebo si požičiavať samostatný stavebný rozvádzač.

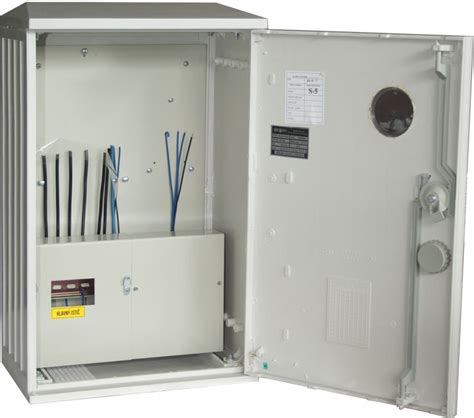

Elektromerový rozvádzač pre stavebný prúd

Elektrická prípojka pre chatu, garáž či záhradu

  • Elektrická prípojka na chatu: Pri pripájaní rekreačných objektov ako sú chaty či záhradné domčeky sa projekt prípojky nelíši od iných stavieb. Rozdiel spočíva najmä vo veľkosti ističa a počte fáz.
  • Elektrická prípojka garáže: Zriadenie elektroinštalácie v garáži, najmä pri starých garážach, môže byť náročnejšie, keďže sa pri ich výstavbe s privedením elektriny často nepočítalo. Pri novostavbách a podzemných garážach je proces obdobný ako pri rodinných domoch.
  • Elektrická prípojka na záhradu: V záhradkárskych osadách sú prípojky často špecifické spoločným elektromerovým rozvádzačom a individuálnymi prívodnými káblami pre každého vlastníka.

Riešenie sporov týkajúcich sa elektrických prípojok

Vlastníctvo nehnuteľnosti môže priniesť aj komplexné právne a susedské spory, najmä ak elektrická prípojka vedie cez pozemky susedov. V takýchto prípadoch je nevyhnutný písomný súhlas vlastníka pozemku, cez ktorý má elektrina viesť. Tento súhlas sa zvyčajne udeľuje prostredníctvom špecifického tlačiva distribučnej spoločnosti, ktorému predchádza vypracovaný projekt. Ak sused odmieta udeliť súhlas, napriek tomu, že elektrina viedla cez jeho pozemok desiatky rokov, stavebný úrad môže odmietnuť vydať nové stavebné povolenie. Zákon o energetike (§ 39 ods. 10) však stanovuje povinnosť vlastníka nehnuteľnosti vyhovieť žiadosti o súhlas, pokiaľ tým nedôjde k neprimeranému porušeniu jeho práv. Odmietnutie musí byť riadne odôvodnené. Riešením môže byť aj zriadenie vecného bremena, ktoré sa musí zapísať do katastra nehnuteľností na základe písomnej zmluvy. Vecné bremeno môže byť zriadené na dobu neurčitú alebo určitú, bezodplatne alebo za odplatu. Dôležitá je písomná komunikácia so susedom a overenie jeho podpisu.

Optická prípojka ako paralela

Podobne ako elektrická prípojka, aj pripojenie k optickej sieti môže byť realizované vzduchom alebo zemou. Optická prípojka vzduchom zahŕňa vedenie optického kábla v závese od najbližšieho elektrického stĺpa k bodu pripojenia. Technik na mieste zhodnotí ideálne vedenie a kábel ukotví o povrch stavby. Optická prípojka zemou je elegantnejšie, no náročnejšie riešenie, ktoré vyžaduje vopred pripravený výkop alebo zakopanú chráničku na optický kábel, ktorá by mala byť privedená k najbližšiemu elektrickému stĺpu s dostatočnou rezervou. Pri realizácii optickej prípojky sa používajú rôzne techniky pripojenia, ako klasický konektorovaný drop kábel, zafukovací kábel s privarením pigtailu alebo kombinácia oboch.

Časté chyby a problémy

  • Nesprávne uzemnenie: Nedostatočné alebo nesprávne uzemnenie elektromerového rozvádzača predstavuje vážne bezpečnostné riziko.
  • Použitie nevhodných materiálov: Kombinovanie medených a hliníkových vodičov bez adekvátnych spojovacích prvkov môže spôsobiť elektrochemickú reakciu a požiar. Niektoré distribučné spoločnosti navyše obmedzujú používanie medených vodičov pre samotnú prípojku.
  • Nelegálne úpravy: Akékoľvek neoprávnené zásahy do plômb alebo samotnej prípojky sú nelegálne a nebezpečné.
  • Nedostatočná prístupnosť: Elektromerový rozvádzač musí byť vždy prístupný z verejného priestranstva, čo je kľúčové pre odčítanie údajov elektromera pracovníkmi distribučnej spoločnosti.

Orientačné náklady a časový harmonogram

Cena za zriadenie elektrickej prípojky pre rodinný dom sa môže líšiť v závislosti od zložitosti terénu, dĺžky prípojky, typu vedenia a cien práce jednotlivých firiem. Pretláčanie chráničky pod cestou môže prípojku predražiť. Projekt stojí približne 80 €, pripojovací poplatok sa pohybuje okolo 210 € (v závislosti od počtu fáz a veľkosti ističa), vybudovanie odberného miesta od 400-700 € a revízia okolo 50 €. Celý proces zriadenia elektrickej prípojky, od podania žiadosti až po finálne pripojenie, môže za štandardných podmienok trvať približne 2 mesiace. V niektorých prípadoch sa však proces môže natiahnuť aj na 3 až 4 mesiace, najmä ak nastanú komplikácie alebo oneskorenia v jednotlivých fázach. Preto je dôležité začať proces vybavovania prípojky s dostatočným predstihom pred samotnou stavbou.
