Komplexné zateplenie domu: Cesta k úsporám a efektívnemu bývaniu

Zateplenie domov je jedným z najdôležitejších krokov, ktoré môžeme podniknúť pre zlepšenie energetickej účinnosti našich budov. Táto prax sa stala bežnou v mnohých krajinách, najmä vďaka jej mnohým výhodám, ako sú úspory energie a zlepšenie celkového komfortu bývania. Proces zatepľovania je však komplexný a vyžaduje si dôkladné plánovanie, správny výber materiálov a kvalifikovanú realizáciu, aby sa dosiahli optimálne výsledky.

Prečo zatepľovať? Výhody a prínosy

Hlavným dôvodom pre zateplenie domu je nepochybne zníženie energetickej spotreby budov. Tepelná izolácia zabraňuje úniku tepla z domu, čo znamená, že potrebujete menej energie na vykurovanie v zimnom období a chladenie v letnom období. Okrem úspor energie prináša zateplenie aj značné zlepšenie komfortu, keďže zateplené domy sú teplejšie a suchšie, čo zvyšuje kvalitu bývania. Znižovanie spotreby energie má tiež pozitívny vplyv na životné prostredie prostredníctvom znižovania emisií skleníkových plynov, ktoré prispievajú ku globálnemu otepľovaniu.

Zateplené domy sú navyše často hodnotené vyššie ako tie, ktoré nie sú izolované, čo zvyšuje hodnotu nehnuteľnosti. Prínos zateplenia nie je iba v znížení potreby tepla na vykurovanie, ale aj v celkovej obnove a predĺžení životnosti stavebných konštrukcií. Napríklad panelové domy sú v dôsledku popraskania vonkajších panelových vrstiev vystavené poveternostným vplyvom, čo znižuje ich životnosť.

Aby bola investícia do zateplenia efektívna, treba podľa Eduarda Jambora pamätať na to, že pri znižovaní energetickej náročnosti budov a ich komplexnej obnove je zateplenie iba prvým zo súboru opatrení. Ak chce bytový dom skutočne ušetriť, nasledovať by mala kontrola hydraulického vyregulovania rozvodov tepla. V rodinných i v bytových domov, ktoré majú vlastný zdroj tepla, či už kotol alebo iné zariadenie, treba jeho výmenu a modernizáciu zvážiť až po zateplení. Hlavne preto, že v dome bude treba podstatne menej tepla a staré zariadenia zvyčajne pracujú neefektívne a nevedia sa prispôsobiť menšej potrebe tepla. Preto v praxi platí: najskôr treba znížiť spotrebu tepla, či už výmenou okien alebo aj zateplením, a až nový stav prispôsobiť výkonu zariadenia na zabezpečenie tepla. Pokiaľ to spravíte naopak, môže prísť k predimenzovaniu zdroja. Zníženie energetických strát cez „obálku“ budovy je podľa Petra Robla prvým a nevyhnutným krokom na zníženie prevádzkových nákladov a na zvýšenie užívateľského pohodlia, ktoré budova poskytuje. Zateplenie tvorí teda súčasť komplexu opatrení, ktoré spolu dosahujú synergický efekt a navzájom sa ovplyvňujú.

Výhody a prínosy zateplenia domu

Financovanie a štátna podpora zatepľovania

Štát doteraz finančne podporoval najmä bytové domy cez úvery zo Štátneho fondu rozvoja bývania (ŠFRB). Novinkou pre bytové domy je aj možnosť využiť zvýhodnené úvery zo ŠFRB na inštaláciu slnečných kolektorov a tepelných čerpadiel. Pre rodinné domy bola od januára 2016 zavedená podpora, kde každý mohol dostať od štátu na zateplenie rodinného domu príspevok až do výšky 30 percent oprávnených nákladov, najviac 6 000 eur. Tento príspevok sa mohol zvýšiť o ďalších 500 eur na náklady za projektovú dokumentáciu zateplenia a taktiež za vypracovanie energetického certifikátu o sumu do 500 eur.

Výzvu na predkladanie žiadostí o príspevok na zateplenie zverejnil rezort výstavby v januári 2016. Žiadosti sa podávali cez elektronický formulár, ktorý bolo potrebné odoslať ministerstvu spolu s prílohami v papierovej podobe. O príspevok bolo možné požiadať po ukončení zateplenia rodinného domu, ale aj pred jeho realizáciou, pričom sa vzťahoval aj na práce začaté po 31. decembri 2014.

Peter Robl, predseda predstavenstva Slovenskej rady pre zelené budovy, zdôraznil, že podpora zvyšovania energetickej hospodárnosti rodinných domov formou príspevku vo výške 30 % nákladov znamenala pre domácnosti jednu zásadnú vec. Architektka Zuzana Kierulfová však upozorňuje, že „podporu by bolo vhodné nasmerovať skôr do vzdelávania a osvety, aby si ľudia zvolili správne riešenia“, pretože ľudia sa môžu riadiť hlavne cenou a v nevedomosti si vybrať nevhodné izolačné materiály.

Program Obnov dom z Plánu obnovy

V rámci programu Obnov dom môžu dotáciu získať majitelia rodinných domov, ktoré boli skolaudované pred 1.1.2013, alebo ktorých vek potvrdzuje obec. Dom musí byť využívaný prevažne na bývanie, pričom iný účel využívania nesmie zaberať viac ako 10 % podlahovej plochy alebo nesmie byť viac ako 20 % domu prenajímaných. Žiadateľ musí byť vlastníkom/spoluvlastníkom a nesmie byť odsúdený za vybrané trestné činy. Na podporu bytovej politiky, v ktorej sú zahrnuté aj financie na program zatepľovania, je pripravených predbežne 40 mil. eur.

Štát nastavil podmienky na získanie štátnej dotácie na zateplenie pre rodinné domy pomerne prísne. Žiadateľ musí predložiť až 19 dokladov vrátane faktúr za zatepľovacie práce, ktoré môžu vykonávať len licencované firmy. Podľa Petra Robla, obnovu rodinného domu, respektíve akejkoľvek budovy, vykonáva vlastník raz za 30 až 40 rokov. Preto má význam urobiť ju kvalitne. Dotácia sa vypláca až po ukončení prác, čo znamená, že je potrebné najprv celú rekonštrukciu uhradiť a až následne predložiť doklady SAŽP.

Pri rekonštrukcii s úsporou primárnej energie medzi 30 a 60 % môžete získať naspäť až 80 % vynaložených nákladov bez DPH (maximálne 15-tisíc eur). Ak sa podarí dosiahnuť úsporu primárnej energie nad 60 %, môžete získať naspäť až 80 % vynaložených nákladov bez DPH (maximálne 19-tisíc eur). Pre žiadosti o platbu podané po 31. októbri 2024 platí maximálna dotácia vo výške 75 % nákladov. Pri svojpomocnom zateplení je možné požiadať o dotáciu rovnako ako pri realizácii stavebnou firmou, pričom sa berú do úvahy náklady na nákup materiálu po 1.2.2020. V oboch prípadoch je potrebný energetický certifikát východiskového stavu aj po obnove.

Schéma štátnej podpory pre zateplenie rodinného domu

Legislatíva a technické normy pre zatepľovanie

Jednotlivé štátne podporné programy sa viažu na splnenie konkrétnych zákonov a technických noriem. Tieto predpisy zabezpečujú kvalitu a bezpečnosť zatepľovacích prác.

  • Zákon č. 150/2013 Z. z.: V zmysle tohto zákona Štátny fond rozvoja bývania poskytuje rôzne druhy podpory na výstavbu či obnovu. Riadia sa ním príspevky na zateplenie rodinného či bytového domu alebo iný druh modernizácie.
  • Tepelnotechnická norma STN 73 0540-2 + Z1 + Z2: 2019: Táto norma určuje nové pravidlá zateplenia: konkrétne hodnotu tepelného odporu konštrukcií a s ním súvisiacu hrúbku zateplenia. Ak chcete naozaj zatepliť, trvajte na tom, aby bol projekt zateplenia vypracovaný na základe platnej normy. Dodržanie pravidiel normy tiež ovplyvňuje výšku štátnej podpory. Nová norma určuje hodnotu požadovaného tepelného odporu. Ak chcete dosiahnuť čo najväčšiu úsporu, mali by ste siahnuť po materiáli s čo najnižšou hodnotou súčiniteľa tepelnej vodivosti (lambda - λ).

Odporúčané hodnoty tepelného odporu pre konštrukcie

Konštrukcia Odporúčaná hodnota od 1. 1. 2016 (požadovaná od 1. 1. 2021) [m²K/W] Cieľová odporúčaná hodnota (od 1. 1. 2021) [m²K/W]
Fasáda a šikmá strecha so sklonom > 45 stupňov 4,4 6,5
Plochá a šikmá strecha so sklonom ≤ 45 stupňov 6,5 9,9
Strop nad vonkajším prostredím 6,5 9,8
Strop pod nevykurovaným priestorom 4,9 6,5
  • Požiarna bezpečnosť stavieb STN 730834/Z2: Aktualizácia normy STN 730834 sa zaoberá požiarnou bezpečnosťou stavieb. Kým doteraz majitelia rodinných domov nemuseli riešiť protipožiarne zábrany, po novom sa už táto problematika (pri splnení istých podmienok) týka aj ich. Potreba aplikácie požiarnych zábran je podmienená skladbou materiálov. Ak je budova zateplená materiálmi, ktoré sa kategorizujú ako horľavé (napríklad EPS), je potrebné aplikovať požiarnu zábranu. Ak je, naopak, budova zateplená nehorľavými materiálmi (napríklad čadičová vlna), nie je potrebné požiarnu zábranu aplikovať. V prípade zateplenia pomocou systému ETICS a použitia horľavých materiálov je potrebné aplikovať požiarnu zábranu nasledovným spôsobom (platí pre všetky typy budov):
    • Vzdialenosť soklovej požiarnej zábrany od terénu musí byť aspoň 500 mm.
    • Prvá súvislá vodorovná požiarna zábrana sa navrhuje najviac 7,0 m nad terénom - aj na vodorovných stenách bez otvoru.
    • Požiarna zábrana pod rímsou, atikou alebo v polohe horľavej rímsy sa navrhuje na obvodovej stene na zabránenie šírenia požiaru po povrchu strechy alebo do podkrovia v budovách s horľavou strechou alebo krovom a s rímsou alebo horľavou atikou plochej strechy vo vzdialenosti najviac 7,0 m od terénu.
    • Samostatne stojaca budova s výškou stavby najviac 22,5 m a s tepelnou izoláciou z EPS s hrúbkou viac ako 100 mm.

Proces zatepľovania: Od plánu po realizáciu

Plánovanie a výber dodávateľa

Šesťpodlažný 51-bytový panelový dom postavený v stavebnej sústave T 06 B bol odovzdaný do užívania v roku 1976. V roku 2008 sa z dôvodu šetrenia energiou vlastníci bytov rozhodli pre jeho zateplenie. Pri príprave projektu zatepľovania by mal zástupca vlastníkov rátať aj s negatívnymi postojmi niektorých vlastníkov bytov. Na pochopenie takéhoto postoja treba povedať, že na trhu so zatepľovaním je v súčasnosti množstvo informácií a ponúk. Rozoznať kvalitné ponuky od nekvalitných nie je pre laika jednoduché.

V celom procese zatepľovania bytového domu by mal mať hlavné slovo správca, o všetko by sa mal starať, mal by mať prehľad o postupe prác a nemal by odsunúť svoju zodpovednosť a kompetencie na zástupcu vlastníkov. Keďže má však množstvo iných povinností, komplexnú starostlivosť o projekt zatepľovania zväčša nie je schopný zabezpečiť. Priamo úmerne intenzite starostlivosti by sa zvýšili aj náklady za správu, ktoré by platili vlastníci, a to nie sú ochotní, prípadne ani schopní. Dobrý správca presadzuje opatrenia na zlepšenie hospodárnej prevádzky domu a usiluje sa zvyšovať kvalitu spolupráce a vzájomnej informovanosti so zástupcami vlastníkov.

Funkcia zástupcu vlastníkov si pri kontaktoch s vlastníkmi bytov s často nereálnymi očakávaniami vyžaduje značnú dávku trpezlivosti a tolerancie. Kvalita práce dodávateľa môže značne zakolísať, napríklad ak sa pracovníci často menia. Vo faktúrach sa môžu uvádzať nesprávne výmery a iné druhy materiálu, ako boli použité. Výmery možno overiť tak, že jednotlivé plochy v dome sa premerajú, a druh materiálu sa skontroluje podľa obalu, v ktorom ho dovezú. Ak sa vyskytne nejaká nezhoda, je potrebná reklamácia, ktorú by mal zabezpečiť stavebný dozor.

Veľkou výhodou je, ak sa dodávateľovi nezaplatí hneď, ale až po vykonaní práce, čo možno ošetriť v zmluve s dodávateľom. Potrebné je aj preverovať vyjadrenia dodávateľa, že niektoré práce sa jednoducho nedajú vykonať, ako napríklad v prípade zateplenia ostení okolo okien, kde dodávateľ tvrdil, že to nejde, pretože rámy na všetkých oknách majú odstup od ostenia menší ako 3 cm. Previerkou sa však potvrdilo, že to bolo pravdivé len v 80 % prípadov.

Príprava podkladu a pracovné podmienky

Pri rekonštrukciách a dodatočnom zatepľovaní budov musíme staré omietky preklepať, oduté časti a všetky voľne oddeliteľné časti muriva odstránime a stenu zreparujeme. Klampiarske prvky musíme upraviť podľa finálnej roviny fasády, ktorá bude predsadená oproti pôvodnej o hrúbku tepelnoizolačného systému. Podklad pod zatepľovací systém musí byť suchý, pevný a zbavený nečistôt.

Kontaktné zatepľovacie systémy možno vo všeobecnosti realizovať do teploty +5 ºC, pričom do komponentov nesmieme primiešavať akékoľvek chemické prísady proti zamrznutiu. Pri práci prekáža aj silný vietor a dážď, ale aj intenzívne slnečné žiarenie. Tieto faktory vplývajú na nerovnorodé vysychanie jednotlivých vrstiev systému. Na povrchovú úpravu nepoužívame tenkovrstvé omietky tmavých farebných odtieňov, ktorých stupeň svetlosti je menší ako 25.

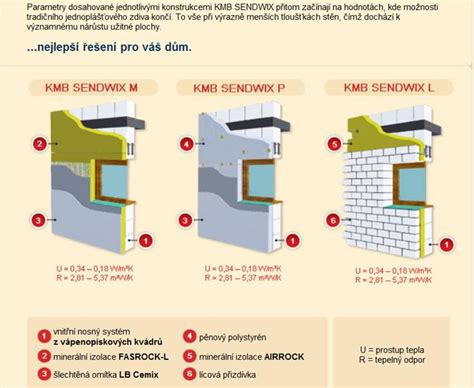

Príprava fasády pred aplikáciou zateplenia

Postup aplikácie zatepľovacieho systému

V našich podmienkach požiadavkám na zateplenie rodinného domu plne vyhovuje kontaktný zatepľovací systém z polystyrénových platní alebo platní z minerálnej vlny, ktoré pripevňujeme na fasádu lepením a rozpernými kotvami (hmoždinkami). Povrchová úprava pozostáva z vrstvy vystužovacej omietky (spevnenej sklovláknitou mriežkou) a z finálnej tenkovrstvej omietky.

  1. Základná penetrácia: Nanáša sa na povrch zbavený zvetraných častí. Slúži na spevnenie povrchu a lepšie prichytenie lepiaceho tmelu (malty).
  2. Lepiaci a stierkový tmel: Používa sa na vyplnenie nerovností, prilepenie izolačného materiálu a dvojvrstvový podklad pod vrchnú omietku.
  3. Osadenie izolácie: Pri novostavbách môžeme izoláciu lepiť priamo na nosné murivo bez predchádzajúceho omietnutia. Ak použijeme hliníkový soklový profil, nanesieme na zadnú stranu polystyrénových dosák rozmiešanú lepiacu maltu a dosky ukladáme priamo do profilu. Po obvode dosky nanášame pás lepiacej malty hrubý asi 2 - 3 cm a široký asi 6 - 8 cm. Do stredu dosky umiestnime na troch miestach maltové terče. Keď dosku priložíme na stenu a pritlačíme, vznikne lepený spoj na asi 30 - 50 % plochy. Osadenie každej dosky prekontrolujeme vodováhou. Po uložení spodného radu polystyrénových platní pokračujeme v kladení ďalších platní na väzbu smerom hore.
  4. Kotvenie izolácie: Po prilepení platní na fasádu a po dokonalom zatvrdnutí lepiacej malty (minimálne 24 hodín) ich ešte dodatočne poistíme upevňovacími rozpernými kotvami. Na jednu platňu dávame po 2 - 3 ks rozperných kotiev, t.j. na 1 m² je spotreba 4 - 6 ks. Hlava rozpernej kotvy má byť zapustená asi 2 mm do polystyrénovej platne, pričom jej telo musí byť ukotvené v nosnej časti muriva v predpísanej hĺbke.
  5. Brúsenie fasády: Po dokonalom zatuhnutí lepiacej malty (1 - 2 dni) fasády prebrúsime, aby sme vytvorili dokonale rovinnú plochu, odstránili drobné výstupky a nerovnosti. Platne brúsime špeciálnym hoblíkom a rovinnosť brúsenia kontrolujeme dvojmetrovou hliníkovou latou.
  6. Vystužovacia vrstva s armovacou sieťkou: Na vybrúsenom povrchu tepelnoizolačných dosák nanesieme vystužovaciu vrstvu - asi 2 mm zamiešanej armovacej malty. Na čerstvo nanesenú maltu ukladáme vystužovaciu sklennú mriežku, ktorú do nej okamžite vtláčame a zahladzujeme antikorovým hladidlom. Jednotlivé kusy mriežky spájame vzájomne s presahom 10 cm. Po zahladení a stiahnutí prebytočnej armovacej malty je hrúbka vystužovacej vrstvy asi 2 - 4 mm, minimálne však 2 mm.
  7. Podkladový náter: Po dokonalom vyschnutí vystužovacej vrstvy (spravidla minimálne 7 dní) z nej odstránime brúsnym papierom prípadné malé nerovnosti a nanesieme podkladový náter v príslušnom farebnom odtieni. Náter slúži nielen na zníženie nasiakavosti podkladu, ale aj na čiastočné zjednotenie farby podkladu s farbou povrchovej úpravy.
  8. Finálna tenkovrstvá omietka: Pred omietaním je vhodné zmiešať hmotu zo všetkých vedier, prípadne upraviť konzistenciu omietky. Rozmiešanú tenkovrstvú omietku nanášame na podklad antikorovým hladidlom v hrúbke rolujúcich zŕn. Je dôležité, aby sme finálnu úpravu povrchu robili na omietke rovnakej vlhkosti. Najvhodnejšie je také zloženie pracovnej čaty, aby dvaja pracovníci omietku naťahovali a tretí ju finálne upravoval. Ochranné krepové pásky na stykoch pri oknách odstraňujeme ihneď po zahladení omietky.

Postup zateplenia fasády pomocou Knauf Insulation

Časté chyby a ako sa im vyhnúť

Nevhodná hrúbka tepelnej izolácie, nesprávne aplikovanie izolantu či zanedbanie prípravy podkladu sú najčastejšie chyby, ktorých sa ľudia dopúšťajú pri zatepľovaní svojich domov. Mnohí majitelia domov sa snažia ušetriť na materiáli, výsledkom je však nedostatočná ochrana pred únikmi tepla.

  • Hrúbka tepelnej izolácie: „Nie vždy platí, že čím hrubšia je izolácia, tým lepšie. O ideálnom type tepelnej izolácie odporúča poradiť sa s odborníkom, a to aby bola dosiahnutá ochrana muriva pred poveternostnými vplyvmi a zvýšenie povrchovej teploty stien.“ Aktuálna slovenská norma stanovuje minimálny požadovaný tepelný odpor výslednej steny. Podľa toho je hrúbka izolácie pre 30 cm hrubé steny približne nasledovná: pre keramické tvárnice minimálne 16 cm izolácie, pre pórobetón 15 cm a pre steny zo starších typov tehlového muriva, prípadne betónu, viac ako 18 cm. Hrúbka pod 12 cm môže byť rizikom, pretože dochádza k podchladzovaniu obvodovej steny, čo má za následok vznik vlhkosti a plesní. K vyšším hrúbkam izolácie by sa mali prikloniť najmä tí, ktorí plánujú nad okná inštalovať vonkajšie žalúzie, pretože podomietkové „kastlíky“ by mal na fasáde zatepľovací systém schovať.
  • Zateplenie ostení okolo okien: Kvalitné izolačné okná a dvere ušetria veľký podiel tepla, táto výhoda však stráca význam, keď sú nesprávne „utesnené“. Ak už máte vymenené okná osadené na pôvodnom mieste, je potrebné pre predchádzanie tepelným mostom v okolí okna zatepliť okenné ostenie (špaletu) minerálnou izoláciou, najčastejšie hrúbkou 3 - 4 cm, ktorou treba prekryť aj časť rámu okna. Pri výmene okien v domoch, ktoré ešte nie sú zateplené, je potrebné, aby mal rám okna odstup od ostenia 5 cm, čím vzniká priestor na budúce zateplenie.
  • Kotvenie izolácie: Nesprávne aplikovanie izolantu vedie ku vzniku tepelných mostov. Kotvenie izolácie na fasáde je nevyhnutné pri akejkoľvek výške stavby, s minimálnym počtom 6 ks/m². Kotvy by mali byť dostatočne dlhé, aby boli správne zapustené do muriva. Aby sa predišlo fľakom na fasáde, tzv. „panter efektu“, ktoré sú aj tepelnými mostami, je rozumné použiť zapustené kotvy s izolačnou zátkou.
  • Voľba materiálu a lepidiel: Zanedbanie prípravy podkladu je ďalšou častou chybou. Zateplenie minerálnou vlnou prináša priaznivú paropriepustnosť, ktorá zabraňuje vzniku plesní, treba však použiť aj správne lepidlá a omietky. Ak sa použije nevhodný typ, priedušnosť zatepľovacieho systému môže byť rapídne zabrzdená. Pri výbere lepidla a omietky skontrolujte parameter „faktor difúzneho odporu µ“, ideálna hodnota je do 15, nemala by prekročiť 20.
  • Zateplenie sokla: Mnohé staršie rodinné domy majú prízemie nad úrovňou terénu. Systémovou chybou býva, keď sa rozhodne majiteľ zatepliť iba časť sokla, riskuje tak plesne na spodnej časti stien a chladnú podlahu. Správne je vykonať zateplenie celého sokla a ísť ešte aj pod úroveň terénu. Na izolovanie sokla sa používajú nenasiakavé dosky na báze extrudovaného polystyrénu.
  • Nákup materiálov a prevetrávanie: Niektorí majitelia domov zveria nákup stavebných materiálov realizačnej firme a potom vlastne ani nevedia, čo bolo použité. Je dôležité vybrať si správne produkty a dohodnúť si vopred parametre. Častou príčinou rosenia okien po zateplení býva nedostatočné alebo chýbajúce odsávanie pár z kúpeľne, práčovne či kuchyne. Je veľkou chybou nechávať odvetrávanie na malé okno, efektívnym riešením je odsávač pár, ideálne s vlhkostným senzorom.
  • Komplexnosť zateplenia: „Často sa stáva, že sa zaizoluje len severná strana stavby, alebo len obvodové steny a vynechá sa strecha či podlaha.“ Nesprávna voľba materiálu, nesprávna aplikácia, alebo realizácia izolácie v nevhodnom počasí môže mať tiež negatívne dôsledky na výslednú funkčnosť izolácie.
Detailné zobrazenie tepelných mostov a chýb v zateplení

Úvahy o pracovnej efektivite a časovom plánovaní pri zatepľovaní

Realizácia zatepľovacieho projektu si vyžaduje precízne plánovanie, a to nielen čo sa týka materiálov a financií, ale aj nasadenia pracovnej sily. V praxi sa často stretávame s úlohami, ktoré testujú schopnosť odhadnúť čas potrebný na dokončenie prác v závislosti od počtu pracovníkov a ich efektivity. Pokiaľ je človek aktívnym účastníkom takejto obnovy, zažije veľa rôznych situácií - smiešnych i trpkých, a získa veľa skúseností, ktorými sa potvrdí, že realita je kompromis medzi potrebným a možným.

Jedným z typických príkladov, ktorý ilustruje vplyv zmien v pracovnom tíme na celkový čas projektu, je situácia: "Dvaja pracovníci zateplia dom za 5 dní. Po prvom dni spoločnej práce zatepľoval dom len jeden robotník." Táto situácia, ktorá sa objavila ako výpočet v matematických úlohách, zdôrazňuje, že ak po prvom dni spoločnej práce, kedy pracovali obaja, pokračuje už len jeden robotník, celkový čas na dokončenie práce sa predĺži. Pôvodné vyjadrenie "Dvaja pracovníci zateplia dom za 5 dní" sa tak v reálnych podmienkach mení a úloha by bola hotová za 8+1=9 dní, ako je uvedené v súvisiacich príkladoch, ktoré riešia aj zložitejšie scenáre.

Podobné výzvy prinášajú aj ďalšie scenáre, ako napríklad: "Panelový dom zateplila skupina A za 10 dní. Taký istý panelák zatepľovali obidve skupiny spoločne 6 dní. Koľko dní by zatepľovala panelák skupina B?" alebo "Päť robotníkov pracuje na zateplení domu takým tempom, že by mohli prácu hotovú za 18 dní. Po troch dňoch práce dvaja robotníci odvolali na inú stavbu. Za koľko dní dokončia zostávajúci robotníci prácu?". Tieto príklady poukazujú na to, že pri plánovaní je potrebné počítať s možnými zmenami v tíme alebo neočakávanými situáciami, ktoré ovplyvňujú celkový čas dokončenia.

Schéma plánovania pracovných síl na stavbe

Dodávatelia sa často obhajujú tým, že si nemôžu dovoliť držať v pohotovosti veľký počet zamestnancov, ale najímajú skupiny murárov podľa množstva a rozsahu objednávok. Táto flexibilita môže ovplyvniť stabilitu a skúsenosti pracovného tímu, čo sa môže prejaviť v kvalite práce alebo v potrebe intenzívnejšieho dohľadu.
