Detailné informácie o realizácii a napojení stropného systému Ytong Ekonom

Stropný systém Ytong Ekonom je ľahkým a efektívnym riešením pre modernú výstavbu rodinných a bytových domov, rekreačných objektov alebo prístavieb. Montovaný systém pozostáva z prefabrikovaných železobetónových nosníkov a výplňových nevystužených vložiek z pórobetónu. Inštalácia je rýchla, presná a nákladovo efektívna, pričom vďaka nízkej hmotnosti konštrukcie a presným dielom ju zvládne menší realizačný tím aj bez potreby ťažkej techniky.

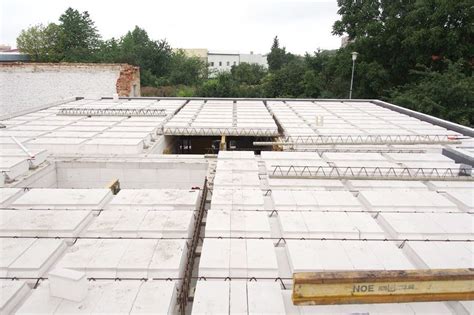

Schéma uloženia nosníkov a vložiek stropu Ytong Ekonom na nosné murivo

Príprava a kladenie nosníkov

V čase dodávky musí byť na stavbe k dispozícii technická špecifikácia stropu, podľa ktorej ešte pred vyložením skontrolujeme dodaný tovar. Na začiatku rozložíme nosníky presne podľa plánu kladenia. Na určenie vzdialenosti nosníkov vložíme na každom konci nosníka vždy jednu stropnú vložku. Pri realizácii je nutné dodržať predpísané uloženie:

  • Minimálne uloženie stropnej vložky na murive: 20 mm
  • Minimálne uloženie stropných nosníkov na murivo: 150 mm (pokiaľ statický výpočet neurčí inak)

Krajný rad vložiek sa ukladá rovno na nosnú stenu a môže sa podľa potreby skrátiť. Pre strop Ytong Ekonom sa používajú na priečne vystuženie a prepojenie doplnkové nízke vložky, kladené vo vzdialenosti 1 m (po každej štvrtej vložke) alebo podľa statického výpočtu.

Edukačné video 10 Stropy systému YTONG

Konštrukčné detaily a výmeny

Teleso komína musí okolo stropnej konštrukcie prechádzať voľne. Pokiaľ je v mieste komína navrhnutý nosník, je možné nosník skrátiť a podoprieť jeho koniec železobetónovou výmenou, obchádzajúcou teleso komína. Podobne ako pri komíne je možné vykonávať výmeny aj v iných prípadoch. Postupne ukladáme výstuž vencov podľa kladačského plánu, ktorá môže pozostávať z vopred pripravených armokošov. Na prepojenie výstuže v rohoch alebo kútoch používame betonársku oceľ v tvare L v zmysle plánu kladenia.

Kontrola a betonáž

Akonáhle sú uložené všetky vložky a prevedené armatúry celej konštrukcie, porovnáme vodorovnú polohu stropu pomocou nivelačného prístroja alebo stavebného lasera. Strednú podporu upravíme o požadovanú hodnotu navýšenia, ktorá je závislá na rozpätí stropu. Pred betonážou zmontovaný strop odporúčame pri extrémnych letných teplotách navlhčiť vodou.

Fáza prác Odporúčanie / Postup
Betonáž Betónujeme betónom s predpísanou kvalitou (ideálne čerpadlo)
Ošetrovanie V priebehu prvého týždňa až desiatich dní treba betón vlhčiť
Zaťaženie Druhý deň je konštrukcia pochôdzna a možno pokračovať v prácach
Odbednenie Podpernú konštrukciu odstránime najskôr po 28 dňoch

Je nutné dbať na to, aby nedošlo k preťaženiu montážnych podpier pod stropom. Strop nepotrebuje nadbetonávku a karí sieť, čo výrazne zrýchľuje proces výstavby. Masívny strop Ytong Ekonom prináša okrem uľahčenia stavebných prác aj dobrú zvukovú izoláciu, tlmenie kročajového hluku a schopnosť tepelnej akumulácie.
