Ak vás čakajú betonárske práce na dome, chate alebo plote, je pravdepodobné, že budete používať vystužený betón. Ten poskytuje oproti prostému betónu, teda betónu bez výstuže, mnohé konštrukčné výhody. Len ťažko si vieme predstaviť stavbu bez použitia výstuže. Používa sa v základoch, samodebniacich betónových tvárniciach, podkladových betónoch, podlahách, stropoch i stenách.
Kari siete ako základ pre podlahu terasy
Zvárané siete, tzv. kari siete sa používajú pre vystuženie doskových alebo stenových konštrukcií. Kari siete sú v mnohých prípadoch vhodnou výstužou železobetónových konštrukcií a v spojení s odporúčanými dištančnými podložkami dokážu priniesť výhody v rýchlosti a spoľahlivosti ukladania výstuže. Hoci sa kari sieť (resp. rohož, zváraná oceľová sieť) často považuje len za roznášaciu výstuž, v niektorých prípadoch je možné použiť ju aj ako náhradu výstužovej ocele.

Výber priemeru a prekrytia pre terasy
Pri výbere priemeru armovacieho železa a spôsobu ukladania pre podlahu terasy je kľúčové zohľadniť jej funkciu. Terasy, rovnako ako chodníky, sú často považované za nenosné plochy. Pre takéto plochy platia špecifické pravidlá prekrytia kari sietí.
Bežne sa kari siete prekrývajú 2 - 3 oká, podľa priemeru. Projekty sú poväčšine predimenzované - statik to má tak prepočítané. Pre nenosné plochy, ako sú chodníky alebo terasy, je často postačujúce prekrytie 1 oka, ak to projekt dovolí. V prípade rodinných domov, garáží a základových dosiek je najčastejšia prax prekrytia 2 oká.

Odporúčané prekrytie kari sietí
| Typ konštrukcie | Odporúčané prekrytie kari sietí |
|---|---|
| Nenosné plochy (chodníky, terasy) | 1 oko |
| Rodinné domy, garáže, základové dosky | 2 oká |
| Zvlášť namáhané konštrukcie (podľa statika) | 3 oká a viac |
Pre ilustráciu výpočtu potrebného počtu sietí: rozmer siete je 3,00 × 2,00 m. Pri oku 150×150 mm je veľkosť oka 0,15 m. Prekrytie v metroch sa vypočíta ako počet ok × 0,15. Pre scenár s okom 150×150, prekrytím 2 oká a plochou 100 m² je funkčná plocha 1 siete 4,5900 m². Potrebný počet sietí je 100,00 ÷ 4,5900 = 21,78649, čo sa zaokrúhli nahor na 22 ks. Odporúčaná rezerva podľa členitosti (okraje, prestupy, výrezy, tvar plochy) je typicky +1 až +2 ks.
Ukladanie a upevnenie kari sietí

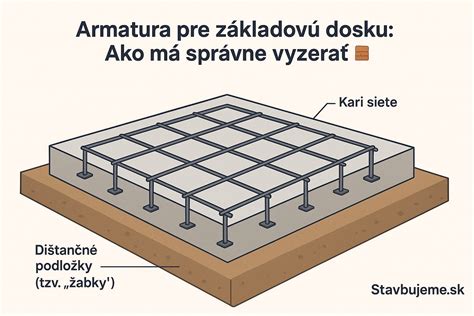

Kari sieť sa ukladá do spodnej časti konštrukcie, pri konzolách do hornej časti. V oboch prípadoch musí byť uložená tak, aby bolo zabezpečené dostatočné krytie ocele betónom. Krytie je predpísané príslušnými normami. Pri ukladaní je nevyhnutné kari rohož podoprieť tak, aby bola zaručená jej vzdialenosť od povrchu betónu. Podopretie musí zabezpečiť, že sa rohož nepohne a neprehne pri liatí betónu ani pri vibrovaní.
Pri svojpomocnej výstavbe občas ešte objavíme používanie rôznych kamienkov či kúskov betónu na podkladanie výstuže, ale vtedy sa môžeme stretnúť aj so spadnutou či prehnutou výstužou po zaliatí betónom. Zvlášť v prípade vystužovania konzoly je také riziko veľké.

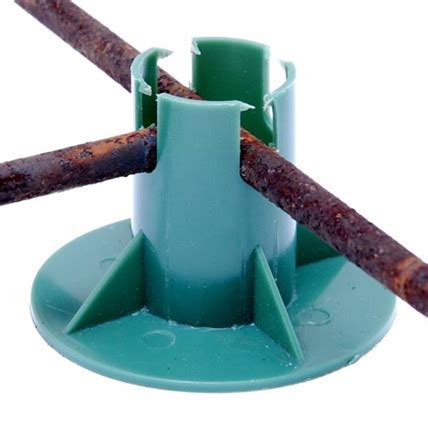

Optimálne je používanie sofistikovaných systémov profesionálnych dištančných podložiek. Tie sú vyrobené s ohľadom na rýchlosť a kvalitu ukladania výstuže a všetky následné procesy. Keď je možné použiť ako výstuž kari rohože, je situácia na použitie dištančných podložiek veľmi priaznivá. Jednoduchšie ukladanie a podopieranie rohože vedie k urýchleniu celého procesu, priebeh prác je prehľadnejší a výsledok - vystužená betónová doska - je kvalitný.
Používanie dištančných podložiek aj v prípade použitia kari rohože však vyžaduje primeranú dávku zodpovednosti. Chyby spôsobené nedôslednosťou sa môžu prejaviť priehybom časti kari siete a nedostatočným krytím ocele betónom. Stáva sa to najmä pri použití nedostatočného množstva dištančných podložiek, prípadne použitím podložiek určených na iné účely a niekedy aj nevhodným spojením kari siete s dištančnou podložkou.
Delenie plechu WAGNER Výroba KARI sietí do betónu z betonárskej OCELE
Viazanie kari sietí
Prečo je správne viazanie kari sietí dôležité?
Správny výpočet spotreby výstuže nie je „od oka“. V praxi rozhoduje o tom, či bude armovanie technicky správne, či sa výstuž pri betonáži neposunie a či sa vyhnete doobjednávkam, prestojom a zbytočným nákladom. Kari siete sa počítajú v kusoch, no základom je funkčná krycia plocha po prekrytí. Prekrytie nie je formalita - je to technický detail, ktorý zabezpečuje kontinuitu výstuže medzi tabuľami.
Postup pri viazaní kari sietí
Prvým krokom je rozloženie kari sietí priamo na vrstvu zhutnenej zeminy či štrku, ktorá už bola rovnomerne rozprestretá po celej ploche základov. Pri ukladaní sietí je nutné venovať pozornosť ich správnemu prekrývaniu. Po dokončení ukladania a prípadnom upravení kari sietí prichádza na rad ich podloženie dištančníkmi. Posledným, avšak nemenej dôležitým krokom je vzájomné previazanie kari sietí pomocou viazacieho drôtu. Keď je všetko pripravené, môžete začať betónovať. Vyššie uvedené postupy predstavujú základné kroky pre správne uloženie kari sietí v základoch, ktoré sú nevyhnutné pre zaistenie dlhodobej stability a bezpečnosti stavebných projektov.
Aj presný výpočet môže zlyhať, ak sa prekrytia pri betonáži posunú. Pre rýchlu a čistú montáž sa výborne osvedčujú plastové viazacie pásky. Klasické riešenie je viazací drôt + kliešte. Viazací drôt na spájanie prútov je na trhu dostupný vo viacerých variáciách. Najčastejšie používané priemery viazacích drôtov sú od 1,25 mm do 1,6 mm (tenší drôt nemusí poskytnúť spoľahlivé spojenie prútov a s drôtom väčšieho prierezu je problematické pracovať). Neodporúča sa krútenie drôtu príliš tesne, pretože drôt môže prasknúť.

Viazanie verzus zváranie výstuže
Jednotlivé prúty výstuže musia vzájomne vytvoriť nepoddajnú kostru. Takúto kostru dosiahneme zviazaním výstužových prvkov viazacím drôtom alebo ich zvarením.
Viazanie je často preferované pred zváraním kari sietí, pretože zvar mení vlastnosti materiálu. Roxory maju v mieste pevneho zvaru inu roztaznost ako beton. Nie je pravidlom, zue to praskne, ale neda sa to vylucit. Najlepšie je viazat to viazasim dratom.
V prípade, že sa rozhodneme oceľové prúty zvárať, je potrebné o oceli vedieť niekoľko základných údajov. Nie každá oceľ je totiž vhodná na zváranie a niektorá je zvárateľná len ťažko. Túto skutočnosť ovplyvňuje zloženie a podiel chemických prvkov. Oceľ je primárne zložená zo železa a maximálne z 2,06 % uhlíka. Materiály s vyšším podielom uhlíka sú známe ako liatina. Na zváranie sú vhodné čisté ocele, t. j. zliatiny s obsahom uhlíka menším ako 0,22 %. Spravidla platí, že čím má zliatina vyšší podiel nečistôt, tým ťažšie je zvárať oceľ.
Pred zváraním je potrebné výstuž pripraviť. Príprava zahŕňa očistenie ocele od hrubého znečistenia, hrdzavých častí (aby sa vo zvarovom kove nevyskytli žiadne spojovacie chyby) a oleja či mastnoty (tieto sťažujú proces zvárania, čo môže viesť k nespoľahlivým zvarom). V prípade väčšej hrúbky materiálu by ste mali konštrukčný diel pred zváraním predhriať, aby ste spomalili čas chladenia.
Alternatívy ku kari sieti a dodatočné vystuženie
Častý scenár je základová doska alebo priemyselná podlaha: kari sieť rieši plošné napätia a roxor sa používa na okraje, rohy, prestupy a lokálne zosilnenia. Roxory sa počítajú na bežné metre. Kľúčové je rozlíšiť, či ide o roxor v doske (doplnenie ku kari sieti), alebo o roxor v armokoši (pásy, vence, prievlaky), kde sa množstvo násobí počtom pozdĺžnych prútov.
Roxory sa bežne dodávajú ako náviny 50m a 100m a prúty 6 m a 12 m. To ovplyvňuje počet napojení (prekrytí) a tým aj spotrebu. Najdôležitejšia praktická informácia, ktorú zákazníci často zabúdajú: v bežnom armokoši (pásy, vence) ide do strmienka typicky 4× pozdĺžny roxor (2 horné + 2 dolné). Ak je úsek dlhší než dodávané prúty (6 m/12 m,50m,100m), roxor sa musí napojiť prekrytím. Presnú hodnotu prekrytia určuje projekt/statik, no pre orientáciu sa často uvádza pravidlo typu 40-50× priemer. Pri roxoroch si najprv spočítajte základné metre (4× dĺžka úsekov), potom si rozdeľte úseky a až následne pripočítajte metre na napojenia a rezervu.

Armokoš je oceľová alebo kompozitná konštrukcia ktorá sa používa na vystuženie betónu pre lineárne prvky, ako sú pásy alebo vence. Pri výrobe armokoša si musíme určiť, kde pôjde a aké zaťaženie bude niesť. Od toho sa odvíja určenie priemeru tyče, dĺžky armokoša a rozmeru strmienka. Napríklad, pre veniec na garáž murovaný z U tvárnic Ytong/Porfix s vnútornými rozmermi 174 x 200mm je najvhodnejšie strmienko 150x190mm, ktoré sa dáva 3-4ks do 1 metra.
Strmienka sa počítajú ako kusy podľa rozostupu na bežný meter armokoša. Ich spotreba je priamo závislá od: dĺžky úsekov, rozstupu a počtu armokošov. Typické rozostupy strmienkov sú: 250-300 mm pre RD pásy, 200-250 mm pre vence/prievlaky, 150-200 mm pre priemyselné konštrukcie a ≤150 mm pre mosty/nosné prvky. Ak je dĺžka armokoša L (m) a rozstup strmienkov s (m), potom: počet strmienkov = L ÷ s. Strmienok definuje geometriu armokoša.

Skladovanie a úprava výstuže
Skladovanie a manipulácia s výstužou
Aj keď je výstuž na stavbu často dodávaná podľa harmonogramu, je nevyhnutné mať vhodné miesto na jej skladovanie, a to podľa druhu. Železné kari siete je potrebné uskladniť na vyrovnanej ploche tak, aby sa sieť nadmerne neprehýbala a následne nedeformovala. Pre oceľové prúty platia obdobné pravidlá: skladovať sa musia triedené podľa priemeru, uložené majú byť na podložkách bez kontaktu so zemou a zároveň sa nesmú navzájom deformovať.
Pri dlhodobom skladovaní na stavbe musí byť výstuž zabezpečená proti korózii; veľmi hrdzavá oceľ, z ktorej sa už odlupujú zhrdzavené časti, je na vystuženie betónu nevhodná a nesmie sa použiť - jej použitie by mohlo viesť k oslabeniu a prípadne aj k praskaniu betónu.

Z hľadiska bezpečnosti ľudí musí byť výstuž uskladnená mimo trás pohybu osôb a v dosahu zdvíhacích zariadení. Správne premiestňovanie ocele pri dovoze alebo premiestňovaní na ďalšie spracovanie má taktiež svoje pravidlá. Tyčová oceľ musí byť uchytená minimálne na dvoch miestach tak, aby pri zdvihnutí neprišlo k nežiaducim priehybom. To platí v prípade ručného premiestňovania aj pri manipulácii žeriavom. Plošné prvky - kari siete - sa uchytia zvyčajne na štyroch miestach vo vodorovnej pozícii. Pri väčších rozmeroch alebo veľkom množstve sa premiestňujú žeriavom a uchytené sú na štvoritom lane. Pri každej ručnej manipulácii s výstužou je nevyhnutné používať ochranné rukavice, ktoré zabránia poškrabaniu.
Úprava výstuže
Na strihanie oceľových prútov sa používajú elektrické strihačky a zriedkavejšie aj ručné pákové nožnice. Vzhľadom na to, že pri strihaní prichádza aj k nepredvídateľným pohybom ocele, musí byť oceľ uchytená. Niektoré strihačky už majú prichytávacie prvky zabudované - ak nie, treba oceľ upevniť zverákmi.
Ďalším krokom je ohýbanie výstuže. Ohýba sa ručnou alebo elektrickou ohýbačkou. Kvôli fixovaniu polohy výstuže navzájom a kvôli stabilite tvaru armovacieho koša sa výstuž zväzuje viazacím drôtom. Na dosiahnutie pevného a dokonalého spojenia výstuže sa drôt doťahuje armovacími kliešťami. Pri použití viazacieho drôtu s očkami sa používa špirálový uťahovač. Pri práci je potrebné používať rukavice a odstrihnuté konce drôtu umiestniť tak, aby nemohlo dôjsť k prípadnému úrazu.
