Komplexný sprievodca inštaláciou a pripojením vodovodného potrubia

Inštalácia a preloženie vodovodného potrubia je kľúčovou súčasťou každého skrytého projektu, či už ide o novú výstavbu, rekonštrukciu alebo pripojenie k verejnej sieti. Kvalitná realizácia zaisťuje dlhodobú funkčnosť, bezpečnosť a hygienickú nezávadnosť celého vodovodného systému. Na dekoráciu sa teraz používajú vodovodné fajky PPR s vyššou bezpečnosťou, dlhšou životnosťou a jednoduchšou montážou. Tento podrobný návod vás prevedie procesom inštalácie vnútorných rozvodov PPR, ako aj administratívnymi a praktickými krokmi spojenými s pripojením na verejný vodovod a kanalizáciu.

Schéma vnútorných vodovodných rozvodov v dome

Inštalácia vnútorného vodovodného potrubia PPR

Inštalácia vodovodných potrubí PPR je najdôležitejšou súčasťou skrytého projektu. Je potrebné, aby dekoratér pochopil proces inštalácie vodovodných potrubí PPR. Potrubie na zásobovanie vodou zahŕňa každodenné dodávky vody a problémy so zásobovaním vodou a ich inštalácia je veľmi dôležitá. Inštalačné kroky vodovodných potrubí možno zhruba rozdeliť na prípravu inštalácie, prefabrikáciu, inštaláciu hlavného potrubia, stúpačiek, odbočiek, tlakovú skúšku potrubia a preplachovanie.

Príprava inštalácie a materiálu

Kvalita stavebných materiálov priamo ovplyvňuje kvalitu konštrukcie a skryté nebezpečenstvá spôsobené nekvalitnými materiálmi pri budúcom použití. Pred inštaláciou by mali byť vodovodné potrubia prísne skontrolované. Vnútorné a vonkajšie steny vodovodného potrubia by mali byť hladké a ploché, bez vzduchových bublín, trhlín, trhlín, priehlbín, odlupovania a vážnych studených miest a zjavných stôp. Inštalatér by si mal pozorne prezrieť výkresy, potvrdiť umiestnenie ohrievačov vody, drezov, umývadiel, práčok a iných zariadení a zariadení a pochopiť, či má majiteľ alebo projektant nejaké špeciálne požiadavky. Skontrolujte, či sú nejaké problémy so súradnicami a výškou vodovodného potrubia, veľkosť otvoru a špecifikácia objímky potrubia spĺňajú požiadavky a polohu predlžovacieho potrubia je potrebné vyčistiť.

Prefabrikácia a rezanie rúr

Aby sa ušetril zbytočný odpad počas procesu inštalácie, inštalatér by mal zmerať požadovanú dĺžku potrubia a odrezať ho. Rezanie rúr využíva špeciálne nožnice na rúry. Bajonet nožníc na rúry by mal byť nastavený tak, aby zodpovedal priemeru rezanej rúry. Pri otáčaní a rezaní by sila mala pôsobiť rovnomerne. Keď je potrubie zlomené, rez by mal byť kolmý na os potrubia. Zmerajte skutočnú veľkosť inštalácie podľa vopred urobených označení a potom vykonajte prefabrikačné práce, ako je lámanie rúr, závitovanie, montáž potrubných armatúr a vyrovnávanie častí rúr.

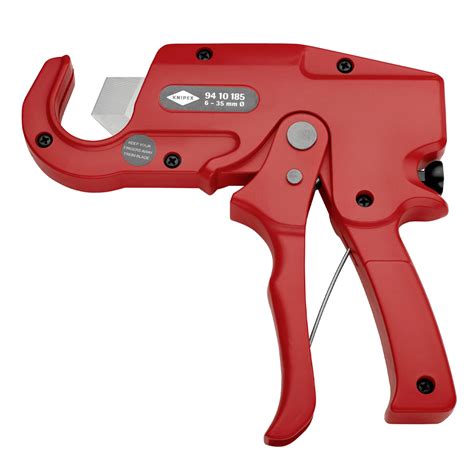

Rezanie PPR potrubia špeciálnymi nožnicami

Pripojenie a upevnenie potrubia

Vodná rúra PPR je spojená s tvarovkami tavením za tepla, čo je najspoľahlivejšie, najpohodlnejšie, vzduchotesné a vysoko pevné rozhranie. Pred pripojením odstráňte prach a cudzie predmety z potrubia a príslušenstva. Pripojenie rúr využíva zvárací stroj na tepelné rúry a tvarovky a hĺbka a čas horúceho tavenia rúr a tvaroviek by mali spĺňať požiadavky. Pri zváraní taveninou neotáčajte. Pri pripájaní armatúr drôteného potrubia by mala byť páska suroviny zabalená, aby sa zabezpečilo utesnenie. Aby sa zabezpečilo, že vodovodné potrubie nebude v budúcnosti rezonovať v dôsledku tlaku vody, všetky vodovodné potrubia musia byť upevnené pomocou objímok na potrubia. Objímky na potrubia s rozstupom 400-500 a vonkajším priemerom menším ako 25 by mali byť inštalované v rohoch, na vodomeroch a potrubiach na konci 100. V špeciálnych prípadoch, pri vodovodnom potrubí v zemnom žľabe, by hrúbka maltovej výplne mala byť >100.

Inštalácia jednotlivých úsekov potrubia

  • Inštalácia hlavného potrubia: Hlavné potrubie vodovodného potrubia sa vzťahuje na časť potrubia od hlavného ventilu alebo vodomeru k stúpačke prívodu vody. Pri inštalácii začnite od hlavného vchodu, usporiadajte potrubia v poradí podľa čísla a postupne ich utiahnite pomocou kľúča. Po dokončení inštalácie sa uistite, že smer inštalácie hlavného potrubia je správny a nie je ohnutý a do trysky by sa mala pridať dočasná drôtená zástrčka.
  • Inštalácia stúpačky: Vodovodná stúpačka je potrubie, ktoré je potrebné inštalovať vertikálne. Musí byť inštalovaný jednotným spôsobom a inštalovaný v poradí. Po inštalácii je potrebné odstrániť konopnú hlavu a odkrytú niť natrieť antikoróznou farbou.
  • Inštalácia odbočnej rúrky: Je potrebné rozumne určiť polohu príchytky podľa smeru odbočnej rúrky a potom inštalovať odbočné rúrky v poradí od otvoru stúpačky, potom vyrovnať a vyrovnať a nainštalovať dočasnú drôtová zástrčka.

Tlaková skúška a preplachovanie potrubia

Po inštalácii vodovodného potrubia je potrebné vykonať tlakovú skúšku. Tlaková skúška vodovodného potrubia má zabezpečiť kvalitu vodovodného potrubia a kvalitu inštalácie. Tlaková skúška vodovodného potrubia by sa mala vykonať zatlačením tlakového čerpadla do potrubia s tlakom väčším alebo rovným 0.6 MPa (niektorí výrobcovia odporúčajú, aby tlak v potrubí bol 0.8 MPa, aby odrážali kvalitu potrubí ich vlastnej značky.), čas merania tlaku nie je kratší ako 30 minút a pokles tlaku je menší ako 0,05 MPa. Hydraulická skúška by mala byť vykonaná na inštalovanom potrubí: pripojte dočasné potrubie tlakového čerpadla, pri plnení vodou vložte čistý vzduch a po naplnení vody natlakujte, ak nedochádza k úniku alebo presakovaniu vody, jav je kvalifikovaný. Všetky vnútorné ohyby drôtu po inštalácii musia byť inštalované s objemnou hlavou alebo trojuholníkom, aby sa zabezpečilo utesnenie. Pri inštalácii vodovodnej rúry by mala byť vodorovná a vertikálna, ľavá je horúca a pravá studená a rozstup je väčší alebo rovný 30. Vzdialenosť medzi výstupnými rúrkami teplej a studenej vody nie je menšia ako 150. Rúry na teplú a studenú vodu by nemali prechádzať jedným otvorom súčasne, ale mali by sa otvárať oddelene. Keď sú vodovodné potrubie a plynové potrubie položené paralelne, vzdialenosť je väčšia alebo rovná 50 a vzdialenosť krížového položenia je väčšia alebo rovná 10. Keď je potrebné nainštalovať vodovodné potrubie na balkón, mal by byť nainštalovaný vodný ventil. Prepláchnutie by sa malo vykonať pred prijatím.

How to Check Your Home Water Pressure. ✅ Test to see your house has a normal water PSI! 🕘

Pri inštalácii vodovodného potrubia PPR inštalatér vykoná prísnu tlakovú skúšku pod dohľadom vedúceho, takže keď je uzol prijatý, musíme venovať pozornosť iba problému, že vodovodné potrubie a ventil armatúr potrubia sú pevne namontované, v správnej polohe a na pripojení nedochádza k úniku.

Pripojenie na verejný vodovod a kanalizáciu

Pripojenie nehnuteľnosti na verejný vodovod (VV) a verejnú kanalizáciu (VK) je kľúčovým krokom pri výstavbe alebo rekonštrukcii domu či iného objektu. Tento proces, hoci môže byť časovo a administratívne náročný, zaisťuje hygienickú nezávadnosť, dostatočný tlak vody a spoľahlivú funkčnosť celého systému. Tento článok poskytuje komplexný prehľad o rekonštrukcii vodovodnej prípojky, od legislatívnych základov až po praktické kroky, ktoré je potrebné podniknúť.

Legislatívny rámec a definície

Technické podmienky pre pripojenie na verejné vodovody a kanalizácie sú stanovené v súlade so zákonom č. 442/2002 Z. z. o verejných vodovodoch a verejných kanalizáciách v platnom znení, zákonom č. 364/2004 Z. z. o vodách a o zmene a doplnení niektorých zákonov, ako aj vyhláškou ÚRSO č. 276/2012 Z. z. Pre účely technických podmienok pripojenia je prevádzkovateľom VV a VK v regióne často Východoslovenská vodárenská spoločnosť, a.s. (VVS, a.s.) alebo iná regionálna vodárenská spoločnosť ako Liptovská vodárenská spoločnosť, a.s. (LVS, a.s.) či Západoslovenská vodárenská spoločnosť, a.s. (ZsVS, a.s.).

Pre pochopenie celého procesu je dôležité poznať základné definície:

  • Verejný vodovod (VV): Súbor objektov a zariadení slúžiacich verejnej potrebe na hromadné zásobovanie obyvateľstva a iných odberateľov pitnou vodou. Pripojenie na rozvádzaciu vetvu s uzáverom je súčasťou VV. Meradlo umiestnené na vodovodnej prípojke je príslušenstvom VV.
  • Verejná kanalizácia (VK): Prevádzkovo samostatný súbor objektov a zariadení slúžiacich verejnej potrebe na hromadné odvádzanie komunálnych odpadových vôd, umožňujúci neškodný príjem, odvádzanie a spravidla aj čistenie odpadových vôd.
  • Vodovodná prípojka (VP): Úsek potrubia vrátane príslušenstva a technického zariadenia spájajúci rozvádzaciu vetvu verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu, okrem meradla, ak je osadené. Spravidla sa pripája na VV navŕtavacím pásom s uzáverom. Vodovodná prípojka je vodnou stavbou, ak to ustanovuje Zákon č. 364/2004 Z. z.
  • Kanalizačná prípojka (KP): Úsek potrubia vrátane príslušenstva a technického zariadenia, ktorým sa odvádzajú odpadové vody z pozemku alebo miesta vyústenia vnútorných kanalizačných rozvodov objektu alebo stavby až po zaústenie do VK. Toto zaústenie je súčasťou VK. Kanalizačná prípojka je vodnou stavbou, ak to ustanovuje Zákon č. 364/2004 Z. z.
  • Zaústenie kanalizačnej prípojky: Odbočenie z potrubia VK, ktoré, ak sa realizuje na verejnom priestranstve, tvorí odbočovací kus osadený na potrubí VK a potrubie ukončené spravidla revíznou šachtou. Potrubie tvorí odbočovací kus po hranicu nehnuteľnosti, najviac však desať metrov, v priemere primeranom pre pripojenie budúcej kanalizačnej prípojky.
  • Tlaková kanalizačná prípojka (TKP): Úsek potrubia od čerpadla osadeného v akumulačnej šachte domovej čerpacej stanice až po napojenie na uličnú stoku VK, prípadne do revíznej šachty (v prípade napojenia na gravitačnú VK).
  • Vlastník prípojky: Osoba, ktorá zriadila prípojku na svoje náklady spôsobom určeným prevádzkovateľom VV alebo VK.
  • Prevádzkovateľ VV a VK: Fyzická alebo právnická osoba s oprávnením na prevádzkovanie VV alebo VK.
  • Vodomerná šachta (VŠ): Súčasť vodovodnej prípojky, budovaná na zabezpečenie prístupu k vodomeru na obsluhu, montáž, demontáž, odčítanie pretečeného množstva. Zriaďuje ju vlastník pripájanej nehnuteľnosti na svoje náklady. Musí byť vybudovaná v súlade s technickými požiadavkami prevádzkovateľa, chránená proti vnikaniu vody, plynov a nečistôt, odvodniteľná, vetrateľná a bezpečne prístupná.
  • Revízna kanalizačná šachta (RŠ): Šachta určená na vstup do kanalizácie alebo kanalizačnej prípojky na účely kontroly a prevádzkových úkonov.

Proces zriadenia alebo rekonštrukcie vodovodnej prípojky

Zriadenie alebo rekonštrukcia vodovodnej prípojky je proces, ktorý si vyžaduje dodržanie presných krokov a predloženie špecifickej dokumentácie.

1. Žiadosť o pripojenie a technické podmienky

Prvým krokom je podanie žiadosti o pripojenie na verejný vodovod. Túto žiadosť je potrebné podať na príslušnom zákazníckom centre prevádzkovateľa VV (napr. VVS, a.s., LVS, a.s., ZsVS, a.s.). Žiadosť je možné realizovať všetkými spôsobmi obchodnej komunikácie, okrem telefonického styku. Po prijatí žiadosti prevádzkovateľ vydá technické podmienky pripojenia. Tieto podmienky špecifikujú požiadavky na umiestnenie, materiál, dimenzie a spôsob realizácie prípojky. Je dôležité si uvedomiť, že projekt vodovodnej prípojky je nevyhnutný a vypracúva ho autorizovaný projektant zdravotechniky. Ten pozná technické podmienky pripojenia jednotlivých správcov sietí a vie pripraviť projekt aj podľa všeobecných zásad. Projekt sa následne predkladá správcovi na potvrdenie.

2. Potrebné doklady a dokumentácia

Na základe technických podmienok je potrebné pripraviť a predložiť nasledujúce doklady:

Doklad / Dokumentácia Popis
Doklad totožnosti Občiansky preukaz žiadateľa. Pre inú osobu aj splnomocnenie.
Vyplnená žiadosť o zriadenie (rekonštrukciu) vodovodnej prípojky Doplnená o súhlas obce s drobnou stavbou a súhlas s rozkopaním verejného priestranstva, ak je to relevantné.
List vlastníctva Preukazuje vlastníctvo nehnuteľnosti.
Geometrický plán Z pozemkovej evidencie, identifikuje polohu nehnuteľnosti. Žiadateľ si zabezpečuje na vlastné náklady.
Majetkovoprávne vysporiadanie Týka sa všetkých dotknutých pozemkov, cez ktoré bude prípojka vedená, ak nie sú vo vlastníctve žiadateľa.
Projektová dokumentácia (PD) Vypracovaná autorizovaným projektantom, odsúhlasená prevádzkovateľom VV. Pre drobnú stavbu postačuje projekt na ohlásenie.
Situačný náčrt V mierke 1:100 alebo 1:200 so zakreslením pripojovaného objektu, VŠ, siete VV, trasy prípojok a priľahlých objektov.
Doklady oprávňujúce na podnikanie V prípade žiadateľa ako právnickej osoby (výpis z obchodného registra, živnostenský list a pod.).
Čestné vyhlásenie Ak žiadateľ nie je vlastníkom alebo spoluvlastníkom nehnuteľnosti.
Potvrdenie o smerných číslach spotreby vody Ak sa voda odoberá z vlastného zdroja.
Zmluva o dodávke vody Podpísaná po oznámení splnenia technických podmienok.

V prípade právnických osôb je potrebný aj kladačský plán vodovodnej prípojky a osadenia vodomeru. U právnických osôb alebo v prípadoch, kde odber vody nie je len na spotrebu v domácnosti a je potrebné protipožiarne zabezpečenie, sa postupuje podľa špecifických požiadaviek.

3. Realizácia prác

Napojenie na verejný vodovod zabezpečuje výlučne prevádzkovateľ VV (napr. VVS, a.s.). Tento proces zahŕňa dodávky a pripojenia na VV, spravidla navŕtavacím pásom s uzáverom, vrátane zemnej súpravy na ovládanie uzáveru a liatinového poklopu. Ďalej zahŕňa dodávky, montáže a zabezpečenia vodomeru s označením montážnika a dodanie a osadenie prírubového filtra. V prípade rekonštrukcie alebo rušenia pôvodnej prípojky je vlastník prípojky povinný odstrániť ju na vlastné náklady spôsobom určeným prevádzkovateľom. Opravy na prípojke sa vykonávajú za dozoru prevádzkovateľa.

Vodomerná šachta a napojenie na verejný vodovod

4. Umiestnenie vodomernej šachty

Vodomerná šachta (VŠ) je dôležitou súčasťou vodovodnej prípojky. Mala by byť vybudovaná podľa typovej schémy prevádzkovateľa, spravidla do 1 metra za hranicou pozemku, ale maximálne do 10 metrov od bodu napojenia na VV. Musí byť zabezpečená proti vnikaniu vody, plynov a nečistôt, odvodniteľná, vetrateľná a bezpečne prístupná. V odôvodnených prípadoch a so súhlasom prevádzkovateľa VV je možné od vybudovania VŠ upustiť.

Pripojenie na verejnú kanalizáciu

Proces pripojenia na verejnú kanalizáciu (VK) má svoje špecifiká, ktoré sa líšia v závislosti od spôsobu realizácie zaústenia.

Realizácia 1: Zaústenie na verejnom priestranstve

V tomto prípade je vlastníkom verejnej kanalizácie VVS, a.s. (alebo iný relevantný prevádzkovateľ). Pripojenie na verejnú kanalizáciu zahŕňa dodávky a montáže materiálu ako kanalizačná odbočka, utesnenie odbočky a montáž potrubia v dĺžke maximálne 10 metrov. Zaústenie je súčasťou verejnej kanalizácie a je vo vlastníctve prevádzkovateľa.

Realizácia 2: Zaústenie a KP na inom pozemku ako na verejnom priestranstve

Vlastníkom verejnej kanalizácie je opäť VVS, a.s. (alebo iný relevantný prevádzkovateľ). Pripojenie na VK sa realizuje T-kusom, prípadne navŕtavacím pásom (v závislosti od dimenzie TKP), vrátane osadenia uzáveru so zemnou zákopovou súpravou.

Náležitosti pre kanalizačnú prípojku:

Podobne ako pri vodovodnej prípojke, aj pre kanalizačnú prípojku je potrebné predložiť:

  • Žiadosť o pripojenie na VK.
  • Projektovú dokumentáciu: Vrátane pozdĺžneho profilu kanalizačnej prípojky, ak spádové pomery vykazujú minimálne hodnoty (okrem TKP).
  • Geometrický plán pozemku.
  • Majetkovoprávne vysporiadanie dotknutých pozemkov.
  • Zjednodušený situačný náčrt: S vyznačením umiestnenia RŠ, siete VK, trasy prípojok a priľahlých objektov. V prípade požiadavky merania je potrebná projektová dokumentácia prípojky.
  • Doklady oprávňujúce na podnikanie (pre právnické osoby).
  • Čestné vyhlásenie (ak žiadateľ nie je vlastník).
  • Zmluva o odvádzaní odpadových vôd.

Pri vysekávaní otvorov do VK v mieste pripojenia musí byť vybúraný materiál odstránený z potrubia VK.

Špecifické požiadavky a upozornenia

  • Meradlá: Ak sa množstvo vody dodanej VV meria meradlom, alebo sa odpadové vody vypúšťajú do VK cez meradlo, takéto meradlo musí spĺňať požiadavky osobitného predpisu (Zákon č. 157/2018 Z. z.). Nové meradlo a meradlo po oprave musí mať prvotné overenie, ktoré zabezpečí dodávateľ alebo servis.
  • Drobné stavby: Vodovodná prípojka a kanalizačná prípojka (vrátane zaústenia) sa považujú za drobnú stavbu podľa § 2 ods. 4 písm. e) Zákona č. 25/2025 Z. z. (Stavebný zákon). Pre drobnú stavbu postačuje projekt stavby na ohlásenie.
  • Umiestnenie prípojky a križovanie sietí: Pri návrhu prípojky je dôležité skontrolovať aj trasovanie splaškovej kanalizácie a dodržať zásady bezpečného križovania inžinierskych sietí. Potrubie musí byť v nezamŕzajúcej hĺbke (zvyčajne 1,0-1,5 m).
  • Ochrana pred zaplavením: Priestory a zariadenia pod hladinou spätného vzdutia v stoke nesmú byť zaplavené odpadovou vodou. V prípade potreby sa používajú zariadenia na prečerpávanie odpadových vôd proti spätnému vzdutiu alebo uzáver proti spätnému vzdutiu.
  • Spoločné prípojky: Stavbu alebo pozemok možno pripojiť na VV/VK jednou vodovodnou (kanalizačnou) prípojkou. S písomným súhlasom prevádzkovateľa možno v odôvodnených prípadoch vybudovať jednu prípojku pre viac stavieb alebo pozemkov, prípadne viac prípojok pre jednu stavbu alebo pozemok.
  • Povolenie k výkopovým prácam: Ak sa výkopové práce realizujú na miestach, ktorých nie je žiadateľ vlastníkom (napr. komunikácia), je potrebné vybaviť si povolenie od vlastníka (napr. správcu komunikácie). Každý výkop na komunikácii alebo v jej blízkosti musí byť označený ako prekážka v premávke.
  • Komunikácia so správcom siete: Je kľúčové udržiavať otvorenú a zdvorilú komunikáciu so zamestnancami správcov sietí a úradov, pretože ich ústretovosť môže výrazne urýchliť celý proces.

Časový harmonogram a náklady

Vybavenie prípojok na elektrinu, vodu a plyn si vyžaduje čas. Väčšina spoločností a úradov si nárokuje niekoľkodňové lehoty na vyjadrenie. Celý proces vybavenia podkladov k prípojkám sa tak môže natiahnuť na 2 až 3 mesiace, v závislosti od súhry okolností a rýchlosti žiadateľa. Ceny za jednotlivé prípojky sa môžu pohybovať v stovkách eur, pričom presná výška závisí od konkrétnych technických podmienok a dĺžky prípojky.

Zrušenie vodovodnej prípojky

Zrušenie vodovodnej prípojky sa vykonáva na základe objednávky odberateľa a na jeho náklady vyplnením a odovzdaním tlačiva "odhláška odberu vody". Zrušenie musí byť vykonané odpojením v mieste napojenia na potrubie verejného vodovodu. Tento úkon môžu vykonať iba pracovníci vlastníka alebo prevádzkovateľa verejného vodovodu.
