Samotná stavba rodinného domu je veľmi náročný proces, a to nielen čo sa týka činností pracovných, ale hlavne nutnosti vypracovania najrôznejších projektov, povolení a žiadostí. Ak sa na vašom stavebnom pozemku doteraz nenachádzala žiadna iná stavba, nová elektrická prípojka bude súčasťou už vašej projektovej dokumentácie. V prvom rade je potrebné zaslať žiadosť distribučnej spoločnosti, pod ktorú váš pozemok patrí. Väčšina distribučných spoločností už ponúka aj možnosť elektronického podania.
K samotnej žiadosti je potrebné pripojiť aj situačný plán, ktorý musí obsahovať vyznačenú polohu objektu, parcelné číslo aj s názvom ulice (ak je viac parciel, tak vypísať všetky). Distribučná spoločnosť vám do 30 dní pošle písomné stanovisko o podmienkach vášho pripojenia k sieti a výšku poplatku za pripojenie v závislosti od veľkosti vášho hlavného ističa a počtu fáz. Podpísanú Zmluvu o pripojení treba následne poslať späť distribučnej spoločnosti a po zaplatení poplatku sa môže začať s prípravou odberného miesta. S touto realizáciou vám pomôže skúsený elektrikár. Ak máte technické zázemie pripravené, je načase vybrať si svojho dodávateľa a uzavrieť s ním Zmluvu o dodávke a distribúcii elektrickej energie. Dodávateľ zároveň musí požiadať distribučnú spoločnosť o montáž elektromera a tá vám ho do 5 dní od prijatia požiadavky namontuje.
Pre každý objekt sa zriaďuje len jedna elektrická prípojka. Prípojkové istiace skrine (elektromerové rozvádzače) sa prednostne zhotovujú na hranici pozemku alebo výnimočne na objekte v blízkosti hlavného vchodu a vždy na verejne prístupnom mieste (norma STN 33 3320:2002), tak, aby pracovníci energetiky mohli kedykoľvek odčítať údaj z elektromera.
Prvým krokom je vytýčenie inžinierskych sietí, ktoré sa nachádzajú v oblasti, kde sa bude realizovať výkop. Toto zabezpečí, že nepoškodíme iné siete, ktoré môžu prechádzať rovnakou oblasťou. Potom nasleduje fáza výkopových prác, počas ktorej vykopeme výkop, ktorý umožní vedenie kábla. Výkop by mal byť dostatočne hlboký a široký (0.35m * 0.8m). Ak je bod pripojenia na druhej strane cesty alebo v trase kábla sa nachádza prekážka, ktorú nie je možné vykopať, je nevyhnutné pretláčanie komunikácií. Pri takýchto prípadoch používame špeciálne vybavenie na pretlačenie kábla pod terénom.
Po vykonaní ak projekt neuvádza inak sa kábel umiestni do ochranných rúrok, v ktorých je vedený po celej dĺžke výkopu, aby sa zabránilo poškodeniu v dôsledku prípadného mechanického poškodenia pôdou alebo inými stavebnými prácami. Ako posledný krok sa nainštaluje výstražná fólia, ktorá je umiestnená po celej dĺžke výkopu a slúži na označenie umiestnenia kábla. Toto zabezpečuje, že sa kábel môže ľahko identifikovať a chráni pred náhodným poškodením pri budúcich stavebných prácach. Po vykonaní výkopov a umiestnení uzemnenia sa osadí elektromerový rozvádzač do oplotenia min. výška 60 cm nad terénom.
Revízna správa a overenie bezpečnosti a funkčnosti prípojky je nevyhnutná súčasť procesu na zabezpečenie správneho fungovania elektrickej sústavy a minimalizovanie rizika požiaru a iných nebezpečných situácií. V rámci overenia sa vyhodnocuje stav káblov, uzemnenia a ochranných prvkov. Radi Vám pomôžeme s celým procesom realizácie elektrickej prípojky NN - od úvodného projektu až po záverečnú revíziu. Naša spoločnosť sa zameriava na digitalizáciu celého procesu, čo zaručuje efektívne riadenie byrokracie a minimalizuje možné chyby a minimalizuje časové sklzy.
Elektromerový rozvádzač musí byť vyhotovený v oplotení alebo na hranici pozemku tak aby bol kedykoľvek prístupný! Elektromerový rozvádzač musí byť uzemnený a jeho zemný odpor nesmie presahovať 5 Ohm. Uzemnenie sa vykonáva pomocou pásoviny, ktorá sa kladie na dno výkopu v dostatočnej vzdialenosti od silového vodiča, najčastejšie počas celej dĺžky a v niektorých prípadoch sa aj spája s Hlavnou Uzemňovacou svorkou v dome. Po zhotovení technickej časti je potrebné vykonať Odbornú Prehliadku a Odbornú Skúšku ( Revíziu ).
Norma STN 33 3320, ktorá definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok. Stanovuje podmienky na pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektriny. Elektrická prípojka začína odbočením od zariadenia verejného rozvodu elektrickej energie smerom k odberateľovi. Elektrickú prípojku zriaďujú na svoje náklady rozvodné závody, elektrický prívod od istiacej prípojkovej skrine na podpernom bode, po pripojenie do budovy si musí odberateľ zhotoviť na svoje náklady.
V priebehu predprojektovej prípravy je nutné prejednať pripojovacie podmienky pre silové zariadenia s dodávateľom elektrickej energie. Hlavná domová poistková skrinka ak je prípojka zhotovená vzdušným vedením (holými vodičmi, izolovanými vodičmi alebo závesným káblom). Musí byť plombovateľná a označená značkou podľa STN IEC 60417 č. Hlavná domová káblová skriňa, ak je prípojka zhotovená káblovým vedením. Pre každý objekt sa má zriadiť len jedna elektrická prípojka. Pre bezpečné vykonávanie obsluhy a prác musí byť pred prípojkovou skriňou voľný priestor minimálnej šírky 0,8 m.
V mieste rozdelenia na sústavu TN-S musí byť zhotovený na prípojnici PE (svorke PE) uzemňovací prívod na uzemňovač s hodnotou uzemnenia max. do 15 Ω, nemusí sa však klásť do zeme viac ako 20 m zemniaceho pásu (napr.: FeZn 30x4 mm2 , alebo iný rovnocenný uzemňovač). V bode rozdelenia musia byť na pripojenie ochranných a neutrálnych vodičov samostatné svorky alebo prípojnice. V každej budove musí byť zhotovené hlavné pospájanie, na ktoré sa musí pripojiť hlavný ochranný vodič, hlavný uzemňovací vodič, hlavná uzemňovacia svorka a cudzie vodivé časti ( rozvodné potrubia plynu, vody, ústredného vykurovania a klimatizácie, kovové konštrukčné časti budovy a pod.
Minimálne prierezy vodičov elektrickej vzdušnej prípojky sú AlFe 16 mm2 pri holých vodičoch a 16 mm2 pri závesných kábloch. Použitie holých vodičov je dovolené len v odôvodnených prípadoch a so súhlasom dodávateľa elektrickej energie. Časť prípojky od posledného podperného bodu (strešníka, konzoly do múra a pod.) do prípojkovej skrine má byť čo najkratšia, prednostne vyhotovená káblom. Kábel ani izolované vodiče nesmú byť prerušované ani nastavované.
Pri zriaďovaní novej prípojky musí byť použitá pre kladenie časti prípojky umiestnenej na budove vonkajšia časť obvodového muriva budovy. Pri rekonštrukcii prípojky je možné ponechať pôvodnú časť prípojky ako prívod len vtedy, ak neprechádza vnútornými priestormi budovy a ak sú urobené dostatočné opatrenia k zamedzeniu neoprávneného odberu elektriny. Prípojková skriňa aj v tomto prípade je súčasťou prípojky a umiestňuje sa spravidla na hranici odberateľovej nehnuteľnosti tak, aby jej dvere a odnímateľné kryty káblového priestoru boli na verejne prístupnom mieste. V odôvodnených prípadoch, s písomným súhlasom dodávateľa elektrickej energie, je možné prípojkovú skriňu umiestniť v blízkosti odberateľovej nehnuteľnosti, ba dokonca aj na vonkajší obvodový múr. Prípojková skriňa pri novobudovanej stavbe musí byť vždy umiestnená na verejne prístupnom mieste. Spodný okraj skrine má byť 0,6 m nad definitívne upraveným terénom.

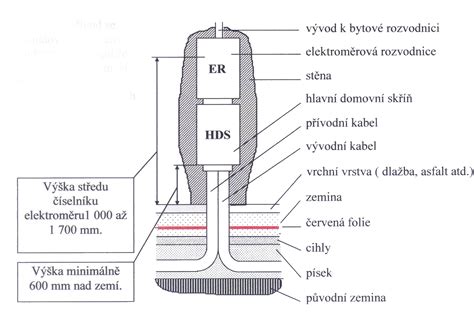

Ak sa na pripojenie objektu použije elektromerový rozvádzač s prípojkovou skriňou, je potrebné dodržať ustanovenie čl. 4.6.8 normy [304], aby najmenšia výška stredu okienka elektromera bola 0,7 m nad definitívne upraveným terénom. Pri odbočení káblovej prípojky zo vzdušného vedenia, umiestňuje sa prípojková skriňa na verejne prístupné miesto, môže byť umiestnená na podpernom bode vzdušného vedenia vo výške 2,5 až 3 m. Kábel na podpernom bode musí byť do výšky minimálne 2,5 m chránený ochrannou rúrkou proti mechanickému poškodeniu.
Rozvádzače (rozvodnice) za elektromerom - do rozvádzačov (rozvodníc) za elektromerom sa sústreďujú všetky istiace prístroje (poistky, ističe, chrániče), stýkače, relé, zvončekové transformátory, a pod. Staviate dom alebo inú budovu? Meníte strechu? Prerábate elektroinštaláciu vrátane hlavného rozvádzača? Budete potrebovať novú prípojku na elektrinu. Elektrická NN prípojka nie je iba kábel, skrinka a elektromer.
Váš majetok začína káblom vedúcim z prípojkovej skrinky do elektromerového rozvádzača. Odtiaľto budete všetok materiál okrem elektromera či modulu HDO, platiť vy. Nakúpiť materiál môže váš elektrikár alebo vy, keď vám dá presný zoznam. Chcete riešiť prípojku na elektrinu pre starší dom? Elektromerový rozvádzač a prípojková skrinka vám teda môžu pri rekonštrukcii prekážať. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby im vyhovovala. Tým zásahom nemyslíme odplombovanie hlavného ističa kvôli jeho výmene alebo opravu havarijného stavu ako napr. Toto sú bežné situácie, ale môže sa to líšiť prípad od prípadu. Niekedy môžete strešnú prípojku zachovať. Základné kritériá pre nové prípojky sú však podobné. Ak patríte medzi súkromných odberateľov (napríklad pripojka elektriny do domu), budete musieť umiestniť elektromerový rozvádzač tak, aby bol elektromer prístupný z verejného priestranstva. Výmenu teda neberte iba ako nutné zlo. Staré prípojky majú často opotrebované svorky a hliníkové vodiče sa v nich uvoľňujú (hliník „tečie“). Vysoký prechodový odpor potom zahrieva svorky i okolie, v zlom stave býva aj izolácia prípojky. Výsledkom môže byť požiar alebo úraz elektrickým prúdom. Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (hovorovo stavebný prúd), vyberte si elektromerový rozvádzač osadený zásuvkami. Nebudete tak musieť kupovať alebo si požičiavať samostatný stavebný rozvádzač.
Postup pri zriaďovaní elektrickej prípojky:
- Distribučke odošlite žiadosť o pripojenie. Poplatok za pripojenie elektriny je vo všetkých distribučkách podobný, ale líši sa podľa hodnoty hlavného ističa. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch bez el.
- Podľa neho elektrikár prípojku zhotoví. Cena za projekt elektrickej prípojky začína na cca 80 €. Aj v tomto prípade si radšej nechajte poradiť od elektrikára či firmy.
- Pri novostavbe alebo veľkej rekonštrukcii potrebujete stavebné povolenie, ktoré by malo zahŕňať aj prerábku prípojky. pretlačenie chráničky na kábel pod cestou, ak bude miesto pripojenia (napr.
- Keď distribučka projekt prípojky odsúhlasí, prichádza čas na prípravné práce. Káble sa ukladajú väčšinou do zeme, takže sa vopred dohodnite s elektroinštalačnou firmou, či vám vykopú aj výkopy. Pozor - skôr, než začnete kopať, uistite sa, že cez dané miesta nevedú inžinierske siete. Takisto sa dohodnite, kto nakúpi materiál - od káblov až po elektromerový rozvádzač. Elektrikár potom natiahne káble, osadí a zapojí elektromerový rozvádzač (zatiaľ bez elektromera). Ak sa niečo oproti pôvodnému projektu menilo, vypracuje dokumentáciu skutočného vyhotovenia. Ďalej budete potrebovať revíziu prípojky, ktorú vykoná revízny technik. Ním môže byť aj samotný elektrikár, alebo si zavolá kolegu z firmy či externistu, ktorý má na revízie osvedčenie.
- Distribučky sú na Slovensku iba 3, dodávateľov pre domácnosti bolo k 1.1.2024 až 32. S dodávateľom uzavrite zmluvu o dodávke elektriny.
- Pripojenie elektriny je tým hotové. Cena elektrickej prípojky pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie.
Umiestnenie miesta pripojenia - Pretláčanie chráničky na kábel pod cestou prípojku predraží. Keď všetko pôjde hladko, celý proces zriadenia prípojky vám zaberie cca 2 mesiace. Niekedy sa to však môže natiahnuť aj na 3 či 4 mesiace.
Vzdušné prípojky sa zhotovujú z izolovaných vodičov, závesných alebo samonosných káblov. Minimálny prierez použitého vodiča je 16mm2 hliník. Potrebujete zapojiť elektrickú prípojku alebo vypracovať projekt elektrickej prípojky? Kliknite TUKáble na takýto účel majú označenie AYKY-Z 4×16 alebo AYKY-Z 4×25. AYKY, hovorí o tom, že je kábel hliníkový, „Z“ hovorí o tom, že je závesný, čiže má v sebe oceľové lano, za ktoré sa vešia a číslo 16/25 značí prierez použitého vodiča. Kábel nesmie byť prerušovaný, ani nadstavovaný.
Pri rekonštrukcii elektrickej prípojky je možné ponechať pôvodnú časť prípojky ako prívod len vtedy, ak neprechádza vnútornými priestormi budovy a ak sú urobené vhodné opatrenia na zamedzenie neoprávneného odberu. Prípojková skriňa sa umiestňuje na verejne prístupné miesto, prednostne na stĺpe rozvodu elektrickej energie. Vedenie od prípojkovej skrine k elektromerovému rozvádzaču sa považuje za prívod. Ak kábel odbočuje zo vzdušného vedenia, musí byť na stĺpe chránený voči mechanickému poškodeniu minimálne do výšky 2,5m. V mieste zaústenia musí byť riadne utesnený voči zatekaniu vody.
Aké vás čakajú približné náklady?
- Na projekt cca 80€.
- Pripojovací poplatok cca 210€ (podla počtu fáz, veľkosti ističa).
- Náklady na vybudovanie odberného miesta cca 400-700€, záleží od dĺžky kábla, na ktorej strane cesty je stĺp, či je prípojka jednotarif alebo dvojtarif a pod.
- Revízia 50€.
- Takže celkovo cca 850€.
Elektrická prípojka vzduchom
V technických podmienkach pripojenia, vo vašom návrhu zmluvy o pripojení, je napísané, kde je deliace miesto. (napríklad poistkové spodky v skrini osadenej na stĺpe číslo 35). Čo to v praxi znamená? Že prípojku, to znamená „stiahnutie elektriky“ z drôtov vzdušného vedenia do prípojkovej skrinky, osadenej na stĺpe urobí vaša distribučná spoločnosť. Urobia to v rámci pripojovacieho poplatku, ktorý ste za pripojenie zaplatili. Úlohou Vás, príp. úlohou Vášho elektrikára bude osadiť na stĺp ochrannú trubku, natiahnuť kábel zemou do elektromerového rozvádzača, osadiť elektromerový rozvádzač, natiahnuť káblový vývod z elektromerového rozvádzača do domu, prípadne do zásuvkovej skrinky, ak dom ešte len staviate. Pri všetkých prácach je nutné držať sa projektu. Ak sa urobí pri montáži odchýlka oproti projektu, elektrikár túto zmenu zaznačí do dokumentácie a vytvorí vám tak dokument s názvom: zakreslenie skutkového stavu elektrickej inštalácie. O celej montáži vám elektrikár musí vydať potvrdenie s názvom: vyhlásenie o zodpovednosti osoby zodpovednej za montáž elektrickej inštalácie nízkeho napätia podľa čl. 6.4.4.4 STN 33 2000-6: 2018. Od výrobcu elektromerového rozvádzača pri jeho kúpe obdržíte tiež osvedčenie o kusovej skúške rozvádzača NN a vyhlásenie o zhode. Všetky tieto dokumenty tvoria prílohy k východiskovej revíznej správe elektrickej prípojky, ktorá je archivovaná až do zrušenia tejto prípojky.
Elektrická prípojka v zemi
Káblové prípojky musia byť vždy zriadené s plným počtom vodičov rozvodu, to znamená že aj keď budujeme odberné miesto na jednu fázu, aj tak ťaháme prívodný kábel na tri fázy. Ako rezervu do budúcnosti. Minimálny prierez vodiča je 16 mm2 hliník, alebo 10 mm2 meď. Čiže káble budú mať označenie buď AYKY-J 4×16 alebo CYKY-J 4×10. Označenie CYKY/AYKY hovorí o tom, z akého materiálu je jadro vodiča, čiže meď/hliník. Označenie „-J“ hovorí o tom, akými farbami sú jednotlivé vodiče značené. Označenie „4×10“ hovorí o tom, koľko žíl ma kábel a aké sú tieto žily hrubé. Elektromerový rozvádzač sa umiestňuje na hranicu pozemku, na verejne prístupné miesto, mimo evakuačnej cesty. Spodný okraj musí byť osadený aspoň 0,6m nad úroveň terénu. S ohľadom na miestne podmienky, sneh, záplavy a pod. je možné ho osadiť do výšky max. 1,5m. Okienko elektromera má byť podľa STN 33 2130:1983 minimálne 0,7m nad terénom. Uloženie káblovej prípojky rieši STN 34 1050.
Elektrická prípojka na záhradu
Elektrické prípojky v záhradkárskych osadách sú špecifické tým, že obvykle majú spoločný elektromerový rozvádzač a každý má svoj prívodný kábel. Elektrická prípojka patrí medzi najhlavnejšie časti stavby. Je to srdce domu, bytu či iného objektu. Pri realizácií elektrickej prípojky je dôležité postupovať podľa zásad a smerníc, ktoré Vám Váš distribútor uvádza v zmluve o pripojení. V bežných podmienkach sa bavíme len o dvoch druhoch elektrických prípojok. Ide o elektrickú prípojku s jednotarifným meraním alebo dvojtarifná elektrická prípojka. Rozdiel medzi týmito druhmi prípojok nie je každému jasný. Ide o spôsob napájania objektu a odber z distribučnej siete. V neposlednom rade je tu rozdiel aj v type elektromerovej skrinky.
Jednotarifné meranie je zjednodušene povedané to, že platíte v každej sekunde v dni rovnakú cenu za elektrickú energiu. Cena sa nezvyšuje ani neznižuje počas celého dňa. Je to, teda spôsob odberu elektrickej energie za konštantnú cenu. Elektromerová skrinka pri jednotarifnom meraní spotreby elektrickej energie je v zásade menšia. Pri kúpe elektromerovej skrinky je nutné uvádzať predajcovi o aký ide typ merania. Ako pri každej elektromerovej skrinke platia isté zásady, ktoré distribútor elektrickej energie vyžaduje. V každej zmluve o pripojení je detailne popísané o aké zásady ide. V praxi sa o to nemusíte zaujímať skôr je to na pleciach projektanta, ktorý Vám vypracováva projektovú dokumentáciu k elektrickej prípojke.
Dvojtarifné meranie je zjednodušene povedané to, že neplatíte počas dňa 24.h stále rovnakú sadzbu za elektrickú energiu. Ste rozdelený do dvoch tzv. taríf. Ľudovo sa tomu u nás na Slovensku hovorí denný a nočný prúd. Samotná táto zvyklosť nám našepkáva, že tu ide o dve rôzne tarify merania. Denná cena je v zásade drahšia ako nočná. Tento druh odberu je vhodný pre domácnosti, firmy alebo väčšie objekty, ktoré majú pomerne veľký odber. V konečnom dôsledku sa im to oplatí z pohľadu ceny. Tento princíp však neplatí pre bežné domácnosti nakoľko nemajú tak veľké odbery. Pri inštalácií dvojtarifného merania spotreby elektrickej energie nastáva pre bežné domácnosti paradox, a to taký, že pokiaľ nemáte veľké odbery samotné dvojtarifné meranie Vás nakoniec víde drahšie, ako jednotarifné meranie nakoľko spadate do inej skupiny odberateľa. Pri dvojtarifnom elektromeri sa inštaluje elektromerová skrinka s väčšími rozmermi ako v prípade jednotarifného odberu.
Žiadateľ podá žiadosť online sám alebo prostredníctvom zastupujúcej osoby. Radi Vám pomôžeme všetko zabezpečiť klikajte TU. V žiadosti vyplníte potrebné údaje, ktoré sú potrebné pre dodávateľa elektrickej energie či už ide o ZSE, SSE alebo VSE. Váš dodávateľ po spracovaní údajov Vám zašle zmluvu o pripojení odberného elektrického zariadenia, v ktorej sú všetky potrebné údaje k realizácií projektu. Tento dokument slúži projektantovi, ako základný kameň pri tvorbe projektu elektrickej prípojky. V zmluve sú uvedené všetky detaily, ako napríklad parcelné číslo, číslo podperného bodu z ktorého sa budete napájať inakpovedané (číslo stĺpu) a definovanie hlavného istiaceho prvku ktorý sa umiestňuje v rozvodnej skrinke elektromera môže ísť napríklad o 25A istič s charakteristikou B.
Projektová dokumentácia je mimoriadne dôležitou súčasťou celej realizácie elektrickej prípojky. Práve táto dokumentácia sa zameriava na to, aby sa dodržali všetky platné normy v danom čase a, aby ste vedeli detailne dať vyhotoviť prípojku odborníkom. Projektová dokumentácia by mala obsahovať všetky dôležité časti, ako napríklad nákresy vedenia vodiča a trasy, nákres schémy tarifu, popis vodičov, ktoré vám budú napájať elektromer a objekt, podrobný popis osadenia elektromera, uzemnenie elektromera. Pozor uzemnenie elektromera je dôležitá súčasť výstavby a nakoľko nie každý má doma revízny merací prístroj na meranie zemných odporov odporúčam vyhotovenie elektrickej prípojky dať zrealizovať skúsenej firme, ktorá má s elektrickými prípojkami bohaté skúsenosti. Práve uzemnenie je srdcom celého projektu lebo tu dochádza k zmene elektrickej sústavy ktorá vám napája Váš domov. Ide tu o zmenu zo sústavy TN-C na sústavu TN-S. V dnešnej dobe každá rekonštrukcia musí zriadiť bod rozdelenia a vytvorenie sústavy TN-S. Preto sa neulakomte a radšej si dajte vybudovať elektrickú prípojku profesionálom.
Elektrická prípojka sa nesmie konštruovať podľa vlastného uváženia. Musí sa dodržiavať postup, ktorý sa detailne popisuje v projektovej dokumentácií. Je dôležité sa striktne držať všetkých ustanovení, ktoré projektová dokumentácia obsahuje. Najdôležitejšie sú napríklad: Aký vodič povedie od stĺpa do Vášej elektromerovej skrinky. V akej hĺbke má byť uložený, aká chránička má tento kábel chrániť, aké lôžko sa vybuduje v zemi, akú fóliu treba umiestniť nad vodič v chráničke, koľko uzemňovacích tyčí je potrebné inštalovať do pôdy. Tu je nutné znovu pripomenúť, že túto časť musí realizovať profesionálna firma, ktorá si daný zemný odpor odmeria a v prípade vysokého zemného odporu musí prijať opatrenia na zabezpečenie optimálneho zemného odporu. To znamená konzultáciu s projektantom o zmene a spôsobe zemnenia alebo umiestniť do zeme viac uzemňovačov, ktoré zabezpečia primerané hodnoty. Elektormerový rozvádzač sa nesmie umiestňovať podľa náhodnej úvahy. Umiestnenie podlieha presnému definovaniu zo strany projektanta kam a v akej pozícií sa elektromerová skrinka môže umiestniť. Z pravidla platí, že nesmie byť nižšie, ako 60cm nad finálnym upraveným terénom a musí byť od elektromerovej skrinky voľný priestor minimálne 80cm z dôvodu manipulácie a obsluhovania zariadenia. Toto je len zlomok dôležitých nariadení, ktoré treba dodržať. Projekčná dokumentácia je práve na to, aby zhotovovateľovi poskytla všetky potrebné údaje na zhotovenie.
Elektromerový rozvádzač môže byť, ako sme spomínali vyššie jedno tarifný, čiže menšia skrinka alebo dvojtarif väčšia skrinka. Skrinky kúpite s okienkom na displej meracieho zariadenia (tzv. hodín) alebo bez. Odporúčame s okienkom aj keď je cena o niečo drahšia z dôvodu toho, že pracovníci, ktorí odpisujú stav elektromera nemusia zakaždým otvárať a tak mechanicky namáhať súčasti elektromerovej skrinky. Osadenie elektromerového rozvádzača Vám radi zrealizujeme klikajte TU. Žiadateľ je povinný v plnej miere akceptovať všetky smernice, ktoré mu boli predostrené v zmluve o pripojení a ktoré sú v projektovej dokumentácií. To znamená spôsob osadenia, druh a typ istiaceho prvku tzn. Istič. Ďalej Vy, ako žiadateľ ste povinný udržiavať vaše elektroenergetické zariadenia v technicky zodpovedajúcom stave, tak, aby vyhovovali požiadavkám, ktoré sú stanovené platnými právnymi predpismi a technickými normami tak, aby chránili život zdravie alebo majetok osôb a nespôsobovali poruchy v distribučnej sústave. Ďalej Doručiť plán skutočného vyhotovenia, dodržať technické podmienky prevádzkovateľa distribučnej sústavy.
Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Je dokladom ktorý vystaví revízny technik a odzrkadľuje skutočnosť prípojky. Revízna správa elektrickej prípojky obsahuje záznam o meraniach, ako napríklad : meranie izolačného stavu vodičov alebo odpor uzemnenia. Tieto merania sú veľmi dôležité nakoľko preverujú či vyhotovenie je v súlade s platnými normami Slovenskej republiky. Pri dodržaní všetkých náležitostí by mala byť elektrická prípojka schopná bezpečnej prevádzky. Revíznu správu vykonáva kvalifikovaná osoba s príslušným vzdelním “paragraf 24” ktorá vykoná odbornú skúšku a odbornú prehliadku elektrickej prípojky.
Tento dokument vyhotovuje projektant. Jedná sa o zaznačenie skutočného stavu elektrickej prípojky. Tento dokument odzrkadľuje skutočný stav kde je umiestnená elektromerová skrinka, ako hlboko a na akom mieste sa nachádza vodič napájajúci elektromer zo stĺpu, aký druh vodičov sa použil v skutočnosti, aký je hlavný istič v prípojkovej skinke alebo koľko uzemňovacích tyčí sa použilo na prizemnenie prípojky. Samotné pripojenie na distribučnú sieť realizuje Váš dodávateľ. V stanovenom čase podľa dohody k Vám pracovníci distribučnej siete prídu zapojiť kábel, ktorý je pripravený na zapojenie na podprernom bode podľa zmluvy o pripojení. Revízna správa elektrickej prípojky je mimoriadne dôležitou časťou celého projektu. Táto správa je potrebná pre získanie informácie či je dané zariadenie schopné prevádzky a, či sa zariadenie môže bezpečne používať v plnom rozsahu. Revíznu správu elektrickej prípojky Vám radi zabezpečíme klikajte TU.
Táto problematika je pomerne častá. V starších domoch sa realizovali prípojky zásadne v objektoch. A však takýto druh umiestnenia elektromera je už dnes minulosťou. Podľa nových STN noriem sa má vyhotovovať elektrická prípojka výhradne na hranici pozemku v plote. Prekládka elektromera prebieha pomerne jednoducho. Stačí podať žiadosť u distribučnej spoločnosti. Distribučná spoločnosť Vám zašle zmluvné podmienky rovnako ako pri novej prípojke. Nastáva rovnaký postup vypracovanie projektovej dokumentácie elektrickej prípojky, realizácia, revízna správa, a niekedy plán skutočného vyhotovenia.
Elektrická prípojka je srdcom každého objektu. Treba si dať záležať na jej vyhotovení a dbať na všetky postupy, ktoré Vám zadá distribútor a projektant. Radi Vám zhotovíme elektrickú prípojku na kľúč a postaráme sa o všetko od A po Z. Ak požadujete len zmenu odberateľa elektriny na existujúcom odbernom mieste, kontaktujte svojho dodávateľa elektriny.
Postup pripojenia nového odberného miesta závisí od prevádzkovateľa distribučnej sústavy. Západoslovenská distribučná, a. Stredoslovenská distribučná, a. Východoslovenská distribučná, a. Ak plánujete stavať nový dom, pripojte k žiadosti aj povinnú prílohu. parcelné číslo pozemku s názvom ulíc. Prevádzkovateľ distribučnej sústavy vám následne odošle na podpis návrh zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Podpísanú zmluvu o pripojení doručte prevádzkovateľovi distribučnej sústavy. Poplatok za pripojenie musíte zaplatiť v stanovenom termíne. Ak ho neuhradíte, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie. Odberné miesto pripravte v stanovenej lehote, následne doručte prevádzkovateľovi distribučnej sústavy doklady uvedené v technických podmienkach pripojenia. Posledným krokom je uzatvorenie zmluvy o dodávke a distribúcii elektrickej energie s vybraným dodávateľom. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Prevádzkovateľ distribučnej sústavy vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky. V prípade otázok kontaktujte príslušného regionálneho prevádzkovateľa distribučnej sústavy. Západoslovenská distribučná, a. Stredoslovenská distribučná, a. Východoslovenská distribučná, a.
Elektrickú prípojku zriaďuje prevádzkovateľ distribučnej sústavy až po hranicu pozemku, respektíve až po elektromer na náklady osoby, pre ktorú bola zriadená. Náklady na zriadenie prípojky sa platia v cene za pripojenie.

Schéma zapojenia spálne.

Ochranné pásmo
Každé elektrické vedenie, či už vzdušné alebo podzemné, má definované ochranné pásmo. Pre káblové vedenia uložené v zemi v zmysle zákona NR SR č. 251/2012 Z. z. je ochranné pásmo 1 meter na obidvoch stranách kábla. Toto pásmo slúži na ochranu kábla pred poškodením a na zabezpečenie bezpečnej prevádzky.
V prípade, že sa v blízkosti plánovanej trasy kábla nachádzajú stromy, je potrebné dodržať minimálnu vzdialenosť od ich koreňového systému. Hoci v texte nie je explicitne uvedená norma pre vzdialenosť elektrickej prípojky od stromu, všeobecne platí, že korene stromov môžu dosahovať značnú hĺbku a šírku. Preto je dôležité pri projektovaní trasy kábla zohľadniť aj túto skutočnosť. V prípade, že je nevyhnutné viesť kábel v blízkosti stromu, je možné vykonať výkop s maximálnou opatrnosťou, prípadne použiť metódy ako pretláčanie, aby sa minimalizovalo poškodenie koreňov.

Typy káblov
Od stĺpa ku elektromerovému rozvádzaču sa bežne používajú hliníkové AYKY káble a od elektromerového rozvádzača ku domovej/bytovej rozvodnici, kde máme umiestnené ističe a prúdové chrániče sa dávajú medené CYKY káble. Dané prívodné káble odporúčame umiestniť aj do ochrannej ohybnej trubky, ktorá ich ochráni pred mechanickým poškodením. Na stĺp sa zasa dáva pevná kovová trubka na ochranu prívodného kábla.
