Pripojenie na inžinierske siete predstavuje základnú infraštruktúru každej modernej domácnosti. Bez tečúcej vody je dom prakticky neobývateľný. Voda je životne dôležitá nielen pre bežnú prevádzku domácnosti, ale aj pre samotnú výstavbu. Zabezpečenie spoľahlivého prístupu k pitnej vode je pre každú nehnuteľnosť kľúčové.
Vodovodná prípojka je nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Jej správne navrhnutie a realizácia sú základom pre hygienickú bezpečnosť, dostatočný tlak vody a dlhodobú bezporuchovú prevádzku. Tento článok vás prevedie všetkými dôležitými aspektmi súvisiacimi s vodovodnou prípojkou, od legislatívnych po technické detaily, s cieľom poskytnúť komplexný prehľad pre každého, kto plánuje výstavbu nového domu, rekonštrukciu alebo sa zaujíma o fungovanie existujúcej infraštruktúry, so zameraním na podmienky Východoslovenskej vodárenskej spoločnosti (VVS, a.s.).
Čo je to vodovodná prípojka a aká je jej funkcia?
Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu okrem meradla, ak je osadené. Jej hlavnou funkciou je bezpečné a spoľahlivé privádzanie pitnej vody z verejného vodovodu do objektu. Pri vodovodnej prípojke je dom prepojený s vodomernou šachtou.
Vodovodná prípojka je teda časť potrubia od verejného vodovodu až tesne za vodomer, alebo pred hlavný domový uzáver, ak nie je osadený vodomer. Meradlo umiestnené na vodovodnej prípojke je príslušenstvom verejného vodovodu. Každá nehnuteľnosť by mala mať len jednu prípojku.
Legislatívna a stavebná klasifikácia
- Podľa zákona č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách môže byť vodovodná prípojka dokonca považovaná za vodnú stavbu, ak to ustanovuje osobitný predpis (Zákon č. 364/2004 Z. z. o vodách).
- V kontexte stavebného zákona (č. 50/1976 Zb.) je vodovodná prípojka klasifikovaná ako technická infraštruktúra, nie ako doplnková stavba k domu.
- Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb, pričom je považovaná za samostatnú líniovú stavbu technickej infraštruktúry.
Technické požiadavky na vodovodnú prípojku
- Hĺbka uloženia: Minimálne 1,2 - 1,6 metra a maximálne 2 metre pod upraveným povrchom. Odporúča sa 1,3-1,5 m pre nezámrznú hĺbku.
- Trasa a spád: Má byť priamočiara so spádom minimálne 0,3 % k verejnému vodovodu. Mala by viesť čo najkratšou trasou, ideálne kolmo na verejný vodovod a vyhýbať sa cudzím pozemkom.
- Pripojenie: Spravidla sa pripája na verejný vodovod navrtávacím pásom s uzáverom. Pripojenie na rozvádzaciu vetvu s uzáverom je súčasťou verejného vodovodu.

Legislatívny rámec a technické normy
Pri projektovaní a realizácii vodovodnej prípojky je nevyhnutné dodržiavať radu zákonov, vyhlášok a technických noriem. Východoslovenská vodárenská spoločnosť (VVS, a.s.) zabezpečuje spoľahlivý prístup k vode v súlade s týmito predpismi.
Kľúčové legislatívne predpisy
- Zákon č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách: Definuje základné pojmy, práva a povinnosti, vrátane rozdelenia zodpovednosti za údržbu prípojok.
- Stavebný zákon (č. 50/1976 Zb.): Upravuje proces povoľovania stavieb. Pre prípojky stavieb často postačuje ohlásenie stavebnému úradu ako drobnej stavby (§ 55 ods. 2 písm. c)).
- Vyhláška MVRR SR č. 453/2000 Z. z.: Bližšie vymedzuje podmienky pre ohlásenie stavby.
- Novela zákona č. 516/2021 Z.z. (účinná od 30.12.2021): Priniesla zmeny, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).
- Zákon č. 364/2004 Z. z. o vodách: Definuje vodovodnú prípojku ako vodnú stavbu.
- Zákon č. 157/2018 Z. z. o metrológii: Určuje požiadavky na meradlá.
Technické normy
Technické podmienky sú stanovené v zmysle uvedených zákonov a tiež viacerých STN noriem, ako sú:
- STN EN 12201 pre PE potrubia.
- STN EN 1401 pre PVC rúry.
- STN 73 6005, ktorá upravuje križovanie inžinierskych sietí.
- ON 755411 (STN 75 6101) pre navrhovanie a výstavbu vodovodných (kanalizačných) prípojok.

Ceny za vodné a stočné sú určené dodávateľom na základe cenového rozhodnutia Úradu pre reguláciu sieťových odvetví (URSO).
Proces pripojenia na verejný vodovod
Zriadenie vodovodnej prípojky je štruktúrovaný proces, ktorý si vyžaduje dodržanie postupnosti krokov a spoluprácu s viacerými subjektmi. Východoslovenská vodárenská spoločnosť (VVS, a.s.) ponúka svoje služby a odbornú pomoc počas celého procesu.
1. Prvotná žiadosť a získanie technických podmienok
Prvým krokom je kontaktovanie dodávateľa vody vo vašej obci, zvyčajne vodárenskej spoločnosti. Informácie o príslušnej spoločnosti získate na obecnom úrade. Je potrebné podať žiadosť o vyjadrenie k možnosti pripojenia na verejný vodovod. K žiadosti sa obvykle prikladá situačný nákres s navrhovanou trasou prípojky na kópii katastrálnej mapy a list vlastníctva.
Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s konkrétnymi technickými podmienkami. ZsVS, a. s., napríklad poskytne žiadateľovi vyjadrenie k žiadosti v termíne do 30 dní od jej podania, kde mu budú stanovené podmienky pripojenia na verejný vodovod. Výška poplatku za vyjadrenie je stanovená v platnom Cenníku výkonov a služieb.
2. Vypracovanie projektovej dokumentácie (PD)
Po získaní kladného vyjadrenia a technických podmienok od správcu siete je nevyhnutné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky. Túto dokumentáciu môže vypracovať výhradne autorizovaný projektant pre inžinierske stavby (zdravotechniku).
Projekt musí detailne rešpektovať technické podmienky vodární a príslušné STN normy. Súčasťou projektovej dokumentácie sú: situačný výkres s presným trasovaním prípojky, technický rez zobrazujúci hĺbku uloženia potrubia a jeho spád, detail vodomernej šachty a spôsobu napojenia na verejný vodovod, rozpočtový náklad stavby a zapracovanie podmienok správcov inžinierskych sietí, napr. ochranných pásiem. Cena za 4 opečiatkované výtlačky komplet projektu pre stavebné povolenie vodovodnej prípojky je od 150€, konzultácia je zadarmo.
3. Povolenie stavby prípojky
Podľa § 55 ods. 2 písm. c) Stavebného zákona, pre stavby technického vybavenia, konkrétne prípojky stavieb, postačuje ohlásenie stavebnému úradu (obci). Ide o tzv. ohlásenie drobnej stavby, ak prípojka spĺňa stanovené kritériá (napr. kratšia dĺžka, jednoduché technické riešenie). Pre drobnú stavbu postačuje projekt stavby na ohlásenie, ktorý môže vypracovať osoba s príslušným vzdelaním a praxou.
Kedy už nestačí ohlásenie:
- Ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia).
- Ak sa prípojka buduje súčasne s novou stavbou hlavného objektu.
V takýchto prípadoch je potrebné požiadať o stavebné povolenie. Po získaní súhlasu (ohlásenia alebo stavebného povolenia) je potrebné predložiť doklady stavebnému úradu.
4. Žiadosť o pripojenie a zmluva
Po získaní všetkých potrebných povolení je potrebné podať žiadosť o zriadenie vodovodnej prípojky u vlastníka alebo prevádzkovateľa verejného vodovodu (napr. VVS, a.s.). Následne sa uzatvorí písomná zmluva o pripojení a dodávke vody. Táto zmluva špecifikuje technické parametre, ceny za vodné a stočné, a hranice zodpovednosti oboch strán. Na uzatvorenie zmluvy sú obvykle potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti a prípadné zmluvy o vecnom bremene, ak prípojka prechádza cez cudzí pozemok.
Vodovodná prípojka

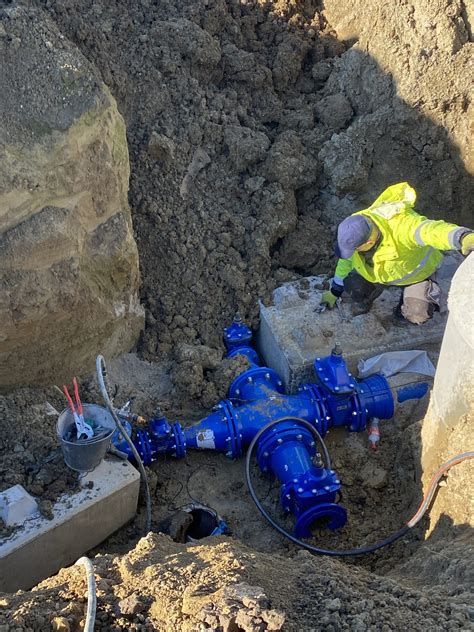

5. Realizácia výstavby
Pred zahájením výkopových prác je nevyhnutné zabezpečiť vytýčenie všetkých podzemných inžinierskych sietí (elektrina, plyn, telekomunikácie) odbornou firmou.
- Hĺbka uloženia: Potrubie musí byť uložené v nezámrznej hĺbke, ktorá sa zvyčajne pohybuje od 1,0 do 1,5 metra, pričom odporúča sa 1,3-1,5 m, aby sa predišlo zamrznutiu. Minimálna hĺbka pod upraveným povrchom by mala byť 1,2-1,6 m, maximálne 2 metre.
- Trasa a spád: Prípojka by mala viesť čo najkratšou trasou, ideálne kolmo na verejný vodovod.
- Materiál potrubia: Pre vodovodné prípojky sa najčastejšie používajú plastové potrubia, predovšetkým PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky použité komponenty musia mať príslušné certifikáty a potravinársky atest.
- Výkopové práce: Musia spĺňať bezpečnostné požiadavky. Na realizáciu prípojky pre zákazníka spracuje VVS, a.s. ponukový rozpočet.
6. Vodomerná šachta a osadenie vodomeru
Vodomerná šachta je neoddeliteľnou súčasťou vodovodnej prípojky. Jej umiestnenie je zvyčajne do 1 metra od hranice pozemku, podľa požiadaviek správcu siete. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sa pohybujú okolo 1,0 × 1,2 m s hĺbkou 1,5-1,8 m. V odôvodnených prípadoch a so súhlasom prevádzkovateľa je možné od vybudovania VŠ upustiť.
Vodomer sa osádza do vodomernej šachty a je vždy vlastníctvom vodárenskej spoločnosti (napr. VVS, a.s.). Vodárne zabezpečujú jeho dodávku, montáž, overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady. Za vodomerom je obvykle osadená spätná klapka. Odberateľ je povinný chrániť vodomer pred mrazom.
7. Napojenie na verejný vodovod
Samotné napojenie na verejný vodovod, teda "navŕtanie" hlavného radu, môže vykonať výhradne pracovník vodárenskej spoločnosti (VVS, a.s.) alebo ním poverená firma. Používa sa na to špeciálny navŕtací pás s uzáverom (prípojkový ventil). Toto pripojenie je súčasťou verejného vodovodu. Po získaní súhlasu na pripojenie žiadateľ predkladá žiadosť o pripojenie na verejný vodovod. VVS, a.s. zabezpečuje dodávku a pripojenie na verejný vodovod navŕtavacím pásom s uzáverom, zemnej súpravy na ovládanie uzáveru a liatinového poklopu.
8. Dokončovacie práce a kolaudácia
Po realizácii vodárenská spoločnosť vyhotoví protokol o tlakovej skúške a montáži. Stavebník následne dokončí zásyp ryhy a uvedie terén do pôvodného stavu. Ak bola prípojka realizovaná na základe stavebného povolenia, je potrebná kolaudácia. Pri ohlásení drobnej stavby zvyčajne kolaudácia nie je nutná. Po osadení vodomeru, podpise zmluvy a úspešnej tlakovej skúške je prípojka pripravená na užívanie.

Zriaďovacie náklady a financovanie
Výstavba vodovodnej prípojky je primárne financovaná žiadateľom, teda vlastníkom nehnuteľnosti. Náklady zahŕňajú:
- Vypracovanie projektovej dokumentácie (cena od 150€).
- Správne poplatky.
- Materiál na potrubie a armatúry.
- Náklady na zemné práce.
- Výstavbu vodomernej šachty.
- Poplatok za samotné pripojenie (napr. za navŕtanie a montáž vodomeru), ktorý si účtuje vodárenská spoločnosť (VVS, a.s.).
Mnohé vodárenské spoločnosti navyše účtujú poplatok za zriadenie prípojky ako taký. Bežne investuje vlastník nehnuteľnosti do celej prípojky. Vodárne si však účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru). Financovanie obcou alebo štátom nie je bežné, nakoľko vybudovanie prípojky je individuálnou investíciou vlastníka domu.
Vlastníctvo, zodpovednosť za údržbu a opravy
Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady, čo je v praxi najčastejšie majiteľ pripojenej nehnuteľnosti. Hoci prípojku platí a vlastní majiteľ nehnuteľnosti, od 1. januára 2022 nastala významná zmena v zodpovednosti za údržbu a opravy vodovodnej prípojky, daná zákonom č. 442/2002 Z.z.
- Zodpovednosť vodární: Vlastník verejného vodovodu (vodárenská spoločnosť, napr. VVS, a.s.) zodpovedá za opravu a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom).
- Zodpovednosť vlastníka nehnuteľnosti: Úsek prípojky umiestnený na súkromnom pozemku, typicky od vodomernej šachty smerom do domu, zostáva na zodpovednosti vlastníka prípojky. Majiteľ nehnuteľnosti je zodpovedný za údržbu a bezporuchový stav prípojky na svojom pozemku.
- Úniky vody: V prípade úniku vody na prípojke pred vodomerom by mala opravu a náklady uhradiť vodárenská spoločnosť, za predpokladu, že porucha bola bezodkladne nahlásená.
- Vodomer: Vodomer samotný je vlastníctvom vodární a tie ho aj spravujú, udržiavajú, overujú a vymieňajú na vlastné náklady.

Dôležité aspekty a obmedzenia
- Jedna nehnuteľnosť = jedna prípojka: Zásadou je, že každá nehnuteľnosť by mala mať len jednu vodovodnú prípojku. Spoločné prípojky pre viacero nehnuteľností sú možné len so súhlasom vlastníka verejného vodovodu.
- Zákaz prepojenia s inými zdrojmi: Prepojenie vodovodnej prípojky s iným zdrojom vody, napríklad s vlastnou studňou, je prísne zakázané. Cieľom je zabrániť kontaminácii vody vo verejnej sieti a zabezpečiť jej kvalitu.
- Ochrana pred mrazom: Vlastník nehnuteľnosti je zodpovedný za ochranu vodomeru pred mrazom.
- Manipulácia s vodomerom: Odberateľ nesmie bez povolenia manipulovať s vodomerom ani s plombami.
- Odpadové vody: Podmienkou napojenia na verejný vodovod je aj zabezpečenie odvodu odpadových a meteorických vôd z objektu, čo sa rieši kanalizačnou prípojkou.
- Životnosť: Pri kvalitnom materiáli a správnej montáži môže prípojka slúžiť 30 až 50 rokov. Dôležité je, aby bola pravidelne kontrolovaná, najmä ak vedie popod spevnené plochy.
- Profesionálna realizácia: Z technického hľadiska ide o zodpovedné a odborné práce, preto sa ich realizácia zveruje kvalifikovaným pracovníkom. VVS, a.s. ponúka profesionálnu realizáciu prípojok, čím sa minimalizujú riziká porúch a únikov a zabezpečuje sa jednoduchšia údržba.
Často kladené otázky
- Kto je vlastníkom vodovodnej prípojky? Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady v súlade s podmienkami prevádzkovateľa vodovodu, čo je v praxi najčastejšie majiteľ pripojenej nehnuteľnosti.
- Kto zodpovedá za údržbu a opravy vodovodnej prípojky? Zodpovednosť je rozdelená. Vlastník verejného vodovodu (vodárne) zodpovedá za opravu a údržbu tej časti prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom). Zvyšná časť je zodpovednosťou vlastníka nehnuteľnosti.
- Je potrebné stavebné povolenie na vodovodnú prípojku? Pre zriadenie vodovodnej prípojky pre rodinný dom obvykle stačí ohlásenie drobnej stavby na stavebnom úrade (obci), ak spĺňa podmienky drobnej stavby.
- Kto platí za vodomer a jeho výmenu? Samotný vodomer je vlastníctvom vodárenskej spoločnosti. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady.
Platby za vodné a stočné
Ceny za vodné a stočné sú určené dodávateľom na základe cenového rozhodnutia Úradu pre reguláciu sieťových odvetví (URSO). Ak sa množstvo dodanej pitnej vody alebo množstvo odvedenej odpadovej vody určuje podľa meradla, tak sa pri zmene ceny vykoná odpočet stavu meradla najneskôr do 30 dní od zmeny ceny. Odpočet stavu meradla sa vykoná minimálne jedenkrát ročne.
Podkladom na zaplatenie vodného a stočného je faktúra so splatnosťou 14, 21 alebo 30 dní odo dňa doručenia. Dodávka vody a odvádzanie odpadových vôd sa z hľadiska Zákona č. 222/2004 Z. z. (o DPH) považuje za opakované dodanie tovaru alebo služby. Obdobím opakovaného dodania môže byť mesiac, kvartál, polrok alebo rok, pričom dohodnuté obdobie nepresahuje 12 kalendárnych mesiacov.
Odberateľ, ktorý má fakturačné obdobie iné ako 1 mesiac a rozhodne sa, že bude uhrádzať platby za opakované dodávky, dohodne si s dodávateľom plán záloh. V každej nasledujúcej vyúčtovacej faktúre je výška platby za opakované dodávky s DPH určená na základe predchádzajúcej spotreby a produktu na odbernom mieste. Pri úhrade faktúry je nevyhnutné použiť variabilný symbol uvedený na príslušnej faktúre.
Ak odberateľ neuhradí čiastku uvedenú vo faktúre za dodávku vody, dodávateľ má právo prerušiť alebo obmedziť dodávku vody 31. deň po lehote splatnosti faktúry na všetkých jeho odberných miestach. Dodávateľ štandardne neposkytuje splátkové kalendáre na úhradu pohľadávok, každá žiadosť sa posudzuje individuálne a za vyhotovenie je účtovaný poplatok.
