Technologické predpisy pre murovanie: Rozšírenie stavebnej sezóny vďaka moderným materiálom

Ešte nedávno platilo, že hrubá stavba sa realizuje v podstate od konca jari do polovice jesene. Nové technológie a materiály pre murovanie dĺžku stavebnej sezóny významne predĺžili a v podstate je dnes možné hrubú stavbu tehlových budov realizovať celoročne.

Technológie murovania

V súčasnosti poznáme pre murovanie z tehál celkovo 3 technológie:

  • Murovanie na klasickú maltu.
  • Murovanie na maltu pre tenké škáry (celoplošnú či nanášanú na rebrá tehál).
  • Murovanie na špeciálnu PUR penu na murovanie.

Schéma troch technológií murovania

Murovanie na klasickú maltu a malty pre tenké škáry

Z bežných mált a mált pre tenkú škáru je možné murovať od +5 °C. Zároveň steny nesmú byť počas tvrdnutia a tuhnutia (hydratácia) cementu v malte počas 28 dní vystavené nižším teplotám než +5 °C. Ak sa tak stane, dôjde k zastaveniu hydratácie cementu v malte a murivo nemusí mať vlastnosti, ktoré boli uvažované pri projektovaní domu, najmä statika.

V podstate jediným možným a správnym spôsobom, ako predĺžiť stavebnú sezónu, bolo dlho zakrývanie muriva v kombinácii s ohrievaním okolitého vzduchu (pod plachtou, dekou). Toto sa však v praxi takmer nerobilo a práce museli byť plánované s ohľadom na vývoj počasia alebo byť ukončené.

Zimné varianty mált

V súčasnosti sú v sortimente spoločnosti HELUZ ponúkané tzv. zimné varianty maltových zmesí. S týmito maltami je možné pracovať až do -5 °C. Teplota okolitého vzduchu počas prvých 14 dní zretia malty nesmie byť nižšia než spomenutých -5 °C.

Pri murovaní pri teplotách od 0 °C až -5 °C je nutné zámesovú vodu ohriať na +30 °C. Zároveň dni, kedy sú teploty nižšie než +5 °C, sa nezapočítavajú do 28 dní, ktoré sú potrebné na vyzretie malty a získanie deklarovaných parametrov - pevnosti v tlaku. Ako príklad uveďme, že ak bude 5 dní odo dňa začatia murovania mrznúť, je týchto 5 dní nutné pripočítať k 28 dňom potrebným na vyzretie malty. Takže celkový čas na získanie konečných vlastností muriva je 33 dní.

Pri použití zimných variantov maltových zmesí je nutné rešpektovať príslušný technologický predpis a priebeh teplôt počas stavby zaznamenávať do stavebného denníka. Napriek tomu sú tieto malty žiaduce a výrazne umožňujú predĺžiť stavebnú sezónu. Sú vhodné pre prechodné obdobie, kedy teploty vonkajšieho vzduchu klesajú k 0 °C.

V čase budovania stien nie je vždy nutné čakať 28 dní napr. na uloženie stropov HELUZ MIAKO alebo keramobetónových panelov HELUZ, pretože malty získavajú väčšinu svojej pevnosti počas prvých dvoch týždňov. Stropné konštrukcie sú tvorené iba nosnou časťou a vnášajú do muriva namáhanie najmä od vlastnej tiaže (je nutné dbať na uloženie ďalších paliet s materiálom na stropné konštrukcie).

V sortimente spoločnosti HELUZ sú všetky typy zimných variantov - zakladacia malta, tepelnoizolačná malta so zvýšenou pevnosťou a malty pre tenké škáry. Takže stavba nie je obmedzená ani v prípade založenia muriva, podmaltovania prekladov či drobných opráv muriva.

Graf závislosti pevnosti malty na čase a teplote

Murovanie na PUR penu

Ak je nutné murovať v zime, kedy sú teploty dlhodobo (týždne) pod bodom mrazu, potom jediná dostupná technológia pre murovanie je špeciálna PUR pena HELUZ, s ktorou je možné murovať až do -10 °C.

Opäť, aj tu platia určité pravidlá. Murivo je nutné založiť do cementovej malty a tomu musia zodpovedať aj klimatické podmienky a je nutné použiť maltu so zimnou úpravou. Zároveň dózy s PUR penou je nutné skladovať v teple a pri murovaní chrániť proti výraznému ochladeniu (skladovanie v temperovanom priestore, na dózu pri aplikácii navliecť návlek). Dózy s PUR penou nesmú premrznúť!

Samozrejme, tehly nesmú byť namrznuté a je nutné ich chrániť proti vode (dážď). V našich podmienkach je možné použiť technológiu murovania na špeciálnu PUR penu HELUZ takmer celoročne.

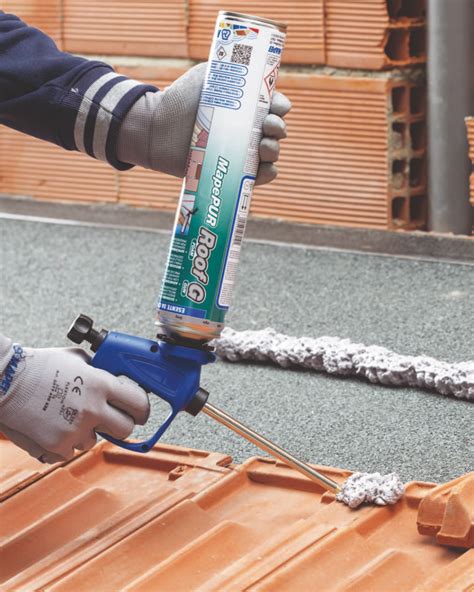

Aplikácia PUR peny pri murovaní

Zmena technológie murovania a vplyv na vlastnosti muriva

Treba upozorniť na to, že zmena technológie murovania má vplyv na konečné vlastnosti muriva.

Ako na stavanie obvodového nosného muriva? | Ytong

Príprava podkladu

Na presné nanesenie maltového lôžka sa použije nivelačná súprava. Do držadla na podstavci sťahovacej lišty sa upevní lata a na oboch lištách sa pomocou rektifikačných skrutiek nastaví rovnaká výška. Na asfaltovaný pás sa nanesie zakladacia malta a stiahne sa pomocou hliníkovej laty, ktorá sa ťahá po nastavených lištách. Zakladacie maltové lôžko sa nanáša po jednotlivých úsekoch. Tehly prvého radu sa ukladajú zľahka do čerstvej zakladacej malty ihneď po nanesení kratších úsekov zakladacieho maltového lôžka. Nesmú sa pri ukladaní zabárať do malty. Poloha tehál sa kontroluje vodováhou.

Pred nanášaním peny treba obe ložné plochy zbaviť prachu murárskym štetcom. Ak to podmienky dovoľujú, namáča sa štetec do vody, pri teplotách pod 0 °C sa štetec nenamáča.

Náčrt nivelačnej súpravy pre nanášanie malty

tags: #technologicky #predpis #murovanie
