Nízkonapäťová prípojka (skrátene NN prípojka) predstavuje základný elektrický most medzi verejnou distribučnou sieťou a konkrétnou nehnuteľnosťou - či už ide o byt, rodinný dom, chatu alebo prevádzku.
Tento typ prípojky funguje na napätí do 1000 V, čo ju odlišuje od vysokonapäťových a veľmi vysokonapäťových vedení, ktoré sa využívajú najmä pre priemyselné alebo verejné účely.

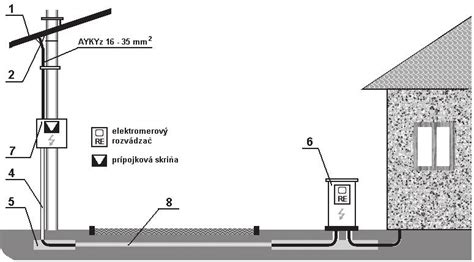

Vonkajšia prípojka NN vedie z najbližšieho bodu pripojenia (stĺp, rozvádzač, trafostanica) až po elektromerovú skriňu, ktorá slúži ako miesto evidencie spotreby. Odtiaľ potom pokračuje rozvod vnútri objektu ako elektroinštalácia bytu alebo domu. Je to prvý krok v elektroinštalácii novej nehnuteľnosti a bez nej nie je možné objekt napojiť na elektrickú energiu - ani len dočasne.

Rozdiel medzi NN prípojkou a vnútornou elektroinštaláciou
Kým NN prípojka sa týka exteriérovej časti vedenia (od distribútora po elektromer), vnútorná elektroinštalácia začína až za elektromerom. Ide o káblové rozvody, zásuvky, svetlá, rozvádzače a ďalšie prvky, ktoré napájajú interiér budovy. Z pohľadu zákona a technickej normy ide o dve samostatné časti elektroinštalácie, ktoré majú svoje špecifiká - a každú z nich rieši iná odborná dokumentácia.
Kedy potrebujete novú prípojku k elektromeru?
O novú prípojku k elektromeru žiada najčastejšie:
- Majiteľ novostavby (rodinný dom, byt, chata).
- Stavebná firma pred začiatkom výstavby (pre dočasnú elektrinu).
- Majiteľ rekonštruovaného objektu, kde je potrebné zvýšiť príkon alebo vymeniť starú elektroinštaláciu.
- Firma pri zriadení prevádzky alebo kancelárie.
Dôležité je vedieť, že každé nové napojenie alebo zmena v odbere (napr. prechod z 1-fázového na 3-fázový systém) si vyžaduje nové schválenie distribútorom, projektovú dokumentáciu prípojky, ako aj revíziu NN prípojky.
Podľa údajov Úradu pre reguláciu sieťových odvetví SR (URSO), v roku 2023 narastol počet žiadostí o nové zriadenie prípojky elektriny o viac ako 12 % v porovnaní s predchádzajúcim rokom. Tento trend súvisí najmä s výstavbou nových rodinných domov a zavádzaním elektromobilov, ktoré si vyžadujú vyšší príkon elektrickej energie.

Z čoho sa skladá vonkajšia elektroprípojka?
Aké káble sa používajú pri NN prípojke?
Základom každej vonkajšej prípojky NN je kvalitná kabeláž NN, ktorá musí spĺňať normy podľa STN a požiadavky konkrétneho distribútora (napr. Západoslovenská distribučná, Východoslovenská distribučná, Stredoslovenská distribučná). Najčastejšie používaný typ kábla je CYKY-J 4x10 alebo CYKY-J 4x16 mm², podľa požadovaného príkonu a dĺžky vedenia. V prípade vyšších nárokov na odber alebo dlhších trás sa volia káble s väčším prierezom.
Káble sa ukladajú do ochranného chráničky (napr. HDPE rúrky) v zemi, a to v hĺbke minimálne 70 cm (v zmysle STN 33 2000-5-52), aby boli chránené pred mechanickým poškodením. Kabeláž NN musí byť vedená s dostatočným odstupom od iných inžinierskych sietí, ako je voda, plyn alebo kanalizácia.
Kde a ako sa umiestňuje elektromerová skriňa?

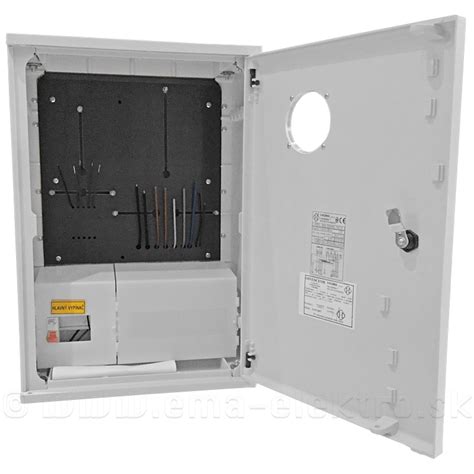

Elektromerová skriňa (niekedy nazývaná aj elektromerový rozvádzač) je miesto, kde sa montuje elektromer od distribútora a hlavný istič. Musí byť umiestnená tak, aby bola voľne prístupná z verejného priestranstva, najčastejšie na hranici pozemku.
Distribučné spoločnosti presne určujú rozmery, typ a výrobcu schválených skriniek. Skriňa musí byť certifikovaná, odolná voči poveternostným vplyvom a uzamykateľná. Vo vnútri sa nachádza:
- Hlavný istič pred elektromerom (napr. 3x25 A, 3x32 A).
- Svorky na pripojenie káblov.
- Miesto na plombovanie.
Pri výbere elektromerovej skrine je dôležité dodržať požiadavky distribútora elektriny, ktoré nájdete na jeho oficiálnych stránkach. Nesprávny typ skrine môže viesť k odmietnutiu pripojenia.

Ako sa dimenzuje hlavný istič pred elektromerom?
Hlavný istič pred elektromerom určuje maximálny prúd, ktorý môže pretekať do elektroinštalácie. Je to kľúčový prvok z pohľadu bezpečnosti aj kapacity systému. Bežné hodnoty sú:
- 1-fázové pripojenie: 1x25 A alebo 1x32 A.
- 3-fázové pripojenie: 3x20 A, 3x25 A, 3x32 A a viac.
Dimenzovanie závisí od:
- Požadovaného príkonu domácnosti (napr. 10 kW pre menší byt, 20 kW pre dom s tepelným čerpadlom).
- Počtu elektrospotrebičov (elektrická varná doska, bojler, klimatizácia).
- Dĺžky a prierezu kábla.
Výber hlavného ističa musí byť vždy súčasťou projektovej dokumentácie prípojky a podlieha schváleniu od distribútora.
Môžete požiadať o istič s prúdovou hodnotou 6A, 10A, 13A, 16A, 20A, 25A, 32A, 40A, 50A, 63A, 80A.
Kto vypracuje projektovú dokumentáciu a čo obsahuje?
Projektová dokumentácia prípojky je povinná pre každé nové napojenie alebo zmenu existujúcej prípojky. Vypracúva ju autorizovaný projektant elektroinštalácií, ktorý má oprávnenie podľa platnej legislatívy.
Projekt obsahuje:
- Technickú správu (napäťová hladina, typ pripojenia, hodnoty ističov).
- Výkresovú časť (situácia, pôdorysy, výškové schémy).
- Výpočet zaťaženia.
- Špecifikáciu materiálu (káble, skrine, chráničky).
Bez schválenej dokumentácie vám distribútor nepovolí zriadenie prípojky elektriny. Projekt musí byť v súlade s normami STN 33 2000, STN 34 2300, ako aj s individuálnymi požiadavkami konkrétneho prevádzkovateľa distribučnej siete.
Cena za projekt sa pohybuje zvyčajne od 200 € do 350 €, v závislosti od náročnosti a lokality.

Ako prebieha zriadenie vonkajšej NN prípojky?
Prvým oficiálnym krokom je žiadosť o pripojenie u distribučnej spoločnosti (napr. ZSDIS, SSD, VSD). Žiadosť môžete podať elektronicky alebo osobne. Budete potrebovať:
- List vlastníctva alebo súhlas vlastníka pozemku.
- Situáciu stavby.
- Predpokladaný inštalovaný príkon (napr. 15 kW).
- Predbežnú polohu elektromerovej skrine.
Distribútor následne posúdi žiadosť a vydá tzv. podmienky pripojenia, kde určí technické a kapacitné požiadavky, ktoré musíte dodržať. Tento dokument je základom pre spracovanie projektovej dokumentácie prípojky.
Ako prebiehajú výkopové práce pre elektroprípojku?
Po schválení projektu následne nasledujú montážne a elektroinštalačné práce, ako je ukladanie káblov, napojenie a príprava na revíziu. Trasa výkopu závisí od umiestnenia prípojného bodu (napr. stĺp, skrinka) až po vašu elektromerovú skriňu. Musí byť rovná, čo najkratšia a viesť v súlade s bezpečnostnými predpismi.
Výkopové práce pre elektroprípojku vykonáva buď špecializovaná firma, alebo skúsený stavebník. Hĺbka výkopu je spravidla min. 70 cm, pričom dno musí byť zarovnané a vysypané pieskom alebo jemnou zeminou pre ochranu káblov.
Cena výkopových prác závisí od pôdy a prístupnosti terénu - orientačne od 20 € do 35 € za bežný meter.
Ako sa ukladajú káble a montuje elektromerová skriňa?
Po vykopaní trasy sa kladie kabeláž NN v ochranných rúrach a následne sa zasypáva v súlade s normami. Potom sa osadí elektromerová skriňa, ktorá musí byť vodorovná, pevne uchytená a prístupná z ulice.
Na konci tohto procesu sa kabeláž napojí do skrine a zabezpečí sa pripravenosť na plombovanie zo strany distribútora.
Ako prebieha pripojenie k sieti?
Po dokončení montáže je potrebné kontaktovať distribútora, ktorý príde skontrolovať:
- Polohu a typ skrine.
- Kvalitu uloženia káblov.
- Zhodu s projektom a technickými podmienkami.
Ak je všetko v poriadku, pracovník distribútora zapojí káble do siete a nainštaluje elektromer. Týmto krokom dôjde k oficiálnemu pripojeniu prípojky k sieti.
Čo zahŕňa záverečná revízia NN prípojky?
Posledným krokom je revízia NN prípojky, ktorú vykonáva certifikovaný revízny technik. Skontroluje:
- Správne zapojenie.
- Ochranu pred skratom a preťažením.
- Uzemnenie.
- Bezpečnostné odstupy.
Výsledkom je revízna správa vonkajšej prípojky NN elektroinštalácie, ktorú musíte doložiť pri kolaudácii objektu a pri pripojení k distribučnej sieti. Po uvedení objektu do prevádzky sa následne vyhotovuje aj revízna správa elektroinštalácie pre vnútorné rozvody. Cena revízie sa pohybuje medzi 150 € a 250 €, v závislosti od rozsahu inštalácie.
Koľko stojí zriadenie vonkajšej prípojky NN?
Cena za vonkajšiu prípojku NN sa líši v závislosti od viacerých faktorov - dĺžky trasy, terénu, požadovaného príkonu či zvolených komponentov. Pri porovnávaní ponúk sa oplatí sledovať aj prehľadný elektroinštalačné práce - cenník, ktorý rozlišuje jednotlivé typy úkonov.
Koľko stojí výkop a uloženie káblov?
Výkopové práce pre elektroprípojku predstavujú jednu z najvýznamnejších položiek v celkovom rozpočte. Ceny sa pohybujú:
- Od 20 € do 35 € za meter pre ručný výkop v bežnom teréne.
- Až do 45 € za meter pri stiesnených alebo kamenistých podmienkach.
- Mechanizovaný výkop je cenovo podobný, ale často rýchlejší.
Do ceny je potrebné započítať aj zásyp, hutnenie, ako aj položenie výstražnej fólie nad kábel - všetko v súlade s normou STN 34 2300.
Koľko stojí projekt a revízia?
Projektová dokumentácia prípojky: 200 € - 350 €, podľa lokality a náročnosti.
Revízia NN prípojky: 150 € - 250 €, v závislosti od rozsahu a konfigurácie.
V mestách môžu byť projekty o 10-20 % drahšie z dôvodu vyšších nárokov na koordináciu s inžinierskymi sieťami.
Čo všetko ovplyvňuje výslednú cenu prípojky?
Na konečnú cenu má vplyv:
- Dĺžka trasy medzi bodom pripojenia a elektromerovou skriňou.
- Typ terénu - kamenistý, ílovitý alebo zarastený vyžaduje viac práce.
- Výber komponentov - kvalita a značka káblov, ističov, skríň.
- Požiadavky distribútora - technické normy, ochrana pred prepätím.
- Spôsob výkopu - ručný je lacnejší, mechanický rýchlejší.
- Možné poplatky distribútora - rezervácia kapacity, zmena zmluvy.
Významnú úlohu zohráva aj rozsah nadväzujúcich prác v objekte - napríklad elektroinštalačná montáž pre 1 izbový byt oproti elektroinštalačnej montáži pre 5 izbový byt, kde vyšší počet okruhov a dlhšia kabeláž prirodzene zvyšujú celkové náklady.
Všetky tieto položky sa premietajú do výslednej cene za elektroinštalačné práce. Práve preto sa elektroinštalačné práce - cena môže výrazne líšiť medzi jednotlivými realizáciami.
| Položka | Orientačná cena (€) |
|---|---|
| Projektová dokumentácia | 200 - 350 |
| Výkopové práce (cca 20m) | 400 - 700 |
| Kabeláž a ochranné rúry | 200 - 400 |
| Elektromerová skriňa | 100 - 250 |
| Hlavný istič | 30 - 100 |
| Montáž a pripojenie | 200 - 400 |
| Revízia NN prípojky | 150 - 250 |
| Poplatok za pripojenie (priemerne 3-fázový, 25A) | 213,30 |
| Celková odhadovaná cena | 1493 - 2653,30 |
Aké sú najčastejšie chyby pri realizácii prípojky a ako sa im vyhnúť?
Nesprávne umiestnená elektromerová skriňa
Jednou z najčastejších chýb je zlé osadenie elektromerovej skrine. Distribútori vyžadujú, aby bola:
- Ľahko prístupná z verejného priestranstva.
- Vo zmyslovej výške (cca 1,2 - 1,8 m).
- Pevne osadená, vodorovne a chránená pred poveternostnými vplyvmi.
Ak nie je dodržané správne umiestnenie, distribútor môže odmietnuť zapojenie elektromeru, čím sa celý proces zbytočne predĺži. Dôležité je ešte pred montážou overiť si aktuálne požiadavky distribútora elektriny vo vašom regióne, pretože sa môžu líšiť podľa lokalít.
Chýbajúca dokumentácia a revízia
Bez platnej projektovej dokumentácie prípojky a riadne vykonanej revízie NN prípojky nemôžete objekt skolaudovať ani získať pripojenie k sieti. Niektorí stavebníci sa pokúšajú dokumentáciu "obísť" alebo podceniť, čo môže viesť nielen k zamietnutiu pripojenia, ale aj k bezpečnostným rizikám.
Odporúčanie: spolupracujte s odborníkom už od začiatku a vyžiadajte si úplnú dokumentáciu vrátane protokolu o skúške a revíznej správy.
Neschválený projekt distribútorom
Ďalšou častou chybou je realizácia prípojky podľa projektu, ktorý nebol schválený distribútorom. Distribútor musí každý projekt posúdiť a odsúhlasiť ešte pred začiatkom výkopových a montážnych prác. Ak túto fázu preskočíte, hrozí vám:
- Opakovanie celého procesu.
- Dodatočné náklady na úpravu trasy alebo komponentov.
- Odmietnutie pripojenia.
Tip: ešte pred výberom projektanta si overte, či má skúsenosti s prácou pre vášho distribútora.
Nesprávne dimenzovaný hlavný istič
Hlavný istič pred elektromerom musí zodpovedať požadovanému príkonu domácnosti. Poddimenzovanie vedie k častému vybíjaniu ističa, zatiaľ čo predimenzovanie je zbytočne drahé a môže byť zamietnuté distribútorom.
Príklady častých chýb:
- Výber 3x50 A ističa do domu s bežným odberom - zbytočne vysoké poplatky za rezervovaný príkon.
- Slabý istič pri napojení na tepelné čerpadlo alebo elektrický bojler - nepostačujúca kapacita.
Odporúča sa konzultovať výber ističa s projektantom alebo elektrikárom, ktorý zohľadní počet a typ elektrospotrebičov, plánovanú záťaž a možnosti distribučnej siete.
Kedy potrebujete stavebné povolenie a čo povoľuje distribútor?
Kedy stačí len ohlásenie?
Pri zriadení vonkajšej prípojky NN (nízkeho napätia) sa v mnohých prípadoch nevyžaduje klasické stavebné povolenie, ale iba tzv. ohlásenie drobnej stavby na príslušnom stavebnom úrade. Ohlásenie postačuje vtedy, keď:
- Prípojka prechádza po vašom pozemku a nezasahuje do verejných komunikácií.
- Nenarúša existujúce inžinierske siete (vodovod, plyn, kanalizácia).
- Nejde o výrazný zásah do verejného priestoru.
Aj pri jednoduchšej trase však platí, že musíte doložiť:
- Súhlas vlastníka pozemku (ak nie ste vlastník).
- Projektovú dokumentáciu prípojky.
- Technické vyjadrenia dotknutých správcov sietí (napr. vodárne, plynárne).
- Prípadne aj vyjadrenie distribútora elektriny.
Niektoré obce môžu vyžadovať ohlásenie aj pri jednoduchších pripojeniach, preto sa vždy odporúča vopred si overiť postup na príslušnom stavebnom úrade.
Kedy je potrebné stavebné povolenie?
Stavebné povolenie je potrebné najmä vtedy, ak:
- Prípojka NN vedie cez cudzí pozemok (napr. mestská cesta, obecný chodník).
- Ide o zložitejšiu trasu so zásahom do verejnej infraštruktúry.
- Je nutné budovanie rozvodnej skrine na verejnom priestranstve.
- Výstavba zahŕňa trvalé stavebné zásahy do zeme alebo povrchu (napr. spevnené plochy, múriky, oplotenie).
V takom prípade musíte mať:
- Schválený projekt.
- Vyjadrenia všetkých dotknutých inštitúcií.
- Územné rozhodnutie alebo územný súhlas.
- Kolaudačné rozhodnutie po ukončení.
Čo povoľuje distribútor elektriny?
Distribútor elektriny (napr. Západoslovenská distribučná, Stredoslovenská distribučná, Východoslovenská distribučná) povoľuje a kontroluje:
- Technické riešenie prípojky (podľa projektovej dokumentácie).
- Hodnotu hlavného ističa pred elektromerom.
- Typ, veľkosť a umiestnenie elektromerovej skrine.
- Spôsob uloženia kabeláže NN a jej ochranu.
Distribútor zároveň zabezpečuje:
- Rezerváciu kapacity v sieti.
- Napojenie na verejnú sieť.
- Montáž elektromera a plombovanie skrine.
Distribútor má právo odmietnuť realizáciu prípojky, ak nie je dodržaná schválená dokumentácia alebo ak prípojka nespĺňa technické normy a bezpečnostné požiadavky.
Na čo si dať pozor pri povoľovaní?
- Dajte si spracovať projekt od odborníka, ktorý má skúsenosti s daným distribútorom.
- Vyžiadajte si všetky potrebné súhlasy vopred - vyhnete sa zdržaniam.
- Skontrolujte, či realizačná firma dodržiava technické normy a smernice distribútora.
- Overte si, či vaše plány nezasahujú do ochranného pásma iných sietí.
