Pripojenie nehnuteľnosti na elektrickú sieť, známe aj ako elektrická prípojka, predstavuje základný krok pri výstavbe nového domu, ale aj pri rekonštrukcii či obnove staršieho odberného miesta. Je to kľúčová infraštruktúra, ktorá zabezpečuje dodávku elektrickej energie do objektu, a jej správna realizácia je nevyhnutná pre bezproblémový chod všetkých elektrických spotrebičov a zariadení. Elektrická prípojka patrí medzi najdôležitejšie inžinierske siete, ktoré sa realizujú ešte pred samotnou výstavbou rodinného domu, chaty, garáže alebo iného objektu na pozemku.
Elektrickou prípojkou sa vlastne pripája každé odberné zariadenie k rozvodu dodávateľa elektrickej energie. Laicky sa dá povedať, že elektrickou prípojkou si vlastne potiahnete elektrinu od stĺpa k svojmu odbernému miestu. Elektrická prípojka začína odbočením od zariadenia verejného rozvodu elektrickej energie smerom k odberateľovi a končí prípojkovou skrinkou.
Elektrické prípojky sa rozlišujú podľa napätia:
- do 1kV - prípojky na nízke napätie (NN)
- od 1kV do 45 kV - prípojky na vysoké napätie (VN)
- nad 45 kV - prípojky na veľmi vysoké napätie (VVN)
Proces zriadenia elektrickej prípojky krok za krokom
Realizácia elektrickej prípojky pozostáva z viacerých krokov. Celý proces od podania žiadosti po spustenie prvého spotrebiča alebo rozsvietenia svetla trvá spravidla 3-4 mesiace. Keď všetko pôjde hladko, celý proces zriadenia prípojky vám zaberie cca 2 mesiace. Niekedy sa to však môže natiahnuť aj na 3 či 4 mesiace.
1. Žiadosť o pripojenie
Prvým a zásadným krokom pri zriaďovaní novej elektrickej prípojky je podanie žiadosti o pripojenie u vášho prevádzkovateľa distribučnej sústavy (PDS). Na Slovensku pôsobia traja hlavní distribútori elektriny: Západoslovenská distribučná (ZSD), Stredoslovenská distribučná (SSD) a Východoslovenská distribučná (VSD). Žiadosť je možné podať online prostredníctvom webových stránok distribútora alebo v dvoch vyhotoveniach poštou. Väčšina distribučných spoločností už ponúka aj možnosť elektronického podania.
V žiadosti je potrebné uviesť všetky relevantné údaje o nehnuteľnosti a o vašich požiadavkách na pripojenie. Dôležité je špecifikovať predpokladaný odber elektrickej energie, čo je kľúčové najmä v prípade, ak plánujete využívať elektrické vykurovanie alebo iné energeticky náročné spotrebiče. V žiadosti je tiež vhodné označiť záujem o uzatvorenie zmluvy o pripojení, čím sa celý proces vybavovania urýchli. Ak plánujete stavať nový dom, pripojte k žiadosti aj povinnú prílohu - parcelné číslo pozemku s názvom ulíc.
Pri online žiadosti je potrebné vyplniť adresu budúceho odberného miesta (väčšinou sa používa číslo parcely, ak to ešte nemá adresu) a štandardné údaje ako meno, priezvisko, adresa, kontakt a pod. Potom nasleduje výber, či sa bude jednať o jednofázovú alebo trojfázovú prípojku (klasika je trojfázová), amperáž hlavného ističa (štandardne sa používa trojfázový 25A) a typ merania (jedno/dvojtarifné).
Distribútor by sa k vašej žiadosti mal vyjadriť do 30 kalendárnych dní. Toto vyjadrenie, nazývané aj stanovisko o podmienkach pripojenia, obsahuje informácie o mieste pripojenia, technických podmienkach a výške poplatku za pripojenie.

2. Projektová dokumentácia
Po schválenej žiadosti na vypracovanie elektrickej prípojky sa začne s plánovaním a projektovaním. Ak na vašom stavebnom pozemku sa doteraz nenachádzala žiadna iná stavba, nová elektrická prípojka bude súčasťou už vašej projektovej dokumentácie. Predtým, než začnete so stavbou rodinného domu, je elektrická prípojka jednou z prvých vecí, ktoré musíte vybaviť a zrealizovať. V priebehu predprojektovej prípravy je nutné prejednať pripojovacie podmienky pre silové zariadenia s dodávateľom elektrickej energie.
Vypracovanie projektovej dokumentácie k elektrickej prípojke sa väčšinou rieši cez elektrikára, ktorého si treba zavolať na obhliadku miesta budúcej elektrickej prípojky, alebo cez projektantskú spoločnosť, ktorá Vám vypracovala projekt k rodinnému domu, alebo inej stavbe.
Projektant s príslušnou odbornou spôsobilosťou detailne navrhne celú prípojku v súlade s platnými technickými normami a predpismi. Projektová dokumentácia by mala zahŕňať:
- Nákresy vedenia vodičov a trasy kábla.
- Schému zapojenia tarifu (jednotarifné alebo dvojtarifné meranie).
- Popis vodičov, ktoré budú napájať elektromer a objekt.
- Podrobný popis osadenia elektromerového rozvádzača.
- Detailné riešenie uzemnenia elektrickej prípojky.
Zahŕňa tiež výpočet dĺžky, priemeru a typu potrebného kábla, umiestnenie rozvádzača a poistnej skrine, ako aj zabezpečenie primeranej ochrany proti skratu a preťaženiu a taktiež ochranu pred úrazom elektrickým prúdom. Následne sa musí projekt schváliť a získať potrebné povolenia od miestnych úradov a poskytovateľa energie. Je dôležité zdôrazniť, že projektová dokumentácia je mimoriadne dôležitou súčasťou celého procesu. Jej cieľom je zabezpečiť, aby bola prípojka nielen funkčná, ale predovšetkým bezpečná a v súlade so všetkými platnými normami. Ak nebudú mať k projektovej dokumentácii žiadne námietky, pristúpite k podpisu zmluvy o pripojení.
3. Zmluva o pripojení a poplatok
Prevádzkovateľ distribučnej sústavy vám následne odošle na podpis návrh zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Po obdržaní stanoviska o podmienkach pripojenia a úhrade poplatku za pripojenie nasleduje fáza uzatvorenia zmluvy o pripojení odberného elektrického zariadenia. Táto zmluva slúži ako základný kameň pre ďalšie kroky a obsahuje všetky dôležité detaily, ako napríklad číslo parcelného pozemku, číslo podperného bodu (číslo stĺpu), z ktorého sa budete napájať, a definíciu hlavného istiaceho prvku.
Podpis zmluvy o pripojení sa taktiež dá realizovať elektronicky cez distribučný portál danej distribučnej spoločnosti. Zmluvu treba podpísať najneskôr do 75 kalendárnych dní od podania žiadosti. Podpísanú zmluvu o pripojení doručte prevádzkovateľovi distribučnej sústavy.
V zmluve o pripojení budete mať vyčíslený aj poplatok za pripojenie, spolu s číslom bankového účtu a variabilným symbolom a dátumom splatnosti. Poplatok za pripojenie musíte zaplatiť v stanovenom termíne. Ak ho neuhradíte, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie. Po uhradení poplatku za pripojenie môžete považovať zmluvu za uzatvorenú.
Výška poplatku za pripojenie závisí od veľkosti vášho hlavného ističa a počtu fáz. Napríklad, pre štandardný rodinný dom s trojfázovým ističom s prúdovou hodnotou 25A, ktorý je najčastejšie používaný, sa poplatok v roku 2024 pohyboval okolo 213,30 €.
Spájkuj ako profík, náradie a pomôcky
4. Príprava odberného miesta
Po zaplatení poplatku sa môže začať s prípravou odberného miesta. Odberné miesto pripravte v stanovenej lehote, následne doručte prevádzkovateľovi distribučnej sústavy doklady uvedené v technických podmienkach pripojenia. S touto realizáciou vám pomôže skúsený elektrikár.
V prvom rade je potrebné ohlásenie drobnej stavby na príslušnom úrade (v obci je to obecný úrad). Prvým krokom je vytýčenie inžinierskych sietí, ktoré sa nachádzajú v oblasti, kde sa bude realizovať výkop. Toto zabezpečí, že nepoškodíte iné siete, ktoré môžu prechádzať rovnakou oblasťou. Ak cez vaše budúce odberné miesto idú nejaké iné káble distribučnej spoločnosti, je potrebné si dať vytýčiť trasu daných káblov. Žiadosť o vytýčenie existujúceho NN vedenia je možné podať takisto online cez distribučný portál distribučnej spoločnosti.
Neónovým sprejom vám distribučná spoločnosť vytýči, kadiaľ idú ich káble, a v tom úseku je potrebné robiť výkopové práce s maximálnou opatrnosťou, aby sa nepoškodilo ich jestvujúce vedenie. Takisto je treba požiadať o vytýčenie trás všetkých spoločností, ktorých vedenia idú cez vaše budúce odberné miesto (napríklad plynárne, ak tadiaľ ide plyn, poskytovateľ internetu, ak tam náhodou má optické internetové káble a pod.).
Výkopové práce a uloženie káblov
Ak už budete mať jestvujúce trasy vytýčené (zvyčajne to je 7-10 kalendárnych dní od podania žiadosti), môžete pristúpiť k výkopovým prácam. Jama (kanál) na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80 cm a šírka býva zvyčajne 20 - 30 cm. Výkop by mal byť dostatočne hlboký a široký (cca 0,35 m * 0,8 m).
Ak budete mať jamu (kanál) vykopaný, môžete pristúpiť k ukladaniu kábla. Kábel odporúčame dať do chráničky, ktorá chráni kábel pred mechanickým poškodením (pred prípadným preseknutím kábla pri zásype a pod.). Ako prívodný kábel ku elektromerovému rozvádzaču sa v drvivej väčšine používa hliníkový kábel s označením AYKY. Ak projekt neuvádza inak, kábel sa umiestni do ochranných rúrok, v ktorých je vedený po celej dĺžke výkopu, aby sa zabránilo poškodeniu v dôsledku prípadného mechanického poškodenia pôdou alebo inými stavebnými prácami. Veľkosť chráničky si treba zvoliť v závislosti od toho, aký prívodný kábel budete ukladať a či budete mať jedno alebo dvojtarifné meranie. Keď budete mať kábel v chráničke uložený v jame, treba uzemniť elektromerový rozvádzač pásovinou.
Ak je bod pripojenia na druhej strane cesty alebo v trase kábla sa nachádza prekážka, ktorú nie je možné vykopať, je nevyhnutné pretláčanie komunikácií. Pri takýchto prípadoch sa používa špeciálne vybavenie na pretlačenie kábla pod terénom.
Pásovina sa taktiež ukladá do jamy pri elektrický kábel a tesne (cca 30-40 cm) pri elektromerovom rozvádzači na ňu treba napojiť guľatinu a nechať ju trčať pri mieste, kde bude elektromerový rozvádzač osadený. Ak uzemnenie na elektromerový rozvádzač máte pripravené, treba výkop zasypať asi cca 20 cm vrstvou hliny. Po tejto vrstve sa ukladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Po uložení výstražnej fólie môžete celú jamu kompletne zasypať. Ako posledný krok sa nainštaluje výstražná fólia, ktorá je umiestnená po celej dĺžke výkopu a slúži na označenie umiestnenia kábla. Toto zabezpečuje, že sa kábel môže ľahko identifikovať a chráni pred náhodným poškodením pri budúcich stavebných prácach.
Na oboch stranách výkopu je potrebné nechať kábel trčať pre pripojenie na stĺp, alebo pripájaciu skriňu vedľa stĺpa (tu ešte budete potrebovať kovovú 3m dlhú rúrku ako ochranu kábla pri stĺpe spolu s kovovými páskami na prichytenie, ak vás budú pripájať hore na stĺp) a do elektromerového rozvádzača v potrebnej dĺžke.

Umiestnenie a vyhotovenie elektromerového rozvádzača

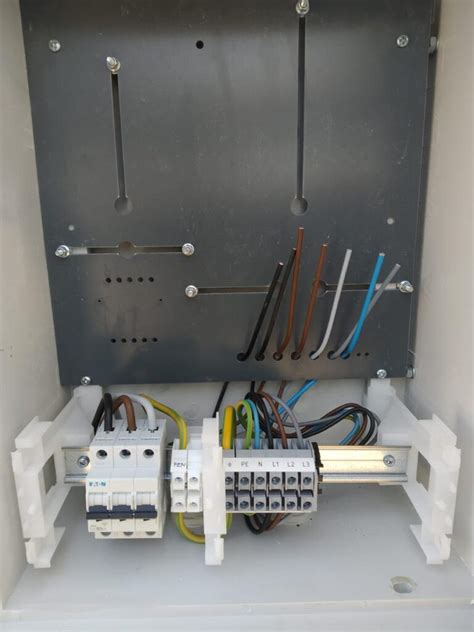

Na základe projektovej dokumentácie sa postaví odberné miesto s elektromerovým rozvádzačom, príslušným ističom, káblom a uzemnením. Elektromerový rozvádzač, ktorý obsahuje elektromer a hlavný istič, musí byť umiestnený na mieste, ktoré je kedykoľvek prístupné z verejného priestranstva. Spravidla sa osádza na hranici pozemku alebo na vonkajšom obvodovom múre budovy. Elektromerový rozvádzač musí byť vyhotovený v oplotení alebo na hranici pozemku tak, aby bol kedykoľvek prístupný!
Po vykonaní výkopov a umiestnení uzemnenia sa osadí elektromerový rozvádzač do oplotenia, pričom minimálna výška jeho spodného okraja nad definitívne upraveným terénom musí byť 0,6 m. Podľa normy STN 33 3320 by pred rozvádzačom mal byť voľný priestor minimálne 0,8 metra pre zabezpečenie bezpečnej obsluhy a manipulácie. Elektromerový rozvádzač musí byť riadne označený a umiestnený aspoň 0,6 metra nad pevným povrchom zeme. Okrem toho musí byť prístupný tak, aby sa k nemu zamestnanci energetiky mohli kedykoľvek dostať a odčítať z neho údaje. Preto sa elektromerové rozvádzače v rodinných domoch umiestňujú po novom už na vonkajších oploteniach pozemkov, respektíve na vstupných bránach do dvorov.
Prípojková skriňa je súčasťou prípojky a umiestňuje sa spravidla na hranici odberateľovej nehnuteľnosti tak, aby jej dvere a odnímateľné kryty káblového priestoru boli na verejne prístupnom mieste. V odôvodnených prípadoch, s písomným súhlasom dodávateľa elektrickej energie, je možné prípojkovú skriňu umiestniť v blízkosti odberateľovej nehnuteľnosti, ba dokonca aj na vonkajší obvodový múr. Pri novobudovanej stavbe musí byť prípojková skriňa vždy umiestnená na verejne prístupnom mieste. Ak sa na pripojenie objektu použije elektromerový rozvádzač s prípojkovou skriňou, je potrebné dodržať ustanovenie čl. 4.6.8 normy [304], aby najmenšia výška stredu okienka elektromera bola 0,7 m nad definitívne upraveným terénom.
Pri odbočení káblovej prípojky zo vzdušného vedenia, sa prípojková skriňa umiestňuje na verejne prístupné miesto, môže byť umiestnená na podpernom bode vzdušného vedenia vo výške 2,5 až 3 m. Kábel na podpernom bode musí byť do výšky minimálne 2,5 m chránený ochrannou rúrkou proti mechanickému poškodeniu.
Ak máte kábel v zemi uložený, môžete pristúpiť k osadeniu elektromerového rozvádzača podľa pokynov, ktoré budete mať v návrhu zmluvy. Keď elektromerový rozvádzač osadíte, je doňho potrebné pripojiť kábel (káble, ak sa jedná o dvojtarif) a uzemnenie. Tieto všetky úkony odporúčame zveriť do rúk elektrikárovi, ktorý vám bude elektrickú prípojku realizovať/zapájať a dávať k nej revíziu, ktorú budete musieť doložiť elektrárňam. Majiteľ domu, resp. firma realizujúca elektrické práce musí vybudovať elektrický prívod, zapojiť rozvádzač a zaslať revíznu správu o pripravenosti odberného miesta.
Uzemnenie elektrickej prípojky
Jednou z kľúčových technických požiadaviek je správne uzemnenie elektrickej prípojky. Elektromerový rozvádzač musí byť uzemnený a jeho zemný odpor nesmie presahovať 5 Ohm. Uzemnenie sa vykonáva pomocou pásoviny, ktorá sa kladie na dno výkopu v dostatočnej vzdialenosti od silového vodiča, najčastejšie počas celej dĺžky a v niektorých prípadoch sa aj spája s hlavnou uzemňovacou svorkou v dome. Pásovina sa taktiež ukladá do jamy pri elektrický kábel a tesne (cca 30-40 cm) pri elektromerovom rozvádzači na ňu treba napojiť guľatinu a nechať ju trčať pri mieste, kde bude elektromerový rozvádzač osadený.
V mieste rozdelenia elektrickej sústavy (zvyčajne z TN-C na TN-S) musí byť na prípojnicu PE (svorke PE) zhotovený uzemňovací prívod na uzemňovač s hodnotou uzemnenia maximálne do 15 Ω. Dĺžka zemniaceho pásu by nemala presiahnuť 20 metrov. Správne uzemnenie je zásadné pre bezpečnosť osôb a ochranu majetku pred prepätím. V každej budove musí byť zhotovené hlavné pospájanie, na ktoré sa musí pripojiť hlavný ochranný vodič, hlavný uzemňovací vodič, hlavná uzemňovacia svorka a cudzie vodivé časti (rozvodné potrubia plynu, vody, ústredného vykurovania a klimatizácie, kovové konštrukčné časti budovy a pod.).

Vodiče a káble
Pri realizácii elektrickej prípojky sa používajú rôzne typy vodičov a káblov v závislosti od spôsobu vedenia (vzdušné alebo káblové). Minimálne prierezy vodičov elektrickej vzdušnej prípojky sú AlFe 16 mm² pri holých vodičoch a 16 mm² pri závesných kábloch. Použitie holých vodičov je dovolené len v odôvodnených prípadoch a so súhlasom dodávateľa elektrickej energie.
Časť prípojky od posledného podperného bodu (strešníka, konzoly do múra a pod.) do prípojkovej skrine má byť čo najkratšia, prednostne vyhotovená káblom. Kábel ani izolované vodiče nesmú byť prerušované ani nastavované. Pri zriaďovaní novej prípojky musí byť použitá pre kladenie časti prípojky umiestnenej na budove vonkajšia časť obvodového muriva budovy. Pri rekonštrukcii prípojky je možné ponechať pôvodnú časť prípojky ako prívod len vtedy, ak neprechádza vnútornými priestormi budovy a ak sú urobené dostatočné opatrenia k zamedzeniu neoprávneného odberu elektriny.
Pre vedenie od stĺpa k elektromerovému rozvádzaču sa bežne používajú hliníkové káble (napr. AYKY), zatiaľ čo od elektromerového rozvádzača k domovej rozvodnici sa používajú medené káble (napr. CYKY). Prívodné káble sa odporúča ukladať do ochrannej rúrky, ktorá ich chráni pred mechanickým poškodením. Nad káblom uloženým v zemi by mala byť umiestnená výstražná fólia, ktorá signalizuje jeho prítomnosť pri prípadných budúcich výkopových prácach. Ak budete mať jednotarifné meranie, ukladáte iba hlavný prívodný kábel. Ak budete mať dvojtarifné meranie (meranie aj nočného prúdu), ku hlavnému prívodnému káblu ukladáte ešte aj druhý kábel (väčšinou CYKY-J3x1,5).
5. Revízna správa a záverečné pripojenie
Po zhotovení technickej časti je potrebné vykonať Odbornú Prehliadku a Odbornú Skúšku (Revíziu). Po dokončení všetkých stavebných a elektroinštalačných prác na vašej strane je nevyhnutné vykonať odbornú prehliadku a odbornú skúšku (revíziu) elektrickej prípojky. Túto vykonáva revízny technik s príslušným oprávnením. Výsledkom je revízna správa, ktorá potvrdzuje, že prípojka je zhotovená v súlade s platnými normami a je schopná bezpečnej prevádzky.
Revízna správa a overenie bezpečnosti a funkčnosti prípojky je nevyhnutná súčasť procesu na zabezpečenie správneho fungovania elektrickej sústavy a minimalizovanie rizika požiaru a iných nebezpečných situácií. V rámci overenia sa vyhodnocuje stav káblov, uzemnenia a ochranných prvkov. Revízna správa je jedným z kľúčových dokumentov, ktoré budete potrebovať pre ďalšie kroky. Ak máte aj osadený a zapojený elektromerový rozvádzač elektrikárom a uložený a zasypaný kábel v zemi, pristupujete k ďalšiemu kroku, ktorým je revízia elektrickej prípojky od elektrikára. Po dodaní revízie elektrikárom pristupujete k predposlednému bodu realizácie elektrickej prípojky.
Následne distribučná spoločnosť vykoná kontrolu splnenia technických podmienok. Na základe informácie od vás o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (najčastejšie je to poistková skrinka na stĺpe pri vzdušnom vedení, rozpojovacia istiaca skriňa pri zemnom káblovom vedení a pod.), najneskôr do termínu uvedeného v Zmluve o pripojení. Po lopate povedané, prídu vás pripojiť do sústavy a namontujú vám elektromer.
Po získaní kladného stanoviska k zaslaným dokumentom a potvrdenia o splnení technických podmienok pripojenia, distribučná spoločnosť do 3 pracovných dní vydá toto potvrdenie. Po overení všetkých dokumentov a ich súlade distribučná spoločnosť pristúpi k samotnému pripojeniu vášho odberného miesta k distribučnej sieti. Následne sa inštaluje elektromer a plombuje rozvádzač a hlavný istič. Prevádzkovateľ distribučnej sústavy vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky. Týmto je proces pripojenia elektriny ukončený a môžete začať využívať elektrickú energiu.
6. Výber dodávateľa elektrickej energie
Teraz vám už zostáva iba posledný krok, a to výber dodávateľa elektrickej energie. Posledným krokom je uzatvorenie zmluvy o dodávke a distribúcii elektrickej energie s vybraným dodávateľom. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Následne, do 60 kalendárnych dní od splnenia technických podmienok, uzatvoríte zmluvu o dodávke energie s vybraným dodávateľom elektriny.

Typy elektrických prípojok a ich charakteristiky
Pre každý objekt sa má zriadiť len jedna elektrická prípojka. Všeobecne rozlišujeme dva hlavné typy:
- Elektrická prípojka zhotovená vonkajším vedením: Nazýva sa tiež vzdušná prípojka a vyhotovuje sa závesným káblom. Prípojka sa končí hlavnou domovou poistkovou skrinkou, ak je zhotovená vzdušným vedením (holými vodičmi, izolovanými vodičmi alebo závesným káblom). Musí byť plombovateľná a označená značkou podľa STN IEC 60417.
- Elektrická prípojka zhotovená káblovým vedením: Prípojka sa končí hlavnou domovou káblovou skriňou, ak je zhotovená káblovým vedením.
Norma STN 33 3320, ktorá definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok, stanovuje podmienky na pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektriny.
Jednotarifné vs. dvojtarifné meranie
Pri zriaďovaní novej prípojky je možné zvoliť medzi jednotarifným a dvojtarifným meraním elektrickej energie:
- Jednotarifné meranie: Pri tomto type merania platíte počas celého dňa rovnakú cenu za elektrickú energiu. Je to zjednodušený spôsob odberu za konštantnú cenu. Elektromerová skrinka pre jednotarifné meranie býva menšia. Ak budete mať jednotarifné meranie, ukladáte iba hlavný prívodný kábel.
- Dvojtarifné meranie: Tento systém rozdeľuje odber na dve tzv. tarify - dennú a nočnú. Nočná tarifa je zvyčajne lacnejšia ako denná. Tento druh odberu je vhodný pre domácnosti, firmy alebo väčšie objekty s pomerne vysokým odberom elektrickej energie, kde sa dlhodobo oplatí. Pre bežné domácnosti s menším odberom však môže byť dvojtarifné meranie paradoxne drahšie ako jednotarifné, pretože spadajú do inej skupiny odberateľa. Elektromerová skrinka pre dvojtarifné meranie má väčšie rozmery. Ak budete mať dvojtarifné meranie (meranie aj nočného prúdu), ku hlavnému prívodnému káblu ukladáte ešte aj druhý kábel (väčšinou CYKY-J3x1,5).
Náklady na elektrickú prípojku
Cena novej elektrickej prípojky sa štandardne pohybuje v stovkách eur, pričom môže presiahnuť aj tisíc eur. Cena elektrickej prípojky pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie.
Najvýznamnejšími nákladovými položkami sú:
- Projekt: Cena sa môže pohybovať od zhruba pár desiatok eur po 150 eur. Cena za projekt elektrickej prípojky začína na cca 80 €.
- Poplatok za pripojenie: Približne 200 eur (pre štandardný rodinný dom s trojfázovým ističom 25 A). Poplatok za pripojenie elektriny je vo všetkých distribučkách podobný, ale líši sa podľa hodnoty hlavného ističa. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch bez elektrického kúrenia, bol v roku 2024 na úrovni 213,30 €.
- Samotná elektrická prípojka: Zahŕňa materiál (skriňa s ističom, elektromer, kábel) a prácu vrátane výkopu. Náklady závisia od vzdialenosti najbližšieho miesta pripojenia a môžu dosiahnuť aj niekoľko tisíc eur, najmä ak je potrebné prekonať vzdialenosť desiatok metrov alebo zriaďovať vecné bremeno. Celkové náklady na realizáciu elektrickej prípojky (vrátane materiálu) môžu dosiahnuť vyše 500 eur, pričom cena kábla sa pohybuje okolo 10 eur za meter.
- Revízna správa: Do 50 eur.
Umiestnenie miesta pripojenia - pretláčanie chráničky na kábel pod cestou, ak bude miesto pripojenia (napr. na druhej strane cesty) - prípojku predraží.
| Položka | Orientačná cena (EUR) | Poznámka |
|---|---|---|
| Projekt elektrickej prípojky | 80 - 150 | Závisí od rozsahu a projektanta |
| Poplatok za pripojenie (štandard 3F/25A) | cca 213,30 | Rôzni sa podľa distribučky a hodnoty ističa |
| Realizácia prípojky (materiál a práca) | 500 - niekoľko tisíc | Závisí od vzdialenosti, potreby výkopu, materiálu (kábel ~10€/m) |
| Revízna správa | Do 50 | Vykonáva revízny technik |
| Celkové náklady | od 800 | Vrátane všetkých uvedených položiek |
Dôležité normy a bezpečnostné požiadavky
Norma STN 33 3320 definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok. Stanovuje podmienky na pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektriny. Rozvádzače (rozvodnice) za elektromerom sústreďujú všetky istiace prístroje (poistky, ističe, chrániče), stýkače, relé, zvončekové transformátory a pod. V každej budove musí byť zhotovené hlavné pospájanie, na ktoré sa musí pripojiť hlavný ochranný vodič, hlavný uzemňovací vodič, hlavná uzemňovacia svorka a cudzie vodivé časti (rozvodné potrubia plynu, vody, ústredného vykurovania a klimatizácie, kovové konštrukčné časti budovy a pod.).
Pre bezpečné vykonávanie obsluhy a prác musí byť pred prípojkovou skriňou voľný priestor minimálnej šírky 0,8 m. V bode rozdelenia musia byť na pripojenie ochranných a neutrálnych vodičov samostatné svorky alebo prípojnice.
Staré prípojky majú často opotrebované svorky a hliníkové vodiče sa v nich uvoľňujú (hliník „tečie“). Vysoký prechodový odpor potom zahrieva svorky i okolie, v zlom stave býva aj izolácia prípojky. Výsledkom môže byť požiar alebo úraz elektrickým prúdom.
Osobitné situácie a odporúčania
Elektrická prípojka na kľúč
Pre tých, ktorí chcú celý proces vybaviť bez zbytočných starostí, ponúkajú niektoré distribučné spoločnosti a firmy službu "elektrická prípojka na kľúč". Táto služba zahŕňa všetky kroky od naprojektovania až po realizáciu kompletného elektrického odberného zariadenia, vrátane zemných, stavebných a elektromontážnych prác, ako aj revíznej správy. Takéto spoločnosti sa často zameriavajú na digitalizáciu celého procesu, čo zaručuje efektívne riadenie byrokracie a minimalizuje možné chyby a časové sklzy.
Odpojenie elektriny
- Odpojenie elektriny na viac ako 24 mesiacov: V prípade novostavby alebo nového odberného miesta, ktoré bolo odpojené od elektriny dlhšie ako 24 mesiacov, je postup podobný ako pri novom pripojení. Dôležité je realizovať prípravu s elektrikárom s príslušnou odbornou spôsobilosťou a oprávnením. Po vybudovaní elektrického prívodu a osadení elektromerového rozvádzača je potrebné potvrdiť PDS Čestné vyhlásenie.
- Odpojenie elektriny na menej ako 24 mesiacov: Ak je nehnuteľnosť odpojená od elektriny menej ako 24 mesiacov, postup pri novom pripojení je zjednodušený. Opäť je potrebné vyplniť a podpísať žiadosť v dvoch vyhotoveniach u prevádzkovateľa distribučnej sústavy. Všetky požiadavky sa snažia realizovať v čo najkratšom možnom čase.
Ak požadujete len zmenu odberateľa elektriny na existujúcom odbernom mieste, kontaktujte svojho dodávateľa elektriny.
Stavebný prúd
Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (hovorovo stavebný prúd), vyberte si elektromerový rozvádzač osadený zásuvkami. Nebudete tak musieť kupovať alebo si požičiavať samostatný stavebný rozvádzač.
Rekonštrukcia prípojky
Pri rekonštrukcii prípojky je možné ponechať pôvodnú časť prípojky ako prívod len vtedy, ak neprechádza vnútornými priestormi budovy a ak sú urobené dostatočné opatrenia k zamedzeniu neoprávneného odberu elektriny. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby vyhovovala aktuálnym normám. Tým zásahom sa nemyslí odplombovanie hlavného ističa kvôli jeho výmene alebo oprava havarijného stavu. Niekedy môžete strešnú prípojku zachovať, avšak základné kritériá pre nové prípojky sú podobné. Ak patríte medzi súkromných odberateľov (napríklad prípojka elektriny do domu), budete musieť umiestniť elektromerový rozvádzač tak, aby bol elektromer prístupný z verejného priestranstva. Výmenu teda neberte iba ako nutné zlo, ale aj ako príležitosť zvýšiť bezpečnosť, keďže staré prípojky často majú opotrebované svorky a hliníkové vodiče sa v nich uvoľňujú, čo môže viesť k prehrievaniu a riziku požiaru alebo úrazu elektrickým prúdom.
