Zabezpečenie spoľahlivého prístupu k pitnej vode je pre každú nehnuteľnosť kľúčové. Vodovodná prípojka predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Jej správne navrhnutie a realizácia sú základom pre hygienickú bezpečnosť, dostatočný tlak vody a dlhodobú bezporuchovú prevádzku. Pripojenie rodinného domu na verejnú vodovodnú sieť je kľúčovým krokom pri zabezpečení základných potrieb bývania. Tento proces, hoci sa môže zdať technicky náročný, je regulovaný prísnou legislatívou a technickými normami, ktoré zabezpečujú spoľahlivosť a bezpečnosť dodávky pitnej vody. Pochopenie celého procesu, od prvotnej žiadosti až po samotnú realizáciu, je nevyhnutné pre hladký priebeh výstavby a bezproblémovú prevádzku vašej domácnosti.
Definícia a základné pojmy
Pre pochopenie celého procesu pripojenia je dôležité najprv definovať kľúčové pojmy spojené s vodovodnou prípojkou.
Čo je to vodovodná prípojka?
Vodovodná prípojka je úsek potrubia spájajúci rozvádzaciu vetvu verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu okrem meradla, ak je osadené. Je to spojovacie potrubie primárnej a sekundárnej vodovodnej siete a vodomer na určenie množstva dodanej vody. Vodovodnou prípojkou sa privádza voda z verejného vodovodu do objektu, ktorý je pripojený na verejný vodovod. Jej hlavnou funkciou je bezpečné a spoľahlivé privádzanie pitnej vody z verejného vodovodu do objektu.
Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb. Vodovodná prípojka je ale samostatnou líniovou stavbou technickej infraštruktúry. Každá nehnuteľnosť by mala mať len jednu prípojku.

Vodomerná šachta
Vodomerná šachta je neoddeliteľnou súčasťou vodovodnej prípojky. Vo vodomernej šachte sú aj ďalšie prvky (napr. ventily) a ďalšie zabudované časti. Jej účelom je zabezpečiť prístup k vodomeru na obsluhu, montáž, demontáž a odčítanie dodaného množstva vody. VŠ zriaďuje vlastník pripájanej nehnuteľnosti na svoje náklady a musí byť vybudovaná v súlade s technickými požiadavkami vlastníka alebo prevádzkovateľa verejného vodovodu. Musí byť chránená proti vnikaniu vody, plynov a nečistôt, byť odvodniteľná, vetrateľná a bezpečne prístupná. Minimálne vnútorné rozmery sú cca 1,0 × 1,2 m a hĺbka 1,5-1,8 m. Vodomer sa umiestňuje na začiatok pozemku odberateľa vo vodomernej šachte. Za vodomerom je spätná klapka. Odberateľ je povinný chrániť vodomer pred mrazom.
Legislatívny rámec a technické normy
Pri projektovaní a realizácii vodovodnej prípojky je nevyhnutné dodržiavať radu zákonov, vyhlášok a technických noriem.
Zákony a vyhlášky
- Zákon č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách: Tento zákon definuje základné pojmy, práva a povinnosti súvisiace s prevádzkou verejných vodovodov a kanalizácií, vrátane vodovodných prípojok. Podľa zákona č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách môže byť vodovodná prípojka dokonca považovaná za vodnú stavbu, ak to ustanovuje osobitný predpis (konkrétne § 52 zákona č. 364/2004 Z.z.). Novela zákona č. 516/2021 Z.z. (účinná od 30.12.2021) priniesla významné zmeny, vrátane ustanovenia, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).
- Stavebný zákon (č. 50/1976 Zb.): Upravuje proces povoľovania stavieb, vrátane vodovodných prípojok, a stanovuje požiadavky na ich umiestnenie a realizáciu. Stavebný zákon: vodovodná prípojka je považovaná za technickú infraštruktúru, nie za stavbu doplnkovú k domu typu garáž či kôlňa.
- Vyhláška MVRR SR č. 453/2000 Z. z.: Táto vyhláška bližšie vymedzuje podmienky pre ohlásenie stavby stavebnému úradu, čo sa často týka aj vodovodných prípojok ako drobných stavieb.
Technické normy (STN)
Pri projektovaní vodovodnej prípojky a jej realizácii je nevyhnutné dodržiavať viaceré normy. Navrhovanie a výstavba vodovodných (kanalizačných) sa vykonáva v zmysle ON 755411 (STN 75 6101), montážnych predpisov výrobcov a týchto technických podmienok. Normy pre materiály potrubí, ako napríklad STN EN 12201 pre PE potrubia alebo STN EN 1401 pre PVC rúry, stanovujú požiadavky na materiály, konštrukciu a montáž potrubí a súvisiacich komponentov. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005.

Proces pripojenia na verejný vodovod: Krok za krokom
Samotný proces pripojenia na verejný vodovod je štruktúrovaný a vyžaduje si dodržanie stanovených postupov. Hoci sa konkrétne kroky môžu mierne líšiť v závislosti od interných pravidiel jednotlivých vodárenských spoločností, základný rámec zostáva rovnaký.
1. Prvotná žiadosť a získanie technických podmienok
- Prvým krokom je kontaktovanie dodávateľa vody vo vašej obci. Informácie o príslušnej vodárenskej spoločnosti získate na obecnom úrade. Západoslovenská vodárenská spoločnosť, a. s., už 25 rokov zásobuje takmer 785-tisíc obyvateľov kvalitnou pitnou vodou a spravuje 5 829 km vodovodnej siete v regióne svojej pôsobnosti.
- Podáte žiadosť o vyjadrenie k možnosti pripojenia na vodovod, ku ktorej priložíte situačný nákres s trasou prípojky na kópii katastrálnej mapy.
- Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s podmienkami. Potom na základe podanej žiadosti prevádzkovateľ (vlastník) verejného vodovodu skontroluje terén a zaznamená všetky údaje o lokalite a nakoniec predloží ponuku na pripojenie k vodovodnej sieti.
2. Vypracovanie projektovej dokumentácie (PD)

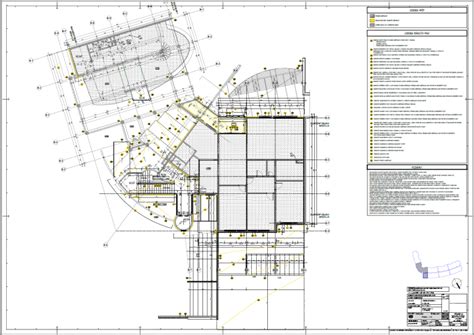

- Po kladnom vyjadrení je potrebné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky autorizovaným projektantom pre inžinierske stavby. Projektant prípojky vody zodpovedá za správnosť a úplnosť vypracovania dokumentácie. Projektant vody resp. Projekt prípojky vody môže vypracovať iba autorizovaný projektant zdravotechniky, ktorý pozná technické podmienky pripojenia jednotlivých správcov (VVS, BVS, ZsVS, TAVOS a pod.).
- Pred spracovaním projektovej dokumentácie vodovodnej prípojky je potrebné získať prvotné informácie o existencii verejného vodovodu v záujmovej lokalite. Projekt musí rešpektovať technické podmienky vodární a príslušné STN normy. Súčasťou PD je situačný výkres, rez s hĺbkou uloženia, detail vodomernej šachty, spôsob napojenia na verejný vodovod a rozpočtový náklad. Projektant musí zapracovať podmienky správcov sietí, napr. ochranné pásma. Vyjadrenie všetkých správcov inžinierskych sietí vrátane ZsVS, a. s., na základe projektovej dokumentácie.
- Cenu projektovej dokumentácie vodovodnej prípojky pre RODINNÉ DOMY ovplyvňuje najmä: umiestnenie hlavného rozvodu vodovodu v zeleni / v ceste miestnej / v štátnej ceste III. resp II. triedy. Je možné nakresliť aj projekt v štátnej ceste bez spätnej úpravy vozovky, no toto sa Vám vráti v momente keď budete žiadať o rozkopávku.

3. Povolenie stavby prípojky
- Podľa § 55 ods. 2 písm. c) stavebného zákona (č. 50/1976 Zb.) ohlásenie stavebnému úradu postačí pri stavbách technického vybavenia, konkrétne: prípojky stavieb a drobné stavby. Podrobnosti sú ďalej vymedzené vo vyhláške MVRR SR č. 453/2000 Z. z. Je to jednoduchá prípojka vedená na krátku vzdialenosť, bez zložitých technických zásahov.
- Kedy už nestačí ohlásenie:
- ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia),
- ak sa prípojka buduje súčasne s novou stavbou.
- V prípade ak už máte posúdenú projektovú dokumentáciu od vodárenskej spoločnosti, je potrebné aby sa k projektom vyjadrili aj účastníci stavebného konia (minimálne Slovak Telekom, SPP distribúcia a.s., Elektrárne). Následne je možné požiadať o vydanie ohlásenia drobnej stavby resp. stavebného povolenia.
4. Žiadosť o pripojenie a zmluva
Po získaní súhlasu na pripojenie žiadateľ predkladá žiadosť o pripojenie na verejný vodovod. Žiadateľ a prevádzkovateľ uzatvoria zmluvu o pripojení, dodávke, odbere a platbe vody. Vodárenská spoločnosť uzavrie so žiadateľom písomnú zmluvu o pripojení a dodávke vody. Zmluva obsahuje podmienky dodávky vody, technické parametre, výšku vodného a stočného, a hranicu zodpovednosti. Na uzavretie zmluvy sú potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti, prípadne zmluvy o vecnom bremene. Nižšie uvedená tabuľka sumarizuje potrebné dokumenty pre fyzické a právnické osoby:
| Dokument | Fyzická osoba (FO) | Právnická osoba (PO) |
|---|---|---|
| Žiadosť o pripojenie nehnuteľnosti na verejný vodovod/kanalizáciu | X | X |
| Žiadosť o uzavretie zmluvy o dodávke vody z verejného vodovodu a odvádzaní odpadových vôd verejnou kanalizáciou - pre (domácnosti / ostatných odberateľov) | X | X |
| Projektová dokumentácia (odsúhlasená príslušným OZ) | X | X |
| Povolenie drobnej stavby alebo právoplatné stavebné povolenie | X | X |
| Vyjadrenie ZsVS, a. s., na základe projektovej dokumentácie | X | X |
| Aktuálny výpis z listu vlastníctva a katastrálnej mapy (z katastrálneho portálu) | X | X |
| Aktuálny výpis z obchodného/živnostenského registra alebo iného registra preukazujúci právnu subjektivitu a osobu oprávnenú konať | X | |
| Kópia osvedčení o registrácii a pridelení DIČ a IČ DPH | X |
5. Realizácia výstavby
- Pred výkopom je nutné vytýčiť všetky podzemné vedenia (elektrina, plyn, telekomunikácie).
- Hĺbka ryhy musí dosahovať nezámrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m). Hĺbka vodovodnej prípojky pod upraveným povrchom by mala byť minimálne 1,2 - 1,6 a maximálne 2 metre. Minimálna hĺbka už vyššie spomenutá pod upraveným terénom je 1,2 - 1,6 m (podľa teplotnej oblasti), max. 2 m. Výkop musí spĺňať bezpečnostné požiadavky.
- Treba zhotoviť stavebnú jamu hĺbky asi 120 cm, všetky hlbšie výkopy je potrebné vykonať spôsobom, ktorý zabráni zrúteniu bočných vrstiev zeme. Pri tom sa používajú montované steny, ktoré sú usporiadané v smere vnútorného trenia zeme. Na hornom okraji výkopu je povinné zabezpečiť priestor široký 100 cm.
- Potrubie musí byť uložené v priamke, pre akúkoľvek zmenu v horizontálnom alebo vertikálnom smere musí byť zabezpečený tzv. lom v polomere najmenej 1 m. Trasa prípojky má byť priamočiara so spádom minimálne 0,3 % k verejnému vodovodu.
- Pre rodinný dom sa pre vodovodné prípojky používajú najmä plastové potrubia, typicky PE (polyetylén) s priemerom DN 25-32 mm. Všetky komponenty musia mať potravinársky atest. Pri štandardnom pripojení musia mať otvory v stenách a základoch minimálny priemer 10 cm.
- Stavebník vybuduje vodomernú šachtu alebo pripraví prestup cez stenu domu.

6. Vodomerná šachta a umiestnenie vodomeru
Vodomerná šachta je neoddeliteľnou súčasťou vodovodnej prípojky. Jej umiestnenie je zvyčajne do 1 metra od hranice pozemku, podľa požiadaviek správcu siete. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Vodomerná šachta musí byť tzv. suchá a chránená proti vnikaniu povrchových vôd. Minimálne vnútorné rozmery sú cca 1,0 × 1,2 m a hĺbka 1,5-1,8 m. Vodomer sa osádza do vodomernej šachty a je vždy vlastníctvom vodárenskej spoločnosti. Vodárne zabezpečujú jeho dodávku, montáž, overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady. Za vodomerom je obvykle osadená spätná klapka. Odberateľ je povinný chrániť vodomer pred mrazom.
7. Napojenie na verejný vodovod
Túto časť môže vykonať iba pracovník vodárenskej spoločnosti alebo ňou poverená firma. Používa sa navrtávací pás s uzáverom (prípojkový ventil). Vodárenská spoločnosť namontuje prípojkové armatúry, vrátane vodomernej zostavy, a vykoná tlakovú skúšku potrubia. Vodovodná prípojka sa spravidla pripája na verejný vodovod navrtávacím pásom s uzáverom. Pripojenie na rozvádzaciu vetvu s uzáverom je súčasťou verejného vodovodu.

8. Dokončovacie práce a kolaudácia
- Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži. Po montáži sa vykoná tlaková skúška a spíše protokol.
- Následne dezinfekcia a preplach potrubia.
- Stavebník dokončí zásyp ryhy a uvedie terén do pôvodného stavu.
- Ak bola prípojka realizovaná na stavebné povolenie, je potrebná kolaudácia; pri drobnej stavbe zvyčajne nie.
- Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie. Odberateľ platí za vodné a stočné podľa odpočtov vodomeru a cien regulovaných ÚRSO.
Rozpočet a náklady na vodovodnú prípojku: Čo očakávať?
Náklady na zriadenie vodovodnej prípojky môžu predstavovať významnú investíciu pre budujúceho sa majiteľa domu. Výška týchto nákladov sa líši v závislosti od viacerých faktorov.
Faktory ovplyvňujúce cenu
- Dĺžka prípojky: Čím dlhšia je trasa od verejnej siete k domu, tým vyššie sú náklady na materiál a zemné práce.
- Hĺbka uloženia potrubia: Hlbšie uloženie si vyžaduje náročnejšie výkopové práce a môže zvýšiť cenu.
- Typ povrchu: Prípojka prechádzajúca pod spevnenými plochami (cesty, chodníky) alebo vyžadujúca koordináciu s viacerými správcami sietí je náročnejšia a drahšia.
- Náročnosť výkopu: Geologické podmienky pozemku môžu ovplyvniť náročnosť a cenu výkopových prác.
Typické zriaďovacie náklady
Výstavbu vodovodnej prípojky financuje prevažne žiadateľ (vlastník nehnuteľnosti). Na realizáciu prípojky pre zákazníka spracujeme ponukový rozpočet. Náklady na projektovú dokumentáciu, správne poplatky, zemné práce, materiál potrubia, armatúry, vodomernú šachtu a samotné pripojenie znáša budúci odberateľ. Mnohé vodárenské spoločnosti účtujú poplatok za zriadenie prípojky, napríklad za navŕtanie potrubia a montáž vodomeru. Bežne investuje vlastník nehnuteľnosti do celej prípojky. Vodárne si však účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru).
- Projektová dokumentácia: Cena za 4 opečiatkované výtlačky komplet projektu pre stavebné povolenie vodovodnej prípojky je od 150€.
- Zemné práce a materiál: Tvorí najväčšiu časť nákladov.
- Vodovodná šachta: Cena prefabrikovanej šachty alebo náklady na jej murovanie.
- Pripojenie na verejnú sieť: Poplatok vodárenskej spoločnosti za samotné napojenie a montáž vodomeru.

Vlastníctvo, zodpovednosť za údržbu a opravy
Pochopenie vlastníckych vzťahov a zodpovedností je kľúčové pre predchádzanie budúcim nedorozumiam.
Vlastník vodovodnej prípojky
Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady. V praxi je to väčšinou majiteľ pripojenej nehnuteľnosti. Vodovodná prípojka je samostatná stavba.
Hranica zodpovednosti za údržbu a opravy
Zodpovednosť za údržbu a opravy vodovodnej prípojky je rozdelená. Od roku 2022 zodpovedá vlastník verejného vodovodu (vodárne) za opravu a údržbu tej časti prípojky, ktorá je na verejnom priestranstve. Úsek na súkromnom pozemku: Údržba a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostávajú na zodpovednosti vlastníka prípojky.
Úniky vody: Ak dôjde k úniku vody na prípojke pred vodomerom, opravu by mala vykonať a uhradiť vodárenská spoločnosť (za predpokladu, že poruchu odberateľ bezodkladne nahlási).
Vodomer
Samotný vodomer je vlastníctvom vodární, ktoré ho udržiavajú, overujú a vymieňajú na vlastné náklady. Vodomer, hoci je osadený na súkromnom pozemku, je príslušenstvom verejného vodovodu a patrí vodárňam.
Používanie vody
Odberateľ nesmie bez súhlasu vlastníka verejného vodovodu využívať dodanú vodu z verejného vodovodu na iný ako zmluvne dohodnutý účel a ani odovzdávať vodu ďalšiemu odberateľovi (Zák. č. 442/2002 Z.z., § 26, ods. i).
Dôležité aspekty a obmedzenia
Pri plánovaní a realizácii vodovodnej prípojky je potrebné dbať na niekoľko kľúčových aspektov a obmedzení, ktoré sú stanovené legislatívou a technickými normami.
- Jedna nehnuteľnosť = jedna prípojka: Zásadou je, že každá nehnuteľnosť by mala mať len jednu prípojku.
- Zákaz prepojenia s inými zdrojmi: Prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je zakázané, aby sa zabránilo ovplyvneniu kvality vody v sieti. Vnútorný vodovod musí mať hlavný uzáver.
- Ochrana pred mrazom: Odberateľ je povinný chrániť vodomer pred mrazom.
- Manipulácia s vodomerom: Odberateľ nesmie manipulovať s vodomerom ani plombami.
- Odpadové vody: Podmienkou napojenia na vodovod je odvod odpadových a meteorických vôd v objekte.
- Trasa a hĺbka uloženia: Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy.
- Súhlas vlastníka susedného pozemku: Ak vodovodná prípojka prechádza cez pozemok, ktorý nie je vo vlastníctve žiadateľa, musí žiadateľ na výstavbu a údržbu vodovodnej prípojky získať súhlas vlastníka susedného pozemku. Všetky údaje a požiadavky sú zapísané v pozemkovej knihe.
Často kladené otázky
-
Kto je vlastníkom vodovodnej prípojky?
Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady v súlade s podmienkami prevádzkovateľa vodovodu, čo je v praxi najčastejšie majiteľ pripojenej nehnuteľnosti.
-
Kto zodpovedá za údržbu a opravy vodovodnej prípojky?
Zodpovednosť je rozdelená. Vlastník verejného vodovodu (vodárne) zodpovedá za opravu a údržbu tej časti prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom). Úsek na súkromnom pozemku zostáva na zodpovednosti vlastníka prípojky.
-
Je potrebné stavebné povolenie na vodovodnú prípojku?
Pre zriadenie vodovodnej prípojky pre rodinný dom obvykle stačí ohlásenie drobnej stavby na stavebnom úrade (obci), ak spĺňa podmienky drobnej stavby.
-
Kto platí za vodomer a jeho výmenu?
Samotný vodomer je vlastníctvom vodárenskej spoločnosti. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady.
