Rekonštrukcia a zriadenie elektrickej prípojky: Všetko, čo potrebujete vedieť

Elektrická prípojka v rodinnom dome je veľmi dôležité inžinierske pripojenie. Pri každej stavbe novej budovy alebo pri rozsiahlejšej rekonštrukcii sa nevyhnutne stretnete s problematikou zhotovenia elektrickej prípojky. Je to srdce domu, bytu či iného objektu. Bez nej sa nezaobíde ani samotná stavba, ani budúce bývanie.

Ak plánujete stavať dom alebo už staviate, tak je veľmi dôležité myslieť na elektrickú prípojku. Ak chcete, aby všetko prebehlo hladko a neskôr nevznikli zbytočné komplikácie, oplatí sa dodržať niekoľko dôležitých krokov. Odporúčame vám, aby ste to riešili čo najskôr, hoci si budete myslieť, že máte čas, ale vybavenie môže trvať aj niekoľko týždňov. Zhotovenie elektrickej prípojky môže administratívne vybaviť osoba, ktorá má právny alebo vlastnícky vzťah k danej nehnuteľnosti. Nemusí to byť nevyhnutne samotný vlastník, ale aj iná osoba konajúca na základe splnomocnenia.

Čo je elektrická prípojka a kedy je potrebná rekonštrukcia?

Elektrická NN prípojka nie je iba kábel, skrinka a elektromer. Je to komplexný systém, ktorého súčasťou je prívodný kábel od prípojkovej skrinky až po elektromerový rozvádzač s elektromerom, hlavným ističom a komponentmi hromadného diaľkového ovládania (HDO - prepína meranie nízkej sadzby napr.).

Váš majetok začína káblom vedúcim z prípojkovej skrinky do elektromerového rozvádzača. Odtiaľto budete všetok materiál okrem elektromera či modulu HDO, platiť vy. Meníte strechu? Prerábate elektroinštaláciu vrátane hlavného rozvádzača? Potrebujete novú prípojku na elektrinu. Napríklad pri výmene strechy alebo ak meníte elektroinštaláciu, rekonštrukcia elektrickej prípojky pravdepodobne bude nevyhnutná.

Chcete riešiť prípojku na elektrinu pre starší dom? Elektromerový rozvádzač a prípojková skrinka vám teda môžu pri rekonštrukcii prekážať. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby vyhovovala aktuálnym normám. Tým zásahom nemyslíme odplombovanie hlavného ističa kvôli jeho výmene alebo opravu havarijného stavu. Niekedy môžete strešnú prípojku zachovať. Základné kritériá pre nové prípojky sú však podobné.

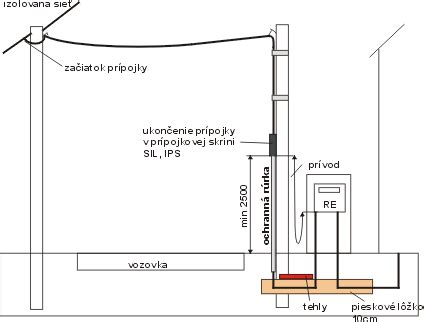

Schéma elektrickej prípojky rodinného domu

Staré prípojky majú často opotrebované svorky a hliníkové vodiče sa v nich uvoľňujú (hliník „tečie“). Vysoký prechodový odpor potom zahrieva svorky i okolie, v zlom stave býva aj izolácia prípojky. Výsledkom môže byť požiar alebo úraz elektrickým prúdom. Výmenu teda neberte iba ako nutné zlo.

Typy elektrických prípojok a meraní

V bežných podmienkach sa bavíme len o dvoch druhoch elektrických prípojok. Ide o elektrickú prípojku s jednotarifným meraním alebo dvojtarifná elektrická prípojka. Rozdiel medzi týmito druhmi prípojok nie je každému jasný. Ide o spôsob napájania objektu a odber z distribučnej siete. V neposlednom rade je tu rozdiel aj v type elektromerovej skrinky.

Jednotarifné meranie

Jednotarifné meranie je zjednodušene povedané to, že platíte v každej sekunde v dni rovnakú cenu za elektrickú energiu. Cena sa nezvyšuje ani neznižuje počas celého dňa. Je to teda spôsob odberu elektrickej energie za konštantnú cenu. Elektromerová skrinka pri jednotarifnom meraní spotreby elektrickej energie je v zásade menšia.

Dvojtarifné meranie

Dvojtarifné meranie je zjednodušene povedané to, že neplatíte počas dňa 24 hodín stále rovnakú sadzbu za elektrickú energiu. Ste rozdelený do dvoch tzv. taríf. Ľudovo sa tomu u nás na Slovensku hovorí denný a nočný prúd. Samotná táto zvyklosť nám našepkáva, že tu ide o dve rôzne tarify merania. Denná cena je v zásade drahšia ako nočná. Tento druh odberu je vhodný pre domácnosti, firmy alebo väčšie objekty, ktoré majú pomerne veľký odber. V konečnom dôsledku sa im to oplatí z pohľadu ceny. Pri inštalácii dvojtarifného merania spotreby elektrickej energie však nastáva pre bežné domácnosti paradox: pokiaľ nemáte veľké odbery, samotné dvojtarifné meranie vás nakoniec vyjde drahšie ako jednotarifné meranie, nakoľko spadnete do inej skupiny odberateľa. Pri dvojtarifnom elektromeri sa inštaluje elektromerová skrinka s väčšími rozmermi ako v prípade jednotarifného odberu.

Porovnanie jednotarifného a dvojtarifného merania

Pri kúpe elektromerovej skrinky je nutné uvádzať predajcovi o aký ide typ merania. Ako pri každej elektromerovej skrinke platia isté zásady, ktoré distribútor elektrickej energie vyžaduje. V každej zmluve o pripojení je detailne popísané o aké zásady ide. V praxi sa o to nemusíte zaujímať, skôr je to na pleciach projektanta, ktorý vám vypracováva projektovú dokumentáciu k elektrickej prípojke.

Postup zriadenia alebo rekonštrukcie elektrickej prípojky

Realizácia elektrickej prípojky je krok, ktorý sa neoplatí podceniť. Dobrá príprava, kvalitné prevedenie a správna dokumentácia vám ušetria neskôr veľa starostí. Celý proces zriadenia prípojky vám môže zabrať cca 2 mesiace, niekedy sa to však môže natiahnuť aj na 3 či 4 mesiace.

Vysvetlenie jednofázovej elektriny - schéma zapojenia elektromeru

  1. Žiadosť o pripojenie

    Prvým a najdôležitejším krokom pri zriaďovaní elektrickej prípojky je vybavenie žiadosti o pripojenie. Distribučke odošlite žiadosť o pripojenie. Na tento účel budete potrebovať príslušné tlačivo, ktoré je zvyčajne dostupné na webových stránkach vašej lokálnej distribučnej spoločnosti. K žiadosti je potrebné priložiť katastrálnu mapu a mapu širších vzťahov, na ktorých by mal byť zakreslený návrh vedenia elektrickej prípojky. Tento proaktívny prístup vám môže ušetriť značné množstvo času a predísť nepríjemným komplikáciám v neskorších fázach procesu.

    Žiadateľ podá žiadosť online sám alebo prostredníctvom zastupujúcej osoby. Na základe údajov z vašej žiadosti vám distribučná spoločnosť určí podmienky pripojenia, teda povie, čo musíte dodržať pri rekonštrukcii. Poplatok za pripojenie elektriny je vo všetkých distribučných spoločnostiach podobný, ale líši sa podľa hodnoty hlavného ističa. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch bez elektrického vykurovania, je cena od 120 €.

    Váš dodávateľ po spracovaní údajov vám zašle zmluvu o pripojení odberného elektrického zariadenia, v ktorej sú všetky potrebné údaje k realizácii projektu. Tento dokument slúži projektantovi ako základný kameň pri tvorbe projektu elektrickej prípojky. V zmluve sú uvedené všetky detaily, ako napríklad parcelné číslo, číslo podperného bodu, z ktorého sa budete napájať (inak povedané, číslo stĺpu) a definovanie hlavného istiaceho prvku, ktorý sa umiestňuje v rozvodnej skrinke elektromera (môže ísť napríklad o 25A istič s charakteristikou B).

    Podpísanú Zmluvu o pripojení treba doručiť distribučnej spoločnosti do 30 kalendárnych dní.

  2. Projektová dokumentácia

    Po úvodnej žiadosti nasleduje fáza vypracovania projektovej dokumentácie. Elektrická prípojka si vyžaduje projekt, v ktorom špecifikujete všetko, čo súvisí s prácou, napríklad aké prvky budú použité, ako sa bude pripájať a podobne. Projekt je vhodné, aby vypracoval odborník (certifikovaný projektant, revízny technik alebo iná odborne spôsobilá osoba). Celá projektová dokumentácia bude odovzdaná distribučnej spoločnosti, ktorá následne schváli, respektíve neschváli váš projekt.

    Projektová dokumentácia je mimoriadne dôležitou súčasťou celej realizácie elektrickej prípojky. Práve táto dokumentácia sa zameriava na to, aby sa dodržali všetky platné normy v danom čase a aby ste vedeli detailne dať vyhotoviť prípojku odborníkom. Projektová dokumentácia by mala obsahovať všetky dôležité časti, ako napríklad nákresy vedenia vodiča a trasy, nákres schémy taríf, popis vodičov, ktoré vám budú napájať elektromer a objekt, podrobný popis osadenia elektromera, uzemnenie elektromera.

    Ak sme vám v technických podmienkach pripojenia určili povinnosť predložiť projektovú dokumentáciu na schválenie zo strany VSD, dajte si ju vypracovať autorizovaným projektantom a predložte ju na posúdenie po prihlásení sa do vášho účtu na eVSD.

    Pri novostavbe alebo veľkej rekonštrukcii potrebujete stavebné povolenie, ktoré by malo zahŕňať aj prerábku prípojky.

  3. Prípravné práce a realizácia

    Keď distribučka projekt prípojky odsúhlasí, prichádza čas na prípravné práce. Káble sa ukladajú väčšinou do zeme, takže sa vopred dohodnite s elektroinštalačnou firmou, či vám vykopú aj výkopy. Pozor - skôr, než začnete kopať, uistite sa, že cez dané miesta nevedú inžinierske siete. Takisto sa dohodnite, kto nakúpi materiál - od káblov až po elektromerový rozvádzač. Elektrikár potom natiahne káble, osadí a zapojí elektromerový rozvádzač (zatiaľ bez elektromera).

    Technické aspekty a materiálové voľby

    • Vodiče: Najčastejšie sa pre vonkajšie vedenie elektrickej prípojky používa hliníkový vodič s prierezom od 16 mm² až do 35 mm² (označenie AYKY). Je dôležité si uvedomiť, že niektoré distribučné spoločnosti v súčasnosti už nedovoľujú vyhotovenie elektrickej prípojky medeným vodičom. Tento krok je odôvodnený snahou predchádzať potenciálnym problémom, ktoré môžu vzniknúť pri spájaní medených a hliníkových vodičov. Elektrochemická reakcia medzi týmito dvoma kovmi môže viesť k zhoršeniu vodivosti a v extrémnych prípadoch až k požiaru. Z elektromerového rozvádzača sa následne vedie vodič do hlavného rozvádzača v dome. Tento vnútorný rozvod už môže byť realizovaný medeným vodičom, ktorý má spravidla o stupeň menší prierez ako hliníkový vodič použitý pre vonkajšiu prípojku.
    • Uloženie vodičov: Vodič elektrickej prípojky sa musí klásť do zeme v predpísanej hĺbke. Odporúča sa však dodržať tzv. nemrznúcu hĺbku, ktorá je zvyčajne okolo 80 cm. Vodič by mal byť uložený v pieskovom lôžku, na ktoré sa následne položí buď tehla alebo výstražná fólia, ktorá upozorňuje na prítomnosť elektrického vedenia.
    • Elektromerový rozvádzač: Moderné normy, ako napríklad STN 33 3320:2002, kladú dôraz na to, aby bola elektrická prípojka verejne prístupná a umiestnená na hranici pozemku, čo umožňuje pracovníkom energetiky kedykoľvek odčítať údaje z elektromera. Elektromerový rozvádzač musí byť vyhotovený v oplotení alebo umiestnený na hranici pozemku tak, aby bol kedykoľvek voľne prístupný pre odpočtové činnosti. Stredové okienko elektromera by malo byť vo výške 1,5 až 1,7 metra nad zemou, čo zabezpečuje komfortný prístup.
    • Uzemnenie: Dôležitou súčasťou bezpečnosti je aj správne uzemnenie. Elektromerový rozvádzač musí byť uzemnený a jeho zemný odpor nesmie presiahnuť 5 Ohm. Uzemnenie sa obvykle realizuje pomocou zemniacej pásoviny, ktorá sa kladie na dno výkopu, v dostatočnej vzdialenosti od silového vodiča. V niektorých prípadoch sa táto pásovina spája aj s hlavnou uzemňovacou svorkou v dome, čím sa zabezpečuje pospájanie na rovnaký potenciál a zvýšenie celkovej bezpečnosti. V dnešnej dobe každá rekonštrukcia musí zriadiť bod rozdelenia a vytvorenie sústavy TN-S.

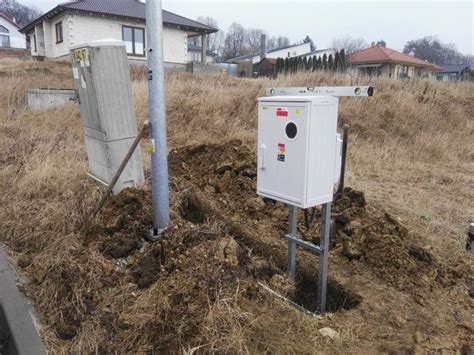

    Uloženie kábla a uzemnenie elektrickej prípojky

    Ak sa niečo oproti pôvodnému projektu menilo, vypracuje sa dokumentácia skutočného vyhotovenia. Ide o zaznačenie skutočného stavu elektrickej prípojky. Tento dokument odzrkadľuje skutočný stav, kde je umiestnená elektromerová skrinka, ako hlboko a na akom mieste sa nachádza vodič napájajúci elektromer zo stĺpu, aký druh vodičov sa použil v skutočnosti, aký je hlavný istič v prípojkovej skrinke alebo koľko uzemňovacích tyčí sa použilo na prizemnenie prípojky.

  4. Revízia a kolaudácia

    Po dokončení technickej časti inštalácie elektrickej prípojky je nevyhnutné vykonať odbornú prehliadku a odbornú skúšku, známu tiež ako revízia. Túto revíziu vykoná revízny technik. Ním môže byť aj samotný elektrikár, alebo si zavolá kolegu z firmy či externistu, ktorý má na revízie osvedčenie. Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Je to doklad, ktorý vystaví revízny technik a odzrkadľuje skutočnosť prípojky. Revízna správa elektrickej prípojky obsahuje záznam o meraniach, ako napríklad meranie izolačného stavu vodičov alebo odpor uzemnenia. Tieto merania sú veľmi dôležité, nakoľko preverujú, či vyhotovenie je v súlade s platnými normami Slovenskej republiky. Pri dodržaní všetkých náležitostí by mala byť elektrická prípojka schopná bezpečnej prevádzky. Revíznu správu vykonáva kvalifikovaná osoba s príslušným vzdelaním “paragraf 24”, ktorá vykoná odbornú skúšku a odbornú prehliadku elektrickej prípojky. Výsledky revízie sú zaznamenané v revíznej správe, ktorá je jedným z kľúčových dokumentov potrebných na pripojenie odberného miesta.

    Revízna správa je mimoriadne dôležitou časťou celého projektu. Táto správa je potrebná pre získanie informácie, či je dané zariadenie schopné prevádzky a či sa zariadenie môže bezpečne používať v plnom rozsahu. Revíznu správu vám vydá autorizovaný technik ako doklad o tom, že vaša domová prípojka spĺňa technické podmienky.

  5. Zmluva s dodávateľom a pripojenie

    S dodávateľom uzavrite zmluvu o dodávke elektriny. Samotné pripojenie na distribučnú sieť realizuje Váš dodávateľ. V stanovenom čase podľa dohody k Vám pracovníci distribučnej siete prídu zapojiť kábel, ktorý je pripravený na zapojenie na podpernom bode podľa zmluvy o pripojení. Zaplombovanie odberného miesta VSD zrealizuje automaticky do 10 dní od odplombovania alebo podľa dohody na mieste. Pripojenie elektriny je tým hotové.

Špecifické prípady elektrických prípojok

Proces zriaďovania elektrickej prípojky sa môže líšiť v závislosti od typu stavby a jej účelu.

  • Prípojka rodinného domu pre novostavbu

    V prípade novostavby rodinného domu je elektrická prípojka zriaďovaná primárne s cieľom umožniť začatie stavebných prác, ktoré si vyžadujú dodávku elektrickej energie. V rámci projektu sa rovno navrhuje aj umiestnenie stavebného rozvádzača, z ktorého je možné napájať spotrebiče s napätím 230V a 400V. Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (hovorovo stavebný prúd), vyberte si elektromerový rozvádzač osadený zásuvkami. Nebudete tak musieť kupovať alebo si požičiavať samostatný stavebný rozvádzač. Tento postup je pomerne bežný a považuje sa za najjednoduchší.

  • Rekonštrukcia pôvodnej elektrickej prípojky

    Často sa stretávame so situáciou, kedy je dom pripojený prostredníctvom staršej prípojky, napríklad cez tzv. "strešník" alebo "elektrickú prípojku na streche". Takéto prípojky sa rekonštruujú z viacerých dôvodov - nevyhovujúce technické riešenie, trvalé odpojenie, alebo jednoducho potreba modernizácie. V takýchto prípadoch sa vyhotovuje nový projekt, ktorý navrhne nové, bezpečné riešenie pripojenia s elektromerovým rozvádzačom umiestneným v oplotení pozemku. Tento proces je dôležitý najmä pri zatepľovaní starších domov alebo pri rekonštrukcii strechy, kde je často potrebné preložiť meradlo z fasády domu na voľne dostupné miesto v rámci hranice pozemku.

    Prekládka elektromera prebieha pomerne jednoducho. Stačí podať žiadosť u distribučnej spoločnosti. Distribučná spoločnosť Vám zašle zmluvné podmienky rovnako ako pri novej prípojke. Nastáva rovnaký postup: vypracovanie projektovej dokumentácie elektrickej prípojky, realizácia, revízna správa a niekedy plán skutočného vyhotovenia.

  • Elektrická prípojka na chatu alebo garáž

    Pri rekreačných objektoch, ako sú chaty, záhradné domčeky či usadlosti na samote, je často potrebné zriadiť elektrickú prípojku dodatočne. Pri garážach, kde sa pôvodne s privedením elektriny nepočítalo, môže byť proces pripojenia náročnejší. Projekt sa v princípe nelíši od projektov pre iné stavby, jediný zásadný rozdiel môže spočívať vo veľkosti ističa a počte potrebných fáz, v závislosti od konkrétnych potrieb užívateľa.

Dôležitosť spolupráce s odborníkmi

Rekonštrukcia elektrickej prípojky je celkom zložitá záležitosť, a preto neskúšajte rekonštrukciu vykonať samostatne. Je potrebné, aby rekonštrukciu elektrickej prípojky vykonala kvalifikovaný elektrikár. Treba si dať pozor, pretože elektrikári musia dodržiavať všetky potrebné normy a nesmú nič zanedbať. Normy sú záväzné na celom Slovensku a elektrikári musia byť o nich oboznámení a dodržiavať ich.

Výber elektrikára, ktorý vám vykoná rekonštrukciu, prípadne nainštaluje vám novú, musí byť dostatočne skúsený, aby práca bola vykonaná naozaj precízne a kvalitne. Najlepšie je, aby elektrikár mal dostatok skúseností s prácou. Nie je vhodné chcieť čo najviac financií, pretože to sa môže odraziť aj na odvedenej kvalite. Ak máte problém nájsť kvalitného elektrikára, určite sa opýtajte známych alebo členov rodiny, možno vám poradia. Ak nie, kvalitného elektrikára nájdete aj na internete, kde nájdete množstvo recenzií, ktoré vám môžu pomôcť pri hľadaní elektrikára. Pri realizácii rekonštrukcie elektrických prípojok dbáme na precíznosť a odbornosť, pretože si uvedomujeme, že aj malé pochybenie môže spôsobiť nepríjemné a zbytočné komplikácie.

Orientačné náklady

Cena elektrickej prípojky pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie. Cena za projekt elektrickej prípojky začína na cca 80 €. Umiestnenie miesta pripojenia - pretláčanie chráničky na kábel pod cestou prípojku predraží. Sumy uvedených predpokladaných nákladov sú orientačné a nezohľadňujú ďalšie súvisiace náklady na projektovú dokumentáciu, získanie povolenia na výstavbu, geodetické práce, odplaty za vysporiadanie pozemkov, poplatky a pod.

tags: #rekonstrukcia #elektrickej #pripojky
