Komplexný Sprievodca: Rekonštrukcia Bytu Bez Povolenia a Jej Dôsledky

Plánujete revitalizovať svoj byt, no nie ste si istí, aké administratívne kroky sú s tým spojené? Rekonštruovali ste byt a nevybavili ste si povolenie? Nenahlásili ste drobné stavebné úpravy stavebnému úradu? Nemáte znalosť o povinnosti komunikovať so správcom obytného domu o zmenách v byte? Chyba. Takéto nevedomé konanie môže viesť k uštedrenej pokute. Právo majiteľa robiť si vo svojom byte čo chce, má trhliny. Veľmi častým omylom je presvedčenie, že byt je výlučne súkromný priestor. V skutočnosti je byt súčasťou stavby bytového domu, ktorý má spoločné konštrukcie a technické systémy.

Neznalosť zákona vás totiž môže vyjsť draho - okrem pokút vás môžu čakať komplikácie pri kolaudácii alebo dokonca nariadenie vrátenia stavby do pôvodného stavu. Stavebný zákon č. 50/1976 Z. z. o územnom plánovaní a stavebnom poriadku, často označovaný ako Stavebný zákon, určuje legislatívne podmienky týkajúce sa rekonštrukcií. Legislatíva definuje hranice medzi jednoduchými údržbovými prácami, rekonštrukciami vyžadujúcimi ohlásenie a zásadnými stavebnými úpravami, ktoré si vyžadujú stavebné povolenie. Ak chystáte prestavbu Vášho bytu, je vhodné si dôležité články zákona pozorne preštudovať. Z bezpečnostného hľadiska je rozumné spolupracovať s úradníkmi a zmeny v byte prekonzultovať s odborníkmi. Poďme si teda ujasniť, kedy je nutné stavebné povolenie, kedy postačí iba ohlásenie a ako celý proces prebieha.

Znak zákona a kladivo s prilbou na plánoch stavby

Udržiavacie Práce: Keď Rekonštruujete Bez Starostí

Nie všetky úpravy si vyžadujú povolenie alebo ohlásenie. Najjednoduchšie úpravy, často označované ako udržiavacie práce, v zmysle § 139b ods. 16 Stavebného zákona, sú tie, ktoré nevyžadujú žiadne špeciálne povolenia ani ohlásenia stavebnému úradu. Ak nezasahujete do konštrukčných prvkov budovy a úpravy nemenia jej funkčnosť, môžete ich vykonať úplne bez administratívneho vybavovania. Tieto práce zvyčajne nesúvisia so zásahmi do nosných konštrukcií, nemenia vzhľad exteriéru budovy, ani neovplyvňujú stabilitu či požiarnu bezpečnosť stavby.

Medzi typické príklady prác, ktoré môžete vykonať bez stavebného povolenia a ohlásenia, patria:

  • Maľovanie a tapetovanie stien.
  • Výmena podlahových krytín (dlažba, parkety, vinyl).
  • Montáž vstavanej skrine.
  • Výmena interiérových dverí.
  • Rekonštrukcia kúpeľne bez zmeny rozvodov vody a odpadov a bez zmeny dispozície miestnosti.
  • Výmena kuchynskej linky bez zmeny dispozície miestnosti.
  • Oprava fasády, ak nemeníte jej farbu v špecifických zónach, ktoré by mohli podliehať pamiatkovej ochrane alebo architektonickému regulatívu.
  • Výmena okien, ak dodržíte pôvodný rozmer aj delenie okien.
  • Odstránenie pôvodných umakartových priečok a ich nahradenie novými z ľahších materiálov, ktoré budú vymurované na pôvodnom mieste, bez zmeny rozmerov a dispozície pôvodnej kúpeľne.

Hoci zákon explicitne neupravuje povinnosť informovať susedov o takýchto prácach, je to prejav dobrej slušnosti a snahy o zachovanie dobrých susedských vzťahov. V prípade, že by tieto práce generovali hluk, je vhodné susedov o tom vopred informovať, najmä s uvedením predpokladaného termínu začatia a ukončenia prác. Taktiež je dôležité dodržiavať stanovené časy na vykonávanie hlučných činností, najmä s ohľadom na nočný kľud, a zabezpečiť poriadok po skončení prác.

Ohlásenie Stavebnému Úradu: Krok k Väčším Zmenám

Pri niektorých rozsiahlejších rekonštrukciách, ktoré však nemenia podstatným spôsobom vzhľad nehnuteľnosti ani nezasahujú do jej nosných konštrukcií, je nevyhnutné podať ohlásenie stavebnému úradu. Tieto práce sú definované v § 55 ods. 2 Stavebného zákona. Medzi bežné úpravy, ktoré spadajú do tejto kategórie, patria:

  • Prestavba bytového jadra, aj keď sa nezasahuje do nosných konštrukcií.
  • Zasklenie lodžie alebo balkóna, pričom je dôležité zohľadniť použitý druh rámového systému a prípadné miestne architektonické regulatívy.
  • Stavba novej priečky, ktorá nie je nosná.
  • Vytvorenie otvoru do deliacej (nenosnej) priečky, napríklad pre umiestnenie nových dverí.
  • Prepojenie kúpeľne a WC, ktoré si vyžaduje ohlásenie a predloženie statického posudku.
  • Ak plánujete zväčšiť pôvodný rozmer dverí, prípadne ich presunúť niekde úplne inde, je potrebné to ohlásiť stavebnému úradu a taktiež predložiť statický posudok.

Pre úspešné ohlásenie rekonštrukcie je potrebné predložiť stavebnému úradu nasledujúce dokumenty:

  • Súhlas správcu bytového domu alebo predsedu spoločenstva vlastníkov bytov: Tento dokument potvrdzuje, že ostatní obyvatelia bytového domu sú informovaní a súhlasia s plánovanými úpravami.
  • Náčrt bytu a zamýšľaných zmien: Zvyčajne sa predkladá pôdorys súčasného stavu, do ktorého sú zakreslené plánované úpravy, prípadne dva pôdorysy - jeden znázorňujúci pôvodný stav a druhý nový stav.
  • List vlastníctva (nie starší ako 6 mesiacov) alebo kúpna zmluva: Potvrdzuje vlastnícke právo k bytu.
  • V prípade prenajatej nehnuteľnosti: Zmluva o prenájme so súhlasom vlastníka a List vlastníctva bytu.
  • Žiadosť - formulár stavebného úradu: Tento formulár je k dispozícii na príslušnom mestskom úrade.
  • V niektorých prípadoch, ako napríklad pri zmene bytového jadra, sa k ohláseniu prikladá aj statický posudok.

Ohlasovacia povinnosť sa vybavuje na stavebnom úrade príslušného mestského úradu. Stavebný úrad má na vydanie súhlasu alebo zamietnutia prerábky lehotu 30 dní. Po získaní písomného súhlasu od stavebného úradu je potrebné rekonštrukciu zrealizovať do dvoch rokov. Ak stavebný úrad rozhodne o nutnosti stavebného povolenia, bude o tom informovať žiadateľa.

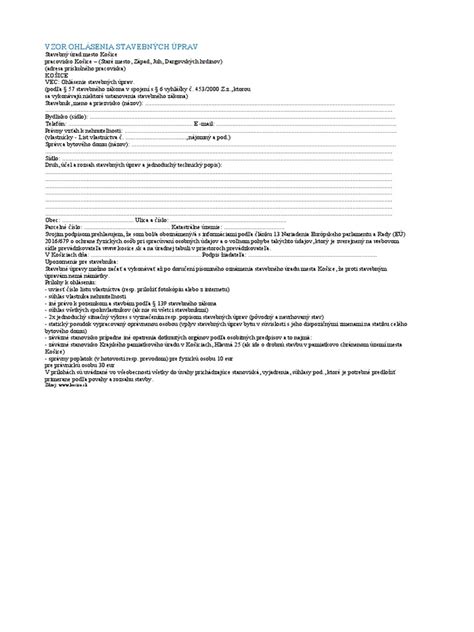

Formulár pre ohlásenie stavebných úprav s perom

Stavebné Povolenie: Nevyhnutnosť Pri Zásahoch do Nosných Konštrukcií

Stavebné povolenie podľa § 55 ods. 1 Stavebného zákona je nevyhnutné v prípadoch, na ktoré sa nevzťahujú ustanovenia o ohlásení stavieb a o udržiavacích prácach. Týka sa to najmä prác pri nových stavbách, prístavbách, nadstavbách, zmenách stavieb a stavebných úpravách, ktoré majú vplyv na stabilitu budovy, jej vzhľad alebo priestorové usporiadanie. Povolenie je potrebné vtedy, keď sa rekonštrukcia dotýka nosných konštrukcií, zasahuje do statiky budovy, mení jej dispozíciu alebo vzhľad. Vyžaduje sa pri všetkých rekonštrukciách, na ktoré nestačí ohlásenie. Ak plánujete akýmkoľvek spôsobom zasiahnuť do nosnej konštrukcie, ktorá ovplyvňuje stabilitu budovy, je stavebné povolenie nevyhnutnosťou.

Toto zahŕňa napríklad:

  • Odstránenie alebo úprava nosných priečok.
  • Vytváranie nových otvorov v nosných stenách.
  • Zmeny v dispozícii, ktoré ovplyvňujú statiku budovy.
  • Prístavby alebo nadstavby bytu.
  • Zmeny stavieb, ktoré menia ich vzhľad alebo priestorové usporiadanie (napríklad pridávanie ďalšieho poschodia, rozširovanie stavby alebo plánovanie veľkých okien a zmien na fasáde).
  • Pri zmene rozvodov médií, ktoré môžu mať vplyv na celkovú funkčnosť budovy.

V týchto prípadoch je absolútne kľúčové zabezpečiť si posudok statika. Statik posúdi vplyvy vašich zamýšľaných úprav na celkovú statiku budovy a musí zohľadniť aj už vykonané stavebné úpravy v bytovom dome, ktoré realizovali vaši susedia v minulosti. Je dôležité si uvedomiť, že čím nižšie poschodie obývate, tým väčšie nároky sú kladené na statiku a tým nižšia je pravdepodobnosť, že statik rozsiahle zásahy povolí.

Okrem statického posudku a vypracovaného projektu rekonštrukcie, ktorý musí vypracovať oprávnená osoba, budete potrebovať aj súhlasy ostatných vlastníkov bytového domu. Na podanie žiadosti o stavebné povolenie pre Stavebný úrad je potrebné doložiť súhlas nadpolovičnej väčšiny vlastníkov bytov a nebytových priestorov v súlade so zákonom 182/1993 Z. z. V žiadnom prípade nemôže platiť súhlas vlastníkov, ktorý je získaný obiehaním po bytoch a podpisom vlastníkov. V zmysle § 11a zákona o vlastníctve bytov štvrtina vlastníkov bytov a nebytových priestorov v dome má právo zvolať schôdzu, ak na ich žiadosť nezvolal schôdzu správca, a to do 15 dní od doručenia žiadosti. Oznámenie o schôdzi spolu s programom musí byť v písomnej forme doručené každému vlastníkovi bytu a nebytových priestorov v dome minimálne 5 dní pred dňom konania schôdze. Ak by ste sa nezišli na schôdzi v dostatočnom počte, môže zástupca vlastníkov vyhlásiť písomné hlasovanie, ktoré musí prebiehať presne ako stanovuje zákon v § 14 ods. 7 zákona č. 182/1993 Z. z. Dôležité je tiež myslieť na susedov - ak vaše úpravy môžu ovplyvniť ich majetok alebo pohodu, úrad bude vyžadovať ich súhlas.

Okrem samotného stavebného povolenia môže byť potrebný aj súhlas pamiatkárov (ak ide o chránený objekt), vyjadrenie hygieny, hasičského záchranného zboru alebo vodohospodárskeho úradu. Všetko závisí od rozsahu rekonštrukcie a jej povahy.

K žiadosti o stavebné povolenie je potrebné pripojiť nasledujúce dokumenty:

  • List vlastníctva, prípadne iné doklady o vlastníckom vzťahu.
  • Statický posudok vypracovaný oprávnenou osobou.
  • Súhlasy ostatných vlastníkov bytového domu získané formálnym hlasovaním.
  • Súhlas správcu bytového domu alebo predsedu spoločenstva vlastníkov s rekonštrukciou.
  • Vypracovaný projekt rekonštrukcie: Musí ho vypracovať oprávnená osoba.

S potrebnými dokumentmi sa žiadosť podáva na stavebný úrad. Lehota na vydanie stavebného povolenia je štandardne 30 dní pre jednoduché veci, ktoré je možné rozhodnúť na základe dodaných dokladov, inak je lehota 60 dní. Ak stavebné konanie prebehne úspešne, vydá sa stavebné povolenie. Pri rekonštrukcii bytu sa za vydanie povolenia platí 23 €. Po vydaní stavebného povolenia plynie 14-dňová lehota na odvolanie zo strany účastníkov stavebného konania. Ak v tejto lehote nikto neuplatní toto právo, stavebný úrad potvrdí právoplatnosť stavebného povolenia. V tomto momente je stavebné povolenie oficiálne a rekonštrukcia sa môže začať. Práce prebehnú pokojne, bez obmedzení a dobrý pocit zo zrenovovaného prostredia prinesie sviežosť do Vášho príbytku.

Náklady a Lehoty na Vybavenie Povolení

Cena a doba vybavenia za vybavenie stavebného povolenia sa líši podľa rozsahu rekonštrukcie. Približne môžete počítať s týmito nákladmi a lehotami:

Typ povolenia Orientačný poplatok úradu Odhadované celkové náklady (vrátane dokumentácie) Doba vybavenia Lehota na realizáciu / Právoplatnosť
Ohlásenie stavby 20 - 40 € (bez rozsiahlej projektovej dokumentácie) 30 dní 2 roky na realizáciu
Stavebné povolenie 23 € 120 - 400 € 30 - 60 dní 14 dní na odvolanie, potom právoplatnosť
Dodatočné stavebné povolenie (pokuta až 20 000 €) Individuálne Individuálne Individuálne

Doba vybavenia povolenia môže byť dlhšia, ak sa úrad stretne s námietkami susedov alebo je potrebné vypracovať zložitejšiu dokumentáciu.

Kalkulačka a plány stavby s peniazmi

Dôsledky Rekonštrukcie Bez Povolenia alebo Ohlásenia

Ak sa vlastník bytu rozhodne pre stavebné úpravy bez potrebného stavebného povolenia alebo ohlásenia, vystavuje sa riziku pokút a ďalších sankcií. Nesplnenie si povinností vás môže vyjsť poriadne draho a vyšplhať sa až do stoviek eur. Ak ste mali stavbu ohlásiť a neurobili ste tak, pokuta je do 331,94 eur. Ak ste potrebovali stavebné povolenie a nepožiadali ste o jeho vydanie, postih môže byť až do 829,85 eur. Neznalosť zákona vás teda môže vyjsť poriadne draho. Okrem pokút vás môžu čakať komplikácie pri kolaudácii alebo dokonca nariadenie vrátenia stavby do pôvodného stavu.

V prípade, že sa vlastník bytu rozhodne vykonať stavebné úpravy v byte bez stavebného povolenia, a teda aj bez súhlasu všetkých vlastníkov bytov v dome, nastáva zdĺhavý proces, počas ktorého sa skúma, či je možné na takúto stavebnú úpravu vydať dodatočné stavebné povolenie. Aj v tomto prípade sa treba riadiť zákonom o vlastníctve bytov a nebytových priestorov a doložiť súhlas dostatočnej väčšiny vlastníkov bytov k už zrealizovanej stavebnej úprave. Keď ho vlastník rekonštruovaného bytu v tomto konaní o dodatočnom povolení nepredloží, môže to viesť k nariadeniu odstránenia nelegálnej úpravy. Výsledkom takéhoto konania môže byť buď vydanie dodatočného stavebného povolenia, alebo stavebný úrad nariadi vlastníkovi bytu uviesť byt do pôvodného stavu.

Sankcie a pokuty - znak zákazu a bankovky

Komunikácia so Susedmi a Správcom Domu

Aj keď zákon explicitne neupravuje povinnosť vlastníka bytu informovať ostatných obyvateľov bytového domu o stavebných úpravách, ktoré sa netýkajú nosných konštrukcií a nevyžadujú stavebné povolenie, je to dobrý zvyk a prejav slušnosti. Východiskom je nepísané pravidlo medziľudských vzťahov, pokojného susedského spolunažívania a dobrých mravov. Pri korektných informáciách a komunikácii so správcom budovy budete presne vedieť ako a čo vybaviť k pokojnému priebehu rekonštrukcie a ďalšom nažívaní v staro-novom byte.

Vhodným spôsobom informovania môže byť výveska pri vchode do bytového domu s uvedením termínu začatia a ukončenia prác, ako aj kontaktných údajov na zodpovednú osobu. Aj vy by ste predsa chceli vedieť, dokedy sa bude vo vedľajšom byte búchať, či vŕtať. Dôležité je aj to, aby ste dodržiavali povolené časy (nočný kľud) a odpratali po sebe či robotníkoch prípadné nečistoty. Táto otvorená komunikácia môže predísť mnohým nedorozumeniam a konfliktom.

V prípade stavebných činností, pri ktorých sa vyžaduje stavebné povolenie, je situácia odlišná. Dotknutí obyvatelia bytového domu majú v rámci stavebného konania možnosť uplatniť svoje námietky. Stavebný úrad ich o začatí stavebného konania upovedomí verejnou vyhláškou.

Najlepšie je vždy vopred navštíviť stavebný úrad a konzultovať svoj plán s odborníkmi. Pred začatím akýchkoľvek prác, najmä tých, ktoré by mohli ovplyvniť susedov alebo spoločnú štruktúru bytového domu, je vždy najlepšie obrátiť sa na príslušný stavebný úrad a overiť si konkrétne požiadavky a potrebné doklady.
