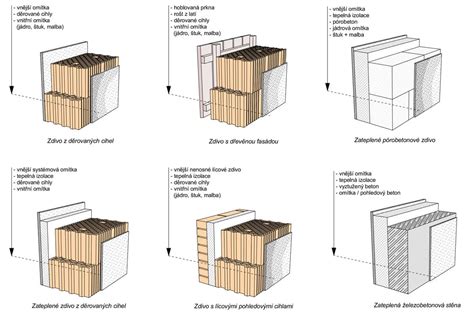

Zateplenie obvodových stien je kľúčové pre energetickú efektivitu budovy. V praxi sa najčastejšie stretávame so zatepľovaním celého domu prostredníctvom tepelnej izolácie umiestnenej z vonkajšej strany obvodových stien. V niektorých prípadoch nie je zateplený dom celý, ale len uličná fasáda. Atika predstavuje háklivé miesto nielen z hľadiska ukončenia hydroizolácie, ale je tiež jedným z najčastejších miest nedokonalého zateplenia, najmä v mieste ukončenia strechy atikou, prípadne rímsou. Samotnej realizácii preto predchádza dôkladné zváženie konkrétnej situácie a navrhnutie najvhodnejšieho typu tepelnej izolácie a adekvátneho technického postupu. Dôležité je posúdiť výsledný tepelnoizolačný efekt a vylúčiť prípadné riziká, spôsobené nevhodne zvoleným prevedením.

I. Všeobecné zásady pred začatím prác na zateplení
Hneď ako sa pristúpi k aplikácii kontaktného tepelnoizolačného systému (ETICS), treba dôkladne pripraviť podklad. Je dôležité, aby boli všetky vnútorné práce, ktoré sú spojené s mokrým procesom (napr. potery, omietky), pred začatím zatepľovacích prác skompletizované, a tiež, aby boli osadené všetky okenné a dverné rámy vrátane oplechovania.
Príprava a kontrola podkladu
- Podklad by mal byť dostatočne rovný, suchý, bezprašný, bez mastnôt, zvyškov oddebňovacích prostriedkov a iných nečistôt, ktoré by mohli znížiť priľnavosť vyrovnávacích mált alebo lepidiel.
- Zároveň treba pred lepením tepelnej izolácie posúdiť vhodnosť podkladových vrstiev, či už vizuálne, alebo meraním povrchových pevností samotného podkladu, prípadne priľnavosti odporúčaného systémového lepidla k danému podkladu.
- Tepelno-izolačné dosky je možné lepiť iba na súdržný, dostatočne pevný a rovný podklad bez prachu a iných nečistôt.
Rovina podkladu by mala byť max. 20 mm / m.
Zateplenie fasády 5/9 – Príprava ostenia
II. Príprava podkladu pre kontaktný tepelnoizolačný systém (ETICS)
Čistenie podkladu
Čistenie podkladov sa vo všeobecnosti vykonáva pomocou drôtenej kefy, špachtle, prípadne, ak je to technicky možné, aj použitím vysokotlakovej pištole. Odporúča sa povrch fasády umyť tlakovou vodou.
Opravy nerovností a trhlín
- Podklad musí vykazovať požadovanú rovinnosť. Murivo, na ktoré sa tepelná izolácia lepí, musí byť dostatočne rovné.
- V prípade nevhodných povrchov treba podklad opraviť, pričom sa musia použiť vhodné malty s vysokou priľnavosťou k podkladu, nízkym modulom pružnosti a s vysokou pevnosťou v ťahu pri ohybe.
- Odporúča sa použiť reprofilačnú maltu, ktorá je určená na zhotovenie vrstvy s hrúbkou od 2 do 30 mm.
- Častým problémom podkladov sú aj trhliny. Omietky vykazujúce trhliny, ktoré vznikli pri vysychaní alebo vplyvom vysokej absorpcie podkladových vrstiev, možno vyplniť materiálom určeným na lepenie tepelnoizolačných dosiek. To isté platí aj pri vzniknutých lokálnych trhlinách v skeletovej betónovej konštrukcii v styku nosník - stena, stĺp - stena.
Penetrácia podkladu
Po osadení soklových profilov sa na podklad pomocou valčeka, rozprašovača alebo štetca nanesie penetračný náter (základný náter). Ak je povrch veľmi nasiakavý, musí sa náter naniesť v niekoľkých vrstvách v krátkom časovom intervale. Odporúča sa vykonať penetráciu starej omietky, prípadne vyrovnať nerovnosti novou omietkou. Penetrácia sa vykonáva pre zníženie a zjednotenie nasiakavosti výstužnej vrstvy, aby bolo možné následne bez problémov aplikovať vrchnú vrstvu omietky.

III. Špecifiká zatepľovania atiky
Atika je, ako už bolo spomenuté, citlivé miesto v rámci zatepľovania obvodovej steny. Správna príprava a realizácia sú kľúčové pre dlhodobú funkčnosť.
Spádovanie atiky
Vo všeobecnosti má byť atika vyspádovaná dovnútra strechy. V našom prípade je atika súčasťou rozsiahleho systému striech, vyspádovaná je smerom von. Oplechovanie stien a atík sa vyrába vždy so sklonom min. 3°(5,25%), pričom vyšší sklon pôsobí pozitívne proti tvorbe usadenín (nečistôt) na ploche atiky.
Ochrana proti korózii
Aby sa predčasne neskrátila životnosť oplechovania strechy, plechy a všetky klampiarske prvky by mali byť z materiálov s rovnakým elektrickým potenciálom, aby vplyvom vlhkosti nenastala elektrolytická korózia. Napríklad voda nesmie tiecť z medeného plechu na pozinkovaný alebo zinkový.
IV. Oplechovanie atiky
Správne vyhotovené oplechovanie atiky je neoddeliteľnou súčasťou celého zatepľovacieho systému a prispieva k ochrane fasády a dlhodobej trvanlivosti.
Vhodné podklady pre oplechovanie atiky
- klasické SM rezivo s minimálnou hrúbkou 24 mm a maximálnou šírkou dosky 160 mm;
- dosky z lepeného dreva minimálnej hrúbky 22 mm;
- 3-vrstvová doska minimálna hrúbka 22 mm.
Na dreve umiestnená bitúmenová deliaca vrstva umožňuje vyrovnať menšie nerovnosti podkladu a môže taktiež ochrániť drevený podklad pred nepriaznivými poveternostnými vplyvmi počas realizácie. Je potrebné zohľadniť aj eventuálnu potrebu prevetrávania oplechovania atiky.
Montáž podkladových zaťahovacích pásov
Podkladné zaťahovacie pásy je nutné namontovať priebežne na oboch stranách atiky.
- (B)Kotvenie zaťahovacích pásov musí byť vyhotovené v celej dĺžke, v dvoch vzájomne predsadených radách s rozostupom max. 100 mm kotviacich prvkov.

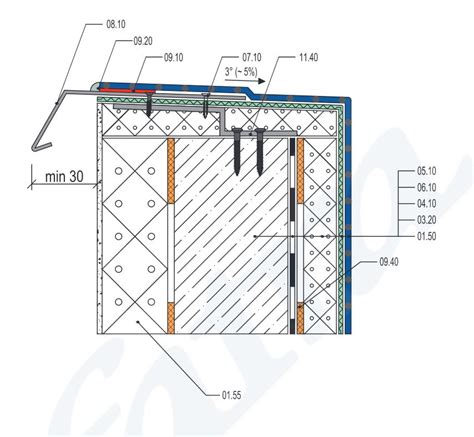

- (A)Pri použití bežného zaťahovacieho pásu musí odkvapový nos atiky prekrývať zvislú stenu min 30mm.
- (C)Pri použití patentového zaťahovacieho pásu musí dĺžka ohybu pri stene prekrývať odkvapový nos atiky min o 20mm.
Detaily oplechovania
Za účelom ochrany fasády sa odkvapový nos atiky vyhotovuje s presahom 40mm od finálnej povrchovej úpravy steny. Pri povrchoch, ktoré nie sú citlivé na vlhkosť (napr. prevetrávaná hliníková fasáda) je dostačujúci presah 25mm.
Dĺžka jednotlivých dielov atiky je závislá na rozvinutej šírke oplechovánia:
- pri r.š. do 500 mm = sú jednotlivé diely dlhé do 3 m
- pri r.š. V mieste spojov oplechovania je nutné zabezpečiť možnosť dilatácie jednotlivých prvkov. K tomu existuje niekoľko variant vyhotovení, ako napríklad DSD, zásuvná lišta v tvare C alebo za použitia PREFA Design Welle.

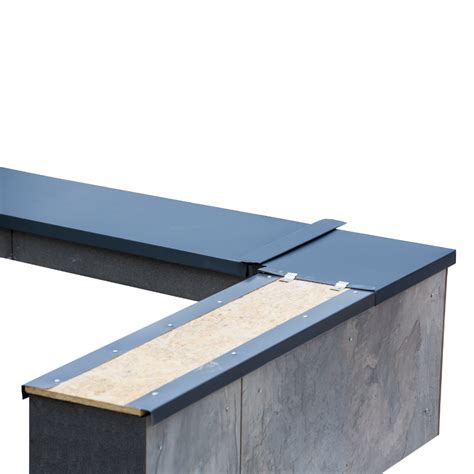

Použitie špeciálneho náradia a postup montáže
Toto špeciálne klampiarske náradie je potrebné pri zhotovovaní oplechovania atiky. Najprv vyrobíme dielce na oplechovanie atiky. Následne plechy pripevníme skrutkami. Použijeme zatĺkacie rozperky (hmoždinky), s ktorými ide práca rýchlo. Na vytvorenie jednoduchej stojatej klampiarskej drážky treba upraviť výšku ohybu susedných plechov na 20 až 25. Stojatú drážku začneme tvarovať úzkymi kliešťami a dreveným klampiarskym kladivom. Pokračujeme s pomocou klampiarskej drážkovnice a dreveného kladiva. Vyšší plech ohneme do ostrého uhla, aby sa dal ohnúť klampiarskymi kliešťami. Na dôkladné spojenie jednoduchou stojatou drážkou treba ohnutý plech ešte pribiť dreveným kladivom.
Hydroizolačný asfaltovaný pás
Hydroizolačný asfaltovaný pás ELASTOBIT PV TOP FIX 52 (asfalt je modifikovaný termoplastickým kaučukom SBS) s kombinovanou polyesterovou rohožou spevnenou sklenenou mriežkou je na vrchnej strane chránený farebným hrubozrnným minerálnym posypom. Pri hrúbke 5 mm ho možno použiť ako vrchnú vrstvu jednovrstvových hydroizolačných systémov na plochých strechách. Vyznačuje sa dlhou životnosťou.
Postup aplikácie hydroizolačného pásu:
- Pred definitívnym zabudovaním každý pás rozbalíme, položíme na miesto určenia a skontrolujeme (veľké kusy znovu zvinieme).
- Pás ohrievame tak, aby sa celkom roztavila spodná fólia - vidieť jej roztavenú časť.
- Prvú roztavenú polovicu pásu priložíme na podklad.
- Po nahriatí pritlačíme pás k podkladu.
- Podobne natavíme aj druhú polovicu pásu.
- Pás (s povrchovou úpravu bridlicovým posypom) je prilepený, treba ho dobre popritláčať k podkladu a pripojiť k susedným pásom.
- Spoje so susednými pásmi nahrejeme a zastierkujeme špachtľou.
- Na správne natavenie spojov by mal asfalt vytekať pozdĺž spoja v šírke minimálne 5 mm (tzv. húsenica), nesmie sa však porušiť nosná vložka natavovaného pásu.

V. Montáž tepelnej izolácie a finálne úpravy na atike a obvodovej stene
Po dôkladnej príprave podkladu a oplechovania atiky nasleduje aplikácia samotnej tepelnej izolácie a finálnych vrstiev, ktoré zabezpečia dlhodobú funkčnosť a estetiku zateplenia.
01 | Založenie systému
Soklové profily sa pripevnia na murivo skrutkami s malou medzerou (približne 2 až 3 mm), pričom je vhodné použiť plastové dilatačné spojky. Šírka profilu musí zodpovedať použitej hrúbke tepelnej izolácie. Na vyrovnanie nerovností pod profilmi sa použijú vyrovnávacie podložky. Certifikovaný soklový profil s lištou je najčastejší spôsob založenia fasády.
03 | Lepiaca malta a 04 | Nalepenie tepelnoizolačnej dosky
Cementová malta sa nanesie priamo na rubovú stranu tepelnoizolačnej dosky v neprerušovanom páse po jeho obvode v hrúbke 2 až 3 cm a v niekoľkých bodoch po jeho ploche (najčastejšie tri). Malta musí pokrývať viac ako 40 % plochy izolačnej dosky. Lepiaca malta sa nanáša na izolačné dosky celoobvodovo, kde hrúbka pásu je 10 - 20 mm a šírka pásu min. Do stredu platne sa aplikujú minimálne dva terče veľkosti dlane. Penový polystyrén Isover EPS GREYWALL, EPS 70F rovnako ako minerálna izolácia s pozdĺžnymi vláknami Isover CLIMA 034, Isover TF PROFI sa lepí iba po obvode s vnútornými "bodmi" tak, aby kontaktne lepená plocha bola min. 40%. Minerálna izolácia z kolmých vlákien Isover NF333 sa vždy lepí celoplošne! Po nalepení sa doska dôkladne pritlačí na podklad. Lepidlo sa pri nanášaní nesmie dostať na boky izolácie a vytláčať cez škáry medzi doskami. Prvý rad dosiek sa aplikuje do soklového profilu. Dosky treba lepiť v smere zdola nahor na väzbu a tesne vedľa seba. Škáry musia byť široké menej ako 2 mm. V prípade, že vzniknutá škára medzi nalepenými tepelnoizlačnými doskami je väčšia ako 2 mm (povolená maximálna šírka 4 mm), možno ju vyplniť polyuretánovou penou.
05 | Vyvŕtanie otvorov na rozperné kotvy a 06 | Osadenie rozperných kotiev
Po dvoch dňoch od nalepenia tepelnej izolácie sa osadia rozperné kotvy. Do podkladu z poréznych materiálov sa vyvŕtajú otvory bez príklepu. Priemer vrtáka je 8, resp. 10 mm (v závislosti od priemeru rozpernej kotvy). Vrt musí byť minimálne o 10 mm hlbší, ako je dĺžka rozpernej kotvy. Rozperné kotvy sa musia osadiť kolmo na podklad tak, aby boli zakotvené v nosnej konštrukcii obvodového plášťa minimálne v hĺbke 35 až 65 mm. Tanier rozpernej kotvy nesmie vyčnievať ponad tepelnú izoláciu ani naopak - nesmie byť osadený až príliš hlboko. Po osadení sa zatrú maltou. Kotvenie realizujeme podľa projektu, min. počet kotiev je 6,6 ks/m2.
08 | Prebrúsenie izolačných dosiek
Po zatuhnutí lepiacej malty sa nalepené tepelnoizolačné dosky na báze polystyrénu prebrúsia, čím sa zabezpečí rovná plocha bez výstupkov. Po prebrúsení sa z povrchu izolačnej dosky a okolitého prostredia odstráni prebytočný prach.
07 | Dodatočné vystuženie rohov
Pomocou stierkovej malty sa na tepelnoizolačné dosky pripevnia rohové a dilatačné lišty a okolo rohov okenných a dverových otvorov sa pod uhlom 45° aplikuje zosilňujúce vystuženie (diagonálne pásy s rozmerom minimálne 250 × 500 mm). Nárožné a ostatné hrany sa musia vystužiť špeciálnymi profilmi, alebo zdvojením výstužnej sieťoviny pri menej náročných aplikáciách. Pri oknách a dverách sa vykoná diagonálne spevnenie v rohoch otvorov pruhom mriežky o min.
09 | Výstužná vrstva
Pomocou zubovej stierky sa na podklad nanesie prvá vrstva lepiacej malty. Na čerstvú maltu sa priloží sklotextilná mriežka (ukladá sa zhora nadol) so vzájomným presahom susediacich pásov 100 mm. Hladkou stranou stierky sa vtlačí do tmelu tak, aby sa zabezpečilo krytie 1 mm (v mieste presahu pásov 0,5 mm). Vystuženie základnej vrstvy sa robí ručne plošným zatlačením sklenenej sieťoviny.
Pri aplikácii vyrovnávacej vrstvy na výstužnú mriežku nesmú vzniknúť pľuzgiere ani záhyby (v prípade vzniku sa nesmú odstraňovať prerezaním sieťoviny).
10 | Izolácia sokla a 11 | Vystuženie soklovej izolácie
Bitúmenová izolačná emulzia sa na sokel nanesie v dvoch vrstvách. Prvá (zriedená 45 až 50 % vody) štetcom a druhá po 3 až 6 hodinách (nezriedená) murárskou lyžicou alebo štetcom v hrúbke 1 mm. Na prvú vrstvu čerstvo nanesenej lepiacej malty sa uloží sklotextilná mriežka (ukladanie zhora nadol) so vzájomným presahom susediacich pruhov 100 mm. Hladkou stranou stierky sa vtlačí do tmelu tak, aby sa zabezpečilo krytie 1 mm (v mieste presahu pásov 0,5 mm).
12 | Penetračný prostriedok pod finálnu vrstvu
Pred aplikáciou finálnej povrchovej úpravy sa na vyzretý suchý podklad pomocou valčeka nanesie základný penetračný náter (vo farbe finálnej povrchovej úpravy). Zmes sa pred aplikáciou premieša nízkootáčkovým elektrickým miešadlom. Penetrácia sa vykonáva obvykle po 1-3 dňoch od ukončenia lepenia dosiek a prípadnom kotvení hmoždinkami.
13 | Finálna omietka
Finálna omietka sa pred aplikáciou premieša miešacím zariadením pri pomalých otáčkach. Následne sa v rovnomernej vrstve nanesie antikorovým alebo plastovým hladidlom na vyschnutý základný náter a vyrovná sa tak, aby sa dosiahol požadovaný konečný vzhľad. Ako povrchové úpravy pre kontaktné zatepľovacie systémy ETICS sa najčastejšie používajú ušľachtilo tenkovrstvové omietky rôzneho zloženia, farieb a štruktúr. Podľa použitého spojiva sa používajú omietky akrylátové, silikónové, silikátové, alebo silikón-silikátové.
