Elektrická prípojka rodinného domu: Podrobný sprievodca krok za krokom

Realizácia elektrickej prípojky je jedným z prvých a najdôležitejších krokov pri výstavbe rodinného domu, chaty, garáže alebo akéhokoľvek iného objektu na pozemku. Tento proces, často označovaný ako "pripojka rodinného domu", zahŕňa rad špecifických krokov, ktoré zabezpečujú bezpečné a spoľahlivé napojenie nehnuteľnosti na distribučnú sieť elektrickej energie. Elektrická prípojka nie je len jednoduchý kábel, skrinka a elektromer; je to komplexné technické dielo, ktoré musí spĺňať prísne normy a požiadavky.

Na elektrickú prípojku do novostavby musíte myslieť dopredu. Pri budovaní novej elektrickej prípojky podľa súčasných štandardov a noriem musí každý stavebník dodržať postup, ktorý sa môže v detailoch líšiť v závislosti od distribučnej spoločnosti. Tento článok poskytuje podrobný prehľad celého procesu, od počiatočnej žiadosti až po finálne pripojenie, a je určený pre investorov rodinných domov, projektantov, ako aj profesionálnych elektrikárov, ktorí hľadajú komplexné informácie na jednom mieste.

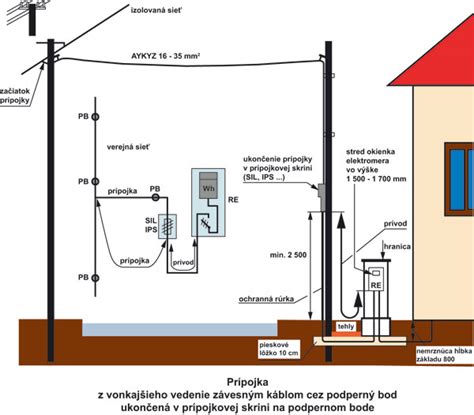

Prehľad procesu pripojenia rodinného domu k elektrickej sieti

Dôležitosť infraštruktúry pri výbere stavebného pozemku

Ak zháňate stavebný pozemok, hľadajte predovšetkým taký, ktorý má napojenie na infraštruktúru. Oplatí sa zaujímať o krásny slnečný pozemok na výstavbu domu, no bez rozvodov vody a elektriny v rozumnej vzdialenosti? Budete potrebovať, aby v rozumnej vzdialenosti od vášho budúceho bývania bola nielen škola pre deti, verejná doprava či obchod, ale aj „normálna“ cesta a potrebné inžinierske siete.

Tip: Hľadajte také stavebné pozemky, ktoré majú na svojej hranici inžinierske siete. A ešte lepšie je, ak sú už rovno vyústené nad terénom.

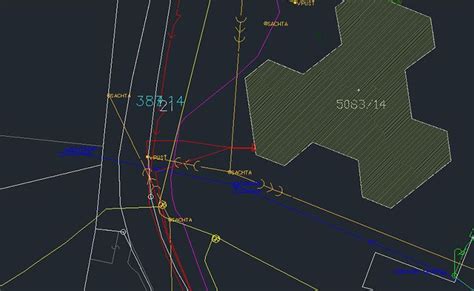

Mapa inžinierskych sietí na stavebnom pozemku

Proces zriadenia elektrickej prípojky

Realizácia elektrickej prípojky pozostáva z viacerých krokov, s ktorými vás oboznámime v tomto článku. Proces realizácie prípojky začína podaním žiadosti na adresu príslušnej distribučnej spoločnosti.

1. Projektová dokumentácia: Základ pre úspešnú realizáciu

Prvým a kľúčovým krokom pri realizácii novej elektrickej prípojky je vypracovanie projektovej dokumentácie. Ak na vašom stavebnom pozemku sa doteraz nenachádzala žiadna iná stavba, nová elektrická prípojka bude neoddeliteľnou súčasťou vašej projektovej dokumentácie pre stavebné povolenie.

Pre vypracovanie projektu elektrickej prípojky môžete osloviť špecializované firmy alebo skúsených projektantov. Cena za projekt elektrickej prípojky sa môže pohybovať už od približne 80 €. Odporúča sa nechať si poradiť od elektrikára alebo firmy, aby bola dokumentácia v súlade s aktuálnymi normami a požiadavkami distribučnej spoločnosti. Projekt musí navrhovať odborne spôsobilá osoba a jeho súčasťou sú technické podmienky pripojenia, ktoré definujú všetky potrebné parametre a požiadavky na realizáciu. V prípade novostavby alebo rozsiahlej rekonštrukcie je projekt elektroinštalácie prakticky nevyhnutný, pričom elektrikár sa následne riadi projektom a navrhnutým riešením.

Už pri podávaní žiadosti by ste mali vedieť, aké množstvo elektrickej energie plánujete mesačne/ročne odoberať (všetko je v energetickom posudku). Od toho totiž bude závisieť aj typ pripojenia, tarifa a v konečnom dôsledku aj cena za 1 kWh. Súčasne môžete podľa projektu začať s prácami v teréne. Odporúča sa postupovať v dvoch krokoch: najprv si pozrieť špecializované články pre jednotlivé časti domu (kuchyňa, kúpeľňa, technická miestnosť/garáž) a podľa nich si ujasniť požadovaný komfort a počet okruhov. V tomto štádiu je tiež vhodné myslieť na budúcnosť a zvážiť rezervu príkonu, priestor v rozvádzači, chráničky a prípadne aj pripravené prívody pre fotovoltaické systémy (FVE) a wallboxy pre elektromobily.

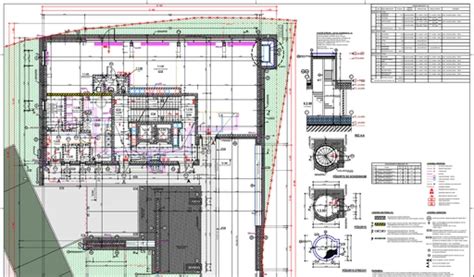

Príklad projektovej dokumentácie elektroinštalácie

2. Žiadosť o pripojenie: Oficiálny štart procesu

Ďalším krokom je zaslanie žiadosti o pripojenie distribučnej spoločnosti, pod ktorú váš pozemok patrí. Na Slovensku pôsobia tri hlavné distribučné spoločnosti: Západoslovenská distribučná (ZSD), Stredoslovenská distribučná (SSD) a Východoslovenská distribučná (VSD). Väčšina z nich už ponúka možnosť elektronického podania žiadosti prostredníctvom svojich webových stránok alebo klientskych portálov, čo celý proces výrazne zjednodušuje a zrýchľuje.

V žiadosti je potrebné špecifikovať vaše požiadavky, ako napríklad predpokladaný odber elektrickej energie, potrebný výkon, alebo či plánujete dvojtarifné meranie. V prípade, že plánujete využívať na vašom odbernom mieste hlavný istič s vyššou hodnotou ako 32 A alebo dvojtarifné meranie, je možné, že na zabezpečenie požadovanej kapacity bude potrebné budovanie elektroenergetických zariadení na strane distribučnej spoločnosti. Ak plánujete stavať nový dom, pripojte k žiadosti aj povinnú prílohu, a to parcelné číslo pozemku s názvom ulíc.

Je dobré označiť aj záujem o uzatvorenie zmluvy o pripojení, čím sa proces vybavovania urýchli. Distribučná spoločnosť sa v stanovenej časovej lehote vyjadrí, či prípojku povolí, alebo nie. Distribučná spoločnosť by sa mala k žiadosti vyjadriť do 30 dní a jej stanovisko by malo zahŕňať miesto a podmienky pripojenia.

3. Podpis zmluvy o pripojení a úhrada poplatku

Ak sú všetky doklady v poriadku, stavebník dostane súhlasné stanovisko. Stavebník dostane súhlas spolu s návrhom zmluvy o pripojení do 30 dní. Po obdržaní súhlasného stanoviska a návrhu zmluvy o pripojení, je potrebné túto zmluvu podpísať a vrátiť distribučnej spoločnosti. Vami podpísaná zmluva nám musí byť doručená do 30 kalendárnych dní od dátumu jej podpísania našou spoločnosťou. V rámci zmluvy sa stavebník dozvie aj sumu, za ktorú ho spoločnosť pripojí do siete. Súčasťou Zmluvy o pripojení sú informácie o technických podmienkach.

Následne distribučná spoločnosť vystaví zálohovú faktúru za pripojenie, ktorej splatnosť je 14 kalendárnych dní od dátumu jej vystavenia. Tento poplatok bude potrebné ihneď zaplatiť. Cena za pripojenie je potrebná uhradiť najneskôr do 14 kalendárnych dní od vášho podpísania Zmluvy o pripojení. Faktúru nájdete v aplikácii (po overení), v časti Detail k aktuálnemu stavu žiadosti. Ak ho neuhradíte, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie.

Výška poplatku za pripojenie závisí od veľkosti vášho hlavného ističa a počtu fáz. Pre štandardný rodinný dom s 3-fázovým 25 A ističom sa poplatok pohybuje zhruba okolo 200 €. Pri jednofázovom odbere s veľkosťou ističa 25 A je cenový rozdiel až tretinový, pri trojfázovom odbere s ističom 25 A je cena prípojky vo VSD 194 eur s DPH, v SSD 217 eur s DPH. Trojfázová prípojka s 25 A ističom stojí odberateľa SSD o 12 % viac ako zákazníka VSD.

Žiadosť o nové pripojenie

Prehľad cien za pripojenie elektriny podľa distribučných spoločností (2019)

Distribučná spoločnosť 3-fázový istič 25 A (s DPH) Cenový rozdiel (v %) oproti VSD
Východoslovenská distribučná (VSD) 194 € 0 %
Stredoslovenská distribučná (SSD) 217 € +12 %
Západoslovenská distribučná (ZSD) Podobné ako SSD (presná hodnota v texte nebola uvedená, ale spadala do podobného rozsahu ako SSD) -

Poznámka: Hodnoty sú orientačné z roku 2019 a môžu sa líšiť.

4. Vznik odberného miesta s prípojkou: Realizácia na mieste

Po uhradení poplatku za pripojenie sa môže začať s prípravou odberného miesta. Na základe parametrov v schválenom projekte sa postaví odberné miesto s elektromerovým rozvádzačom, príslušným ističom, káblom a uzemnením. S touto realizáciou vám pomôže skúsený elektrikár. Odberné miesto musí vybudovať na svoje náklady stavebník a musí sa nachádzať na hranici pozemku tak, aby bolo prístupné z ulice. Jeho súčasťou je rozvodná skriňa, merače spotreby, ističe.

Majiteľ domu, resp. firma realizujúca elektrické práce, musí vybudovať elektrický prívod, zapojiť rozvádzač a zaslať revíznu správu o pripravenosti odberného miesta. Po ukončení všetkých prác na strane stavebníka bolo v minulosti potrebné vyhotoviť revíznu správu, atesty meracích transformátorov prúdu/napätia a ďalší plán skutočného vyhotovenia. Namiesto nich stačí doručiť čestné prehlásenie o vykonaní všetkých testov aj revízie. Revíziu prípojky vykoná revízny technik s príslušným osvedčením. V prípade inštalácie nového samostatne stojaceho elektromerového rozvádzača je dôležité nezabudnúť namontovať aj vývodový istič (tzv. vypínací prvok spätného napätia).

Ak sa niečo oproti pôvodnému projektu menilo, elektrikár túto zmenu zaznačí do dokumentácie a vytvorí vám tak dokument s názvom: zakreslenie skutkového stavu elektrickej inštalácie. O celej montáži vám elektrikár musí vydať potvrdenie s názvom: vyhlásenie o zodpovednosti osoby zodpovednej za montáž elektrickej inštalácie nízkeho napätia podľa čl. 6.4.4.4 STN 33 2000-6: 2018. Od výrobcu elektromerového rozvádzača pri jeho kúpe obdržíte tiež osvedčenie o kusovej skúške rozvádzača NN a vyhlásenie o zhode. Všetky tieto dokumenty tvoria prílohy k východiskovej revíznej správe elektrickej prípojky, ktorá je archivovaná až do zrušenia tejto prípojky.

Splnenie technických podmienok pripojenia, ktoré bude obsahovať Zmluva o pripojení v prílohe č.1, preukážte prostredníctvom aplikácie na sledovanie stavu žiadosti. Po presmerovaní do tejto aplikácie vložte číslo vašej žiadosti o pripojenie a vykonajte overenie vložením identifikačných údajov. Pripravte odberné miesto v zmysle technických podmienok pripojenia uvedených v prílohe č. 1. Zmluvy o pripojení. Distribučná spoločnosť následne zrealizuje pripojenie na jej strane a pripojí odberné miesto do distribučnej sústavy. Tento proces, od podania žiadosti po vybudovanie prípojky k domu, môže trvať dva až tri mesiace.

5. Uzavretie zmluvy o dodávke elektriny: Výber dodávateľa

Posledným krokom je výber dodávateľa elektrickej energie. Dodávateľom môže a nemusí byť pôvodná firma, s ktorou ste podpísali zmluvu. Keďže distribučná spoločnosť zabezpečuje iba pripojenie k elektrickej sieti, odberateľ si musí zvoliť spoločnosť, ktorá bude elektrickú energiu dodávať. Na Slovensku pôsobí viacero dodávateľov elektriny, k 1.1.2024 ich bolo až 32. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví.

Výber dodávateľa je vhodné realizovať na základe referencií, dostupnosti, ceny, či dôvery k danému dodávateľovi. S vybraným dodávateľom sa uzatvorí zmluva o dodávke a distribúcii elektrickej energie. Dodávateľskej spoločnosti sa okrem zmluvy o dodávke elektriny posiela aj zmluva o pripojení s distribučnou spoločnosťou a revízna správa, resp. čestné prehlásenie potvrdené distribučnou spoločnosťou.

Požiadavku na montáž elektromera za vás vybaví váš dodávateľ elektriny. O montáž elektromera nás musí požiadať váš dodávateľ elektriny. Ak sú všetky dokumenty v poriadku, nasleduje inštalácia elektromera a zaplombovanie rozvádzača a hlavného ističa. Zapojenie sa vykoná kontrolou odberného miesta, ktoré pripravil stavebník a následným zapojením odberného miesta do elektrickej siete a osadením elektromera. Ten bude merať spotrebu pripojeného domu. V tejto chvíli je celý proces na konci a odberateľ môže začať odoberať elektrickú energiu. Celý proces od podania prvej žiadosti po spustenie prvého spotrebiča alebo zasvietenie svetla trvá spravidla tri až štyri mesiace. Prevádzkovateľ distribučnej sústavy vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky.

Skôr ako dôjde k nasťahovaniu a nárastu spotreby elektriny, budete odoberať prúd v tarife D1, ktorá je síce jednotkovo drahšia, ale prenájom elektromeru je lacnejší. Konkrétny výber elektromeru zostáva na odborníkoch, odberateľ elektriny si môže zvoliť, či chce elektromer s jednofázovým alebo trojfázovým pripojením. Jednofázový elektromer je vhodný pre štandardné pripojenie bytov a poplatok za pripojenie odberného miesta je nižší ako pri trojfázovom elektromeri. Pozor, pri jednofázovom pripojení nie je možné zapájať do siete spotrebiče vyžadujúce trojfázové pripojenie. Takým spotrebičom je aj elektrický sporák.

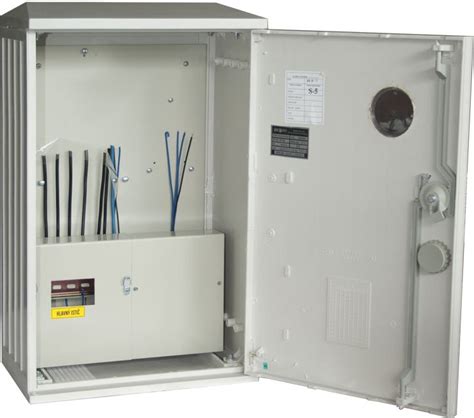

Elektromerový rozvádzač a elektromer

Technické požiadavky a normy

Elektrická prípojka začína odbočením od zariadenia verejného rozvodu elektrickej energie smerom k odberateľovi. Elektrickú prípojku zriaďujú na svoje náklady rozvodné závody, elektrický prívod od istiacej prípojkovej skrine na podpernom bode, po pripojenie do budovy si musí odberateľ zhotoviť na svoje náklady. Vlastníkom ste teda vy. Váš majetok začína káblom vedúcim z prípojkovej skrinky do elektromerového rozvádzača. Odtiaľto budete všetok materiál okrem elektromera či modulu HDO, platiť vy. Nakúpiť materiál môže váš elektrikár alebo vy, keď vám dá presný zoznam.

Elektroinštalácia musí byť navrhnutá a zrealizovaná v súlade s platnými normami, najmä STN 33 2000 (súbor pre nízke napätie), STN EN 62305 (ochrana pred bleskom), STN EN 61643 (SPD) a ďalšími súvisiacimi predpismi. Norma STN 33 3320, ktorá definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok. Stanovuje podmienky na pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektriny. Za dodržanie noriem a bezpečnosť zodpovedá projektant a elektrikár, ktorý práce vykonáva.

Umiestnenie a vyhotovenie prípojkovej a elektromerovej skrine

  • Hlavná domová poistková skrinka ak je prípojka zhotovená vzdušným vedením (holými vodičmi, izolovanými vodičmi alebo závesným káblom). Musí byť plombovateľná a označená značkou podľa STN IEC 60417.
  • Hlavná domová káblová skriňa, ak je prípojka zhotovená káblovým vedením.
  • Pre bezpečné vykonávanie obsluhy a prác musí byť pred prípojkovou skriňou voľný priestor minimálnej šírky 0,8 m.
  • Prípojková skriňa pri novobudovanej stavbe musí byť vždy umiestnená na verejne prístupnom mieste.
  • Spodný okraj skrine má byť 0,6 m nad definitívne upraveným terénom.
  • Ak sa na pripojenie objektu použije elektromerový rozvádzač s prípojkovou skriňou, je potrebné dodržať ustanovenie čl. 4.6.8 normy, aby najmenšia výška stredu okienka elektromera bola 0,7 m nad definitívne upraveným terénom.
  • Elektromerový rozvádzač sa umiestňuje na hranicu pozemku, na verejne prístupné miesto, mimo evakuačnej cesty. Spodný okraj musí byť osadený aspoň 0,6m nad úroveň terénu. S ohľadom na miestne podmienky, sneh, záplavy a pod. je možné ho osadiť do výšky max. 1,5m. Okienko elektromera má byť podľa STN 33 2130:1983 minimálne 0,7m nad terénom.

Uzemnenie a pospájanie

  • Elektromerový rozvádzač musí byť uzemnený a jeho zemný odpor nesmie presahovať 5 Ohm.
  • Uzemnenie sa vykonáva pomocou pásoviny, ktorá sa kladie na dno výkopu v dostatočnej vzdialenosti od silového vodiča, najčastejšie počas celej dĺžky a v niektorých prípadoch sa aj spája s Hlavnou Uzemňovacou svorkou v dome.
  • V mieste rozdelenia na sústavu TN-S musí byť zhotovený na prípojnici PE (svorke PE) uzemňovací prívod na uzemňovač s hodnotou uzemnenia max. do 15 Ω, nemusí sa však klásť do zeme viac ako 20 m zemniaceho pásu (napr.: FeZn 30x4 mm2, alebo iný rovnocenný uzemňovač).
  • V bode rozdelenia musia byť na pripojenie ochranných a neutrálnych vodičov samostatné svorky alebo prípojnice.
  • V každej budove musí byť zhotovené hlavné pospájanie, na ktoré sa musí pripojiť hlavný ochranný vodič, hlavný uzemňovací vodič, hlavná uzemňovacia svorka a cudzie vodivé časti (rozvodné potrubia plynu, vody, ústredného vykurovania a klimatizácie, kovové konštrukčné časti budovy a pod.).

Vodiče a káble

  • Minimálne prierezy vodičov elektrickej vzdušnej prípojky sú AlFe 16 mm2 pri holých vodičoch a 16 mm2 pri závesných kábloch. Použitie holých vodičov je dovolené len v odôvodnených prípadoch a so súhlasom dodávateľa elektrickej energie.
  • Časť prípojky od posledného podperného bodu (strešníka, konzoly do múra a pod.) do prípojkovej skrine má byť čo najkratšia, prednostne vyhotovená káblom. Kábel ani izolované vodiče nesmú byť prerušované ani nastavované.
  • Pri zriaďovaní novej prípojky musí byť použitá pre kladenie časti prípojky umiestnenej na budove vonkajšia časť obvodového muriva budovy.
  • Káble na takýto účel majú označenie AYKY-Z 4×16 alebo AYKY-Z 4×25. AYKY hovorí o tom, že je kábel hliníkový, „Z“ hovorí o tom, že je závesný, čiže má v sebe oceľové lano, za ktoré sa vešia a číslo 16/25 značí prierez použitého vodiča. Kábel nesmie byť prerušovaný, ani nadstavovaný.
  • Káblové prípojky musia byť vždy zriadené s plným počtom vodičov rozvodu, to znamená že aj keď budujeme odberné miesto na jednu fázu, aj tak ťaháme prívodný kábel na tri fázy. Ako rezervu do budúcnosti. Minimálny prierez vodiča je 16 mm2 hliník, alebo 10 mm2 meď. Čiže káble budú mať označenie buď AYKY-J 4×16 alebo CYKY-J 4×10. Označenie CYKY/AYKY hovorí o tom, z akého materiálu je jadro vodiča, čiže meď/hliník. Označenie „-J“ hovorí o tom, akými farbami sú jednotlivé vodiče značené. Označenie „4×10“ hovorí o tom, koľko žíl ma kábel a aké sú tieto žily hrubé.
  • Vzdušné prípojky sa zhotovujú z izolovaných vodičov, závesných alebo samonosných káblov. Minimálny prierez použitého vodiča je 16mm2 hliník.
  • Vedenie od prípojkovej skrine k elektromerovému rozvádzaču sa považuje za prívod. Ak kábel odbočuje zo vzdušného vedenia, musí byť na stĺpe chránený voči mechanickému poškodeniu minimálne do výšky 2,5m. V mieste zaústenia musí byť riadne utesnený voči zatekaniu vody. Kábel na podpernom bode musí byť do výšky minimálne 2,5 m chránený ochrannou rúrkou proti mechanickému poškodeniu.
  • Uloženie káblovej prípojky rieši STN 34 1050.

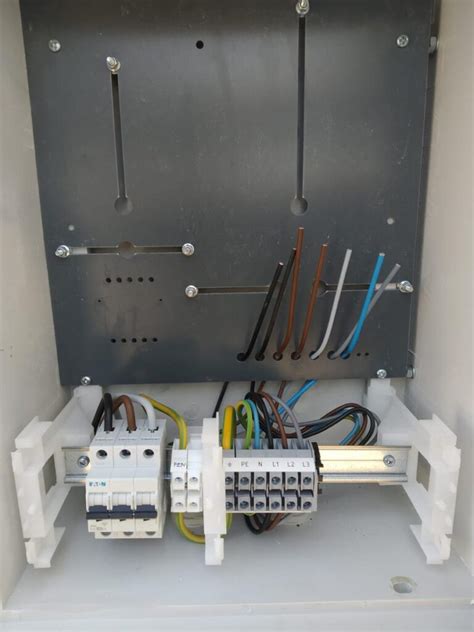

Schéma uzemnenia elektromerového rozvádzača

Typy elektrických prípojok

Elektrická prípojka vzduchom

V technických podmienkach pripojenia, vo vašom návrhu zmluvy o pripojení, je napísané, kde je deliace miesto (napríklad poistkové spodky v skrini osadenej na stĺpe číslo 35). To znamená, že prípojku, teda „stiahnutie elektriky“ z drôtov vzdušného vedenia do prípojkovej skrinky, osadenej na stĺpe urobí vaša distribučná spoločnosť. Urobia to v rámci pripojovacieho poplatku, ktorý ste za pripojenie zaplatili. Úlohou vás, príp. úlohou vášho elektrikára bude osadiť na stĺp ochrannú trubku, natiahnuť kábel zemou do elektromerového rozvádzača, osadiť elektromerový rozvádzač, natiahnuť káblový vývod z elektromerového rozvádzača do domu, prípadne do zásuvkovej skrinky, ak dom ešte len staviate.

Pri odbočení káblovej prípojky zo vzdušného vedenia, umiestňuje sa prípojková skriňa na verejne prístupné miesto, môže byť umiestnená na podpernom bode vzdušného vedenia vo výške 2,5 až 3 m.

Elektrická prípojka v zemi

Káblové prípojky musia byť vždy zriadené s plným počtom vodičov rozvodu, to znamená že aj keď budujeme odberné miesto na jednu fázu, aj tak ťaháme prívodný kábel na tri fázy. Ako rezervu do budúcnosti. Minimálny prierez vodiča je 16 mm2 hliník, alebo 10 mm2 meď.

Porovnanie vzdušnej a káblovej elektrickej prípojky

Náklady na novú elektrickú prípojku

Cena za elektrickú prípojku sa štandardne pohybuje v stovkách eur, pričom môže presiahnuť aj tisíc eur, a závisí od konkrétnych zvolených riešení a najmä podmienok v danom mieste. Cena elektrickej prípojky pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie. Keď všetko pôjde hladko, celý proces zriadenia prípojky vám zaberie približne 2 mesiace, avšak niekedy sa to môže natiahnuť aj na 3 či 4 mesiace.

Najpodstatnejšie nákladové položky:

  • Projekt: Cena sa môže pohybovať od zhruba pár desiatok eur po 150 €. Projekt musí navrhovať odborne spôsobilá osoba.
  • Revízna správa: Cena sa pohybuje do 50 €.
  • Poplatok za pripojenie: Štandardný rodinný dom s trojfázovým ističom 25 A zaplatí približne 200 €.
  • Samotná elektrická prípojka s materiálom a prácou: Zahŕňa skriňu s ističom (od 100 €), elektromer, kábel a prácu vrátane výkopu. Táto položka je najviac variabilná a závisí od vzdialenosti od najbližšieho miesta pripojenia, ktoré určuje distribučná spoločnosť. Dĺžka kábla môže dosahovať pár metrov, ale v mnohých prípadoch aj niekoľko desiatok metrov. Cena kábla sa pohybuje okolo 10 € za meter.

Náklady na realizáciu samotnej elektrickej prípojky (vrátane kábla) môžu dosiahnuť vyše 500 €. Záleží tiež od trasy, kadiaľ sa kábel/káble ťahajú. Ak musí kábel ísť z protiľahlej strany ulice alebo cesty, náklady rastú. Umiestnenie miesta pripojenia - pretláčanie chráničky na kábel pod cestou prípojku predraží. Ak je bod pripojenia do distribučnej siete na opačnej strane cesty, náklady môžu dosiahnuť do 1000 eur, prípadne viac. Ak dosahuje dĺžka kábla 100 metrov, náklady sa môžu vyšplhať aj na viac ako 1000 eur. No skúsenosti ľudí realizujúcich elektrickú prípojku hovoria aj o ponukových cenách firiem presahujúcich 25 eur za meter. Ak výkopové práce nerealizujete svojpomocne, treba tu tiež počítať s nákladmi.

Výška nákladov tiež závisí od toho, či si potenciálny odberateľ musí pýtať súhlas okolitých vlastníkov nehnuteľností a prípadne zriaďovať vecné bremeno na cudzom pozemku, čo tiež stojí peniaze. Ak sa bod napojenia na distribučnú sieť nachádza na prístupovej ceste patriacej napríklad železniciam, tieto môžu vyžadovať zriadenie vecného bremena na ich pozemku a pýtať za to adekvátne odškodnenie vo výške vyše 100 eur za štvorcový meter. V prípade nutnosti ťahania kábla o dĺžke niekoľko desiatok metrov cez tento pozemok môžu náklady dosiahnuť niekoľko tisíc eur.

Elektrická prípojka na kľúč

Zriaďovanie elektrickej prípojky svojpomocne nie je jednoduchá záležitosť a vyžaduje dostatok voľného času, znalostí, známostí, osobného vybavovania a aj peňazí. Odbremenenie záujemcov o pripojenie elektriny v domoch od väčšiny nutných krokov ponúka možnosť zriadenia elektrickej prípojky na kľúč, s ktorou prišla spoločnosť Východoslovenská distribučná. Produkt Pripoj svoj dom umožňuje všetky kroky, ktoré žiadateľ o elektrickú prípojku musí realizovať, prenechať na pleciach distribučnej spoločnosti. Tá zabezpečí riešenie na kľúč od úvodnej fázy naprojektovania prípojky až po realizáciu kompletného elektrického odberného zariadenia. Kompletný balík služieb VSD obsahuje vypracovanie projektovej dokumentácie, realizačnú časť vrátane zemných, stavebných a elektromontážnych prác, ako aj revíznej správy. Distribučná spoločnosť tiež hradí náklady na potrebný materiál do vzdialenosti 10 metrov. Kapacita pripojenia je od 13 A do 50 A pre trojfázový hlavný istič.

Rekonštrukcia a staršie prípojky

Pri rekonštrukcii staršieho domu alebo prerábke elektroinštalácie, vrátane hlavného rozvádzača, budete pravdepodobne potrebovať novú alebo upravenú prípojku na elektrinu. Elektromerový rozvádzač a prípojková skrinka vám teda môžu pri rekonštrukcii prekážať. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby vyhovovala súčasným normám. Tým zásahom nemyslíme odplombovanie hlavného ističa kvôli jeho výmene alebo opravu havarijného stavu.

Staré prípojky majú často opotrebované svorky, hliníkové vodiče sa v nich uvoľňujú, čo môže viesť k vysokému prechodovému odporu, zahrievaniu a v krajnom prípade k požiaru alebo úrazu elektrickým prúdom. V zlom stave býva aj izolácia prípojky. Výmenu teda neberte iba ako nutné zlo, ale ako príležitosť na zvýšenie bezpečnosti. Ak patríte medzi súkromných odberateľov, budete musieť umiestniť elektromerový rozvádzač tak, aby bol elektromer prístupný z verejného priestranstva. Pri rekonštrukcii prípojky je možné ponechať pôvodnú časť prípojky ako prívod len vtedy, ak neprechádza vnútornými priestormi budovy a ak sú urobené dostatočné opatrenia k zamedzeniu neoprávneného odberu elektriny. Prípojková skriňa aj v tomto prípade je súčasťou prípojky a umiestňuje sa spravidla na hranici odberateľovej nehnuteľnosti tak, aby jej dvere a odnímateľné kryty káblového priestoru boli na verejne prístupnom mieste. V odôvodnených prípadoch, s písomným súhlasom dodávateľa elektrickej energie, je možné prípojkovú skriňu umiestniť v blízkosti odberateľovej nehnuteľnosti, ba dokonca aj na vonkajší obvodový múr.

Stavebný prúd a prípojka na záhradu/chatu

Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (tzv. stavebný prúd), je praktické vybrať si elektromerový rozvádzač osadený zásuvkami. Nebudete tak musieť kupovať alebo si požičiavať samostatný stavebný rozvádzač.

Vybudovanie elektrickej prípojky na záhrade, v chate, rekreačnom bývaní, či chalupke sa v princípe riadi rovnakým postupom ako pri iných objektoch. Projekt sa môže líšiť veľkosťou ističa a počtom potrebných fáz. Odborníci odporúčajú, aby odberatelia realizovali aspoň prípravu pre trojfázové pripojenie, hoci pre súčasný odber elektrickej energie postačuje aj jednofázová prípojka.

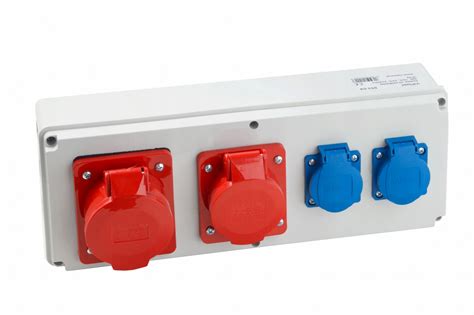

Stavebný rozvádzač so zásuvkami

Iné inžinierske siete: Voda, kanalizácia a plyn

Ktoré prípojky k rodinnému domu potrebujete nevyhnutne a ktoré nie? Ak tam kanalizácia je, riešite pripojenie vody a odpadu spoločne. Čo sa týka napojenia odpadu, stavebník je povinný pripojiť sa na verejnú kanalizáciu. Odpadovú rúru po kanalizačné potrubie privádza stavebník, napojenie na potrubie už realizuje firma poverená správcom siete.

Plynová prípojka - je stále potrebná?

Faktom je, že aj pri súčasných rozkolísaných cenách energií je 1 kWh tepla vyrobená elektrickým kúrením cca 2-krát drahšia ako 1 kWh tepla vyrobená plynovým kotlom. Čiže ak by sme sa na to pozreli čisto ekonomicky, plyn sa ešte stále oplatí. Napriek tomu pozorujeme, že nových rodinných domov bez pripojenia na plyn pribúda. Súčasné domy stavané v nízkoenergetickom a pasívnom štandarde nemajú už takú potrebu tepla z externého zdroja. Pre staršie a rozlohou väčšie rodinné domy s horšími tepelnotechnickými parametrami, teda s vyššou ročnou spotrebou (nad 100 kWh/m2), je plyn ešte stále relatívne dobrým riešením. Pre kompaktnejšie novostavby postavené podľa súčasných tepelnotechnických noriem už plyn výhodnejší nie je. Preto dnes plynová prípojka nie je nutná, aj keby sa plynové potrubie nachádzalo na hranici parcely.

Vedeli ste, že: Ideálne by bolo stavať také domy, ktoré by vôbec nepotrebovali externý zdroj na výrobu tepla, keďže ani elektrina nie je až taká optimálna, ako by sa na prvý pohľad mohlo zdať. V EÚ sa stále 15 % elektrickej energie získava „špinavým“ spôsobom, teda spaľovaním uhlia. Veľmi rozumným (a v súčasnosti aj obľúbeným) riešením je investične nenáročné elektrické kúrenie s príležitostnou podporou krbovej pece. Všetko nasvedčuje tomu, že najmä pri individuálnej výstavbe bude plyn na ústupe.

Ak sa predsa len rozhodnete pre napojenie na plyn, napríklad aj preto, že prípojka už bola na parcele, ktorú ste kúpili, vedzte, že jeho realizácia je svojím spôsobom najkomplikovanejšia. V prvom rade musíte požiadať o pripojenie do distribučnej siete, k čomu budete potrebovať kópiu listu vlastníctva a kópiu katastrálnej mapy. K pripojeniu na plyn dochádza do 6 mesiacov. Medzitým postupuje výstavba domu, oprávnený projektant má časový priestor na vypracovanie projektu pripojovacieho plynovodu od plynomeru ku kotlu a k sporáku. Aj plynomer (hlavný uzáver plynu) musí byť umiestnený na hranici pozemku tak, aby poverená osoba mohla odčítavať plyn.

Rozhranie prípojky plynu a vodovodnej prípojky

tags: #pripojka #rodinneho #domu
