Pripojenie novej elektrickej NN (nízkonapäťovej) prípojky k vášmu pozemku či budove je proces, ktorý si vyžaduje dôkladné plánovanie a dodržiavanie stanovených postupov. Či už staviate nový dom, prerábate elektroinštaláciu alebo potrebujete dočasný prívod elektriny pre stavebné práce, pochopenie jednotlivých krokov je kľúčové pre úspešné a bezproblémové zriadenie odberného miesta. Tento článok vás prevedie celým procesom, od počiatočných administratívnych úkonov až po finálne zapojenie elektromera, pričom sa zameria na dôležité aspekty, ktoré by ste nemali podceniť.
V novostavbe rodinného domu alebo inom objekte je potrebná energia. Tá sa tam dovádza z verejnej siete pomocou prípojky nízkeho napätia (NN).
Počiatočné administratívne kroky
Stavebné povolenie a potrebné podklady
Základným predpokladom pre zriadenie novej elektrickej prípojky je existencia stavebného povolenia, ak plánujete stavať nový dom alebo inú budovu. V prípade novostavby alebo rozsiahlejšej rekonštrukcie, ktorá zahŕňa aj prerábku elektroinštalácie vrátane hlavného rozvádzača, by malo stavebné povolenie túto skutočnosť zohľadniť. Pri novostavbe alebo veľkej rekonštrukcii potrebujete stavebné povolenie, ktoré by malo zahŕňať aj prerábku prípojky.
Ak plánujete stavať nový dom, povinnou prílohou k žiadosti o pripojenie je aj číslo parcely pozemku s názvom ulice. Tieto informácie sú nevyhnutné pre prevádzkovateľa distribučnej sústavy, aby mohol identifikovať vaše odberné miesto a začať proces pripojenia.

Žiadosť o pripojenie a zmluva s distribučnou spoločnosťou
Po zabezpečení potrebných podkladov je prvým krokom odoslanie žiadosti o pripojenie na príslušného prevádzkovateľa distribučnej sústavy. Na Slovensku pôsobia traja hlavní prevádzkovatelia: Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s., a Východoslovenská distribučná, a.s. Postup pripojenia nového odberného miesta závisí práve od prevádzkovateľa vo vašom regióne.
Prevádzkovateľ distribučnej sústavy vám následne odošle na podpis návrh zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Táto zmluva definuje podmienky, práva a povinnosti oboch strán. Je dôležité si ju dôkladne preštudovať a v prípade nejasností sa obrátiť na príslušného regionálneho prevádzkovateľa distribučnej sústavy s otázkami. Podpísanú zmluvu o pripojení je potrebné doručiť späť prevádzkovateľovi distribučnej sústavy v stanovenom termíne.
Do 2 rokov od podpisu zmluvy doručíte Západoslovenskej distribučnej doklady, uvedené v návrhu zmluvy o pripojení, a to sú najčastejšie: Projekt elektrickej prípojky, Revízna správa, Zakreslenie skutočného vyhotovenia. Distribučná spoločnosť sa do 30tich kalendárnych dní vyjadrí k zaslaným dokumentom. Ak je vyjadrenie k zaslaným dokumentom pozitívne, distribučná spoločnosť do 3 pracovných dní zašle potvrdenie o splnení technických podmienok pripojenia.
Zapojenie vypínača č. 1
Pripojovací poplatok a voľba ističa
Poplatok za pripojenie je neoddeliteľnou súčasťou tohto procesu. Jeho výška sa líši v závislosti od hodnoty hlavného ističa, pričom pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch bez elektrického vykurovania, je tento poplatok spravidla podobný vo všetkých distribučných spoločnostiach.
Pripojovací poplatok pre priemerný rodinný dom, kde je najčastejšie istič 25A, trojfázový, teda bude 213,30€. Môžete požiadať o istič s prúdovou hodnotou 6A, 10A, 13A, 16A, 20A, 25A, 32A, 40A, 50A, 63A, 80A.
SSE-D upozorňuje, že v prípade, ak bude chcieť žiadateľ pre dané odberné miesto priznať distribučnú sadzbu pre elektrické kúrenie alebo bude prostredníctvom daného odberného miesta plánovaná realizácia napájania pre nabíjacie stanice elektromobilov, je žiadateľ povinný požiadať o stanovisko SSE-D k takémuto charakteru využívania odberného miesta. Sadzba D5 je v zmysle aktuálneho cenníka vhodná pre odberné miesta s elektrickým priamovýhrevným vykurovaním, prípadne vykurované tepelným čerpadlom.
| Hodnota hlavného ističa | Orientačný pripojovací poplatok (3-fázový) |
|---|---|
| 25 A | 213,30 € |
| Iné hodnoty | Líši sa podľa prevádzkovateľa a regiónu |
Dočasná prípojka pre stavebné práce
V prípade, že potrebujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (hovorovo stavebný prúd), je vhodné zvoliť elektromerový rozvádzač, ktorý je osadený zásuvkami. Týmto spôsobom sa vyhnete nutnosti kupovať alebo si požičiavať samostatný stavebný rozvádzač, čo predstavuje dodatočné náklady a komplikácie.
Technická realizácia prípojky
Technické podmienky a projektová dokumentácia
Po odsúhlasení návrhu zmluvy o pripojení a uhradení poplatku za pripojenie vám prevádzkovateľ distribučnej sústavy zašle technické podmienky pripojenia. Tieto podmienky špecifikujú presné technické požiadavky na zriadenie prípojky a umiestnenie elektromerového rozvádzača. Podľa týchto podmienok následne váš elektrikár vypracuje projekt elektrickej prípojky. Projekt vystavuje buď projektant alebo revízny technik.
Cena za projekt elektrickej prípojky začína na približne 80 €, ale odporúča sa nechať si poradiť od skúseného elektrikára alebo špecializovanej firmy, aby projekt zodpovedal všetkým normám a požiadavkám.
Elektrickú prípojku zriaďuje prevádzkovateľ distribučnej sústavy až po hranicu pozemku, respektíve až po elektromer, a to na náklady osoby, pre ktorú bola zriadená. Náklady na zriadenie prípojky sú zahrnuté v cene za pripojenie.

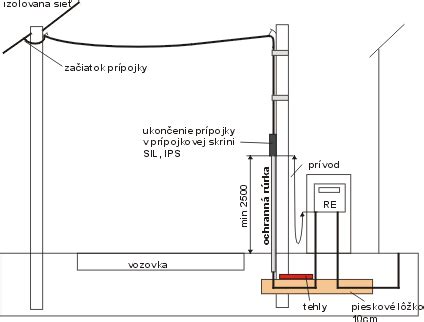

Je dôležité si uvedomiť, že elektrická NN prípojka nie je len samotný kábel, skrinka a elektromer. Zahŕňa prívodný kábel od prípojky až po elektromerový rozvádzač s elektromerom, hlavným ističom a komponentmi hromadného diaľkového ovládania (HDO), ktoré slúžia napríklad na prepínanie merania nízkej sadzby. Váš majetok v tomto kontexte začína káblom vedúcim z prípojkovej skrinky do elektromerového rozvádzača. Všetok materiál okrem elektromera či modulu HDO si musíte zabezpečiť sami. Nákup materiálu môže realizovať váš elektrikár, alebo vy, ak vám poskytne presný zoznam potrebných komponentov. Elektrická prípojka slúži spravidla k pripojeniu jednej nehnuteľnosti a musí mať plný počet vodičov rozvodného zariadenia v mieste jej odbočenia. Na prípojky sa využívajú závesné káble. Taktiež je kladený dôraz na istiace prvky.
Elektrický prívod je elektroenergetické zariadenie, ktoré slúži na pripojenie odberného elektrického zariadenia od odbočenia z distribučnej sústavy (od bodu pripojenia - miesta odovzdania kvality elektriny, elektrickej prípojky) po RE umiestnený spravidla na verejne prístupnom mieste, a ktoré si buduje stavebník na vlastné náklady. Elektrický prívod je súčasťou odberného elektrického zariadenia odberateľa. SSE-D nezodpovedá, ani sa nijakým spôsobom nevyjadruje k projektovej dokumentácii, umiestneniu, vybudovaniu a údržbe NN elektrického prívodu.

Prípravné a výkopové práce
Keď prevádzkovateľ distribučnej sústavy odsúhlasí projekt prípojky, prichádza na rad fáza prípravných prác. Káble sa väčšinou ukladajú do zeme, takže sa vopred dohodnite s elektroinštalačnou firmou, či vám vykopú aj výkopy. Je dôležité si uvedomiť, že pred začatím akýchkoľvek výkopových prác je potrebné overiť si, či cez dané miesta nevedú inžinierske siete, aby sa predišlo ich poškodeniu.
Pred realizáciou výkopových prác je stavebník povinný požiadať o vytýčenie polohy SEK spoločností Slovak Telekom, a.s. a DIGI SLOVAKIA, s.r.o. na povrchu terénu. Vytýčenie polohy SEK spoločnosti Slovak Telekom a.s. a DIGI SLOVAKIA, s.r.o. na povrchu terénu vykoná Slovak Telekom, a.s. V prípade, že žiadateľ bude so zemnými prácami alebo činnosťou z akýchkoľvek dôvodov pokračovať po tom, ako vydané vyjadrenie stratí platnosť, je povinný zastaviť zemné práce a požiadať o nové vyjadrenie. Upozornenie zamestnancov, aby pri prácach v miestach výskytu vedení a zariadení pracovali s najväčšou opatrnosťou a bezpodmienečne nepoužívali nevhodné náradie (napr. rýľ, kopáč), a overenie výškového uloženia zariadenia ručnými sondami je dôležité. Pri križovaní podzemných vedení v správe iných spoločností požadujeme realizovať ručný výkop. Takisto sa dohodnite, kto nakúpi materiál - od káblov až po elektromerový rozvádzač. V predmetnej lokalite žiadame dodržať ochranné pásmo v zmysle zákona 251/2012 Z.z., a bezpečné vzdialenosti podľa príslušných noriem STN.

Montáž a revízia elektromerového rozvádzača
Po natiahnutí káblov elektrikár osadí a zapojí elektromerový rozvádzač (zatiaľ bez samotného elektromera). Ak sa niečo oproti pôvodnému projektu menilo, vypracuje dokumentáciu skutočného vyhotovenia. Ďalej budete potrebovať revíziu prípojky, ktorú vykoná revízny technik. Ním môže byť aj samotný elektrikár, alebo si môže privolať kolegu z firmy či externistu, ktorý má na revízie osvedčenie.
Každé novo vybudované odberné elektrické zariadenie odberateľa musí mať pred požiadavkou na montáž určeného meradla vyhotovenú Správu o odbornej prehliadke a odbornej skúške elektrického zariadenia (revíznu správu od elektrického prívodu z odovzdávacieho miesta po elektromerový rozvádzač) v súlade so zákonom č. 124/2006 Z.z. a Vyhláškou č. 508/2009 Z.z. a Protokol o kusovej skúške elektromerového rozvádzača, a tieto je odberateľ povinný predložiť na požiadanie SSE-D v súlade s § 39 ods. Prípadné práce na elektrickom prívode a montáž elektromerového rozvádzača smie realizovať odborne spôsobilá osoba v zmysle Vyhl. 508/2009 Z.z. Vyhotovenie RE musí vyhovovať platnému súboru noriem STN EN 61439-1 až 5, pre prípadné blokovanie elektrospotrebičov musia byť splnené technické a obchodné podmienky príslušnej sadzby. V rozvádzači RE dochádza k rozdeleniu napájacej sústavy z TN-C na sústavu TN-S, ktorú je potrebné riešiť mimo plombovanú časť rozvádzača RE. Pripojené elektrické zariadenie nesmie svojou prevádzkou ovplyvňovať kvalitu elektriny v neprospech ostatných odberateľov, inak môže v zmysle Zákona č. 251/2012 Z.z. nastať prerušenie dodávky.
Dôležité požiadavky na umiestnenie a stav prípojky
Umiestnenie elektromerového rozvádzača

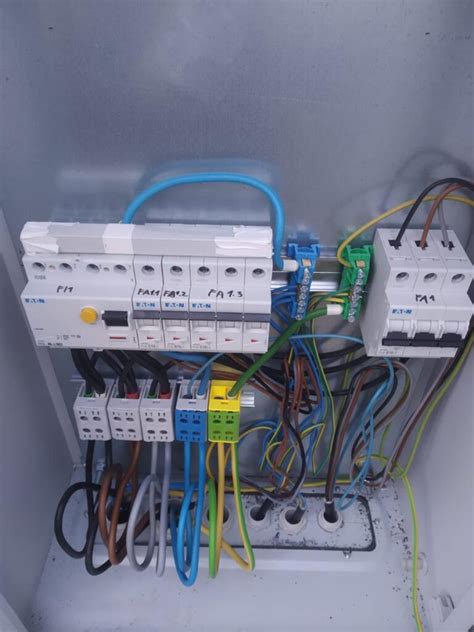

Pre súkromných odberateľov, akými sú napríklad majitelia rodinných domov, je kľúčové dodržať požiadavku na umiestnenie elektromerového rozvádzača tak, aby bol elektromer prístupný z verejného priestranstva. Toto je dôležité pre umožnenie odpočtu spotreby a prípadné servisné práce. Povinnosťou majiteľa je, aby bola elektrická prípojka umiestnená na hranici pozemku a verejne dostupná, aby bola ľahko odkontrolovaná. Meranie elektriny musí byť umiestnené v elektromerovom rozvádzači (ďalej RE) umiestnenom na verejne prístupnom mieste - na hranici pozemku. Pred elektromerovým rozvádzačom RE musí byť voľný rovný priestor aspoň 800mm.

Rekonštrukcia a výmena starých prípojok
Ak vybavujete elektrickú prípojku pre starší dom alebo sa rozhodnete pre rekonštrukciu elektroinštalácie, elektromerový rozvádzač a prípojková skrinka vám môžu prekážať. V takom prípade budete musieť prípojku zrekonštruovať tak, aby vyhovovala súčasným normám a požiadavkám. Týmto zásahom sa nemyslí odplombovanie hlavného ističa kvôli jeho výmene alebo opravu havarijného stavu. Niekedy je možné zachovať pôvodnú strešnú prípojku, ale je potrebné posúdiť jej stav. Základné kritériá pre nové prípojky sú však podobné.
Výmenu starej prípojky netreba vnímať iba ako nevyhnutné zlo. Staré prípojky majú často opotrebované svorky a hliníkové vodiče sa v nich uvoľňujú (hliník "tečie"). Vysoký prechodový odpor potom zahrieva svorky i okolie, v zlom stave býva aj izolácia prípojky. Výsledkom môže byť požiar alebo úraz elektrickým prúdom. Preto je rekonštrukcia prípojky v takýchto prípadoch dôležitým bezpečnostným opatrením.
Dokončenie pripojenia a výber dodávateľa
Voľba dodávateľa elektriny
Posledným krokom v procese pripojenia elektriny je uzatvorenie zmluvy o dodávke a distribúcii elektrickej energie s vybraným dodávateľom. Na Slovensku existuje relatívne veľký počet dodávateľov elektriny pre domácnosti (k 1. januáru 2024 ich bolo až 32), zatiaľ čo počet prevádzkovateľov distribučnej sústavy je obmedzený na troch. Zoznam všetkých dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Pri výbere dodávateľa je vhodné porovnať nielen ceny, ale aj podmienky zmlúv a kvalitu zákazníckeho servisu. Do 60tich kalendárnych dní od splnenia technických podmienok pripojenia uzatvoríte zmluvu o dodávke energie s dodávateľom energie.
Po potvrdení prijatia vyššie uvedeného Čestného prehlásenia zo strany SSE-D (potvrdenie splnenia technických podmienok pripojenia) a po vybudovaní elektroenergetického zariadenia (prípojky) zo strany SSE-D v termíne podľa Zmluvy o pripojení, môže požiadať odberateľ o uzatvorenie Zmluvy o dodávke elektriny alebo Zmluvy o združenej dodávke elektriny u vybratého dodávateľa elektriny, ktorý následne pošle do SSE-D žiadosť o montáž určeného meradla a pripojenie k distribučnej sústave v súlade s platnou legislatívou, čo sa bude považovať za splnenie obchodných podmienok pripojenia.
O zmenu sadzby požiada odberateľ prostredníctvom svojho dodávateľa za predpokladu, že do požadovaného termínu zmeny sadzby bude mať odberateľ pripravené odberné miesto v súlade s týmto vyjadrením a bude disponovať potvrdením o prijatí Čestného prehlásenia zo strany SSE-D.
Zapojenie vypínača č. 1
Montáž elektromera a aktivácia
Po splnení všetkých technických a administratívnych požiadaviek vám prevádzkovateľ distribučnej sústavy namontuje elektromer na pripravené odberné miesto. Tento úkon by mal byť vykonaný do 5 pracovných dní od prijatia vašej požiadavky. Po montáži elektromera a finalizácii zmluvy s dodávateľom je pripojenie elektriny úspešne dokončené.
Časový harmonogram a finančné aspekty
Celý proces zriadenia elektrickej prípojky, ak všetko prebieha hladko, môže zabrať približne 2 mesiace. Niekedy sa to však môže natiahnuť aj na 3 či 4 mesiace. Cena elektrickej prípojky pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie.
Je dôležité poznamenať, že umiestnenie miesta pripojenia, napríklad nutnosť pretlačenia chráničky na kábel pod cestou, môže prípojku dodatočne predražiť. Preto je vhodné vopred si overiť všetky možné dodatočné náklady a zohľadniť ich pri plánovaní rozpočtu. V prípade akýchkoľvek otázok počas celého procesu sa neváhajte obrátiť na príslušného regionálneho prevádzkovateľa distribučnej sústavy vo vašom regióne.
