Pripojenie elektrickej energie je nevyhnutným krokom pri výstavbe alebo renovácii domu. Je dôležité mať predstavu o tom, koľko času môže zabrať celý proces pripojenia elektriny, aby ste mohli plánovať a koordinovať práce na správny časový úsek. Proces pripojenia elektriny k vášmu pozemku si vyžaduje podanie žiadosti na distribučnú spoločnosť. Aj keď existujú kroky, ktoré môžete vopred pripraviť a tým si zjednodušiť montáž a znížiť jej cenu, celý proces má svoje špecifické časové nároky.
Počiatočné kroky a žiadosť o pripojenie
Na elektrickú prípojku do novostavby musíte myslieť dopredu. Pre zavedenie elektriny na nehnuteľnosť je nutné zriadenie elektrickej prípojky. Elektrická prípojka predstavuje zariadenie na napojenie domácnosti k elektrickej sieti nízkeho napätia. Prípojka začína odbočením z distribučnej sústavy a končí v domovej poistkovej skrini. Rovnako ako pri inom stavebnom úkone musíte o pripojenie elektrickej prípojky požiadať.
Prvým krokom je podanie žiadosti o pripojenie elektriny u miestneho dodávateľa elektrickej energie, resp. u prevádzkovateľa distribučnej sústavy. V tomto štádiu musíte požiadať o vyjadrenie distribútorov energií, keďže tí sú účastníkmi konania, a to nielen pre elektrinu, ale aj pre plyn, vodu a kanalizáciu, ak sú súčasťou projektu. Nová prípojka by mala byť súčasťou projektovej dokumentácie domu, ktorý sa chystáte postaviť a ktorú vám vypracoval projektant. Ak potrebujete prípojku v čo najkratšom čase, odporúčame mať projekt elektrickej prípojky hotový v predstihu.
Žiadosť je potrebné podať na distribučnú spoločnosť, ktorá spravuje elektrickú rozvodnú sieť v oblasti jej pôsobenia. Na Slovensku pôsobia traja distribútori:
- Západoslovenská distribučná, a.s.
- Stredoslovenská distribučná, a.s.
- Východoslovenská distribučná, a.s.
Žiadosť o pripojenie môžete podať iba elektronicky. Ak potrebujete pomoc s vyplnením žiadosti, kontaktujte zákaznícku linku, kde vám operátori radi pomôžu. V prípade novo zriaďovaného odberného miesta je k žiadosti o pripojenie potrebné priložiť prehľadný situačný plán s vyznačením polohy objektu vrátane parcelných čísiel pozemkov a názvov ulíc. Spolu so žiadosťou o elektrickú prípojku pripojte situačný plánik s vyznačením polohy objektu a vyplňte údaje o odbernom mieste. To znamená veľkosť ističa, počet fáz, druh odberu (byt, dom a pod.) a vybavenie konkrétnymi elektrickými spotrebičmi (napr. rodinný dom s veľkou spotrebou elektriny, s tepelným čerpadlom či el. ohrevom vody).
Niektoré distribučné spoločnosti umožňujú vyplniť žiadosť prostredníctvom online formulára. V ňom okrem údajov o vás uvediete aj údaje o nehnuteľnosti a ako prílohu pripojíte situačný plán oblasti okolo objektu s vyznačením jeho polohy, parcelného čísla atď. Doba spracovania žiadosti môže trvať niekoľko dní až niekoľko týždňov v závislosti od miestnych postupov a pracovného vyťaženia distribučnej spoločnosti.

Zmluva o pripojení a poplatky
Pokiaľ bude žiadosť schválená, distribučná spoločnosť obvykle do 30 dní zašle návrh zmluvy o pripojení. Ten obsahuje okrem iného aj technické podmienky pripojenia, napr. Čo sa týka max. odberu, môže byť nižší než ten, o aký ste požiadali z dôvodu nedostatočnej kapacity rozvodnej siete na mieste stavby. Zmluvu bude potrebné podpísať a odoslať späť distribučnej spoločnosti.
Či je potrebné uhrádzať cenu za pripojenie sa dozviete z doručenej Zmluvy o pripojení. V rámci zmluvy sa stavebník dozvie aj sumu, za ktorú ho spoločnosť pripojí do siete. Tento poplatok bude potrebné ihneď zaplatiť. Výška ceny za pripojenie na napäťovej úrovni NN (nízke napätie) sa odvíja od ampérovej hodnoty hlavného ističa podľa platného cenníka na aktuálny kalendárny rok, ktorý nájdete na webovej stránke.
Podľa energetického zákona elektrickú prípojku v zastavanom území zriaďuje na svoje náklady distribútor. Mimo zastavanú plochu je nutné skúmať dĺžku elektrickej prípojky. Pokiaľ jej dĺžka nepresiahne 50 metrov, platby spojené so zriadením prípojky tiež hradí distribútor. Znamená to teda, že spravidla za zriadenie prípojky neplatíte nič. Ak je váš dom vzdialený od elektrickej prípojky do 50 m, je zadarmo. V prípade dlhšej prípojky sa cena pripojenia elektriny počíta individuálne. Pre ilustráciu, Západoslovenská distribučná si stanovila na rok 2019 poplatok 2,80 eur za každý 1 A 1-fázového ističa, resp. 3-fázového ističa.
Cena za pripojenie (príklad ZSD 2019)
| Typ ističa | Cena za 1 A |
|---|---|
| 1-fázový | 2,80 EUR |
| 3-fázový | 2,80 EUR |
Prípravné práce a budovanie odberného miesta
Po uzatvorení zmluvy o pripojení a zaplatení poplatku za pripojenie začínate s prípravami odberného miesta. Elektroenergetické zariadenie medzi deliacim miestom určeným v Zmluve o pripojení po elektromerový rozvádzač vrátane, je majetkom žiadateľa, teda vás a musíte ho nechať vybudovať na vlastné náklady. Odberné miesto musí vybudovať na svoje náklady stavebník, a musí sa nachádzať na hranici pozemku tak, aby bolo prístupné z ulice. Jeho súčasťou je rozvodná skriňa, merače spotreby, ističe.
Tieto práce môžu výrazne ovplyvniť celkovú dobu trvania pripojenia elektriny. Ak je potrebné vykonať prípravné práce, ako sú vykopávacie práce, pokládka káblov, inštalácia rozvodnice a ďalších zariadení, doba trvania týchto prác môže byť ovplyvnená veľkosťou projektu a komplexnosťou práce. Väčšie projekty môžu vyžadovať viac času na dokončenie prípravných prác. Odporúčame vám kontaktovať vybraného dodávateľa takýchto prác - elektrikára či spoločnosť, ktorá tieto práce zabezpečí. Zoznam nami odporúčaných elektrikárov nájdete na webovej stránke distribučnej spoločnosti.

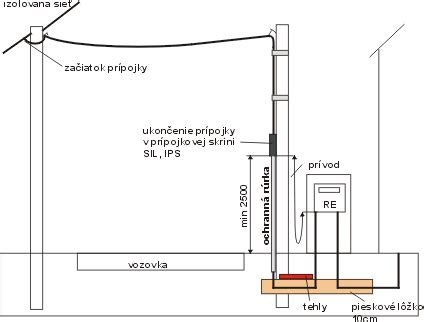

Káble musia byť uložené v zemi pri dodržaní požadovaných podmienok. Pokiaľ potrebujete na realizáciu prípojky rozkopať mestský pozemok alebo cestu, nezabudnite aj na tzv. rozkopávkové povolenie. Súčasťou realizácie vašej časti prípojky je aj nákup a inštalácia kábla od prípojkovej skrinky k elektromerovému rozvádzaču, samotného rozvádzača vrátane ističov a príslušenstva na uzemnenie, a tiež kábla od elektromerového rozvádzača k hlavnému domovému rozvádzaču.
Vykopávacie práce na kanál, obvykle 0,7 m hlboký (podľa projektu), si môžete vykonať aj svojpomocne. Ak ste zručný, môžete si sami osadiť rozvádzač, natiahnuť kábel, zasypať do pieskového lôžka a natiahnuť ochrannú fóliu. Týmto spôsobom si môžete zjednodušiť montáž a znížiť cenu. Zostane tak len odborná práca pre elektrikára, to znamená zapojenie a revízia.

V dnešnej dobe je snaha viesť všetky káblové rozvody pod zemou. Ak je rozvodná sieť realizovaná nadzemným vedením, napojí sa prípojka na najbližší stĺp el. vedenia. V prípade, že v okolí nie sú vhodné podmienky na podzemné vedenie kábla na váš pozemok, môže vám distribučná spoločnosť uložiť podmienku, aby ste prípojku viedli vzduchom a postavili na vašom pozemku svoj vlastný stĺp elektrického vedenia.
NÁVOD NA ELEKTROINŠTALÁCIU V DOMÁCNOSTI - Základná elektroinštalácia (tagalčina) | Miestny elektrikár
Revízia a finálne pripojenie
Po dokončení prípravných prác nasleduje inštalácia a pripojenie elektrickej prípojky. Tento proces zahŕňa inštaláciu elektrického rozvodu a pripojenie k existujúcej sieti. Doba trvania tejto fázy závisí od rozsahu inštalácie.
Po realizácii vašej časti prípojky musí prísť revízny technik vykonať tzv. odbornú prehliadku a odbornú skúšku prípojky (tzv. revízia). Zároveň vám odporúčame vyžiadať si od vášho elektrikára zhotovenie revíznej správy, plán skutočného vyhotovenia prípojky, resp. Dokumentáciu vyplývajúcu z technických podmienok pripojenia. Táto inšpekcia je potrebná na zabezpečenie bezpečnosti a zhody s miestnymi predpismi. Namiesto revíznej správy, atestov meracích transformátorov prúdu/napätia a ďalšieho plánu skutočného vyhotovenia stačí doručiť čestné prehlásenie o vykonaní všetkých testov aj revízie. Ak je inšpekcia úspešná, bude vám udelené schválenie.
Po tom, ako vám distribučná spoločnosť zašle oznámenie o splnení technických podmienok pripojenia, je čas na výber dodávateľa elektriny. Pre samotnú montáž/zapojenie elektromera je potrebné uzatvorenie ďalšieho zmluvného vzťahu, a to s vybraným dodávateľom elektriny, ktorého kontaktujte bezodkladne po doručení informácie o splnení technických podmienok pripojenia. Dodávateľ elektriny je subjekt, ktorý sa zaoberá nákupom a predajom elektriny a jej následným rozúčtovaním koncovým zákazníkom. Na Slovensku je mnoho dodávateľov elektriny, z ktorých si môžete vybrať toho, ktorého podmienky vám budú najviac vyhovovať. Dodávateľa môžete neskôr aj zmeniť. Najznámejšími sú napr. ZSE Energia, a.s., Východoslovenská energetika, a.s., ČEZ Slovensko, Slovenská energetika, a.s.
Dodávateľ dá pokyn distribučnej spoločnosti a tá do 5 dní vyšle technikov, ktorí vám namontujú elektromer na pripravené odberné miesto. Následne môžete odoberať elektrickú energiu. V tejto chvíli je celý proces na konci a stavebník môže ihneď využívať elektrickú energiu vo svojom dome.
Faktory ovplyvňujúce dĺžku procesu
Je dôležité si uvedomiť, že presný časový rámec pre pripojenie elektriny sa môže líšiť v závislosti od konkrétnej situácie a miestnych podmienok. Niekoľko kľúčových faktorov ovplyvňuje celkovú dobu trvania:
- Komplexnosť projektu: Rozsah plánovanej stavby a existujúca infraštruktúra v danej lokalite hrajú významnú rolu. Nová prípojka na úplne novom pozemku bez existujúcich sietí bude trvať dlhšie ako pripojenie k existujúcemu vedeniu na ulici.
- Rýchlosť dodávky materiálu: Dostupnosť špecifických káblov, rozvádzačov a iných komponentov môže ovplyvniť harmonogram prác.
- Pracovné vyťaženie distribučnej spoločnosti a zhotoviteľov: Počas stavebnej sezóny alebo pri zvýšenom dopyte môžu byť termíny dlhšie.
- Administratívne procesy: Spracovanie žiadostí, vydávanie povolení (napr. rozkopávkové povolenie) a komunikácia medzi všetkými zúčastnenými stranami si vyžaduje čas.
- Možnosť svojpomocných prác: Ak stavebník vykoná časť prípravných prác svojpomocne, môže to potenciálne skrátiť celkový čas, avšak len vtedy, ak sú práce vykonané odborne a v súlade s projektom a normami.
- Počasie: Nepriaznivé poveternostné podmienky môžu spôsobiť zdržania pri výkopových prácach a inštaláciách v exteriéri.
V ideálnom prípade, keď všetko ide hladko, celý proces zriadenia prípojky vám môže zabrať približne 2 mesiace. Avšak, v závislosti od uvedených faktorov, sa to môže natiahnuť aj na 3 alebo 4 mesiace, prípadne dlhšie. Preto je dôležité začať s procesom pripojenia elektriny v dostatočnom predstihu pred plánovaným začiatkom stavebných prác.

Správa maximálnej rezervovanej kapacity (MRK) a rezervovanej kapacity (RK)
Pre užívateľov distribučnej sústavy na napäťovej úrovni NN, na odbernom mieste vybavenom priebehovým meraním, prevádzkovateľ distribučnej sústavy (PDS) fakturuje prekročenie dojednanej RK, prekročenie MRK, nedodržanie predpísanej úrovne účinníka a jalovú dodávku elektriny do DS. RK na napäťovej úrovni VVN, VN je dojednaná stredná hodnota štvrťhodinového činného výkonu, ktorý na základe platnej zmluvy zabezpečuje PDS pre užívateľa DS. Dodržanie hodnoty RK sa vyhodnocuje z najvyššej nameranej hodnoty 15-minútového výkonu v danom mesiaci. Pokiaľ sa v mesiaci nameria viac prekročení RK, tarifa za prekročenie sa uplatňuje pre najvyššiu nameranú hodnotu.
Ako je možné prekročiť MRK (ktorá je vo výške ističa)? Prúdový istič je technické zariadenie, umiestnené pri elektromere, ktoré stanovuje, aký veľký odber elektrického výkonu môžete odobrať z distribučnej sústavy. Vypnutie ističa prebieha podľa toho, akú má vypínaciu charakteristiku. V prípade zákazníkov, ktorí majú v prevádzkach vo väčšej miere zastúpené spotrebiče s indukčným charakterom odberu (elektromotory, transformátorové zváračky a i.), dochádza k fázovému posunu medzi napätím a prúdom. Veľkosť tohto posunu vyjadruje takzvaný účinník. Pokiaľ je hodnota účinníka nižšia ako jeden, tečie cez odberné miesto odberateľa a distribučnú sústavu aj jalová energia, ktorá nekoná prácu, čo môže viesť k prekročeniu MRK aj pri neprekročení ampérovej hodnoty ističa.
Kde je možné zistiť, či som prekročil hodnoty RK a MRK? Zákazník sa môže zaregistrovať na webovej aplikácii Západoslovenskej distribučnej, a.s. Odberatelia si môžu hodnotu RK a MRK na svojom odbernom mieste skontrolovať vo webovej aplikácii Distribučný portál.
Ako predchádzať prekročeniu? Možností, ako predchádzať finančným dosahom na zákazníka, je viacero. Medzi ne patrí optimalizácia charakteru odberu, ktorá bude limitovať prekročenie hodnoty MRK alebo RK. Napríklad, ak zistíte, že hodnota odoberaného výkonu je pravidelne vyššia, je potrebné inštalovať na odberné miesto istič vyššej ampérovej hodnoty. Pre prípad optimalizácie výberu ističa či nastavenia správnych hodnôt sa zákazník môže obrátiť na energetických poradcov, dodávateľa či projektanta zariadenia.
Aby sa predišlo fakturácii prirážky za nedodržanie účinníka, je potrebné mať na danom odbernom mieste inštalované kompenzačné zariadenie. Kompenzačné zariadenie je zariadenie, ktoré posúva fázu vstupného prúdu k fáze napätia prostredníctvom kapacitných filtrov na vstupe.
Moderné elektromery a ich výhody
Priebehové meranie znamená, že hodnota spotrebovanej elektrickej práce je zaznamenávaná v určitých pravidelných intervaloch (v našom prípade jeden interval trvá 15 minút). Moderné elektromery dokážu meniť a rozširovať tarifnú štruktúru na minimálne 4 tarify. PDS inštaluje priebehové merania v závislosti od veľkosti ističa, teritória a podobne. Možnosť sledovať svoju spotrebu na pravidelnej báze predpokladá zmenu správania spotrebiteľa a následne úsporu energií. Informácie o spotrebe bude môcť odberateľ sledovať cez lokálne rozhranie alebo cez webové rozhranie. Ďalším benefitom z pohľadu zákazníka je zmena dodávateľa a prepis odberateľa s presnými a aktuálnymi údajmi o stave spotreby.
Montáž akéhokoľvek určeného meradla elektriny nie je možné odmietnuť - neposkytnutie súčinnosti je porušením Prevádzkového poriadku, Technických podmienok prevádzkovateľa distribučnej sústavy a zákona č. 251/2012 Z.z.
