Postup vybudovania plynovej prípojky zemou

Pripojenie nehnuteľnosti na distribučnú sieť zemného plynu je proces, ktorý si vyžaduje dôkladné plánovanie, dodržiavania legislatívnych požiadaviek a koordináciu s viacerými subjektmi. Plynová prípojka (PP) je v podstate doplnková stavba, ktorá slúži na pripojenie odberného plynového zariadenia hlavnej stavby k verejnému plynovodu.

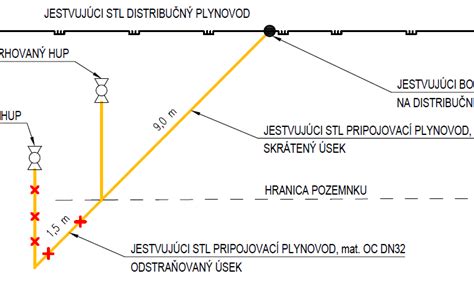

schéma plynovej prípojky od distribučného potrubia až po dom

1. Žiadosť o pripojenie do distribučnej siete

Zriadenie prípojky plynu začína podaním žiadosti o pripojenie u prevádzkovateľa distribučnej siete, ktorým je v Slovenskej republike najčastejšie SPP - distribúcia, a.s. Ak žiadate o pripojenie do plynovej distribučnej siete, musíte si vopred pripraviť potrebné prílohy, medzi ktoré patria najmä kópia katastrálnej mapy a list vlastníctva.

  • Žiadosť o pripojenie je potrebné vyplniť a spolu s prílohami zaslať v dvoch exemplároch poštou alebo osobne odovzdať na kontaktných miestach SPP - distribúcia, a.s.
  • Všetko môžete vybaviť aj z pohodlia domova vyplnením online formulára na webovej stránke SPP - distribúcia.

2. Úhrada poplatku a zmluva o pripojení

Na základe predloženej žiadosti vám spoločnosť zašle faktúru na úhradu poplatku za pripojenie, najneskôr do 7 dní od podania žiadosti. Na uhradenie poplatku za pripojenie máte 21 dní od vystavenia faktúry. Na úhrade oprávnených nákladov prevádzkovateľa distribučnej siete, ktoré sú spojené s pripojením odberného plynového zariadenia do distribučnej siete, sa podieľate ako odberateľ plynu.

Po pripísaní poplatku za pripojenie do 30 dní vám SPP - distribúcia, a.s. zašle návrh zmluvy o pripojení. V prípade, že s návrhom zmluvy súhlasíte, podpíšete oba exempláre a do 30 dní od ich prevzatia ich doručíte späť. Zmluva uplynutím doby jej platnosti zanikne a v prípade záujmu budete musieť podať novú žiadosť a uhradiť poplatok.

3. Projektová dokumentácia

Po uzavretí zmluvy o pripojení nasleduje fáza vypracovania projektovej dokumentácie pripojovacieho plynovodu a odberného plynového zariadenia. Pre správne naprojektovanie plynovej prípojky je nevyhnutné získať tzv. pripojovacie podmienky od SPP - distribúcia, a.s., v ktorých je presne určený typ potrubia a spôsob napojenia.

Projektant prípojky plynu nesie zodpovednosť za správnosť a úplnosť vypracovanej dokumentácie. Projekt sa následne predkladá distribučnej spoločnosti na vyjadrenie, ktoré má SPP - distribúcia, a.s. povinnosť vydať do 30 dní od predloženia dokumentácie.

Krok procesu Časový rámec
Fakturácia poplatku po podaní žiadosti do 7 dní
Splatnosť faktúry 21 dní
Zaslanie návrhu zmluvy do 30 dní po úhrade
Vyjadrenie k projektu do 30 dní
Montáž meradla do 25 dní od žiadosti

4. Realizácia a montáž meradla

Po získaní súhlasného stanoviska nasleduje výber zhotoviteľa. Pred začiatkom prác je nevyhnutné požiadať SPP - distribúcia, a.s. o vytýčenie existujúceho distribučného plynovodu. Po ukončení výstavby je potrebné požiadať o kontrolu realizácie pripojovacieho plynovodu. Minimálne 3 dni pred zasypaním pripojovacieho plynovodu je potrebná kontrola dokumentácie a zhotovenia prípojky.

Po odovzdaní technickej dokumentácie predložíte žiadosť o realizáciu pripojenia a montáž meradla. Prílohou žiadosti je kópia správy o odbornej prehliadke a skúške odberného plynového zariadenia, nie staršia ako 5 mesiacov. Minimálne 30 dní pred požadovaným začiatkom odberu plynu si žiadateľ vyberie dodávateľa plynu a uzatvorí s ním zmluvu o dodávke plynu.
