Pripojenie na plynovod v byte: Komplexný sprievodca

Pripojenie nehnuteľnosti na distribučnú sieť zemného plynu je proces, ktorý si vyžaduje dôkladné plánovanie, dodržiavanie legislatívnych požiadaviek a koordináciu s viacerými subjektmi. Tento článok poskytuje podrobný prehľad o postupe pri projektovaní a realizácii plynovej prípojky v bytovom dome, od úvodnej žiadosti až po úspešné napojenie.

Plynová prípojka (PP) je v podstate doplnková stavba, ktorá slúži na pripojenie odberného plynového zariadenia hlavnej stavby k verejnému plynovodu. Môže ísť o rôzne typy stavieb, vrátane bytových domov. Odberné plynové zariadenie (OPZ) je potom špecificky zariadenie určené na odber plynu.

Špecifiká pripojenia plynu v bytovom dome

Pripojenie plynu k bytu je v tomto prípade trochu iné ako splyňovanie súkromného domu, keďže bytové domy spravuje skupina ľudí - vlastníkov bytov, ktorých súhlas je potrebný na napojenie objektu na centrálny plynovod. Ak v súkromnom dome vlastník samostatne rozhodne o potrebe zabezpečiť plynofikáciu nehnuteľnosti, potom v bytovom dome bude na vykonanie postupu potrebný súhlas každého vlastníka bytu. Až potom sa môžu začať ďalšie etapy projektu.

Schéma bytového domu s plynovými prípojkami

Fázy procesu pripojenia plynu v bytovom dome

Proces pripojenia do distribučnej siete zemného plynu trvá zväčša 6 mesiacov. Odporúčame Vám preto začať v dostatočnom časovom predstihu. Pre pripojenie vašej nehnuteľnosti sú potrebné viaceré kroky, ktoré je potrebné absolvovať v stanovenom poradí.

1. Žiadosť o pripojenie, súhlas vlastníkov a úhrada poplatku

Prvým a kľúčovým krokom je uzavretie Zmluvy o pripojení s distribútorom plynu. V Slovenskej republike je hlavným distribútorom plynu spoločnosť SPP - distribúcia, a.s. Táto zmluva definuje technické a obchodné podmienky, za ktorých bude vaša nehnuteľnosť pripojená k distribučnej sieti. Je dôležité uvedomiť si, že proces začína podaním žiadosti o pripojenie do distribučnej siete.

V prvom rade bude musieť budúci spotrebiteľ plynu vypracovať balík právnej dokumentácie vrátane vlastníctva bytu, ako aj doklad potvrdzujúci súhlas obyvateľov s napojením celého domu na centrálny plynovod. Je to predpoklad, pretože bez uvedených dokumentov majiteľ domu nebude môcť získať technické podmienky.

Žiadosť o pripojenie do distribučnej siete je potrebné vyplniť a spolu s prílohami zaslať v dvoch exemplároch poštou alebo osobne odovzdať na kontaktných miestach SPP - distribúcia, a.s., alebo využiť online formulár na ich webovej stránke. Medzi základné dokumenty potrebné k žiadosti o pripojenie patria:

  • Kópia katastrálnej mapy s vyznačením predmetnej parcely.
  • List vlastníctva.
  • Súhlas spoluvlastníka na tlačive od SPP - distribúcia, a.s. (ak nie ste výhradným vlastníkom parcely).
  • Doklad potvrdzujúci súhlas obyvateľov s napojením celého domu na centrálny plynovod.

Na základe predloženej žiadosti vám bude zaslaná faktúra na úhradu poplatku za pripojenie plynu, a to do 7 dní od prijatia úplnej žiadosti. Túto faktúru musíte uhradiť do 21 dní od jej vystavenia. Dňom úhrady je deň pripísania poplatku na účet SPP - distribúcia, a.s. Je dôležité uhradiť poplatok v plnej výške a v lehote splatnosti, inak bude žiadosť považovaná za nekompletnú.

2. Uzavretie Zmluvy o pripojení

Po pripísaní poplatku za pripojenie do 30 dní od jeho úhrady vám SPP - distribúcia, a.s. zašle návrh Zmluvy o pripojení. V prípade, že s návrhom zmluvy bez výhrad súhlasíte, najneskôr do 30 dní od ich doručenia podpíšte oba exempláre a odošlite spoločnosti SPP - distribúcia. Tá po prijatí exemplárov Zmluvy o pripojení plynu urobí to isté, čiže podpíše zmluvy a následne vám bez zbytočného odkladu zašle 1 podpísaný exemplár.

3. Získanie technických podmienok a vypracovanie projektovej dokumentácie

Po uzavretí Zmluvy o pripojení nasleduje fáza vypracovania projektovej dokumentácie. Pre správne naprojektovanie plynovej prípojky je nevyhnutné získať tzv. pripojovacie podmienky od SPP - distribúcia, a.s. V týchto podmienkach je presne určený typ potrubia a spôsob budúceho napojenia domu na uličnú vetvu. Bez nich projektant nemôže vytvoriť správny projekt a dokumentácia by mohla byť vrátená na dopracovanie.

V závislosti od počtu používaných plynových spotrebičov v byte sú technické podmienky kalkulované pre každý objekt individuálne. Projektová dokumentácia pripojovacieho plynovodu je vypracovaná projektantom, ktorý zodpovedá za jej správnosť a úplnosť. Táto dokumentácia musí byť v súlade s technickými požiadavkami prevádzkovateľa distribučnej siete. Dokument obsahuje všetky potrebné podmienky a požiadavky na projektovanie plynovodu vrátane jeho inštalačných častí, ako aj na chemické zloženie a technické parametre paliva.

Spracovanú dokumentáciu pripojovacieho plynovodu potom predložíte na posúdenie spoločnosti SPP - distribúcia. SPP sa môže vyjadriť až do 30 dní od jej doručenia.

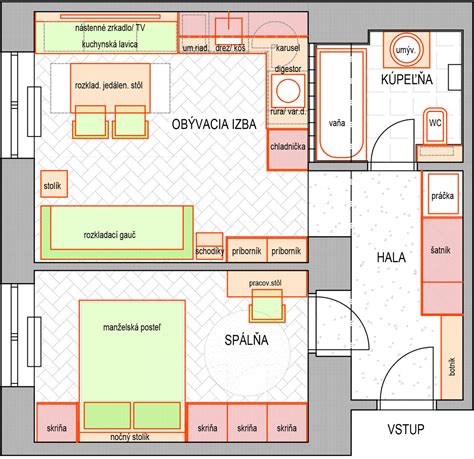

Pôdorys bytu s vyznačením umiestnenia plynových spotrebičov

4. Príprava priestorov a realizácia výstavby odberného plynového zariadenia

Ďalšou etapou je príprava priestorov na následnú plynovú prípojku, ktorá zahŕňa vykonávanie opráv v byte. V tomto prípade budete musieť splniť aspoň minimálne požiadavky stanovené plynárenskou službou.

Po doručení vyjadrenia k projektovej dokumentácii pripojovacieho plynovodu si vyhľadáte zhotoviteľa, prostredníctvom ktorého zrealizujete výstavbu pripojovacieho plynovodu, ako aj odberného plynového zariadenia. Pred začiatkom prác je nevyhnutné požiadať SPP - distribúcia, a.s. o vytýčenie existujúceho distribučného plynovodu.

Plyn je napojený na byt v novostavbe, čo je však možné až po úspešnom absolvovaní všetkých vyššie uvedených etáp 50 % obyvateľov novostavby. V čase napojenia nehnuteľnosti na centrálny plynovod musia všetci vlastníci zostať vo svojich bytoch. Ak sú majitelia domov určení s presným dátumom, budú môcť vykonať špecialisti plynárenských spoločností tlakové skúšky plynových sietí v bytoch, ktoré patria k tej istej stúpačke. Pracovníci na to budú potrebovať prístup do každého bytu, inak sa bude musieť tlaková skúška odložiť na iný termín. Toto je najdôležitejšia podmienka pred priamym pripojením zariadenia k centrálnemu plynovodu, pretože práve v tomto štádiu sa často zistia úniky plynu.

5. Kontrola, montáž meradla a výber dodávateľa plynu

Po dokončení všetkých opráv a inštalačných prác bude musieť majiteľ domu zavolať hasiča kontroly vetracieho potrubia a vypracovanie aktu. Ak sú splnené všetky požiadavky a sú úplne dodržané bezpečnostné pravidlá, špecialista vystaví zodpovedajúcu správu.

Po odovzdaní technickej dokumentácie pripojovacieho plynovodu a zrealizovaní odberného plynového zariadenia, žiadateľ predloží SPP - distribúcia, a.s. žiadosť o realizáciu pripojenia a montáž meradla. Prílohou žiadosti je kópia správy o odbornej prehliadke a skúške odberného plynového zariadenia, nie staršia ako 5 mesiacov.

SPP - distribúcia, a.s. posúdi splnenie technických a obchodných podmienok pre pripojenie odberného plynového zariadenia k distribučnej sieti najneskôr do 25 dní odo dňa predloženia úplnej žiadosti o realizáciu pripojenia a montáž meradla.

Po montáži plynomera môžete na vašom odbernom mieste využívať plyn. Minimálne 30 dní pred požadovaným začiatkom odberu plynu si žiadateľ vyberie dodávateľa plynu a uzatvorí s ním zmluvu o dodávke plynu. Kópia zmluvy o pripojení k distribučnej sieti vrátane prílohy č. 1 je nevyhnutnou podmienkou pre montáž meradla zemného plynu. Ak si želáte platby realizovať prostredníctvom inkasa, k zmluve priložte aj dokument Mandát pre inkaso. Žiadosť je potrebné vypísať a podpísať v dvoch vyhotoveniach.

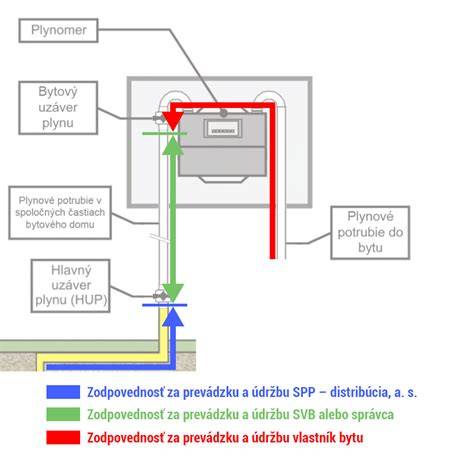

Montáž plynomeru v byte

Legislatívny rámec a technické požiadavky

Proces tvorby a schvaľovania projektovej dokumentácie plynovej prípojky je regulovaný viacerými právnymi predpismi. Podľa stavebného zákona je pre účely ohlásenia drobnej stavby potrebné vypracovať dokumentáciu. Projektant prípojky plynu nesie zodpovednosť za správnosť a úplnosť vypracovanej dokumentácie.

Dokumentácia pripojovacieho plynovodu musí spĺňať minimálne požiadavky konštrukčnej dokumentácie podľa vyhlášky č. 508/2009 Z.z. Taktiež musí reflektovať požiadavky na obsah a rozsah uvedené v "ZMLUVE O PRIPOJENÍ", ktorú uzatvorí stavebník (budúci vlastník) s prevádzkovateľom distribučnej siete. Požiadavky budúceho prevádzkovateľa pripojovacieho plynovodu sú stavebníkom prenesené na projektanta, ktorý vypracuje "projekt plynovej prípojky", obvykle ako samostatný stavebný objekt. Dokumentácia je vždy spracovaná v súlade s požiadavkami PDS.

Základné technické pravidlá pre inštaláciu plynového zariadenia v byte:

So stanovenými pravidlami pre inštaláciu plynového zariadenia v byte sa môžete oboznámiť v dokumente SP 42-101-2003 „Všeobecné ustanovenia pre projektovanie a výstavbu plynových rozvodov z kovových a polyetylénových rúr“. Podľa dokumentu existuje niekoľko minimálnych požiadaviek stanovených pre všetkých spotrebiteľov plynu:

  • Lakovanie plynového potrubia bielou farbou.
  • Zabezpečenie utesnenia miesta inštalácie komína pomocou cementovej malty.
  • Inštalácia mriežky na vetracie potrubie.
  • Inštalácia kuchynských dvierok s podrezaním 3 cm od podlahy a inštalácia ozdobnej mriežky vo vzdialenosti 10 cm od podlahy.
  • Inštalácia elektrických zásuviek vedľa kotla a signalizačného zariadenia umiestneného v blízkosti plynomeru.
  • Nákup stabilizátora napätia pre kotol.
  • Povinný nákup plynového sporáka pred kontrolou inšpektorom.
  • Pripojenie plynových zariadení pomocou hadíc z nehrdzavejúcej ocele nie dlhších ako 1,5 m.
  • Nákup plynového sporáka vybaveného systémom kontroly plynu.
  • Dostupnosť všetkej potrebnej technickej dokumentácie k používanému plynovému zariadeniu.

Nesplnenie základných technických požiadaviek plynárenským zariadením je už dôvodom na odmietnutie uzatvorenia zmluvy zo strany plynárenskej služby. Doba platnosti požiarneho zákona je len 1 mesiac, počas ktorého musia pracovníci technického dozoru pripojiť plyn.

Bezpečnostné značenie na plynovom potrubí

Časový harmonogram a náklady

Celý proces vybavovania a realizácie plynovej prípojky, od podania žiadosti až po úspešný odber, môže trvať až 6 mesiacov. Vzhľadom na zložitosť procesu a časovú náročnosť je často výhodné zveriť tento proces profesionálnej firme, ktorá s vami prejde celým procesom, spracuje projekt a zabezpečí aj samotnú realizáciu.

Cena za 4 opečiatkované výtlačky komplet projektu pre stavebné povolenie plynovej prípojky je od 150 €. Presná cena projektovej dokumentácie závisí od viacerých faktorov, ako je umiestnenie hlavného rozvodu plynovodu (v zeleni, v ceste, v štátnej ceste) a prípadné požiadavky na bez spätné úpravy vozovky.

Dôležité aspekty pred pripojením

Než sa rozhodnete pre plynovú prípojku do bytu, zvážte tieto dôležité body:

  • Dostupnosť plynovodu: Overte si, či je v blízkosti vášho pozemku dostupná distribučná plynová sieť. Rozšírenie siete môže byť nákladné a zdĺhavé.
  • Súhlas vlastníkov bytov: Kľúčový krok v bytových domoch, bez ktorého sa proces nemôže začať.
  • Technické požiadavky na byt: Zvážte možné komplikácie pri inštalácii a opravách, napríklad kvôli existujúcim rozvodom a priestorovým obmedzeniam.
  • Prevádzkové náklady a údržba: Plyn vyžaduje pravidelnú revíziu a údržbu. Povinné revízne kontroly sú potrebné každých 5 rokov.
  • Legislatíva a povolenia: Proces schvaľovania zahŕňa povolenie od distribučnej spoločnosti, územné rozhodnutie, stavebné povolenie a kolaudáciu.

Alternatívy k plynovej prípojke

V kontexte rastúcich cien energií a snahy o energetickú efektívnosť je dôležité zvážiť nielen samotný proces pripojenia, ale aj celkovú výhodnosť zemného plynu ako zdroja tepla. Pre staršie a rozlohou väčšie rodinné domy s horšími tepelnotechnickými parametrami je plyn ešte stále relatívne dobrým riešením. Pre kompaktnejšie novostavby postavené podľa súčasných tepelnotechnických noriem už plyn nemusí byť výhodnejší.

Pre oblasti bez dostupnosti distribučnej plynovej siete existujú alternatívy, ako je zásobníkový plyn (LPG), elektrické vykurovacie systémy alebo tepelné čerpadlá, ktoré v kombinácii s fotovoltikou môžu predstavovať výhodné riešenie.

Pomoc a poradenstvo

Pre zjednodušenie celého procesu je vhodné kontaktovať spoločnosť, ktorá vám s vybavovaním pomôže a prevedie vás realizáciou plynovej prípojky. Vybraní Alianční partneri SPP si vtedy celý administratívny proces zoberú na svoje plecia a dotiahnu plynofikáciu domu až do úspešného konca. Naši odborníci vám pomôžu zistiť, či je plynová prípojka pre vás to najlepšie riešenie a zabezpečia všetky kroky potrebné na realizáciu.
