Informácie o plynovej prípojke a hlavnom uzávere od spoločnosti SPP – distribúcia

Proces získania a realizácie plynovej prípojky, ktorá nie je priamo v správe SPP, môže byť pre mnohých vlastníkov nehnuteľností zložitý a časovo náročný. Tento článok poskytuje detailný prehľad o krokoch, ktoré je potrebné podniknúť, od počiatočného získania pripojovacích podmienok až po samotnú realizáciu prípojky.

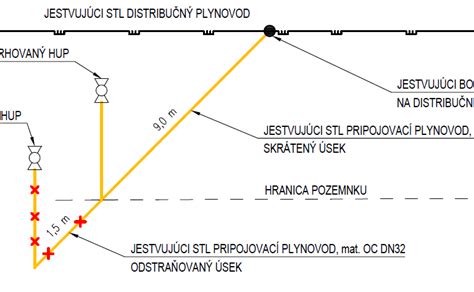

Schéma plynovej prípojky a napojenia na distribučnú sieť

Definícia plynovej prípojky a zodpovednosť vlastníka

Plynovodná prípojka slúži na pripojenie odberného plynového zariadenia na verejný plynovod. Začína sa napojením na plynovod a končí pred hlavným uzáverom odberného plynového zariadenia. Hlavný uzáver je súčasťou domového plynovodu.

Je dôležité rozlišovať medzi zodpovednosťou za distribučnú sieť a zodpovednosťou za odberné plynové zariadenie. Distribútor zemného plynu zodpovedá za plynárenské zariadenie po hlavný uzáver plynu. Hlavný uzáver plynu ho oddeľuje od odberných zariadení. Za odberné plynové zariadenie zodpovedá odberateľ, ktorým je väčšinou vlastník nehnuteľnosti.

Vlastníkom plynovodnej prípojky je ten, kto uhradil náklady na jej zriadenie. Vlastník je povinný zabezpečiť jej prevádzku, údržbu a opravy.

Rozdiely v zodpovednosti za zariadenia

  • SPP - distribúcia, a.s.: Zodpovedá za plynárenské zariadenie až po hlavný uzáver plynu.
  • Odberateľ (vlastník): Zodpovedá za odberné plynové zariadenie za hlavným uzáverom a je povinný udržiavať ho v zodpovedajúcom technickom stave.

Ako nainštalovať armatúry CSST

Proces pripojenia do distribučnej siete

Základným predpokladom pre akékoľvek projektové práce sú pripojovacie podmienky od spoločnosti SPP - distribúcia, a.s. Bez tohto dokumentu nemôže projektant správne navrhnúť plynovú prípojku, pretože v ňom je presne uvedený typ potrubia a spôsob budúceho napojenia domu na uličnú vetvu.

Krok procesu Časový rámec
Podanie žiadosti o pripojenie Počiatočná fáza
Vystavenie faktúry a úhrada poplatku Splatnosť 21 dní
Zaslanie návrhu zmluvy o pripojení Do 30 dní od úhrady
Vyjadrenie k projektu prípojky Do 30 dní od predloženia
Celkový proces realizácie Až 6 mesiacov

Dôležité upozornenia pre majiteľov

V prípade úniku plynu, syčania, pískania meradla alebo mechanického poškodenia plynomera je potrebné okamžite kontaktovať Poruchovú linku SPP - distribúcia, a.s. na čísle 0850 111 727. Táto linka je dostupná 24 hodín denne.

Ak chcete pripojiť svoju nehnuteľnosť, ale nie ste si istí, či je pred vaším pozemkom distribučná sieť alebo či je tam dostatočná kapacita plynu, môžete podať požiadavku o preverenie najbližšieho bodu pripojenia na plyn prostredníctvom webovej stránky SPP - distribúcia, a.s.

Pri realizácii plynovej prípojky je nevyhnutné dbať na vysokú kvalitu práce a dodržiavanie všetkých technických noriem. Nesprávne alebo nekvalitne zhotovená prípojka môže predstavovať bezpečnostné riziko a viesť k dodatočným nákladom na opravy.
