Zabezpečenie plynovej prípojky je kľúčovým krokom pri zriaďovaní vykurovania a plynových spotrebičov v rodinných domoch, bytových domoch či iných objektoch. Tento proces, hoci môže pôsobiť zložito, je pri správnom postupe zvládnuteľný. Cieľom tohto článku je poskytnúť detailný prehľad o tom, ako zrealizovať plynovú prípojku, od prvotnej žiadosti až po úspešné napojenie na distribučnú sieť.
Časový harmonogram a základné kroky pripojenia
Proces pripojenia nového odberu plynu do distribučnej siete zvyčajne trvá približne šesť mesiacov. Preto je nevyhnutné začať s celým procesom v dostatočnom časovom predstihu pred plánovaným začiatkom odberu plynu. Odporúča sa kontaktovať zodpovedné spoločnosti aspoň jeden mesiac pred plánovaným začiatkom odberu, avšak samotné vybavovanie a realizácia plynovej prípojky, od podania žiadosti až do úspešného odberu, môže trvať až 6 mesiacov. Tento časový rámec zahŕňa všetky potrebné úkony vrátane projektovej dokumentácie, inžinierskej činnosti, povolení a samotnej realizácie.
Proces pripojenia vašej nehnuteľnosti do distribučnej siete plynu si vyžaduje absolvovanie troch základných krokov:
- Uzavretie Zmluvy o pripojení s distribútorom: Prvým a zásadným krokom je uzavretie Zmluvy o pripojení s distribútorom plynu, ktorým je na území Slovenskej republiky najčastejšie SPP - Distribúcia, a.s. Táto zmluva definuje podmienky pripojenia vašej nehnuteľnosti k plynovej distribučnej sieti.
- Vyplnenie online Žiadosti o nový odber plynu: Po uzavretí Zmluvy o pripojení je potrebné vyplniť online žiadosť o nový odber plynu. Na tento úkon budete potrebovať Zmluvu o pripojení, ktorú ste predchádzajúce uzavreli s vaším distribútorom.
- Uzavretie zmluvy o dodávke s dodávateľom: Po splnení všetkých technických podmienok distribútora a uzatvorení Zmluvy o pripojení nasleduje fáza výberu dodávateľa plynu a uzatvorenie zmluvy o dodávke s ním.

Detailný proces žiadosti a potrebné dokumenty
Zriadenie prípojky plynu začína podaním žiadosti o pripojenie v distribučnej spoločnosti. Na základe predloženej žiadosti o pripojenie, SPP Distribúcia pošle žiadateľovi do 7 dní faktúru na úhradu poplatku za pripojenie. Tento poplatok je jedným z prvých finančných nákladov spojených so zriadením plynovej prípojky.
Po uhradení poplatku za zriadenie prípojky plynu, do 30 dní od úhrady, príde návrh zmluvy. Žiadateľ následne podpíše dva exempláre návrhu zmluvy o pripojení a do 30 dní ich pošle späť do SPP Distribúcia. Po tomto úkone a oficiálnej časti rokovaní s distribučnou spoločnosťou, ktorá realizuje vašu novú plynovú prípojku, nasleduje vypracovanie dokumentácie plynovodu a samotnej prípojky plynu.
Pre úspešné pripojenie je potrebné predložiť aj ďalšie dokumenty. V prípade rodinného domu je potrebné predložiť kópiu listu vlastníctva, alebo kópiu iného dokladu, ktorým preukážete vzťah k nehnuteľnosti (napr. nájomná zmluva, alebo čestné prehlásenie).
Žiadateľ následne musí požiadať SPP Distribúcia o realizáciu pripojenia a montáž meradla. Po zvážení všetkých potrebných dokumentov a predložených žiadostí a zmlúv, má SPP Distribúcia čas na vyjadrenie 25 dní.
Dôležité lehoty a podmienky
Nezabudnite na dodržiavanie lehôt, ktoré sú pre úspešné zriadenie prípojky kľúčové:
| Úkon v procese zriadenia plynovej prípojky | Lehota / Časový rámec |
|---|---|
| Proces pripojenia nového odberu plynu | ~6 mesiacov |
| Odoslanie faktúry za pripojenie (SPP Distribúcia) | Do 7 dní od žiadosti |
| Návrh Zmluvy o pripojení (po úhrade poplatku) | Do 30 dní od úhrady |
| Vrátenie podpísaných zmlúv žiadateľom | Do 30 dní |
| Vyjadrenie SPP Distribúcia k realizácii a montáži | 25 dní |
| Vyjadrenie SPP Distribúcia k projektu prípojky | Do 30 dní od predloženia projektu |
| Vyjadrenie k stavebnému konaniu | Do 30 dní |
| Vyjadrenie k požadovanej technickej zmene | Do 10 dní od prevzatia kompletnej žiadosti |
| Kontaktovanie pre termín montáže meradla | Do 5 prac. dní od splnenia podmienok |
| Predĺženie Zmluvy o pripojení | O 12 mesiacov (žiadosť podať počas platnosti zmluvy) |
| Kontrola pred zasypaním pripojovacieho plynovodu | Min. 3 dni pred zasypaním |
Čo sa stane, ak poplatok neuhradíte včas? Vaša žiadosť o pripojenie bude zamietnutá a bude potrebné podať novú Žiadosť o pripojenie do distribučnej siete, aj so všetkými prílohami.
Je možné predĺžiť platnosť Zmluvy o pripojení? Áno, platnosť Zmluvy o pripojení je možné predĺžiť o 12 mesiacov. Vyplnenú Žiadosť je potrebné podať ešte počas platnosti Zmluvy.
Projektová dokumentácia a inžinierska činnosť
Je veľmi vhodné kontaktovať spoločnosť, ktorá vám s vybavovaním pomôže a prevedie vás realizáciou plynovej prípojky. Pri zhotovení prípojky plynu je potrebné dbať hneď na začiatku na správne a presné vyhotovenie projektu plynovej prípojky. Projektová dokumentácia je základom pre celú realizáciu.
Pri projekte prípojky plynu projektant zodpovedá za správne a úplné vypracovanie dokumentácie prípojky. Projekt sa predkladá distribučnej spoločnosti, ktorá má povinnosť sa k projektu prípojky plynu vyjadriť do 30 dní od predloženia projektovej dokumentácie. V rámci inžinierskej činnosti spoločnosť zabezpečuje aj vypracovanie projektovej dokumentácie vrátane potrebnej inžinierskej činnosti voči SPP distribúcia a.s. alebo vodárenskej spoločnosti.
Okrem projektovej dokumentácie je často potrebné zabezpečiť aj ďalšie povolenia. Medzi ne patrí zabezpečenie ohlásenia drobnej stavby alebo stavebného povolenia k stavbe a tiež zabezpečenie povolenia na zvláštne užívanie komunikácie (rozkopávkové povolenie) v prípade, že realizácia prípojky si vyžaduje zásah do verejnej komunikácie. Projektová dokumentácia je potrebná nielen pri určovaní pozemkov a ich hraníc, ale aj pre plynofikáciu, ktorá podlieha stavebnému zákonu. Na základe projektovej dokumentácie inžinierskych sietí a stavby sa samotné dielo povoľuje.
Typy projektovej dokumentácie
- Projektová dokumentácia pre územné rozhodnutie: Obsahuje informácie o tom, ako bude na pozemku realizovaná stavba a informácie o zastavanom území.
- Projektová dokumentácia pre stavebné povolenie: Definuje súlad stavby najmä s územným rozhodnutím a posudzuje navrhovanú stavbu. Pre povolenie stavebným úradom je potrebné presne definovať urbanistickú, architektonickú, dispozično-prevádzkovú, konštrukčnú a materiálovú charakteristiku stavby.
- Projektová dokumentácia realizácie - uskutočnenia stavby: Je dôležitým dokumentom, ktorý presne a jednoznačne definuje podmienky stavebného povolenia. Dáva podklad na prípravu a uskutočnenie celej stavby, vrátane kalkulácie stavebných nákladov, nákladov na realizačné fázy výstavby a tvorí podklady na prípravu jednotlivých zhotoviteľov stavby a inžinierskych sietí.
Cenu projektovej dokumentácie akejkoľvek prípojky pre rodinné domy ovplyvňuje najmä umiestnenie hlavného rozvodu plynovodu, vodovodu, kanalizácie v zeleni, v miestnej ceste alebo v štátnej ceste III. resp. II. triedy.

Realizácia, kontrola a spustenie prípojky
Po schválení projektovej dokumentácie a zabezpečení všetkých povolení, môže pristúpiť k samotnej realizácii plynovej prípojky. Realizáciu prípojky plynu vykonávajú oprávnené spoločnosti. Naša spoločnosť je oprávnená realizovať prípojky plynu k sieťam SPP - distribúcia a.s. na území Slovenskej republiky.
Pred úplným odovzdaním plynovej prípojky, minimálne 3 dni pred zasypaním pripojovacieho plynovodu, je potrebná kontrola dokumentácie a zhotovenia prípojky zo strany distribučnej spoločnosti. Táto kontrola je dôležitá pre zabezpečenie súladu s technickými normami a predpismi.
Po úspešnom absolvovaní kontroly a montáži plynomera môžete na vašom odbernom mieste začať využívať plyn. Je dôležité si uvedomiť, že plynovú prípojku zriaďuje dodávateľ plynu, ale náklady spojené s jej realizáciou uhrádzate vy - teda ten, v koho prospech bola plynová prípojka zriadená.
Jak vypadá práce montérů plynoměrů?
Technické aspekty a bezpečnosť pripojenia

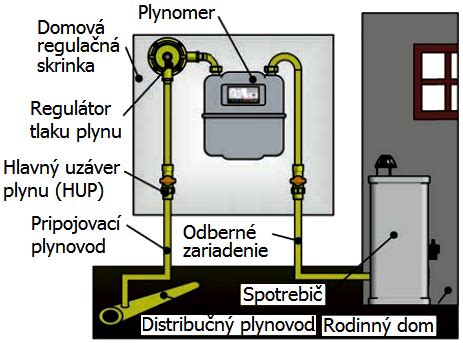

Pri zhotovení prípojky plynu je dôležité dbať na správne technické vyhotovenie. Medzi najhlavnejšie podmienky kvalitného a bezpečného pripojenia plynovej prípojky je skutočnosť, že prípojka musí byť na verejný plynovod napojená kolmo na os potrubia verejného plynovodu. Taktiež by mala byť vedená priamo k obvodovej stene budovy, pri ktorej sa nachádza ukončenie prípojky.
Vykonávame prípojky plynu STL (nízkotlakové) a NTL (strednotlakové) k rodinným domom, bytovým domom a iným objektom. Zrealizujeme pre Vás prípojku plynu do domu alebo iného objektu.

Komplexné riešenia inžinierskych sietí
Okrem plynových prípojok sa špecializujeme aj na realizáciu ďalších inžinierskych sietí. Ponúkame kompletné riešenia pre prípojku plynu a ostatné inžinierske siete pod jednou strechou za dobré ceny. V rámci našich služieb zabezpečujeme:
- Prípojka plynu: STL a NTL prípojky k rodinným domom, bytovým domom a iným objektom.
- Vodovodná prípojka: Montáž a realizácia prípojok vody.
- Kanalizačná prípojka: Montáž a realizácia prípojok kanalizácie.
- Elektrická prípojka: Montáž a realizácia elektrických prípojok.
Tento komplexný prístup umožňuje klientom získať všetky potrebné prípojky od jedného spoľahlivého partnera, čím sa zjednodušuje celý proces a šetria sa čas aj náklady. Zabezpečujeme projektovú dokumentáciu obytných zón a obytných súborov, známych ako individuálna bytová výstavba (IBV). Tieto projekty zahŕňajú nové lokality na bývanie, pre ktoré naprojektujeme a vyriešime všetky súvisiace náležitosti, najmä inžinierske siete vrátane napojenia na komunikácie. Vieme garantovať kvalitu práce a zabezpečiť, že jednotlivé profesie pri príprave projektu zohľadnia vzájomné súbehy a križovania, čím ušetríte čas a peniaze.
Ponúkané typy projektových dokumentácií
Pre našich klientov vypracovávame komplexnú projektovú dokumentáciu pre inžinierske siete vrátane plynu, vody a kanalizácie. Medzi naše špecializácie patria aj:
- Projekt VTL chráničky: Pre skrátenie bezpečnostného pásma VTL plynovodov. Zabezpečujeme projektovú dokumentáciu ochrany VTL plynovodov pre udelenie výnimky na skrátenie BP v zmysle platných noriem a TPP. Vyhotovujeme dokumentáciu s náležitosťami požadovanými prevádzkovateľom siete a zabezpečujeme kompletnú komunikáciu s SPP distribúcia a.s. vrátane posúdenia.
- Projekt prekládky plynu: Dokumentácia preloženia plynovej prípojky alebo plynovodu, vrátane všetkých príloh a v súlade s technickými požiadavkami prevádzkovateľa distribučnej siete plynu. Zabezpečujeme nielen návrh technického riešenia, ale aj vybavenie projektu a jeho odsúhlasenie u SPP distribúcia, a.s. a následnú realizáciu.
- Projekt elektrickej prípojky: Dokumentácia NN prípojky, ktorá je súčasťou každej menšej alebo väčšej stavby. Zabezpečujeme odsúhlasenie projektu u prevádzkovateľa distribučnej siete a realizáciu vonkajších NN prípojok a prekládok existujúcich NN prípojok.
- Projekt plynovej prípojky: Kompletná dokumentácia plynovej prípojky pre rodinné domy a iné objekty, vrátane vonkajších plynovodov, vnútorných plynovodov a rozvodov technických plynov. Projektant prípojky plynu zodpovedá za správnosť a úplnosť vypracovania dokumentácie.
- Projekt kanalizačnej prípojky: Nevyhnutná súčasť pripojenia na verejnú kanalizáciu. K žiadosti je potrebné doložiť kópiu katastrálnej mapy so zakreslením verejnej kanalizácie, list vlastníctva a projektovú dokumentáciu stavby so situáciou umiestnenia.
- Projekt vodovodnej prípojky: Nevyhnutný krok pre pripojenie na verejný vodovod. K žiadosti je potrebné doložiť kópiu katastrálnej mapy so zakreslením verejného vodovodu, list vlastníctva a projektovú dokumentáciu stavby so situáciou umiestnenia.

Často kladené otázky a špecifické situácie
Pripojenie k distribučnej sieti
- Ako postupovať, keď bol rodinný dom v minulosti plynofikovaný, ale nemám od predchádzajúceho majiteľa číslo POD, pretože odber zemného plynu bol ukončený a meradlo zdemontované pred rokom 2006?
Požiadať o vygenerovanie POD (jedinečné zákaznícke číslo) a zároveň predložiť doklady preukazujúce odber plynu v rodinnom dome pred rokom 2006, napr. kópiu listu vlastníctva, alebo kópiu iného dokladu, ktorým žiadateľ preukáže vzťah k danej nehnuteľnosti.
- Nemám vybudovanú plynovú prípojku. Kedy bude namontované meradlo?
SPP-distribúcia, a.s. bude kontaktovať žiadateľa do 5 pracovných dní od splnenia všetkých technických a obchodných podmienok pripojenia a dohodne so žiadateľom termín montáže meradla.
- Chcem pripojiť svoju nehnuteľnosť, ale neviem, či je pred mojím pozemkom distribučná sieť a či je tam dostatočná kapacita plynu. Čo mám robiť?

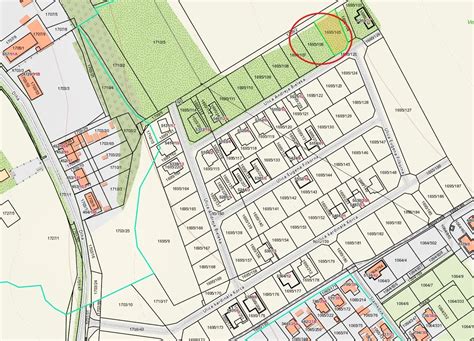

Ak sa jedná o rodinný dom, je možné podať požiadavku o preverenie najbližšieho bodu pripojenia na plyn prostredníctvom tzv. Situačný výkres (kópiu katastrálnej mapy) s vyznačením polohy budúceho odberného miesta. Je potrebné vyznačiť hranice predmetného pozemku a verejného priestranstva, predbežné osadenie skrinky pre plynomer a regulátor. Ak sa jedná o budúce pripojenie jedného odberného miesta, žiadosť je bez poplatku.
Zmeny a prekládky
- Chcem asanovať/zbúrať rodinný dom a nová nehnuteľnosť nebude využívať zemný plyn ako zdroj energie.
Ak bude nehnuteľnosť opäť plynofikovaná a aktuálne umiestnenie plynovej prípojky vám vyhovuje, je potrebné podať novú Žiadosť o pripojenie do distribučnej siete, kde vám SPP-distribúcia, a.s. v rámci Zmluvy o pripojení stanoví technické podmienky pripojenia. Ak aktuálne umiestnenie plynovej prípojky nevyhovuje a potrebujete ju preložiť, taktiež podajte novú Žiadosť o pripojenie do distribučnej siete, kde vám SPP-distribúcia, a.s. stanoví technické podmienky a postup pre preloženie plynovej prípojky.
- Potrebujem vytýčiť plynárenské zariadenie v teréne.
V záujme predchádzania poškodzovania plynárenských zariadení (PZ) SPP - distribúcia, a.s., v prípade havarijnej situácie (napr. pri poruche na iných inžiniérskych sieťach s potrebou okamžitého zásahu) je možné požiadať o vytýčenie PZ aj prostredníctvom telefonického kontaktu na Poruchovú linku SPP - distribúcia, a.s.
Havarijné situácie
- Cítim únik plynu, plyn syčí, píska meradlo alebo mi mechanicky poškodili plynomer.
Okamžite kontaktujte poruchovú linku na čísle 0850 111 727 (24 hodín denne).
