Pripojenie nehnuteľnosti na distribučnú sieť zemného plynu je proces, ktorý si vyžaduje dôkladné plánovanie, dodržiavanie legislatívnych požiadaviek a koordináciu s viacerými subjektmi. Tento článok poskytuje podrobný prehľad o postupe pri projektovaní a realizácii plynovej prípojky, od úvodnej žiadosti až po úspešné napojenie, s ohľadom na aktuálnu legislatívu.

Čo je plynová prípojka a jej legislatívne zaradenie
Plynová prípojka slúži na pripojenie odberného plynového zariadenia (rodinný dom, byt, …) na verejný plynovod. Je to stavba na pripojenie odberného plynového zariadenia k distribučnej sieti.
Pre plynové prípojky na Slovensku od 1. apríla 2025 podľa Zákona č. 25/2025 Z. z. o výstavbe naďalej platí, že sú drobnými stavbami, t.j. stavbami, ktorá nemôže podstatne ovplyvniť svoje okolie. Už nie sú doplnkovou stavbou hlavnej stavby. V stavebnom zákone je už pripojovací plynovod správne zadefinovaný. Prípojka plynu je inžinierskou stavbou, pre ktorú je potrebné overenie projektu overovacou doložkou.
Kľúčové pojmy
- Pripojovací plynovod (plynová prípojka) - zariadenie určené na pripojenie odberného plynového zariadenia na distribučný plynovod.
- Odberné plynové zariadenie (OPZ) - zariadenie určené na odber plynu v rodinnom dome.

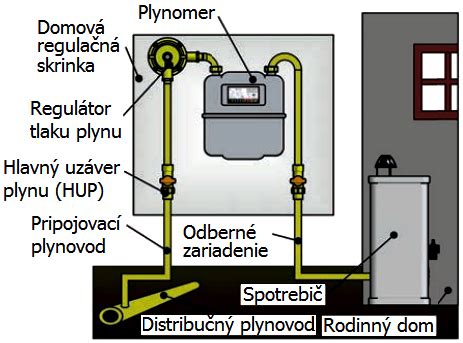

- Domová regulačná zostava/skrinka - pozostáva z typizovanej skrinky, hlavného uzáveru plynu, regulátora tlaku plynu, meradla zemného plynu a ostatných montážnych komponentov.
Kompletný proces zriadenia plynovej prípojky
Hneď na úvod treba povedať, že pri pripájaní rodinného domu do distribučnej siete Slovenského plynárenského priemyslu (SPP) máte na výber dve možnosti. Jednu jednoduchšiu, druhú o niečo zložitejšiu. V prípade, že ste pracovne vyťažení a nechcete zbytočne strácať čas pri vybavovaní pripojenia vášho domu na plyn, pouvažujte nad službou „Pomoc pri pripájaní“. Vybratí Alianční partneri SPP si vtedy celý administratívny proces zoberú na svoje plecia a dotiahnu plynofikáciu domu až do úspešného konca. Ak však patríte skôr k akčnejším typom ľudí a ste zvyknutí riešiť veci sami, pre vás budú určené nasledujúce informácie a kroky.
1. Žiadosť o pripojenie k distribučnej sieti
Proces začína získaním pripojovacích podmienok od príslušného distribučného operátora plynu (napr. SPP - distribúcia, a. s.). Žiadosť o pripojenie plynu adresujte spoločnosti SPP - distribúcia. Odoslať ju môžete poštou alebo odovzdať osobne v niektorom zákazníckom centre spoločnosti, no všetko môžete vybaviť aj z pohodlia domova vyplnením online formulára na webovej stránke www.spp-distribucia.sk.
Dokumenty potrebné k žiadosti o pripojenie:
- Katastrálna mapa s vyznačením predmetnej parcely (stačí z internetového kataster portálu).
- List vlastníctva (stačí z internetového kataster portálu).
- Súhlas spoluvlastníka na tlačive od SPP - distribúcia, a.s. (iba ak vlastníte parcelu inak ako 1/1, čiže máte spoluvlastníkov - BSM manželov sa nepovažuje za spoluvlastníctvo) - podpisy nie je treba notársky overovať.
- V prípade rodinného domu, kde bol v minulosti využívaný iný typ výhrevnej energie, môže byť potrebné predložiť aj kópiu listu vlastníctva alebo iný doklad preukazujúci vzťah k nehnuteľnosti.
Na základe predloženej žiadosti vám bude zaslaná faktúra na úhradu poplatku za pripojenie plynu, a to do 7 dní od prijatia úplnej žiadosti. Túto faktúru musíte uhradiť do 21 dní od jej vystavenia. Dňom úhrady je deň pripísania poplatku na účet SPP - distribúcia, a.s. Je dôležité uhradiť poplatok v plnej výške a v lehote splatnosti, inak bude žiadosť považovaná za nekompletnú.
2. Uzatvorenie zmluvy o pripojení plynu
Do 30 dní od pripísania poplatku na účet spoločnosti SPP - distribúcia vám potom bude v 2 exemplároch zaslaný návrh zmluvy o pripojení. V prípade, že s návrhom zmluvy bez výhrad súhlasíte, najneskôr do 30 dní od ich doručenia podpíšte oba exempláre a odošlite spoločnosti SPP - distribúcia. Tá po prijatí exemplárov zmluvy o pripojení plynu urobí to isté, čiže podpíše zmluvy a následne vám bez zbytočného odkladu zašle 1 podpísaný exemplár.
3. Vypracovanie a predloženie projektovej dokumentácie
Po uzavretí zmluvy o pripojení si v ďalšom kroku zabezpečíte vypracovanie projektovej dokumentácie pripojovacieho plynovodu (plynovej prípojky) a odberného plynového zariadenia. Ak však prípojku plynu nemáte, okrem dokumentácie odberného plynového zariadenia si musíte dať vypracovať projektovú dokumentáciu pripojovacieho plynovodu.
Význam pripojovacích podmienok
Pre správne naprojektovanie plynovej prípojky je nevyhnutné získať tzv. pripojovacie podmienky od SPP - distribúcia, a.s. V nich je presne uvedený typ potrubia a spôsob budúceho napojenia domu na uličnú vetvu. Bez pripojovacích podmienok nemôže projektant správne naprojektovať plynovú prípojku a mohlo by sa ľahko stať, že SPP by Vám takúto dokumentáciu vrátilo na dopracovanie.
Obsah a zodpovednosť projektanta
Túto prácu vykonáva autorizovaný projektant, ktorý musí pri návrhu rešpektovať nielen pripojovacie podmienky, ale aj všetky nové požiadavky a ustanovenia vyplývajúce zo Zákona č. 25/2025 Z. z. a súvisiacej legislatívy (vyhlášky). Dokumentácia pripojovacieho plynovodu musí spĺňať minimálne požiadavky konštrukčnej dokumentácie podľa vyhlášky č. 508/2009 Z.z. Taktiež musí reflektovať požiadavky na obsah a rozsah uvedené v "ZMLUVE O PRIPOJENÍ", ktorú uzatvorí stavebník (budúci vlastník) s prevádzkovateľom distribučnej siete. Projektant prípojky plynu zodpovedá za správnosť a úplnosť vypracovanej dokumentácie.
Spracovanú dokumentáciu pripojovacieho plynovodu potom predložíte na posúdenie spoločnosti SPP - distribúcia. Pripravte sa na to, že SPP sa môže vyjadriť až do 30 dní od jej doručenia.
Prerokovanie a overenie projektu stavby
Stavebník alebo ním poverený projektant si vyžiada doložku súladu od dotknutých orgánov, ktoré si vyhradili posúdenie projektu stavby a uplatnili požiadavky na dopracovanie projektu stavby. Kľúčovým krokom je predloženie hotového projektu na stavebný úrad (správny orgán) za účelom jeho overenia. Stavebný úrad posúdi projekt z hľadiska súladu s platnou legislatívou a technickými normami a následne vydá overovaciu doložku.

4. Realizácia výstavby prípojky a odberného plynového zariadenia
Po doručení vyjadrenia k projektovej dokumentácii pripojovacieho plynovodu sa môže zhotoviteľ, ktorého ste si vybrali, pustiť do výstavby pripojovacieho plynovodu a odberného plynového zariadenia. Žiadateľ si vyhľadá zhotovovateľa (zoznam odporúčaných zhotovovateľov nájdete na www.spp-distribucia.sk), prostredníctvom ktorého zrealizuje výstavbu pripojovacieho plynovodu, ako aj odberného plynového zariadenia.
Pred realizáciou výstavby požiadate vy alebo váš zhotovovateľ spoločnosť SPP - distribúcia, a. s., o vytýčenie existujúceho distribučného plynovodu a po ukončení výstavby o kontrolu realizácie výstavby pripojovacieho plynovodu. Minimálne 3 dni pred zasypaním pripojovacieho plynovodu je potrebná kontrola dokumentácie a zhotovenia prípojky zo strany distribučnej spoločnosti.
5. Uzatvorenie zmluvy o dodávke plynu, žiadosť o realizáciu pripojenia a montáž meradla
Po odovzdaní technickej dokumentácie pripojovacieho plynovodu a zrealizovaní odberného plynového zariadenia predložíte na kontaktné miesta spoločnosti vyplnenú žiadosť o realizáciu pripojenia a montáž meradla. Prílohou žiadosti bude kópia správy o odbornej prehliadke a skúške odberného plynového zariadenia, nie staršia ako 5 mesiacov.
V tomto kroku si vyberiete dodávateľa plynu a uzatvoríte s ním zmluvu o dodávke plynu, a to minimálne 30 dní pred požadovaným začiatkom odberu plynu. Kópia zmluvy o pripojení k distribučnej sieti vrátane prílohy č. 1 je nevyhnutnou podmienkou pre montáž meradla zemného plynu. SPP - distribúcia musí splnenie technických a obchodných podmienok pre pripojenie odberného plynového zariadenia k distribučnej sieti posúdiť do 25 dní odo dňa predloženia úplnej žiadosti.
Časový harmonogram a náklady plynovej prípojky
Vybavovanie a realizácia plynovej prípojky, od podania žiadosti na pripojenie plynu, až do úspešného odberu, môže trvať až 6 mesiacov. Cena za 4 opečiatkované výtlačky komplet projektu pre stavebné povolenie plynovej prípojky sa pohybuje od 150 €. Presná cena projektovej dokumentácie pre rodinné domy závisí od viacerých faktorov, ako je umiestnenie hlavného rozvodu plynovodu (v zeleni, v ceste, v štátnej ceste) a prípadné požiadavky na bez spätné úpravy vozovky.Vzhľadom na zložitosť procesu a časovú náročnosť je často výhodné zveriť tento proces profesionálnej firme, ktorá s vami prejde celým procesom, spracuje projekt a zabezpečí aj samotnú realizáciu.
Prehľad krokov a časových rámcov
Nasledujúca tabuľka sumarizuje hlavné kroky a orientačné časové rámce pre zriadenie plynovej prípojky.
| Krok | Popis | Orientačný časový rámec |
|---|---|---|
| Žiadosť o pripojenie | Podanie žiadosti a príloh SPP - distribúcia. | Doručenie faktúry do 7 dní, úhrada do 21 dní. |
| Zmluva o pripojení | SPP zasiela návrh zmluvy, podpis žiadateľa. | Do 30 dní od úhrady poplatku. Vrátenie podpísanej zmluvy do 30 dní. |
| Projektová dokumentácia | Vypracovanie projektantom, predloženie na vyjadrenie SPP a overenie stavebným úradom. | SPP vyjadrenie do 30 dní. |
| Realizácia výstavby | Výber zhotoviteľa, vytýčenie plynovodu, kontrola výstavby. | Pred zasypaním prípojky, min. 3 dni vopred. |
| Montáž meradla a zmluva o dodávke | Žiadosť o montáž meradla, výber dodávateľa plynu. | SPP posúdenie do 25 dní od žiadosti o montáž. Zmluva o dodávke plynu min. 30 dní pred odberom. |
Alternatívy k plynovej prípojke a dôležité informácie
V súčasnosti narastá trend výstavby nízkoenergetických a pasívnych domov, ktoré majú nižšiu potrebu tepla z externého zdroja. Pre takéto stavby už plynová prípojka nemusí byť najvýhodnejším riešením. Ekonomicky je plyn stále konkurencieschopný, najmä pre staršie a väčšie domy s vyššou ročnou spotrebou. Pre oblasti bez dostupnosti distribučnej plynovej siete existujú alternatívy, ako je zásobníkový plyn (LPG), elektrické vykurovacie systémy alebo tepelné čerpadlá, ktoré v kombinácii s fotovoltikou môžu predstavovať výhodné riešenie.
Čo by ste mali vedieť pred rozhodnutím o plynovej prípojke:
- Dostupnosť plynovodu: Overte si, či je v blízkosti vášho pozemku dostupná distribučná plynová sieť. Rozšírenie siete môže byť nákladné a zdĺhavé.
- Technické požiadavky na pozemok: Zvážte možné komplikácie pri výkopových prácach, napríklad kvôli existujúcim inžinierskym sieťam.
- Druhy plynových prípojok a materiálov: Najčastejšie sa používajú plastové PE potrubia, no v špecifických prípadoch sa môže použiť aj oceľové potrubie.
- Legislatíva a povolenia: Proces schvaľovania zahŕňa povolenie od distribučnej spoločnosti, územné rozhodnutie, stavebné povolenie a kolaudáciu.
- Prevádzkové náklady a údržba: Plyn vyžaduje pravidelnú revíziu a údržbu. Povinné revízne kontroly sú potrebné každých 5 rokov.
SPP - distribúcia, a.s. ako prevádzkovateľ distribučnej siete vydáva záväzné stanoviská v rámci konaní podľa stavebného zákona. Žiadateľ si môže od SPP - distribúcia, a.s. vyžiadať informáciu o existencii plynárenských zariadení na dotknutej nehnuteľnosti, ich polohu, priebeh trasy, ako aj existenciu ochranného a/alebo bezpečnostného pásma. Pre získanie týchto informácií je potrebné podať písomnú žiadosť s uvedením druhu požadovaného stanoviska a dôvodu žiadosti.
Napriek rastúcemu trendu alternatívnych zdrojov energie, plynová prípojka zostáva pre mnohé domácnosti efektívnym a ekonomicky výhodným riešením pre vykurovanie a ohrev vody. Dôkladné oboznámenie sa s celým procesom a prípadné využitie služieb profesionálnej firmy vám môže ušetriť čas, peniaze a zabezpečiť hladký priebeh celého projektu.
