Pripojenie plynu k vášmu domu či inému stavebnému objektu, alebo naopak jeho odpojenie, je proces, ktorý si vyžaduje dodržiavanie presných postupov a legislatívnych noriem. Tento článok sa zameriava na oba scenáre - od zriadenia novej plynovej prípojky až po jej zrušenie, pričom zdôrazňuje dôležitosť odbornej realizácie a dodržiavania bezpečnostných pravidiel. Pochopenie týchto krokov je kľúčové pre každého majiteľa nehnuteľnosti, ktorý plánuje s plynom pracovať, či už ide o inštaláciu nového spotrebiča alebo o rozsiahlejšie stavebné úpravy.
Zriadenie plynovej prípojky: Prvé kroky a požiadavky
Ak si chcete do vášho obydlia, či už staršieho alebo ešte len plánovaného, nechať zaviesť plyn, prvým a zásadným krokom je podať žiadosť na distribútora plynu. Proces zriadenia plynovej prípojky vždy zabezpečuje distribútor plynu. Je však dôležité si uvedomiť, že náklady spojené s jej realizáciou znášate vy - teda osoba, v prospech ktorej bola plynová prípojka zriadená. Na úhrade oprávnených nákladov prevádzkovateľa distribučnej siete, ktoré sú spojené s pripojením odberného plynového zariadenia do distribučnej siete, sa podieľate ako odberateľ plynu. Po ukončení stavebných prác distribútor plynu prípojku skontroluje. Následne, po dodaní vašej technickej dokumentácie, si môžete vybrať dodávateľa plynu a uzatvoriť s ním zmluvu o dodávke plynu.

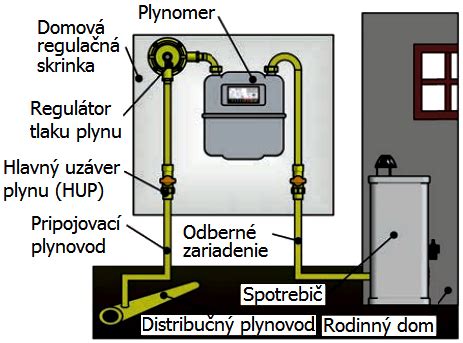

Kľúčovými podmienkami pre kvalitné a bezpečné pripojenie plynovej prípojky sú špecifické technické požiadavky. Prípojka musí byť na verejný plynovod napojená kolmo na os potrubia verejného plynovodu. Rovnako tak musí byť napojená k obvodovej stene budovy, pri ktorej sa nachádza jej ukončenie. Tieto geometrické a technické požiadavky zaisťujú správne fungovanie a minimalizujú riziko poškodenia.
Kroky k novému odberu plynu
Proces pripojenia nového odberu plynu typicky zahŕňa tri hlavné kroky:
- Uzavretie Zmluvy o pripojení s distribútorom: Tento krok zahŕňa podanie žiadosti a splnenie technických podmienok.
- Vyplnenie online Žiadosti o nový odber plynu: K tejto žiadosti budete potrebovať pripravenú Zmluvu o pripojení, ktorú ste uzavreli s vaším distribútorom.
- Montáž meradla: Po úspešnej montáži plynomera môžete plyn na vašom odbernom mieste plnohodnotne využívať.
V prvom rade je potrebné uzavrieť Zmluvu o pripojení s distribútorom. Tento krok je nevyhnutný pre stanovenie technických podmienok a následné povolenie pripojenia. Na základe predloženej žiadosti o pripojenie, SPP Distribúcia pošle žiadateľovi do 7 dní faktúru na úhradu poplatku za pripojenie. Na uhradenie poplatku za pripojenie máte 21 dní od vystavenia faktúry. Po splnení všetkých technických podmienok distribútora a uzatvorení Zmluvy o pripojení, nasleduje uzatvorenie zmluvy o dodávke s vybraným dodávateľom plynu. Spoločnosť SPP - distribúcia, a.s. bude kontaktovať žiadateľa do 5 pracovných dní od splnenia všetkých technických a obchodných podmienok pripojenia a dohodne so žiadateľom termín montáže meradla.
V prípade, že sa jedná o rodinný dom alebo inú nehnuteľnosť, proces pripojenia do distribučnej siete plynu zvyčajne trvá približne šesť mesiacov. Preto je vhodné začať s procesom v dostatočnom časovom predstihu pred plánovaným začiatkom odberu, ideálne aspoň jeden mesiac vopred. Vybavovanie a realizácia plynovej prípojky, od podania žiadosti na pripojenie plynu, až do úspešného odberu, môže trvať až 6 mesiacov.
Ako sa pripojiť k plynu v 7. jednoduchých krokoch
Preverenie a dokumentácia
Ak sa pýtate, či je pred vaším pozemkom distribučná sieť, alebo či je tam dostatočná kapacita plynu, existuje riešenie. Pre rodinné domy je možné podať požiadavku o preverenie najbližšieho bodu pripojenia na plyn prostredníctvom tzv. "žiadosti o pripojenie do distribučnej siete". K žiadosti je potrebné priložiť Situačný výkres (kópiu katastrálnej mapy) s vyznačením polohy budúceho odberného miesta, vrátane vyznačenia hraníc pozemku a verejného priestranstva, ako aj predbežného vyznačenia osadenia skrinky pre plynomer a regulátor. Ak sa jedná o budúce pripojenie jedného odberného miesta, žiadosť o preverenie je bez poplatku. Vyjadrenie k stavebnému konaniu spravidla dostanete do 30 dní.
Do 30 dní od uhradenia poplatku za zriadenie prípojky plynu, príde návrh zmluvy. Žiadateľ podpíše 2 exempláre návrhu zmluvy o pripojení a následne ich do 30 dní pošle späť do SPP Distribúcia. Po tomto úkone a oficiálnej časti rokovaní s distribučnou spoločnosťou, ktorá realizuje vašu novú plynovú prípojku, nasleduje vypracovanie dokumentácie plynovodu a prípojky plynu. Pri zhotovení prípojky plynu je potrebné dbať hneď na začiatku na správne a presné vyhotovenie projektu plynovej prípojky. Pri projekte prípojky plynu projektant zodpovedá za správne a úplné vypracovanie dokumentácie prípojky. Projekt sa predkladá distribučnej spoločnosti, ktorá má povinnosť sa k projektu prípojky plynu vyjadriť do 30 dní od predloženia projektovej dokumentácie. Pred úplným odovzdaním plynovej prípojky, minimálne 3 dni pred zasypaním pripojovacieho plynovodu, je potrebná kontrola dokumentácie a zhotovenia prípojky zo strany distribučnej spoločnosti.
Čo ak niečo nevyjde?
Čo sa stane, ak poplatok neuhradíte alebo nestihnete uhradiť včas? Vaša žiadosť o pripojenie bude zamietnutá a bude potrebné podať novú Žiadosť o pripojenie do distribučnej siete, spolu so všetkými potrebnými prílohami. Návrh zmluvy zanikne a v prípade záujmu žiadateľa o pripojenie budete musieť podať novú žiadosť a uhradiť poplatok. V prípade, že potrebujete predĺžiť platnosť Zmluvy o pripojení, je to možné o 12 mesiacov. Vyplnenú žiadosť je potrebné podať ešte počas platnosti pôvodnej zmluvy (odporúča sa podať žiadosť minimálne dva mesiace pred koncom platnosti).
Odpojenie a zrušenie plynovej prípojky: Kedy a ako?
Zrušenie plynovej prípojky sa rozumie jej fyzická demontáž. Tento krok je často nevyhnutný napríklad z dôvodu asanácie objektu, pre ktorý bola prípojka pôvodne zriadená. Upozorňujeme, že v prípade, ak je plynovod alebo prípojka vo vlastníctve SPP - distribúcia, a.s., je nutné najprv tento majetok previesť do vlastníctva investora (stavebníka). Kúpna cena za prevod vlastníctva je stanovená spoločnosťou SPP - distribúcia, a.s.

Postup zrušenia prípojky v majetku SPP - distribúcia, a.s.
Proces zrušenia plynovej prípojky, ktorá je v majetku SPP - distribúcia, a.s., prebieha nasledovne:
- Uzatvoríte s SPP - distribúcia, a.s., Dohodu o podmienkach odpojenia/zrušenia plynárenského zariadenia.
- Uhradíte kúpnu cenu podľa tejto Dohody.
- Doklad o úhrade (sken) spolu s podpísanou Dohodou (v troch exemplároch) doručíte spoločnosti.
- Následne bude Dohoda podpísaná zodpovedným zástupcom SPP - distribúcia, a.s.
- Pre realizáciu odpojenia/zrušenia plynovodu/prípojky si môžete zvoliť akúkoľvek odborne spôsobilú firmu s príslušnou certifikáciou.
- Oprávnená osoba (zhotoviteľ) môže zrealizovať odpojenie/zrušenie plynovodu/prípojky až po schválení technologického postupu.
Ak máte v minulosti plynofikovaný rodinný dom, ale nemáte od predchádzajúceho majiteľa číslo POD (jedinečné zákaznícke číslo), pretože odber zemného plynu bol ukončený a meradlo bolo zdemontované pred rokom 2006, je potrebné požiadať o vygenerovanie POD. Zároveň je potrebné predložiť doklady preukazujúce odber plynu v rodinnom dome pred rokom 2006. Medzi takéto doklady môžu patriť napríklad staré faktúry za plyn, prípadne iné relevantné dokumenty. Ak chcete preukázať vzťah k nehnuteľnosti, priložte kópiu listu vlastníctva alebo kópiu iného dokladu.
Žiadosť o opätovnú montáž meradla do 10 m3/hod. je formulár prevádzkovateľa distribučnej sústavy SPP - distribúcia. Poradíme vám, ako postupovať pri novom pripojení plynu, ak bolo odberné miesto odpojené menej ako 6 mesiacov. Poradíme vám, ako postupovať pri novom pripojení plynu, ak bolo odberné miesto odpojené viac ako 6 mesiacov.
Bezpečnosť pri manipulácii s plynom a pripojení spotrebičov
Problematika manipulácie s plynom, najmä pri pripájaní či odpájaní plynových spotrebičov, je citlivou témou, ktorá si vyžaduje maximálnu opatrnosť a dodržiavanie bezpečnostných postupov. Existuje všeobecné pravidlo, že akékoľvek práce s plynovými rozvodmi alebo spotrebičmi by mali vykonávať výhradne certifikovaní odborníci. Toto pravidlo je dané nielen legislatívou, ale predovšetkým minimalizáciou rizika vzniku nebezpečných situácií, ako sú úniky plynu, ktoré môžu viesť k výbuchu alebo otrave.

V kontexte výmeny starého plynového sporáka za nový sa často vynára otázka, či je možné starý sporák odpojiť samostatne. Hoci sa môže zdať, že ide o jednoduchý úkon, pri manipulácii s plynom je zodpovednosť kľúčová. Ak by sa niečo nepodarilo, riskujete nielen svoju bezpečnosť a bezpečnosť svojich blízkych, ale aj prípadné finančné škody, ktoré by nemusela pokryť poisťovňa. Úlohou plynára je nielen odstavenie plynu a demontáž starého spotrebiča, ale aj následná montáž nového. V tomto procese je dôležité, aby plynár nielen vykonal samotné pripojenie, ale aby vám aj vystavil potvrdenie o tom, že práce vykonal. Toto potvrdenie je kľúčové nielen pre prípadnú reklamáciu nového sporáka, ale aj ako doklad o odborne vykonanej práci v prípade akýchkoľvek nepredvídaných udalostí.
Príklad z praxe ukazuje, že aj pri zdanlivo jednoduchej výmene sporáka sa môžu objaviť nečakané komplikácie. V jednom prípade sa zistilo, že starý sporák bol pripojený dlhšou plynovou hadicou, čo si vyžiadalo jej odpojenie. Následne bolo možné sporák odsunúť a vyčistiť priestor za ním. Po tomto kroku už bolo možné nový sporák bezpečne pripojiť. Aj v tomto prípade však platí, že odpojenie a pripojenie by mal vykonávať odborník.
V prípade akútnych porúch, ako je únik plynu, syčanie, pískanie meradla alebo mechanické poškodenie plynomera, je potrebné okamžite kontaktovať Poruchovú linku SPP - distribúcia, a.s., na čísle 0850 111 727, ktorá je dostupná 24 hodín denne.
Technické zmeny a údržba plynárenských zariadení
Pri požiadavke na technickú zmenu plynárenského zariadenia, napríklad pri preložení plynovej prípojky, je dôležité vedieť, ako postupovať. V prípade, že chcete asanovať rodinný dom a nová nehnuteľnosť nebude využívať zemný plyn ako zdroj energie, ale plánujete ju v budúcnosti opätovne plynofikovať a súčasné umiestnenie plynovej prípojky vám vyhovuje, postačí podať novú Žiadosť o pripojenie do distribučnej siete. SPP-distribúcia, a.s. vám v rámci Zmluvy o pripojení stanoví technické podmienky pripojenia. Ak však po asanácii bude nehnuteľnosť opäť plynofikovaná, ale aktuálne umiestnenie plynovej prípojky vám nevyhovuje a potrebujete ju preložiť, je opäť potrebné podať novú Žiadosť o pripojenie do distribučnej siete. SPP-distribúcia, a.s. následne v rámci Zmluvy o pripojení stanoví technické podmienky a postup pre preloženie plynovej prípojky. Vyjadrenie k požadovanej technickej zmene je spravidla bezplatné a zaslané vám bude do 10 dní od prevzatia kompletnej žiadosti.

Vytýčenie plynárenského zariadenia v teréne je dôležité pre predchádzanie jeho poškodzovaniu. V prípade havarijnej situácie, napríklad pri poruche na iných inžinierskych sieťach s potrebou okamžitého zásahu, je možné požiadať o vytýčenie PZ aj prostredníctvom telefonického kontaktu na Poruchovú linku SPP - distribúcia, a.s. Pre bežné vytýčenie je potrebné podať písomnú žiadosť, ku ktorej je potrebné priložiť kópiu listu vlastníctva alebo kópiu kúpno-predajnej zmluvy s návrhom na vklad do katastra nehnuteľností, a prípadne aj splnomocnenie overené notárom, ak vás zastupuje cudzí subjekt.
Pri rekonštrukcii existujúceho odberného miesta, kde fyzicky zabezpečíte všetky náležitosti, je dôležité mať všetky potrebné povolenia a dokumentáciu. Ide napríklad o zmenu technického riešenia, zmenu kapacity odberného miesta, alebo zmenu technických parametrov pripojenia. V takýchto prípadoch je nevyhnutné postupovať podľa pokynov distribútora plynu a zabezpečiť si všetky potrebné povolenia pred začatím prác.
Naša spoločnosť je oprávnená realizovať prípojky plynu k sieťam SPP - distribúcia a.s. na území Slovenskej republiky. Vykonávame aj montáž a realizáciu prípojok vody, kanalizácie a elektrických prípojok. S realizáciou projektov prípojok pre rodinné domy a iné objekty máme mnoho skúseností. Zrealizujeme pre Vás prípojku plynu do domu alebo iného objektu. Zabezpečujeme aj projektovú dokumentáciu vrátane potrebnej inžinierskej činnosti voči SPP distribúcia a.s. alebo vodárenskej spoločnosti, zabezpečenie ohlásenia drobnej stavby alebo stavebného povolenia k stavbe a zabezpečenie povolenia na zvláštne užívanie komunikácie (rozkopávkové povolenie) v prípade potreby.
