Zabezpečenie prístupu k pitnej vode je pre každú nehnuteľnosť kľúčové. Vodovodná prípojka predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Tento článok vás prevedie celým procesom, od prvotných krokov až po samotné užívanie, s dôrazom na legislatívu, technické normy a praktické aspekty.
Západoslovenská vodárenská spoločnosť, a. s., už 25 rokov zásobuje takmer 785-tisíc obyvateľov kvalitnou pitnou vodou a spravuje 5 829 km vodovodnej siete v regióne svojej pôsobnosti. Táto spoločnosť, alebo iný subjekt verejného práva (obec), je kľúčovým partnerom pri procese pripojenia. Obec, resp. iný subjekt verejného práva, zabezpečuje dodávku pitnej vody verejným vodovodom a odvádzanie a čistenie odpadovej vody verejnou kanalizáciou. Preto je prvým kontaktom obecný úrad vo svojej obci, ktorý vás bude informovať o konkrétnom dodávateľovi vody z verejného vodovodu.
Čo je vodovodná prípojka a aké sú jej funkcie?
Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti, s výnimkou samotného vodomera, ak je osadený. Vodovodná prípojka je úsek potrubia spájajúci rozvádzaciu vetvu verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu okrem meradla, ak je osadené. Jej hlavnou funkciou je privádzanie pitnej vody z verejného vodovodu do objektu. Vodomér je umiestnený na vodovodnej prípojke spravidla vo vodomernej šachte.

Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb. Vodovodná prípojka je považovaná za technickú infraštruktúru, nie za doplnkovú stavbu k domu typu garáž či kôlňa. Vodovodná prípojka je ale samostatnou liniovou stavbou technickej infraštruktúry. Podľa zákona č. 364/2004 Z.z. a § 52 zákona č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách môže byť vodovodná prípojka dokonca považovaná za vodnú stavbu, pokiaľ spĺňa podmienky uvedené v § 52, ods.1., písm. j) zákona č. 364/2004 Z.z.
Vlastníkom vodovodnej prípojky je osoba, ktorá zriadila prípojku na svoje náklady, a to spôsobom určeným prevádzkovateľom verejného vodovodu. V praxi je to väčšinou majiteľ pripojenej nehnuteľnosti.
Legislatívny rámec a technické normy
Pri projektovaní a realizácii vodovodnej prípojky je nevyhnutné dodržiavať viaceré zákony a technické normy. Medzi kľúčové patria:
- Zákon č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách: Tento zákon definuje základné právne vzťahy súvisiace s prevádzkou verejných vodovodov a kanalizácií.
- Stavebný zákon č. 50/1976 Zb. (a jeho novely): Upravuje proces povoľovania stavieb, pričom vodovodná prípojka pre rodinný dom obvykle spadá pod režim ohlásenia drobnej stavby.
- Vyhláška MVRR SR č. 453/2000 Z. z.: Špecifikuje podrobnosti k stavebnému zákonu, vrátane kategórií stavieb a postupov pri ich povoľovaní.
- Technické normy (STN): Týkajú sa napríklad materiálov potrubí, ako napríklad STN EN 12201 pre PE potrubia alebo STN EN 1401 pre PVC rúry, ďalej spôsobu uloženia, ochrany proti mrazu a iných technických aspektov.
Novela zákona č. 516/2021 Z.z., účinná od 30.12.2021, priniesla významné zmeny, vrátane ustanovenia, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).
Proces pripojenia na verejný vodovod: Krok za krokom
Proces pripojenia nehnuteľnosti na verejný vodovod je štruktúrovaný a vyžaduje si súčinnosť žiadateľa, správcu siete a stavebného úradu. Príprava a realizácia prípojky prebieha vo viacerých krokoch, ktoré sa môžu líšiť v závislosti od miestnych podmienok a požiadaviek správcu.
1. Prvotný kontakt a žiadosť o vyjadrenie
Prvým krokom je kontaktovanie dodávateľa vody (vlastníka alebo prevádzkovateľa verejného vodovodu) vo vašej obci. Informácie o príslušnej vodárenskej spoločnosti získate na obecnom úrade. Najprv je potrebné požiadať správcu siete o vyjadrenie a technické podmienky. Podáte žiadosť o vyjadrenie k možnosti pripojenia na vodovod, ku ktorej priložíte situačný nákres s trasou prípojky na kópii katastrálnej mapy. O tieto informácie je potrebné požiadať v príslušnom zákazníckom centre Vodárenskej spoločnosti, kde tiež získate ich zákres do vašej kópie katastrálnej mapy. Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s podmienkami.
2. Vypracovanie projektovej dokumentácie (PD)
Po získaní kladného vyjadrenia je potrebné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky autorizovaným projektantom pre inžinierske stavby. Projekt musí rešpektovať technické podmienky vodární a príslušné STN normy. Projektant musí zapracovať podmienky správcov sietí, napr. ochranné pásma. Súčasťou PD je situačný výkres, rez s hĺbkou uloženia, detail vodomernej šachty, spôsob napojenia na verejný vodovod a rozpočtový náklad. V prípade rekreačných objektov, ako sú chaty a chalupy, je potrebné informatívne zakresliť verejný vodovod do predloženej kópie katastrálnej mapy. Po vypracovaní projektovej dokumentácie je potrebné získať vyjadrenie všetkých správcov inžinierskych sietí vrátane ZsVS, a. s., na základe projektovej dokumentácie.

3. Povolenie stavby prípojky
Pri uzatváraní zmluvy musíte postupovať v súlade so stavebným zákonom, pretože prípojka je drobná stavba a má doplnkovú funkciu k hlavnej stavbe. Podľa § 55 ods. 2 písm. c) stavebného zákona (č. 50/1976 Zb.) ohlásenie stavebnému úradu postačí pri stavbách technického vybavenia, konkrétne: prípojky stavieb a drobné stavby. Podrobnosti sú ďalej vymedzené vo vyhláške MVRR SR č. 453/2000 Z. z.
Kedy už nestačí ohlásenie? Ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia) alebo ak sa prípojka buduje súčasne s novou stavbou, ktorá vyžaduje stavebné povolenie.
4. Žiadosť o pripojenie a zmluva
Po získaní súhlasu (alebo stavebného povolenia) podáte vlastníkovi vodovodu žiadosť o zriadenie vodovodnej prípojky. Ak bola projektová dokumentácia v poriadku a získali ste kladné vyjadrenie, ešte vás čaká podanie Žiadosti o preverenie technických podmienok na pripojenie na verejný vodovod a verejnú kanalizáciu. Vodárenská spoločnosť uzavrie so žiadateľom písomnú zmluvu o pripojení a dodávke vody. Zmluva obsahuje podmienky dodávky vody, technické parametre, výšku vodného a stočného a hranicu zodpovednosti. Na uzavretie zmluvy sú potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti, prípadne zmluvy o vecnom bremene. Odberateľ musí preukázať vzťah k nehnuteľnosti (napr. list vlastníctva).
Požadované dokumenty pre pripojenie a zmluvu:
| Dokument/Požiadavka | Fyzická osoba (FO) - Domácnosti | Právnická osoba (PO) / FO - Podnikatelia |
|---|---|---|
| Žiadosť o pripojenie nehnuteľnosti na verejný vodovod/kanalizáciu | Áno | Áno |
| Žiadosť o uzavretie zmluvy o dodávke vody a odvádzaní odpadových vôd | Áno | Áno |
| Projektová dokumentácia (odsúhlasená príslušným OZ) | Áno | Áno |
| Povolenie drobnej stavby alebo právoplatné stavebné povolenie | Áno | Áno |
| Vyjadrenie ZsVS, a. s., na základe projektovej dokumentácie | Áno | Áno |
| Aktuálny výpis z listu vlastníctva a katastrálnej mapy | Áno | Áno |
| Aktuálny výpis z obchodného/živnostenského registra (preukazujúci právnu subjektivitu a oprávnenie konať) | Nie | Áno |
| Kópia osvedčení o registrácii a pridelení DIČ a IČ DPH | Nie | Áno |
| Súhlas stavebného úradu (ak relevantné) | Áno | Áno |
| Zmluvy o vecnom bremene (ak relevantné) | Áno | Áno |
| V prípade verejných vodovodov, ktorých vlastníkom nie je ZsVS, a. s., je potrebné doložiť súhlas vlastníka. | Áno | Áno |

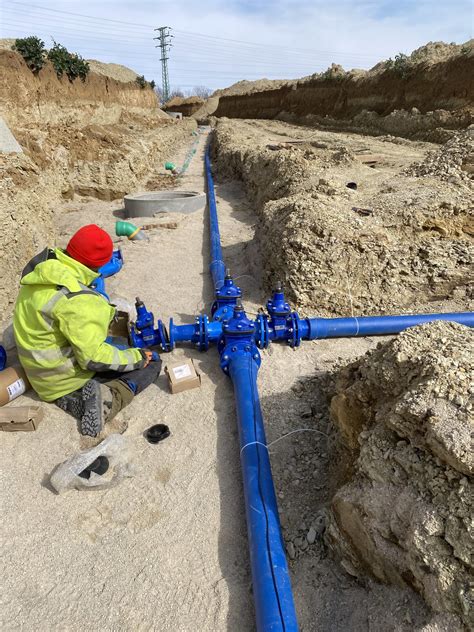

5. Vytyčovanie sietí a výkopové práce
Pred výkopom je nutné vytýčiť všetky podzemné vedenia (elektrina, plyn, telekomunikácie). Hĺbka ryhy musí dosahovať nezámrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m). Hĺbka prípojky by mala byť minimálne 1,2 metre a maximálne 2 metre. Výkop musí spĺňať bezpečnostné požiadavky. Stavebník vybuduje vodomernú šachtu alebo pripraví prestup cez stenu domu. Materiál na lôžko a obsyp potrubia (napr. piesok) je dôležitý pre ochranu potrubia.
6. Napojenie na verejný vodovod
Túto kľúčovú časť môže vykonať iba pracovník vodárenskej spoločnosti alebo ňou poverená firma. Vodovodná prípojka sa spravidla pripája na verejný vodovod navrtávacím pásom s uzáverom. Pripojenie na rozvádzaciu vetvu s uzáverom je súčasťou verejného vodovodu. Vodárenská spoločnosť namontuje prípojkové armatúry, vrátane vodomernej zostavy, a vykoná tlakovú skúšku potrubia.
Nový pohľad na dizajn vodovodného potrubia | Tento starý dom
7. Dokončovacie práce a kolaudácia
Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži. Stavebník dokončí zásyp ryhy a uvedie terén do pôvodného stavu. Ak bola prípojka realizovaná na stavebné povolenie, je potrebná kolaudácia; pri drobnej stavbe zvyčajne nie.
8. Spustenie dodávky vody
Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie. Odberateľ platí za vodné a stočné podľa odpočtov vodomeru a cien regulovaných ÚRSO. Cenu za dodávku pitnej vody z verejného vodovodu a cenu za odvádzanie odpadovej vody (tzv. vodné a stočné regulované) stanovuje Úrad pre reguláciu sieťových odvetví. Cena sa určuje pre každý regulovaný subjekt (poskytovateľ týchto služieb) zvlášť. Ako nový odberateľ pitnej vody musíte vlastníkovi verejného vodovodu alebo verejnej kanalizácie oznámiť zmenu vlastníckeho práva k nehnuteľnosti.
Vlastníctvo, zodpovednosť a náklady
Vlastníctvo vodovodnej prípojky
Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady v súlade s podmienkami prevádzkovateľa vodovodu, čo je v praxi najčastejšie majiteľ pripojenej nehnuteľnosti.
Zodpovednosť za údržbu a opravy
Zodpovednosť je rozdelená. Hoci prípojku platí a vlastní majiteľ nehnuteľnosti, novela zákona č. 442/2002 Z.z. uložila vlastníkom verejných vodovodov povinnosť zabezpečovať a hradiť opravy a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom). Údržba a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostávajú na zodpovednosti vlastníka prípojky.
Ak dôjde k úniku vody na prípojke pred vodomerom, opravu by mala vykonať a uhradiť vodárenská spoločnosť (za predpokladu, že poruchu odberateľ bezodkladne nahlási). V prípade nespokojnosti ohľadom poruchy, množstva, kvality alebo tlaku vody sa každý odberateľ môže obrátiť na svojho dodávateľa prostredníctvom zákazníckeho centra.
Vodomér
Samotný vodomer je vlastníctvom vodární. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady. Odberateľ je povinný chrániť vodomer pred mrazom. Za vodomerom je spätná klapka.
Zriaďovacie náklady
Výstavbu vodovodnej prípojky financuje prevažne žiadateľ (vlastník nehnuteľnosti). Náklady na projektovú dokumentáciu, správne poplatky, zemné práce, materiál potrubia, armatúry, vodomernú šachtu a samotné pripojenie znáša budúci odberateľ. Mnohé vodárenské spoločnosti účtujú poplatok za zriadenie prípojky, napríklad za navŕtanie potrubia a montáž vodomeru. Cena sa líši podľa dĺžky prípojky, hĺbky uloženia potrubia, typu povrchu a náročnosti výkopu. Drahšie sú prípojky, ktoré prechádzajú pod cestou alebo vyžadujú koordináciu s viacerými správcami. Okrem samotnej montáže je potrebné počítať aj s nákladmi na dokumentáciu a poplatky za povoľovanie.
Technické požiadavky a dôležité detaily
- Trasa a hĺbka uloženia: Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005.
- Materiál potrubia: Používajú sa najmä plastové potrubia, typicky PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky komponenty musia mať potravinársky atest. Prípojka musí mať pri vstupe na pozemok hlavný uzáver.

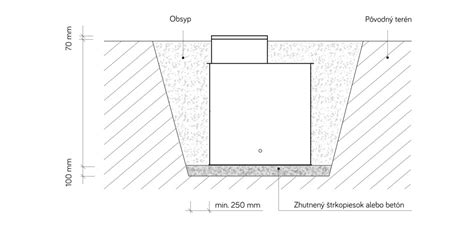

- Vodomerná šachta a vodomer: Vodomer sa umiestňuje na začiatok pozemku odberateľa vo vodomernej šachte. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sú cca 1,0 × 1,2 m a hĺbka 1,5-1,8 m. Vodomer dodáva a montuje výhradne prevádzkovateľ vodovodu.
- Ostatné detaily: Po montáži sa vykoná tlaková skúška a spíše protokol. Následne dezinfekcia a preplach potrubia. Prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je zakázané, aby sa zabránilo ovplyvneniu kvality vody v sieti. Vnútorný vodovod musí mať hlavný uzáver. Zásadou je jedna nehnuteľnosť = jedna prípojka.

Špecifické prípady a alternatívy
Rekreačné objekty a chaty
Zásobovanie vodou chát a chalúp predstavuje pre ich malú spotrebu zvláštny problém. Nie vždy sa totiž dajú aplikovať pravidlá, ktoré platia pre verejné vodovody. Napojenie na verejný vodovod je však výhodné z hľadiska pravidelnej dodávky pitnej vody, jej vyhovujúcej kvality a hygienického zabezpečenia. V prípade chát a chalúp ako drobných stavieb sa postup pri vybavovaní prípojky môže mierne líšiť, avšak základné kroky zostávajú podobné.
Vlastné zdroje vody
Ak verejný vodovod nie je dostupný, alternatívou môžu byť vlastné zdroje vody, ktorými sú najčastejšie studne alebo pramene. V takomto prípade však musí byť zaistené pravidelné a starostlivé sledovanie kvality vody, aby sa predišlo zdravotným rizikám. Napojenie na studňu je takisto riešené obdobným projektom areálového rozvodu vody.
Odvádzanie odpadových vôd (kanalizačná prípojka)
Vodovodná prípojka privádza pitnú vodu z verejného vodovodu do objektu. Kanalizačná prípojka naopak odvádza odpadovú vodu z domácnosti do obecnej kanalizácie. Každá z nich má inú funkciu, ale často sa vybavujú a realizujú súčasne. Pri vybavovaní pripojenia na kanalizáciu treba zaslať príslušnej vodárenskej spoločnosti požiadavku na vodohospodárske vyjadrenie. V prípade mestskej, resp. obecnej kanalizácie vám zo zákona plynie povinnosť pripojiť sa k nej. Ak sa kanalizácia vo vašom bydlisku nenachádza, musíte siahnuť po alternatívnych riešeniach, ako sú žumpy, malé domové čističky odpadových vôd alebo koreňové čističky. Žiadosť o povolenie vodnej stavby - čističky odpadových vôd - posudzuje orgán štátnej správy individuálne.
Dôležité rady a odporúčania
- Informujte sa vopred: Keďže pracovníci správy sietí si môžu nárokovať rôzne doplňujúce dokumenty alebo iné postupy, najistejším a najrozumnejším riešením bude, ak sa informujete priamo u nich.
- Spolupracujte s projektantom: O vypracovanie návrhu prípojok inžinierskych sietí pokojne požiadajte vášho projektanta počas riešenia projektovej dokumentácie domu.
- Dodržiavajte termíny: Buďte si vedomí lehôt na podanie žiadostí, uhradenie poplatkov a doručenie zmlúv.
- Buďte zdvorilí: Správajte sa slušne a príjemne ku všetkým pracovníkom úradov. Odmenou za túto samozrejmosť vám môžu byť ušetrené dni pri vybavovaní prípojky.
- Nezabudnite na vnútorné rozvody: Kvalitne navrhnutá a zhotovená vnútorná kanalizácia je rovnako dôležitá. Chyby v realizácii či dimenzovaní môžu spôsobiť vážne problémy. Zlé riešenie prípojky môže spôsobiť opakované problémy s odtokom, úniky vody alebo dokonca poškodenie základov stavby. V praxi sa často stretávame s tým, že chýba revízna šachta, potrubie nemá správny sklon, alebo sa použijú nevhodné materiály. Tieto chyby sú následne náročné (a drahé) na opravu.
- Pravidelná údržba: Pri starších domoch alebo pri opakovaných problémoch s odtokom môže byť užitočné preskúmať stav potrubia kamerou. Monitoring odhalí deformácie, netesnosti, usadeniny aj prerastajúce korene. Najväčšie problémy s prípojkami vznikajú po rokoch - kvôli zanedbanej údržbe, pohybu pôdy alebo nedostatočnému spádu. Aj jednoduché preventívne kroky môžu predĺžiť životnosť celého systému o desaťročia.
