Kompletný sprievodca pripojením k plynovej distribučnej sieti

Zabezpečenie plynovej prípojky je kľúčovým krokom pri zriaďovaní vykurovania a plynových spotrebičov v rodinných domoch, bytových domoch či iných objektoch. Pripojenie rodinného domu alebo inej nehnuteľnosti k distribučnej sieti zemného plynu je proces, ktorý si vyžaduje dôkladné plánovanie a dodržiavanie stanovených krokov. Hoci sa môže zdať komplikovaný, pochopenie jednotlivých fáz a požiadaviek môže tento proces značne zjednodušiť. Cieľom tohto článku je poskytnúť detailný prehľad o tom, ako zrealizovať plynovú prípojku, od prvotnej žiadosti až po úspešné napojenie na distribučnú sieť.

Čo je plynová prípojka a na čo slúži?

Plynová prípojka zabezpečuje prívod zemného plynu z distribučnej siete do vášho domu či prevádzky. Plynová prípojka (PP) je v podstate doplnková stavba, ktorá slúži na pripojenie odberného plynového zariadenia hlavnej stavby k verejnému plynovodu. Môže ísť o rôzne typy stavieb, ako sú rodinné domy, bytové domy, občianske vybavenie, výrobné či skladovacie objekty, alebo stavby na individuálnu rekreáciu. Pre účely stavebného zákona sa prípojky vo všeobecnosti považujú za samostatne stojace stavby, pokiaľ nie sú súčasťou technického vybavenia územia.

Odberné plynové zariadenie (OPZ) je potom špecificky zariadenie určené na odber plynu v rodinnom dome.

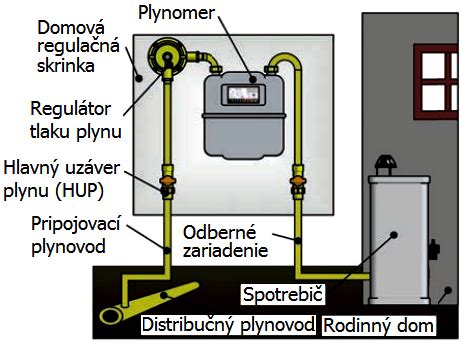

Schéma plynovej prípojky k rodinnému domu

Kľúčové faktory pred rozhodnutím o plynovej prípojke

Ak zvažujete napojenie na zemný plyn, je dôležité poznať všetky aspekty, ktoré môžu ovplyvniť vašu voľbu. Plynová prípojka je dlhodobá investícia, ktorá môže priniesť výrazné úspory na energiách, no zároveň vyžaduje starostlivé plánovanie a dodržiavanie prísnych technických a bezpečnostných predpisov. Pred samotným podaním žiadosti je absolútne nevyhnutné overiť si, či je v blízkosti vášho pozemku dostupná distribučná plynová sieť.

  • Dostupnosť plynovodu v danej lokalite: Pred podaním žiadosti je potrebné overiť, či je v blízkosti vášho pozemku dostupná distribučná plynová sieť. Ak nie je, môže byť nutné vybudovať rozšírenie siete, čo je nákladný a zdĺhavý proces.
  • Technické požiadavky na pozemok: V niektorých prípadoch môžu byť sťažené podmienky pre výkopové práce, napríklad kvôli prítomnosti existujúcich inžinierskych sietí (elektrina, voda, kanalizácia). Tieto faktory môžu zvýšiť náklady a predĺžiť dobu realizácie.
  • Druhy plynových prípojok a materiálov: Existujú rôzne typy potrubí, ktoré sa používajú na rozvod plynu. Najčastejšie sa využívajú plastové PE potrubia, ktoré sú odolné voči korózii a majú dlhú životnosť. Pri špecifických požiadavkách sa môže použiť oceľové potrubie, ktoré je robustnejšie, ale drahšie a náročnejšie na montáž.
  • Legislatíva a povolenia: Proces schvaľovania plynovej prípojky sa môže líšiť v závislosti od lokality a miestnych úradov. Okrem povolenia od distribučnej spoločnosti je často potrebné zabezpečiť aj územné rozhodnutie, stavebné povolenie a po ukončení prác kolaudáciu.
  • Prevádzkové náklady a budúca údržba: Aj keď plyn patrí medzi cenovo výhodné energetické zdroje, nezabúdajte, že si vyžaduje pravidelnú revíziu a údržbu. Povinné revízne kontroly je potrebné vykonávať každých 5 rokov, pričom je odporúčané nechať si skontrolovať plynové zariadenia minimálne raz ročne.
  • Alternatívy k plynovej prípojke: Ak sa nachádzate v oblasti, kde nie je dostupná distribučná plynová sieť, existujú aj alternatívne riešenia. Medzi ne patrí zásobníkový plyn (LPG), ktorý funguje na podobnom princípe, ale vyžaduje inštaláciu nádrže na pozemku. Ďalšou možnosťou sú moderné elektrické vykurovacie systémy alebo tepelné čerpadlá, ktoré môžu byť v kombinácii s fotovoltikou výhodným riešením.

Nechajte si vypracovať odbornú analýzu a cenovú ponuku ešte predtým, ako sa rozhodnete. Naši odborníci vám pomôžu zistiť, či je plynová prípojka pre vás to najlepšie riešenie a zabezpečia všetky kroky potrebné na realizáciu.

Fázy pripojenia nehnuteľnosti k distribučnej sieti zemného plynu

Proces pripojenia rodinného domu alebo inej nehnuteľnosti do distribučnej siete plynu trvá zväčša 6 mesiacov. Odporúčame Vám preto začať v dostatočnom časovom predstihu. Pre pripojenie vašej nehnuteľnosti sú potrebné viaceré kroky, ktoré je potrebné absolvovať v stanovenom poradí.

Fáza Kľúčové kroky Orientačný čas
1. Žiadosť a zmluva o pripojení Podanie žiadosti, úhrada poplatku, podpis zmluvy Do 30 dní od úhrady poplatku
2. Projektová dokumentácia Vypracovanie projektovej dokumentácie, predloženie na posúdenie Do 30 dní od predloženia dokumentácie
3. Realizácia výstavby prípojky Výber zhotoviteľa, samotná výstavba, kontrola distribučnou spoločnosťou Variabilné, závisí od rozsahu prác
4. Zmluva o dodávke plynu Výber dodávateľa, uzavretie zmluvy o dodávke plynu Minimálne 30 dní pred požadovaným začiatkom odberu
5. Žiadosť o pripojenie a montáž meradla Podanie žiadosti, posúdenie splnenia podmienok, montáž plynomera Do 25 dní od podania úplnej žiadosti

1. Uzavretie Zmluvy o pripojení s distribútorom

Prvým a kľúčovým krokom je uzavretie Zmluvy o pripojení s distribútorom plynu. V Slovenskej republike je hlavným distribútorom plynu spoločnosť SPP - distribúcia, a.s. Táto zmluva definuje technické a obchodné podmienky, za ktorých bude vaša nehnuteľnosť pripojená k distribučnej sieti. Je dôležité uvedomiť si, že proces začína podaním žiadosti o pripojenie do distribučnej siete.

Žiadosť o pripojenie plynu

Žiadosť o pripojenie plynu adresujte spoločnosti SPP - distribúcia. Odoslať ju môžete poštou alebo odovzdať osobne v niektorom zákazníckom centre spoločnosti, no všetko môžete vybaviť aj z pohodlia domova vyplnením online formulára na webovej stránke SPP - distribúcia. Pri podávaní žiadosti nezabudnite na všetky dôležité prílohy.

Dokumenty potrebné k žiadosti o pripojenie:

  • Katastrálna mapa: Potrebná je kópia katastrálnej mapy s presne vyznačeným predmetným pozemkom. V súčasnosti je možné získať túto mapu aj online prostredníctvom internetového kataster portálu.
  • List vlastníctva: Rovnako ako pri katastrálnej mape, aj list vlastníctva je možné získať v elektronickej forme z internetového kataster portálu. Tento dokument preukazuje vlastnícke práva k danej parcele.
  • Súhlas spoluvlastníka: Ak nie ste výlučným vlastníkom parcely (nevlastníte ju v podiele 1/1), je nevyhnutné doložiť súhlas spoluvlastníkov. Tento súhlas sa predkladá na špeciálnom tlačive poskytnutom spoločnosťou SPP - distribúcia, a.s. Je dôležité poznamenať, že BSM (bezpodielové spoluvlastníctvo manželov) sa za spoluvlastníctvo v tomto zmysle nepovažuje, a preto súhlas manžela/manželky nie je potrebný. Podpisy na tomto tlačive nie je potrebné notársky overovať.

Online žiadosť o pripojenie cez web SPP - distribúcia

Pre zjednodušenie celého procesu a úsporu času môžete podať žiadosť o pripojenie elektronicky prostredníctvom webovej stránky SPP - distribúcia. Postup je nasledovný:

  1. Navštívte oficiálnu webovú stránku SPP - distribúcia: www.spp-distribucia.sk.
  2. Na lište vľavo vyhľadajte a kliknite na kategóriu „Domácnosti“.
  3. Ďalej postupujte podľa pokynov na webovej stránke, kde nájdete príslušný formulár na podanie žiadosti o pripojenie.

Je dôležité poznamenať, že aj pri elektronickej žiadosti je potrebné priložiť všetky požadované dokumenty. Na základe predloženej žiadosti vám bude zaslaná faktúra na úhradu poplatku za pripojenie plynu, a to do 7 dní od prijatia úplnej žiadosti. Opäť teda budete na ťahu vy a túto faktúru musíte uhradiť do 21 dní od jej vystavenia.

Do 30 dní od pripísania poplatku na účet spoločnosti SPP - distribúcia vám potom bude v 2 exemplároch zaslaný návrh Zmluvy o pripojení. V prípade, že s návrhom zmluvy bez výhrad súhlasíte, najneskôr do 30 dní od ich doručenia podpíšte oba exempláre a odošlite spoločnosti SPP - distribúcia. Tá po prijatí exemplárov Zmluvy o pripojení plynu urobí to isté, čiže podpíše zmluvy a následne vám bez zbytočného odkladu zašle 1 podpísaný exemplár.

2. Vypracovanie a predloženie projektovej dokumentácie

Po úspešnom uzavretí Zmluvy o pripojení nasleduje fáza vypracovania projektovej dokumentácie. Rozsah tejto dokumentácie závisí od toho, či je v blízkosti vášho pozemku už existujúca plynová prípojka.

  • Ak je plynová prípojka vybudovaná v blízkosti pozemku: V tomto prípade je proces zjednodušený. Potrebujete vypracovať iba projektovú dokumentáciu odberného plynového zariadenia. Toto zariadenie zahŕňa kompletnú plynovú infraštruktúru od miesta napojenia na verejný distribučný plynovod až po samotné plynové spotrebiče vo vašej domácnosti, ako sú napríklad plynový kotol na vykurovanie alebo plynový sporák.
  • Ak plynová prípojka neexistuje: Ak v blízkosti vášho pozemku nie je vybudovaná žiadna plynová prípojka, musíte po uzatvorení Zmluvy o pripojení zabezpečiť vypracovanie dvoch typov projektovej dokumentácie:
    • Projektovú dokumentáciu odberného plynového zariadenia.
    • Projektovú dokumentáciu pripojovacieho plynovodu.

Spracovanú dokumentáciu pripojovacieho plynovodu následne predložíte na posúdenie spoločnosti SPP - distribúcia. Pripravte sa na to, že SPP - distribúcia má na vyjadrenie sa k predloženej dokumentácii lehotu až do 30 dní od jej doručenia. Je mimoriadne dôležité dbať hneď na začiatku na správne a presné vyhotovenie projektu plynovej prípojky. Projektant nesie zodpovednosť za správne a úplné vypracovanie celej dokumentácie prípojky.

Projektová dokumentácia plynovej prípojky

3. Realizácia výstavby prípojky a odberného plynového zariadenia

Po obdržaní kladného vyjadrenia k projektovej dokumentácii pripojovacieho plynovodu sa môže vami vybraný zhotoviteľ pustiť do samotnej realizácie výstavby pripojovacieho plynovodu a odberného plynového zariadenia. Výber zhotoviteľa je výlučne na vás. Môžete využiť služby Aliančných partnerov SPP, ktorí vám celý proces výrazne uľahčia, alebo si vybrať vlastného certifikovaného dodávateľa.

Naša spoločnosť je oprávnená realizovať prípojky plynu k sieťam SPP - distribúcia a.s. na celom území Slovenskej republiky. Okrem plynových prípojok vykonávame aj montáž a realizáciu prípojok vody, kanalizácie a elektrických prípojok. S realizáciou projektov prípojok pre rodinné domy a iné objekty máme rozsiahle skúsenosti. Zabezpečujeme kompletný servis vrátane:

  • Projektovej dokumentácie a inžinierskej činnosti voči SPP distribúcia a.s. alebo vodárenskej spoločnosti.
  • Zabezpečenia ohlásenia drobnej stavby alebo stavebného povolenia k stavbe.
  • Zabezpečenia povolenia na zvláštne užívanie komunikácie (tzv. rozkopávkové povolenie), ak je to potrebné.

Po ukončení samotnej výstavby je nevyhnutné písomne alebo elektronicky požiadať spoločnosť SPP - distribúcia o kontrolu realizácie výstavby pripojovacieho plynovodu. Pred úplným odovzdaním plynovej prípojky, minimálne 3 dni pred plánovaným zasypaním pripojovacieho plynovodu, je nevyhnutná kontrola dokumentácie a samotného zhotovenia prípojky zo strany distribučnej spoločnosti. Ak výsledok tejto kontroly nepreukáže žiadne nedostatky, spoločnosti SPP - distribúcia odovzdáte kompletnú technicko-právnu dokumentáciu pripojovacieho plynovodu.

4. Uzatvorenie zmluvy o dodávke plynu

Po úspešnom absolvovaní všetkých technických krokov súvisiacich s výstavbou prípojky môže prísť na rad výber samotného dodávateľa plynu a uzatvorenie zmluvy o dodávke plynu. Máte možnosť rozhodnúť sa pre dodávateľa SPP, alebo si vybrať iný subjekt pôsobiaci na trhu. Zoznam všetkých dodávateľov plynu pre domácnosti je k dispozícii na webovej stránke Úradu pre reguláciu sieťových odvetví. SPP - distribúcia odporúča venovať sa výberu dodávateľa a uzatvoreniu zmluvy minimálne 30 dní pred požadovaným dátumom začiatku odberu plynu.

V prípade, že si želáte realizovať platby prostredníctvom inkasa, je potrebné k zmluve priložiť aj dokument „Mandát pre inkaso“. Táto žiadosť je zvyčajne potrebné vypísať a podpísať v dvoch vyhotoveniach.

5. Žiadosť o realizáciu pripojenia a montáž meradla

Posledným krokom pred samotným začiatkom odberu plynu je podanie žiadosti o realizáciu pripojenia a následnú montáž meradla (plynomera). Pri podávaní tejto žiadosti môžete postupovať podobne ako pri podávaní prvej žiadosti o pripojenie. Žiadosť teda môžete odoslať poštou, odovzdať osobne v niektorom zo zákazníckych centier spoločnosti, alebo využiť webstránku SPP - distribúcia.

SPP - distribúcia má povinnosť posúdiť splnenie technických a obchodných podmienok pre pripojenie odberného plynového zariadenia k distribučnej sieti do 25 dní odo dňa predloženia úplnej žiadosti. Po úspešnej montáži plynomera budete môcť na vašom odbernom mieste plnohodnotne využívať zemný plyn. Žiadosť o opätovnú montáž meradla s prietokom do 10 m³/hod je tiež dostupná vo forme formulára prevádzkovateľa distribučnej sústavy SPP - distribúcia.

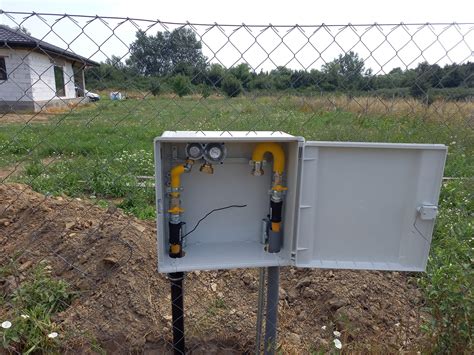

Montáž plynomera

Legislatívny rámec a technické požiadavky

Pre plynové prípojky na Slovensku od 1. apríla 2025 podľa Zákona č. 25/2025 Z. z. o výstavbe naďalej platí, že sú drobnými stavbami, t.j. stavbami, ktorá nemôže podstatne ovplyvniť svoje okolie. Už nie sú doplnkovou stavbou hlavnej stavby. V stavebnom zákone je už pripojovací plynovod správne zadefinovaný. Je to stavba na pripojenie odberného plynového zariadenia k distribučnej sieti. Prípojka plynu je inžinierskou stavbou, pre ktorú je potrebné overenie projektu overovacou doložkou. Čo to znamená v praxi:

  • Pripojovacie podmienky: Proces začína získaním pripojovacích podmienok od príslušného distribučného operátora plynu (napr. SPP - distribúcia, a. s.).
  • Projektová dokumentácia: Následne musí byť vypracovaná projektová dokumentácia plynovej prípojky. Túto prácu vykonáva autorizovaný projektant, ktorý musí pri návrhu rešpektovať nielen pripojovacie podmienky, ale aj všetky nové požiadavky a ustanovenia vyplývajúce zo Zákona č. 25/2025 Z. z. a súvisiacej legislatívy (vyhlášky).
  • Prerokovanie projektu stavby: Stavebník alebo ním poverený projektant si vyžiada doložku súladu od dotknutých orgánov, ktoré si vyhradili posúdenie projektu stavby a uplatnili požiadavky na dopracovanie projektu stavby.
  • Overenie projektu overovacou doložkou: Kľúčovým krokom je predloženie hotového projektu na stavebný úrad (správny orgán) za účelom jeho overenia. Stavebný úrad posúdi projekt z hľadiska súladu s platnou legislatívou a technickými normami a následne vydá overovaciu doložku.

Dôležité upozornenie: Keďže Zákon č. 25/2025 Z. z. je účinný od 1. apríla 2025, všetky procesy súvisiace s takzvanými „novými stavebnými povoleniami“ a overovaním projektov sa riadia týmto novým právnym predpisom.

Dokumentácia pripojovacieho plynovodu musí spĺňať minimálne požiadavky konštrukčnej dokumentácie podľa vyhlášky č. 508/2009 Z.z. Taktiež musí reflektovať požiadavky na obsah a rozsah uvedené v "ZMLUVE O PRIPOJENÍ", ktorú uzatvorí stavebník (budúci vlastník) s prevádzkovateľom distribučnej siete.

Povinnosti stavebníka a projektanta

Podľa § 18 ods. 5 zákona č. 124/2006 Z.z. je stavebník povinný predložiť oprávnenej právnickej osobe na posúdenie projektovú dokumentáciu stavby, ak je určená na plnenie úloh zamestnávateľa alebo fyzickej osoby, ktorá je podnikateľom a nie je zamestnávateľom. Táto povinnosť sa vzťahuje aj na spoločné časti a zariadenia domu v bytovom dome a na nebytové priestory. Stavebník má udelenú výnimku, ak realizuje stavbu podľa stavebného zákona v bytoch a rodinných domoch v osobnom vlastníctve. Obsah projektovej dokumentácie sa čiastočne mení v závislosti od účelu navrhovanej stavby. Projektant prípojky plynu nesie zodpovednosť za správnosť a úplnosť vypracovanej dokumentácie.

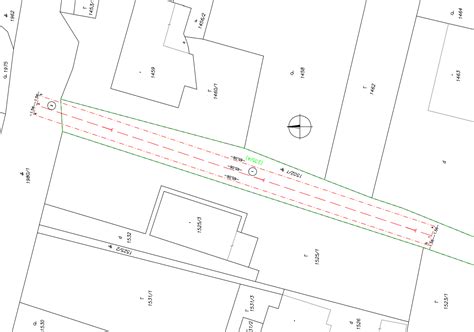

Plán inžinierskych sietí

Dôležité technické aspekty a bezpečnosť

Pri zhotovení prípojky plynu je dôležité dbať na správne technické vyhotovenie. Medzi najhlavnejšie podmienky kvalitného a bezpečného pripojenia plynovej prípojky je skutočnosť, že prípojka musí byť na verejný plynovod napojená kolmo na os potrubia verejného plynovodu. Taktiež by mala byť vedená priamo k obvodovej stene budovy, pri ktorej sa nachádza ukončenie prípojky.

Naša spoločnosť má s realizáciou projektov prípojok pre rodinné domy a iné objekty mnoho skúseností. Vykonávame prípojky plynu STL (nízkotlakové) a NTL (strednotlakové) k rodinným domom, bytovým domom a iným objektom. Zrealizujeme pre Vás prípojku plynu do domu alebo iného objektu.

Komplexné služby a inžinierske siete pod jednou strechou

Je veľmi vhodné kontaktovať spoločnosť, ktorá vám s vybavovaním pomôže a prevedie vás realizáciou plynovej prípojky. Na platformách ako Vykopeme.eu nájdete spoľahlivých dodávateľov plynových prípojok vo všetkých krajoch Slovenska. Bez ohľadu na región, v ktorom staviate, sa môžete spoľahnúť na kvalifikovaných odborníkov vo vašej lokalite. Títo partneri disponujú rozsiahlymi skúsenosťami s realizáciou plynových prípojok pre rodinné domy, firmy aj priemyselné objekty.

Okrem plynových prípojok sa špecializujeme aj na realizáciu ďalších inžinierskych sietí. Ponúkame kompletné riešenia pre prípojku plynu a ostatné inžinierske siete pod jednou strechou za dobré ceny. V rámci našich služieb zabezpečujeme:

  • Prípojka plynu: STL a NTL prípojky k rodinným domom, bytovým domom a iným objektom.
  • Vodovodná prípojka: Montáž a realizácia prípojok vody.
  • Kanalizačná prípojka: Montáž a realizácia prípojok kanalizácie.
  • Elektrická prípojka: Montáž a realizácia elektrických prípojok.

Tento komplexný prístup umožňuje klientom získať všetky potrebné prípojky od jedného spoľahlivého partnera, čím sa zjednodušuje celý proces a šetria sa čas aj náklady. Ak ste pracovne vyťažení a nechcete zbytočne strácať čas pri vybavovaní pripojenia vášho domu na plyn, pouvažujte nad službou „Pomoc pri pripájaní“. Vybraní Alianční partneri SPP vtedy prevezmú celý administratívny proces na svoje plecia a dotiahnu plynofikáciu domu až do úspešného konca.

Porovnanie s alternatívami a budúcnosť zemného plynu

V kontexte rastúcich cien energií a neustálej snahy o dosiahnutie vyššej energetickej efektívnosti je dôležité zvážiť nielen samotný proces pripojenia na plyn, ale aj celkovú výhodnosť zemného plynu ako zdroja tepla v porovnaní s inými alternatívami. Pred samotným podaním žiadosti je absolútne nevyhnutné overiť si, či je v blízkosti vášho pozemku dostupná distribučná plynová sieť. Ak tomu tak nie je, môže byť nutné zabezpečiť rozšírenie siete, čo je proces značne nákladný a časovo náročný. V niektorých lokalitách môžu byť podmienky pre výkopové práce sťažené, napríklad kvôli prítomnosti existujúcich inžinierskych sietí ako je elektrina, vodovodná či kanalizačná infraštruktúra. Tieto faktory môžu výrazne navýšiť celkové náklady a predĺžiť dobu potrebnú na realizáciu.

Na rozvod plynu sa používajú rôzne typy potrubí. Najčastejšie sa stretávame s plastovými PE potrubiami, ktoré sa vyznačujú vysokou odolnosťou voči korózii a dlhou životnosťou. V prípade špecifických požiadaviek alebo technických obmedzení sa môže použiť aj oceľové potrubie. Toto potrubie je síce robustnejšie, ale zároveň drahšie a náročnejšie na samotnú montáž.

Proces získavania potrebných povolení pre plynovú prípojku sa môže líšiť v závislosti od konkrétnej lokality a miestnych úradov. Okrem nevyhnutného povolenia od distribučnej spoločnosti je často potrebné zabezpečiť aj územné rozhodnutie, stavebné povolenie a po ukončení všetkých prác aj kolaudáciu stavby. Celkové vybavenie a realizácia plynovej prípojky, od momentu podania prvej žiadosti až po úspešný odber plynu, môže v konečnom dôsledku trvať až šesť mesiacov.

Hoci zemný plyn patrí medzi cenovo výhodné energetické zdroje, je dôležité nezabúdať na jeho prevádzkové náklady, ktoré zahŕňajú aj pravidelnú revíziu a údržbu plynových zariadení. Povinné revízne kontroly je potrebné vykonávať každých päť rokov. Okrem toho sa odporúča nechať si skontrolovať plynové zariadenia minimálne raz ročne, aby sa predišlo prípadným technickým problémom a zabezpečila sa bezpečná prevádzka.

Ak sa vaša nehnuteľnosť nachádza v oblasti, kde nie je dostupná distribučná plynová sieť, existujú aj alternatívne riešenia vykurovania a ohrevu vody. Medzi ne patrí napríklad zásobníkový plyn (LPG), ktorý funguje na podobnom princípe ako zemný plyn, ale vyžaduje si inštaláciu nádrže na pozemku. Ďalšou modernou a čoraz obľúbenejšou možnosťou sú elektrické vykurovacie systémy alebo tepelné čerpadlá. V kombinácii s fotovoltikou môžu tieto systémy predstavovať veľmi výhodné a ekologické riešenie.

Faktom zostáva, že aj pri súčasných rozkolísaných cenách energií je 1 kWh tepla vyrobená elektrickým kúrením približne dvakrát drahšia ako 1 kWh tepla vyrobená plynovým kotlom. Čisto z ekonomického hľadiska sa preto plyn ešte stále oplatí. Napriek tomu pozorujeme trend rastúceho počtu nových rodinných domov, ktoré sa pripájajú na plyn. Súčasné domy stavané v nízkoenergetickom a pasívnom štandarde už nevyžadujú takú vysokú potrebu tepla z externého zdroja. Pre staršie a rozlohou väčšie rodinné domy s horšími tepelnotechnickými parametrami, teda s vyššou ročnou spotrebou energie (nad 100 kWh/m²), je plyn stále relatívne dobrým riešením. Pre kompaktnejšie novostavby postavené podľa súčasných tepelnotechnických noriem už plyn nie je tak výhodný. Preto v súčasnosti plynová prípojka nie je vždy nutná, aj keby sa plynové potrubie nachádzalo priamo na hranici pozemku. Vybavenie elektrickej prípojky sa začína podobnou žiadosťou o pripojenie k distribučnej sústave. Už pri jej podávaní by sme mali mať jasnú predstavu o tom, aké množstvo elektrickej energie plánujeme mesačne alebo ročne odoberať, čo je zvyčajne súčasťou energetického posudku. Od toho bude závisieť aj voľba typu pripojenia, zvolená tarifa a v konečnom dôsledku aj cena za odobratú 1 kWh elektrickej energie.

Stanovisko k existencii plynárenských zariadení

SPP - distribúcia, a.s. ako prevádzkovateľ distribučnej siete vydáva záväzné stanoviská v rámci konaní podľa stavebného zákona. Žiadateľ si môže od SPP - distribúcia, a.s. vyžiadať informáciu o existencii plynárenských zariadení na dotknutej nehnuteľnosti, ich polohu, priebeh trasy, ako aj existenciu ochranného a/alebo bezpečnostného pásma. Pre získanie týchto informácií je potrebné podať písomnú žiadosť s uvedením druhu požadovaného stanoviska a dôvodu žiadosti.

tags: #p #hub #pripojka #plynu
