Výstavba elektrickej prípojky je kľúčovým krokom pri pripájaní objektu do distribučnej sústavy. Celý proces sa riadi prísnymi technickými normami a postupmi, ktoré zabezpečujú bezpečnosť a spoľahlivosť odberného miesta.

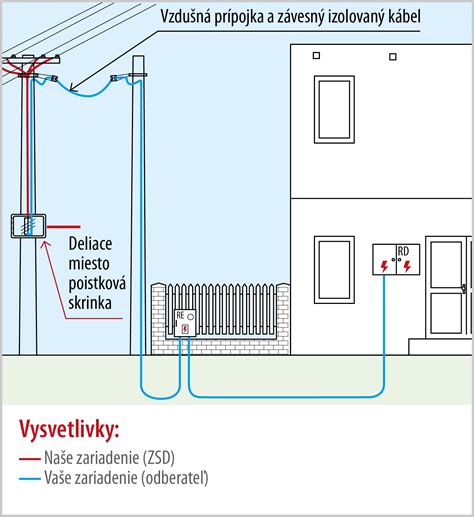

Vzdušné a zemné elektrické prípojky
Vzdušné prípojky sa zhotovujú z izolovaných vodičov, závesných alebo samonosných káblov. Káble na takýto účel majú označenie AYKY-Z 4×16 alebo AYKY-Z 4×25. Kábel nesmie byť prerušovaný, ani nadstavovaný. Ak kábel odbočuje zo vzdušného vedenia, musí byť na stĺpe chránený voči mechanickému poškodeniu minimálne do výšky 2,5 m.

Pri káblových prípojkách v zemi musia byť vždy zriadené s plným počtom vodičov rozvodu, to znamená, že aj keď budujeme odberné miesto na jednu fázu, ťaháme prívodný kábel na tri fázy ako rezervu do budúcnosti. Minimálny prierez vodiča je 16 mm² hliník, alebo 10 mm² meď. Uloženie káblovej prípojky rieši STN 34 1050.
Postup realizácie odberného miesta
Proces pripojenia pozostáva z niekoľkých základných krokov, ktoré musí žiadateľ absolvovať:
- Online žiadosť: Vyklikanie online žiadosti na stránke distribučnej spoločnosti, kde zadáte adresu, typ prípojky a amperáž ističa.
- Návrh zmluvy: Po doručení návrhu zmluvy o pripojení a jej podpise nasleduje vypracovanie projektovej dokumentácie.
- Vytýčenie trás: Pred výkopovými prácami je nutné požiadať o vytýčenie existujúcich vedení, aby sa predišlo poškodeniu iných sietí.
- Výkop a uloženie kábla: Jama na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80 cm. Kábel odporúčame dať do chráničky, napríklad typu KOPOFLEX.

Dôležité technické zásady a dokumentácia
Pri všetkých prácach je nutné držať sa projektu. Ak sa urobí pri montáži odchýlka oproti projektu, elektrikár túto zmenu zaznačí do dokumentácie a vytvorí dokument s názvom: zakreslenie skutkového stavu elektrickej inštalácie.
Povinná dokumentácia k revíznej správe:
- Vyhlásenie o zodpovednosti osoby zodpovednej za montáž.
- Osvedčenie o kusovej skúške rozvádzača NN.
- Vyhlásenie o zhode od výrobcu rozvádzača.
Zapojenie rozvádzača
Elektromerový rozvádzač sa umiestňuje na hranicu pozemku, na verejne prístupné miesto. Spodný okraj musí byť osadený aspoň 0,6 m nad úrovňou terénu. Po uložení výstražnej fólie môžete celú jamu kompletne zasypať. Následne prebieha kontrola splnenia technických podmienok, kedy distribučná spoločnosť zrealizuje pripojenie do sústavy a namontuje elektromer.
