Správne Osadenie Sklotextilnej Mriežky do Lepidla: Kľúč k Trvácnej Fasáde

Pri zatepľovaní domu je armovacia (sklotextilná) sieťka kľúčovým prvkom pre dlhodobú pevnosť a odolnosť fasády. Nesprávne osadenie môže viesť k prasklinám, odlupovaniu omietky alebo znehodnoteniu celého systému. Aby zateplenie dokonale fungovalo, je kľúčové dodržať správny postup aplikácie výstužnej vrstvy.

1. Príprava podkladu pre aplikáciu izolačných dosiek

Základom úspešnej aplikácie výstužnej vrstvy je dôkladne pripravený podklad. Podklad (napr. izolačné dosky EPS alebo minerálna vlna) musí byť čistý, suchý, rovný a bez prachu. Vhodnými podkladmi sú murované steny, betónové povrchy panelov, pevné a súdržné cementové, vápeno-cementové a polymércementové omietky, pórobetón a pod.

Podklad musí byť nosný - schopný udržať nalepené fasádne dosky pred kotvením. Opravy nesúdržných podkladov sa realizujú s predstihom, aby mohlo dôjsť k dostatočnému vyzretiu opravovaných plôch (aspoň 14 dní). Odporúča sa priemerná súdržnosť podkladu najmenej 200 kPa s tým, že najmenšia jednotlivá prípustná hodnota musí byť aspoň 80 kPa.

Je nutné odstrániť ostré, vystupujúce časti malty, nesúdržné a odlupujúce sa vrstvy náteru a omietky. Zaprášený, špinavý podklad je nutné mechanicky očistiť, omiesť, prípadne umyť tlakovou vodou. Ak sú prítomné mach, plesne alebo huby, je nutné ich mechanicky očistiť a následne stenu ošetriť vhodným fungicídnym prípravkom. Savý podklad sa očistí a napenetruje vhodnou penetráciou. Opravený podklad sa vždy ošetrí penetračným náterom.

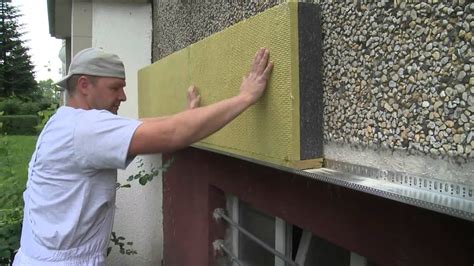

Príprava podkladu pre zateplenie fasády

2. Potrebné materiály a náradie

Výstužná vrstva sa skladá z výstužnej malty a sklovláknitej mriežky. Pre dlhodobú pevnosť a odolnosť fasády je nevyhnutná vysoká kvalita všetkých komponentov. Kvalita materiálov jednotlivých výrobcov a dodávateľov sa líši.

Hľadajte dodávateľa, ktorý ponúka zatepľovací systém ako celok a takého, ktorý garantuje súlad osobitosti jednotlivých komponentov. Podklad, izolácia, sieťka a omietka majú byť „z jedného súdka“. Neodporúča sa pri nákupe kombinovať najlacnejšie komponenty viacerých výrobcov, pretože v prípade necertifikovaných zatepľovacích systémov môže vzniknúť celá séria problémov.

Pre správnu aplikáciu budete potrebovať:

  1. Výstužná malta: Používa sa na aplikáciu sklovláknitej mriežky a tvorí základnú vrstvu zateplenia.
  2. Sklotextilná mriežka: Kľúčový prvok pre dlhodobú pevnosť a odolnosť fasády. Odporúča sa mriežka s gramážou 145 g/m² (napr. Vertex R117). Zabezpečuje ochranu proti prasklinám a mechanickému poškodeniu.
  3. Náradie: Zubová stierka (napr. 10 mm) na rovnomerné nanesenie malty, antikorové hladidlo na vtlačenie a uhladenie mriežky. Na rohy a detaily sa používajú špeciálne plastové profily s výstužnou sklotextilnou mriežkou.
Prehľad materiálov a náradia pre výstužnú vrstvu
Typ materiálu/náradia Popis
Výstužná malta Lepidlo určené na aplikáciu sklovláknitej mriežky, tvorí základnú vrstvu zateplenia.
Sklotextilná mriežka Kľúčový prvok proti prasklinám a pre pevnosť fasády (napr. Vertex R117, 145 g/m²).
Zubová stierka Používa sa na rovnomerné nanesenie výstužnej malty (napr. 10 mm zub).
Antikorové hladidlo Na vtlačenie mriežky do malty a jej následné uhladenie.
Rohové profily Špeciálne plastové profily s mriežkou na vystuženie nároží a hrán.

3. Postup osadenia sklotextilnej mriežky do lepidla

Zhotovenie základnej výstužnej vrstvy je kritický krok, ktorý sa musí vykonať 1 až 3 dni po nalepení a ukotvení izolačných dosiek. Celá základná vrstva sa musí zhotoviť do 14 dní od nalepenia izolácie. Pred vytváraním základnej vrstvy je dôležité podklad dobre očistiť od voľných častíc po brúsení izolantu.

a) Armovanie detailov a rohov

Najskôr sa armujú nárožia, hrany, ostenia a nadpražia objektu a určené plochy v projektovej dokumentácií. K tomu sa používajú špeciálne plastové profily s výstužnou sklotextilnou mriežkou. V miestach spojov rohových profilov musí byť tkanina riadne preložená min. 10 cm.

V oblasti rohov okien a dverí sa vykonajú diagonálne výstuhy s plochou min. 20x30 cm, odporúča sa rozmer 25x50 cm. Rohy stavebných otvorov sa vždy vystužia diagonálne orientovanými pásmi sklovláknitej mriežky s rozmermi minimálne 200 x 300 mm opäť vtlačením do vopred nanesenej výstužnej malty. Okraj pása diagonálneho vystuženia sa musí umiestniť priamo na roh otvoru pod uhlom 45°.

V styku okenného ostenia a nadpražia sa vykoná vystuženie pásmom armovacej sieťky v ostení (nadpraží) min. 15 cm od rohu na každú stranu. V rámci vykonávania vystužovania hrán sa vykonáva aj osadenie dilatačných líšt do vopred nanesenej výstužnej malty. Dilatácia sa vykonáva len na základe návrhu v projektovej dokumentácii, žiadne všeobecné pravidlá prípadných maximálnych dilatačných celkov v zateplení nie sú stanovené.

Detailné vystuženie rohov okien a dverí

b) Nanesenie výstužnej malty a vtlačenie mriežky

Keď sú všetky detaily vystuženia okolo rohov a dilatácií dokončené, prechádza sa na zhotovenie hlavnej výstužnej vrstvy. Na izolačné dosky sa ručne nanesie výstužná malta ozubeným hladítkom (napr. 10x10 mm). Lepidlo nanesieme rovnomerne zubovou stierkou tak, aby vrstva mala hrúbku cca 3-5 mm. Do čerstvej malty sa následne vtlačí výstužná mriežka.

Armovaciu mriežku sa odporúča ukladať smerom od hora dole s minimálnym presahom v spojoch 10 cm. Tento presah 10 cm sa odporúča vykonať aj v miestach vystuženia a na rohoch objektu. Jednotlivé pásy prekladajte s presahom minimálne 10 cm. Mriežka sa ukladá do tretiny výstužnej vrstvy, minimálne krytie mriežky musí byť 1 mm, v miestach preloženia 0,5 mm. Po zahladení výstužnej malty nerezovým hladidlom, nesmie byť viditeľná sklovláknitá mriežka! Výstužná malta, ktorá vystúpi cez mriežku sa následne vyrovná a uhladí.

AKO a KEDY používať SIEŤOVÚ PÁSKU!!!!

c) Druhá vrstva a finálne uhladenie

Celková hrúbka základnej vrstvy musí byť 3 - 5 mm. Ak nie je sklovláknitá mriežka dostatočne zakrytá vrstvou výstužnej malty, je potrebné vykonať bezprostredne po prvej vrstve aplikácii druhej vrstvy do ešte mokrej prvej vrstvy výstužnej malty. Po zatvrdnutí prvej vrstvy (cca 24 h) je možné aplikovať ďalšiu tenkú vrstvu lepidla pre dosiahnutie požadovanej hrúbky, už bez ďalšej výstužnej mriežky. Je dôležité chrániť čerstvú vrstvu pred dažďom, vetrom a priamym slnkom.

4. Dôležité zásady a najčastejšie chyby

Chyby sa často robia aj pri výstužnej vrstve zatepľovacieho systému - používajú sa nesprávne lepidlá, nevhodné mriežky, alebo sa mriežky chybne uložia. Armovacia mriežka nesmie ležať na izolácii bez lepidla a musí byť uložená bez záhybov, oboch strán musí byť krytá lepidlom. Štruktúra armovacej mriežky nesmie byť prekreslená na povrch armovacieho lepidla.

V prípade nedodržania odporúčaných postupov môže dôjsť ku vzniku trhlín v rohoch okolo okien. Trhliny spôsobia zatečenie vody do systému, čím sa degraduje funkčnosť systému. Zvýšenie odolnosti ETICS proti mechanickému poškodeniu možno zabezpečiť dvojitým vystužením v základnej vrstve prípadne použitím pancierovej mriežky. Všetky napojenia ETICS na priľahlej konštrukcii sa vykonávajú tak, aby nedošlo k prieniku vody do systému a ku vzniku škodlivých trhlín.

Pokiaľ nie sú použité dosky s povrchovou úpravou, je potrebných ich povrch napenetrovať. V prípade dosiek SMARTwall smerom do exteriéru stačí napenetrovať len miesta izolácie bez úpravy, ako napríklad rohy budov, minerálne zátky, ostenia atď.

Nesprávne osadená sieťka a vzniknuté trhliny na fasáde

5. Finálna povrchová úprava

Po technologickej prestávke, spravidla 5-7 dní, kým vyzrie výstužná vyrovnávacia vrstva, sa plocha fasády prebrúsi, napenetruje a následne nanesie finálna tenkovrstvová omietka v hrúbke 1,5-3 mm. Pri jej aplikácii treba dodržiavať technologické postupy, ktoré odporúča dodávateľ omietky. Pri kontaktnom zateplení z minerálnej izolácie odporúčame použiť silikátovú, silikón-silikátovú alebo silikónovú omietku.
