Inštalácia komínových dvierok je kľúčovou súčasťou každého komínového systému, ktorá zabezpečuje nevyhnutný prístup pre čistenie, revízie a údržbu. Pre dlhodobú bezpečnosť a efektívnu funkčnosť je mimoriadne dôležité dodržiavať presné postupy montáže a platné normy. Tento sprievodca vás prevedie jednotlivými krokmi, od počiatočného plánovania až po finálne osadenie dvierok.
1. Príprava Pred Montážou a Legislatívne Požiadavky
Pred samotným začatím prác je nevyhnutné dôkladne sa pripraviť a zabezpečiť súlad s technickými normami.

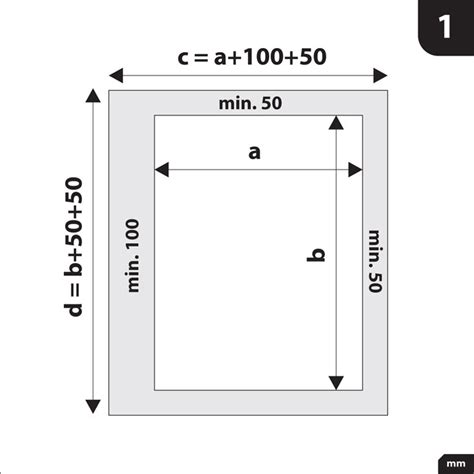

- Pred začatím montáže musí byť známa výška, umiestnenie a orientácia komínových dvierok aj ďalších čistiacich a revíznych otvorov, rovnako aj výška a orientácia miesta na pripojenie spotrebiča.
- Zároveň sa pred začatím montáže musí preveriť, či umiestnenie všetkých otvorov zodpovedá požiadavkám noriem a predpisov.

2. Založenie Komínového Systému
Správne založenie komína je fundamentom pre celú jeho konštrukciu, vrátane precízneho umiestnenia dvierok.
- Keramický komínový systém zakladáme na betónovú podkladovú dosku v úrovni čistej podlahy alebo vyššie.
- Dostatočne únosný základ sa zaizoluje hydroizoláciou.
- Horná hrana základu má byť v úrovni ±0,000 = čistá podlaha.
- Na betónovú dosku sa nanesie maltové lôžko, do ktorého sa položí izolácia proti vlhkosti.
- Na predpripravené miesto s maltovým lôžkom sa položí prefabrikovaná komínová päta.
- Na prefabrikovanú komínovú pätu sa osadí adaptér podľa požadovaného priemeru.
- Do stredu základovej dosky nanesieme pomocou plastového vrecúška s odstrihnutým rohom lepiacu maltu a umiestnime kondenzačnú nádržku s vyústením odtoku kondenzátu.
- Vzniknutý kondenzát, príp. dažďové a snehové zrážky, treba odviesť z komína do kanalizácie.
- Odvod do kanalizácie musí byť vybavený zápachovou uzávierkou (sifónom), pričom treba dodržať všetky predpisy na ochranu životného prostredia.
- Sifón (zápachová uzávierka) musí byť kontrolovateľný a pravidelne kontrolovaný aj čistený.
Odvod kondenzátu v provozu KA1500 + KAAD328 (condensate drain)
3. Príprava a Osadenie Dvierkovej Tvarovky
Kľúčovým krokom v procese inštalácie je precízna príprava a osadenie tvárnice, ktorá bude slúžiť na umiestnenie komínových dvierok.
3.1 Príprava otvorov pre dvierka
- Do tvaroviek vyrežeme otvor vetracej mriežky, komínových dvierok a čelnej izolačnej dosky.
- Na umiestnenie komínových dvierok bez nutnosti vyrezávania otvorov sú k dispozícii špeciálne delené komínové tvarovky.
- Do tenkovrstvovej malty sa osadí ďalšia tvárnica s vyrezaným otvorom na dvierka so šírkou 210 mm cez celú výšku tvárnice.

3.2 Osadenie dvierkovej tvarovky a T-kusu
- Na spoj kondenzačnej nádržky nanesieme škárovaciu hmotu a osadíme dvierkovú tvarovku.
- Vlhkou hubkou ihneď očistíme zvonku aj zvnútra spoj (aj ďalšie spoje vložiek sopúchov a tvaroviek) od prebytočnej škárovacej malty.
- Tvárnica sa osadí do maltového lôžka a vyrovná sa do roviny.
- Na keramický T-kus pre dvierka (T-kus s kratšou odbočkou bez izolácie) sa nasadí pod hrdlo dištančný krúžok.
- T-kus sa osadí na podstavec.
- Perá dištančného prvku majú smerovať do rozšírených častí otvoru v tvárnici.
- Škára medzi podstavcom a T-kusom sa zahladí vlhkou špongiou. Škára musí byť hladká a celistvá.
- Pred osadením treba skontrolovať použitie správneho komponentu pre dvierka. Kolmá časť je kratšia ako v prípade sopúcha (napojovacieho kusa na dymovod).
- Na dvierkovú vložku osadíme pripojenie sopúcha s tepelnou izoláciou, prípadne rovnú vložku.

4. Pokračovanie v Montáži Komína a Izolácia
Po osadení dvierkovej tvarovky pokračujeme v stavbe komínového telesa a zabezpečíme správnu tepelnú izoláciu celého systému.
- Ložnú plochu už umiestnených tvaroviek očistíme a nanesieme na ňu lepiacu maltu.
- Na čisté navlhčené ložné a styčné plochy ďalších tvaroviek nanesieme lepiacu maltu a osadíme ich s pootočením o 90 °(treba vystriedať škáry).
- Vložky majú dĺžku 660 mm (prípadne 330 mm) a spájajú sa škárovacou maltou.
- Škárovacia malta sa nanáša vždy v dostatočnom množstve.
- Pri montáži vložiek sa musí prebytočný (vytlačený) tmel hneď odstraňovať vyhladzovačom škár.
- Na vložke je nasadený izolačný návlek.
- Pod hrdlo vložky treba osadiť dištančný prvok, ktorý vložku fixuje vnútri otvoru v tvárnici a zabezpečuje vystredenie.
- Spodná časť vložky sa očistí, vložka sa osadí a zatlačí do tmelu.
- Perá dištančného prvku majú smerovať do rozšírených častí otvoru v tvárnici.
- Vyhladzovačom škár sa zahladí spoj vložiek. Pri vkladaní vložiek treba skontrolovať, či sú nepoškodené.
- Do spalinovej cesty sa nesmú zabudovať prasknuté komponenty s obitým hrdlom a pod.
- V miestach, kde komín prechádza stropom alebo strešnou konštrukciou, je vhodné z hľadiska zlepšenia tepelnoizolačných vlastností použiť na komínový plášť keramické tvarovky s perlitom.
- Komín treba nad strechou a v ochladzovanej časti zatepliť 50 mm vrstvou nehorľavej izolácie z minerálnej vlny, nie EPS, XPS ani iným horľavým materiálom.
5. Utesnenie a Finálne Osadenie Dvierok
Po dokončení muriva a izolácie je nevyhnutné zabezpečiť správne utesnenie a následné osadenie samotných komínových dvierok.
5.1 Príprava čelnej dosky
- Pred rezaním sa z čelnej dosky opatrne odstráni špeciálna Alu-fólia.
- Odstráni sa vnútorne vložené jadro a kruhy podľa veľkosti keramickej vložky v sopúchu.
- Výška čelnej dosky sa upraví zrezaním pílovým listom (súčasť balenia).
- Uholníky sa zarazia do boku čelnej dosky a doska sa vloží do otvoru v tvárnici.
- Na čelnú izolačnú dosku pripevníme dodané pliešky a umiestnime ju okolo ústia sopúcha.
5.2 Aplikácia tmelu a ochrannej fólie
- V oblasti utesnenia musí byť tvárnica suchá a očistená od prachu a mastnoty.
- Zostaví sa tuba s tmelom. Otvor v dýze sa upraví na približne 8 mm.
- Na tvárnice okolo otvoru na čelnú dosku sa nanesie pás tmelu s hrúbkou 8 mm. Tmel treba naniesť po celom obvode bez prerušenia.
- Špeciálna Alu-fólia sa pripraví a osadí do 10 minút od nanesenia tmelu. Fólia nesmie byť poškodená.
- Tlakom po obvode fólie sa fólia pritlačí k tvárnici. Nesmie sa zatlačiť viac ako 4 mm, pretože by sa mohla poškodiť.
- Počas tuhnutia tmelu sa už s fóliou nesmie hýbať.
5.3 Osadenie omietkového kruhu
- Omietkový kruh s tkaninou sa umiestni na Alu-fóliu, vystredí a pripevní klincami. Alu-fólia sa nesmie poškodiť.
- Lepidlo sa nanesie na armovaciu tkaninu najskôr po 48 hodinách. Treba dodržať potrebný čas na vytvrdnutie tmelu.
- Omietkový kruh bráni spojeniu omietky s budúcim dymovodom a sopúchom a umožňuje dilatáciu.
5.4 Konečné osadenie dvierok
- Na záver pomocou rozperiek osadíme vetraciu mriežku a komínové dvierka.
- Na dvierka nalepíme vyplnený identifikačný štítok. Komín je hotový.
Odvod kondenzátu v provozu KA1500 + KAAD328 (condensate drain)
6. Statické Zabezpečenie Komína
Pre dlhodobú stabilitu a bezpečnosť celého komínového telesa je kľúčové zabezpečiť jeho adekvátne statické upevnenie.
- Komín je potrebné približne každé 4 m výšky zabezpečiť proti vybočeniu.
- Za zabezpečenie proti vybočeniu sa považuje aj priechod stropnou konštrukciou.

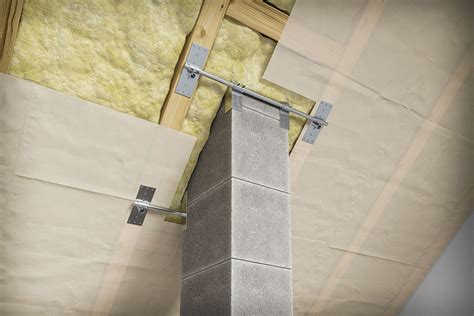

- Na bočné zabezpečenie komína v oblasti krovu možno použiť kotviaci prvok do krovu.
- Tento prvok možno umiestniť nad, pod alebo medzi krokvy.
- Na statické zabezpečenie voľne stojacich komínov, vyšších nadstrešných častí (viac ako 1 m voľnej výšky od roviny strechy) a pod. možno do otvorov v rohoch tvárnic vložiť výstuž a zaliať ju zálievkovou maltou.
- V ponuke je súprava výstužných tyčí na vystuženie komína v nadstrešnej časti.
- Nadstrešnú časť komína vyššiu ako 1,3 m je nutné vystužiť tyčami dvakrát dlhšími ako je výška nadstrešnej časti komína. Závitové tyče sa zalievajú zálievkovou zmesou s použitím záslepiek.

7. Ekonomické Aspekty
Pri plánovaní inštalácie komína je možné optimalizovať náklady výberom vhodnej komínovej zostavy, ktorá spĺňa technické požiadavky a zároveň ponúka výhodnú cenu.
- Na trhu je napríklad komínový komplet za 871,97 €.
- Pri porovnateľnom komíne s výškou 6 m a prieduchom 160 mm (komínový základ 3,5 m s pripojením sopúcha 45°, súbor komínových dielcov s 2 m a základné komínové ukončenie 1 m) vychádza celková cena 957,14 €.
tags: #osadenie #kominovych #dvierok
