Osadenie káblov do distribučnej siete a realizácia elektrických prípojok

Realizácia elektrickej prípojky je komplexný proces, ktorý začína podaním žiadosti na distribučnú spoločnosť. Táto spoločnosť, napríklad Západoslovenská distribučná, je zodpovedná za dodávku elektrickej energie a schválenie vašej žiadosti.

Po schválení žiadosti prichádza na rad fáza plánovania a projektovania. V tejto fáze sa vypočítava dĺžka, priemer a typ potrebných káblov, určuje sa umiestnenie rozvádzača a poistnej skrine. Dôležité je zabezpečiť primeranú ochranu proti skratu, preťaženiu a tiež ochranu pred úrazom elektrickým prúdom.

Pred samotnými výkopovými prácami je nevyhnutné vytýčenie inžinierskych sietí, ktoré sa nachádzajú v oblasti plánovanej stavby. Týmto krokom sa predchádza poškodeniu iných existujúcich sietí.

Nasleduje fáza výkopových prác, počas ktorej sa vykopáva priekopa pre vedenie kábla. Výkop by mal byť dostatočne hlboký a široký, s rozmermi približne 0,35 m x 0,8 m.

Výkop pre elektrický kábel

Ak sa bod pripojenia nachádza na druhej strane cesty alebo v trase kábla existuje prekážka, ktorá sa nedá vykopať, je nevyhnutné pristúpiť k pretláčaniu pod komunikáciou pomocou špeciálneho vybavenia.

Po vykonaní výkopových prác, ak projekt neuvádza inak, sa kábel ukladá do ochranných rúrok. Tieto rúrky chránia kábel po celej dĺžke výkopu pred mechanickým poškodením v dôsledku zeminy alebo iných stavebných činností.

Ako posledný krok pred zasypaním výkopu sa inštaluje výstražná fólia po celej dĺžke. Táto fólia slúži na označenie umiestnenia kábla a zabezpečuje, že kábel možno ľahko identifikovať a chráni ho pred náhodným poškodením pri budúcich stavebných prácach.

Po vykonaní výkopov a umiestnení uzemnenia sa osadí elektromerový rozvádzač do oplotenia, minimálne 60 cm nad terénom.

Elektromerový rozvádzač

Nasleduje fáza schvaľovania projektu a získavania potrebných povolení od miestnych úradov a poskytovateľa energie.

Pri realizácii elektrickej prípojky sa štandardne používajú hliníkové AYKY káble od stĺpa k elektromerovému rozvádzaču. Od elektromerového rozvádzača ku domovej/bytovej rozvodnici, kde sú umiestnené ističe a prúdové chrániče, sa používajú medené CYKY káble.

Odporúča sa umiestniť prívodné káble do ochrannej ohybnej trubky, ktorá ich ochráni pred mechanickým poškodením. Na stĺpe sa používa pevná kovová trubka na ochranu prívodného kábla.

Po asi 30-40 cm zásypu sa naťahuje výstražná fólia, ktorá signalizuje pri prípadných budúcich výkopových prácach, že v zemi je uložený prívodný kábel.

Prípojkové istiace skrine (elektromerové rozvádzače) sa prednostne zhotovujú na hranici pozemku alebo výnimočne na objekte v blízkosti hlavného vchodu a vždy na verejne prístupnom mieste, tak aby pracovníci energetiky mohli kedykoľvek odčítať údaj z elektromera.

Pre každý objekt sa zriaďuje len jedna elektrická prípojka.

Proces realizácie elektrickej prípojky v skratke:

  1. Podanie žiadosti o pripojenie na distribučnú spoločnosť.
  2. Vypracovanie projektovej dokumentácie.
  3. Získanie potrebných povolení.
  4. Vytýčenie inžinierskych sietí.
  5. Výkopové práce a uloženie kábla do ochrannej rúrky.
  6. Inštalácia výstražnej fólie.
  7. Osadenie elektromerového rozvádzača.
  8. Pripojenie kábla a uzemnenia.
  9. Vykonanie odbornej prehliadky a revíznej skúšky.
  10. Uzavretie zmluvy o dodávke a distribúcii elektrickej energie s dodávateľom.
  11. Montáž elektromera dodávateľom.

Elektrická instalace - Elektroměrový rozvaděč (pilíř)

Revízna správa a overenie bezpečnosti a funkčnosti prípojky sú nevyhnutnou súčasťou procesu na zabezpečenie správneho fungovania elektrickej sústavy a minimalizovanie rizika požiaru a iných nebezpečných situácií. V rámci overenia sa vyhodnocuje stav káblov, uzemnenia a ochranných prvkov.

Naša spoločnosť sa zameriava na digitalizáciu celého procesu, čo zaručuje efektívne riadenie byrokracie a minimalizuje možné chyby a časové sklzy.

Pripojenie k počítačovej sieti:

Pre pripojenie k počítačovej sieti v budovách sa používajú sieťové zásuvky RJ-45. Hoci Wi-Fi je bežné, káblové pripojenie zvyčajne ponúka stabilnejšie a rýchlejšie pripojenie.

Pri plánovaní siete v dome je dôležité zvážiť veľkosť domu, počet izieb a zariadení, typ pripojenia (optika, DSL) a rozpočet. Pre dátové rozvody sa najčastejšie používajú káble CAT 5e alebo CAT 6, pričom CAT 6 ponúka lepšie parametre pre vyššie rýchlosti.

Pre rozsiahlejšie siete alebo budúce použitie sa odporúča zvážiť optické káble, ktoré poskytujú najvyššiu prenosovú kapacitu.

Rack je centrálny bod, kde sa zbiehajú všetky káble. Ideálne miesto pre rack je technická miestnosť. V racku sa nachádzajú patch panel, switch, router, prevodník optika/metalika, zlučovač a prepäťová ochrana.

Do každej izby by mali viesť minimálne dva dátové káble a jeden koaxiálny kábel pre TV/SAT. Káble by mali byť vedené v trubkách, aby boli chránené pred poškodením.

V prípade, že do izby je potiahnutý len jeden dátový kábel, existujú možnosti, ako cez neho preniesť TV aj internet pomocou splitteru, VLAN a QoS, alebo využitím Wi-Fi.

Zapojenie TV od Antiku vyžaduje sériové zapojenie set-top boxov, aby sa predišlo problémom s kvalitou obrazu pri sťahovaní dát.

Pre zlúčenie TV a satelitného signálu sa používa zlučovač. Prepäťová ochrana je dôležitá pre ochranu zariadení pred prepätím.

V prípade potreby výstavby elektrickej stanice 110 kV/VN je potrebné kalkulovať s nákladmi v sume rádovo 10 mil. Eur.

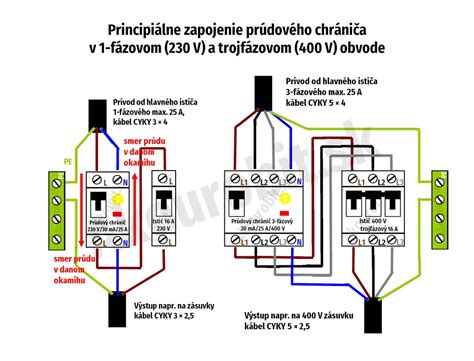

Schéma zapojenia sieťových káblov

Pri osadení konektora RJ45 je možné pracovať podľa štandardu TIA 568A alebo TIA 568B. Krížové prepojenie nie je vždy nutné vďaka funkcii Auto MDIX.

Pri realizácii elektrickej prípojky je dôležité dodržať všetky technické podmienky stanovené distribučnou spoločnosťou.

tags: #osadenie #kabla #do #distribucnej #siete
