Čistiarne odpadových vôd typového radu AT4 MBBR až AT20 MBBR predstavujú moderné riešenie domových čistiarní, kde biologické čistenie zabezpečuje nárast mikroorganizmov na plávajúcich bionosičoch technológiou MBBR (Biofilmový reaktor s pohyblivým lôžkom). Správne osadenie ČOV je kľúčové pre jej bezproblémovú prevádzku.

Postup prípravy a osadenia

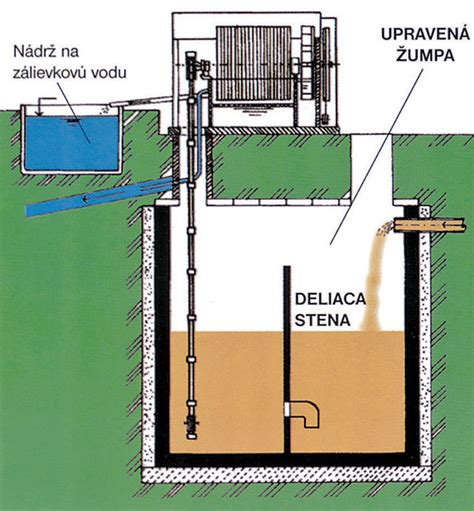

Čistiarne typu AT 6 až AT 20 sa osádzajú do výkopu na základovú železobetónovú dosku hrúbky 15 cm tak, aby vrchná hrana nádrže vyčnievala cca 5 cm nad terén. Pri samotnej inštalácii je nutné dodržiavať nasledujúce kroky:
- Kontrola podkladu: Previesť kontrolu rovinnosti základovej železobetónovej dosky (povolená tolerancia +/- 5 mm vo všetkých smeroch). Presvedčiť sa, že na železobetónovej podkladovej doske nie sú žiadne predmety, kamene, hlina a pod.
- Kontrola nádrže: Prekontrolovať celkový stav nádrže čističky. Pri zistení prípadného poškodenia nádrže, nepokračovať v osádzaní čistiarne a kontaktovať dodávateľa.
- Napojenie technológie: Pri inštalácii prívodu vzduchu je nutné uložiť ochranné potrubie z PP alebo z PVC DN 50 pod úroveň terénu. Urobiť vodotesné pripojenie kanalizácie vložením kanalizačnej rúry do hrdla čistiarne a pripojenie odtoku nasadením hrdla kanalizačnej rúry na odtokovú rúru z čistiarne.
- Obsyp a betonáž: Pred zasypávaním alebo prípadnou betonážou je nutné vykonať naplnenie čistiarne vodou až po hranu odtokového potrubia. Pri obsype zeminou je nutné postupovať rovnomerne po zhutňovaných vrstvách výšky 300 mm. V prípade potreby, a pokiaľ to vyžaduje projektová dokumentácia, je ČOV potrebné obetónovať do výšky určenej projektovou dokumentáciou.
Riadiaca jednotka a dúchadlo

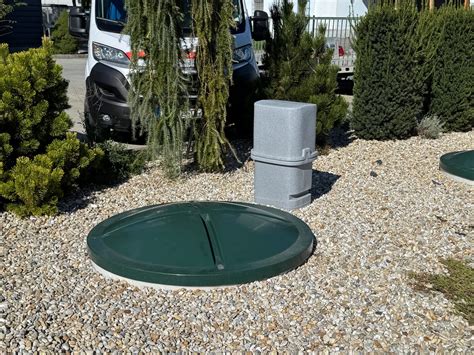

Na osadenie dúchadla je najvhodnejšie použiť šachtu na dúchadlo, ktorú treba osadiť vedľa čistiarne. Šachta je opatrená prepojovacím ochranným potrubím, ktoré súčasne slúži na odvodnenie šachty v prípade zavodnenia. Riadiaca jednotka AQC MBBR sa umiestňuje práve do tejto šachty.

Mikroprocesorová riadiaca jednotka AQC MBBR GSM slúži na plnoautomatické riadenie množstva vzduchu a jednotlivých technologických procesov. V prípade výpadku elektrickej energie alebo poruchy dúchadla riadiaca jednotka vydáva akustický a vizuálny signál. Osadenie ČOV je možné doobjednať u dodávateľa, prípadne servisnej organizácie.
Technické údaje pre kontrolu osadenia
| Parametre kontroly | Povolené hodnoty / Požiadavky |
|---|---|
| Rovinnosť dosky | +/- 5 mm |
| Hrúbka betónovej dosky | 15 cm |
| Presah nad terén | cca 5 cm |
| Ochranné potrubie vzduchu | PP alebo PVC DN 50 |
Uvedenie do prevádzky
Po napojení je možné uviesť čistiareň do prevádzky. Následne je nutné skontrolovať nastavenie regulačných ventilov podľa prevádzkového poriadku. Podrobný návod k osadeniu ČOV je uvedený v prevádzkovom poriadku, ktorý je prílohou odovzdávacej dokumentácie. Čistiarne Aquatec dlhodobo využívajú systém kontinuálneho biologického čistenia s integrovanou akumuláciou nárazovo pritekajúcich vôd, čo zaručuje vysokú kvalitu vyčistenej vody a nízke prevádzkové náklady.
